Neubau Kita Stettiner Straße 2021

Neubau einer viergruppigen Kita, ausgezeichnet als "Energieeffizientes Nichtwohngebäude NRW"

Dieses Projekt ist abgeschlossen.

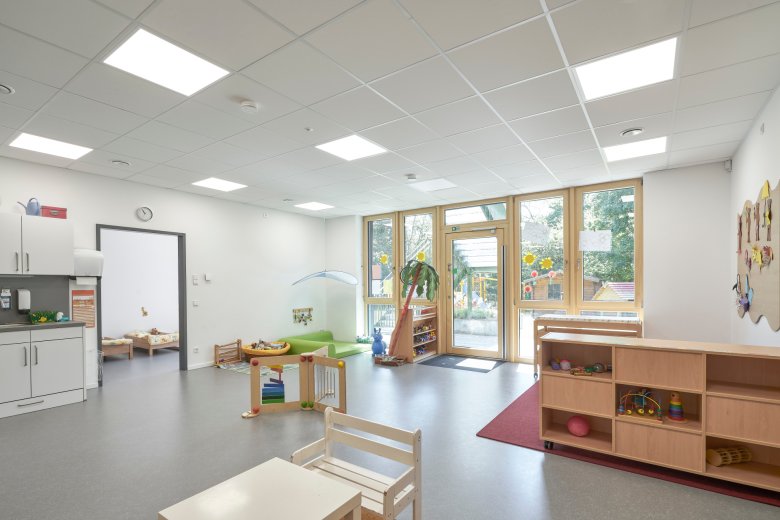

Gesamtansicht Gebäude

Anlass und Ziel

Auf dem Grundstück Stettiner Straße 16 stand ein eingeschossiges Pavillongebäude, das als 1-gruppige Kindertagesstätte genutzt wurde. Nun steht dort ein zweigeschossiger Neubau mit 4 Gruppen, der das alte Gebäude ersetzt. Während der Bauzeit wurde die KiTa in die Grundschule Schwalbenweg ausgelagert.

  • Eckdaten

    • Neubau Fertigstellung 2021
    • 4-Gruppige KiTa (70 Plätze mit 20 Plätzen U3, 50 Plätzen Ü3)
    • Effiziente Tageslichtnutzung durch Südausrichtung
    • Hohe Energieeffizienz (Wärmepumpe, Lüftungsanlage mit Wärmerückgewinnung und PV-Anlage)
    • Netto-Raumfläche NRF: ca. 703 m²
    • Ausführungsstart: Winter 2018
    • Fertigstellungstermin: Sommer 2020
    • Mittelbedarf: 3.02 Mio €
    • Architekten: Herkrath + Herkrath Architekten PartGmbB, Aachen
  • Auszeichnungen 2025 als Energieeffizientes Nichtwohngebäude

    Auszeichnung und Urkunde für die KiTa Stettiner Straße
    Auszeichnung und Urkunde für die KiTa Stettiner Straße
    Übergabe der Auszeichnung, von links nach rechts: Gabriele Hajok (Abteilungsleitung Gebäudemanagement), Frau Herkrath (Herkrath + Herkrath Architekten PartGmbB),  Jens Hausschild (Betriebsleitung Gebäudemanagement), Leonidas Papadopoulos (Projektleitung Gebäudemanagement), Herr Petersdorff (Ministerium MWIKE NRW) Silke Krebs (Staatssekretärin Ministerium MWIKE NRW), Heiko Thomas (Dezernat Umwelt Stadt Aachen)
    Übergabe der Auszeichnung, von links nach rechts: Gabriele Hajok (Abteilungsleitung Gebäudemanagement), Frau Herkrath (Herkrath + Herkrath Architekten PartGmbB),  Jens Hausschild (Betriebsleitung Gebäudemanagement), Leonidas Papadopoulos (Projektleitung Gebäudemanagement), Herr Petersdorff (Ministerium MWIKE NRW) Silke Krebs (Staatssekretärin Ministerium MWIKE NRW), Heiko Thomas (Dezernat Umwelt Stadt Aachen)

Baustellenfotos

  • 21.05.2022 Einweihungsfeier

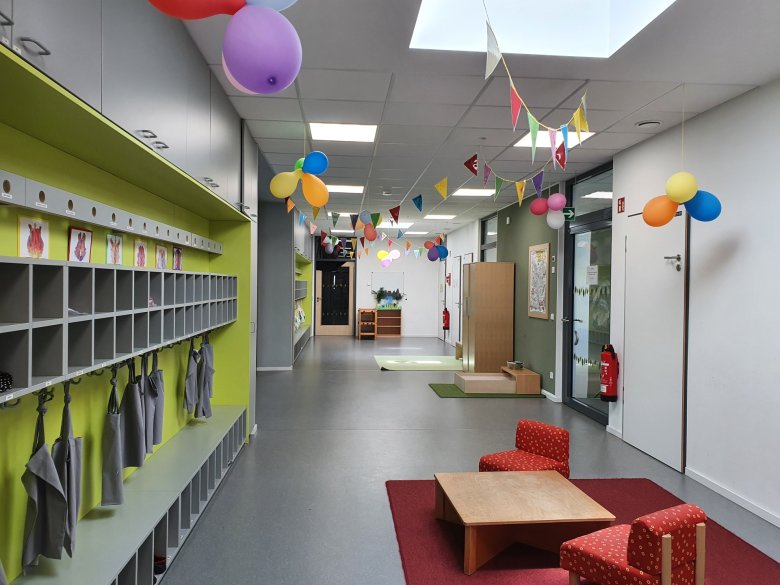

    HerzlichWillkommen
    Bestandsfoto

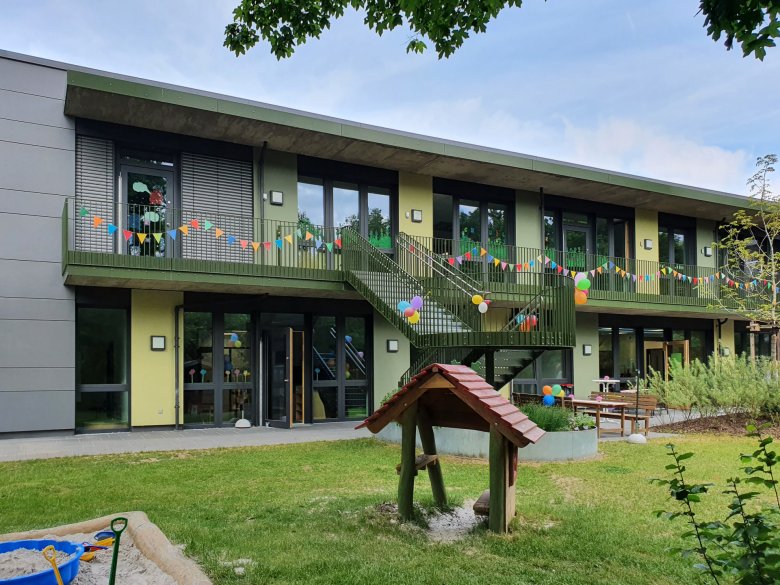

    Die Kita wurde für die Einweihungsfeier bunt geschmückt.
    Die Kita wurde für die Einweihungsfeier bunt geschmückt.
  • 2020 Fertigstellungsfotos

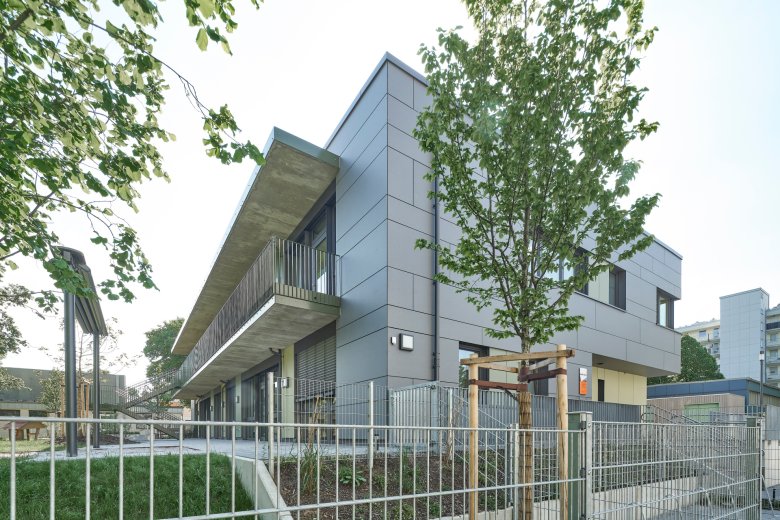

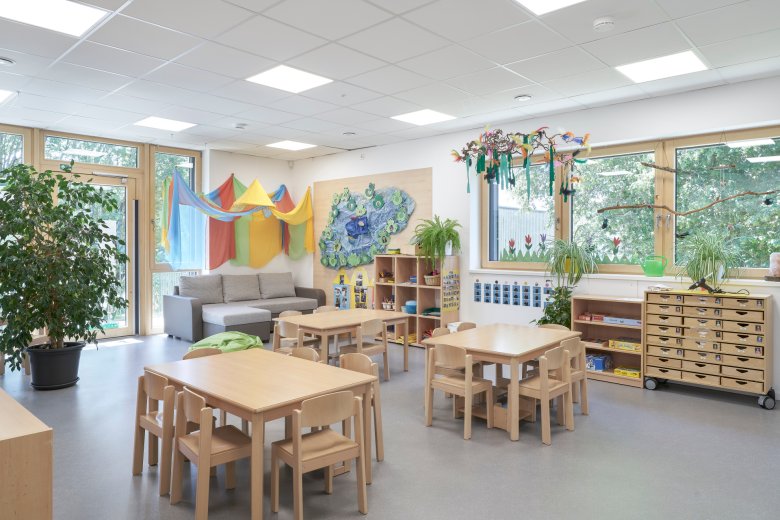

    Kita_Stettiner_Str_c_A_Horsky_2021 (14)
    Kita_Stettiner_Str_c_A_Horsky_2021 (13)
    Kita_Stettiner_Str_c_A_Horsky_2021 (12)
    Kita_Stettiner_Str_c_A_Horsky_2021 (9)
    Kita_Stettiner_Str_c_A_Horsky_2021 (10)
    Kita_Stettiner_Str_c_A_Horsky_2021 (11)
    Kita_Stettiner_Str_c_A_Horsky_2021 (8)
    Kita_Stettiner_Str_c_A_Horsky_2021 (15)
    Kita_Stettiner_Str_c_A_Horsky_2021 (4)
    Kita_Stettiner_Str_c_A_Horsky_2021 (3)
    Kita_Stettiner_Str_c_A_Horsky_2021a
    Kita_Stettiner_Str_c_A_Horsky_2021
    Fertigstellungsfotos von A. Horsky
  • Januar 2021

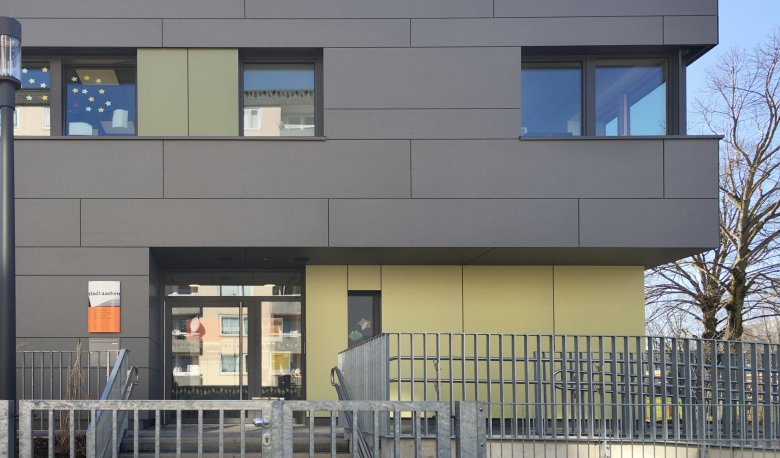

    Eingang_Fertig_c_E26_2021_03
  • Dezember 2020

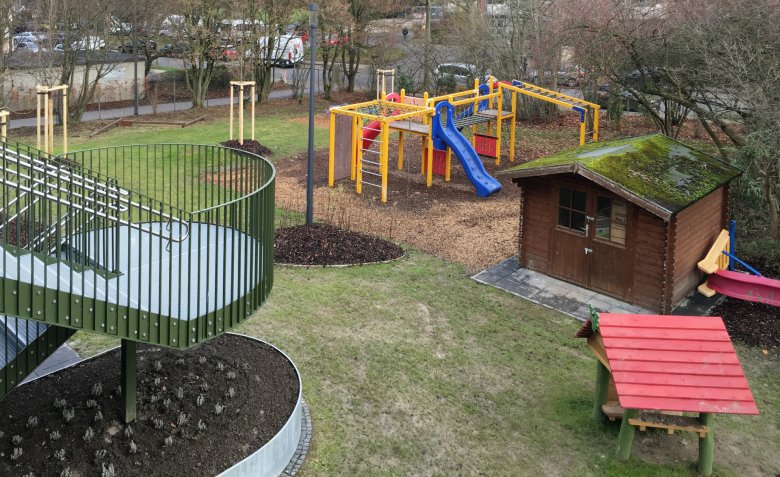

    Die neue Pflanzung ist erfolgt.
    Die neue Pflanzung ist erfolgt.
  • November 2020

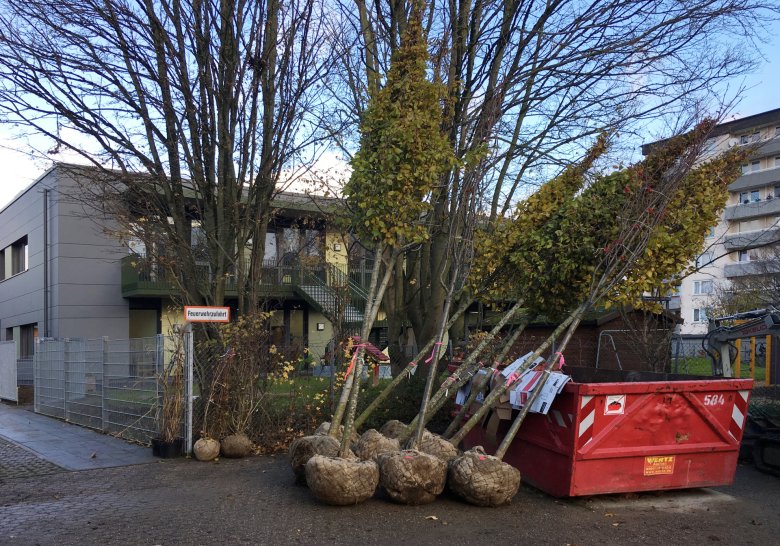

    Die Pflanzen wurden geliefert.
    Die Pflanzen wurden geliefert.
  • Oktober 2020

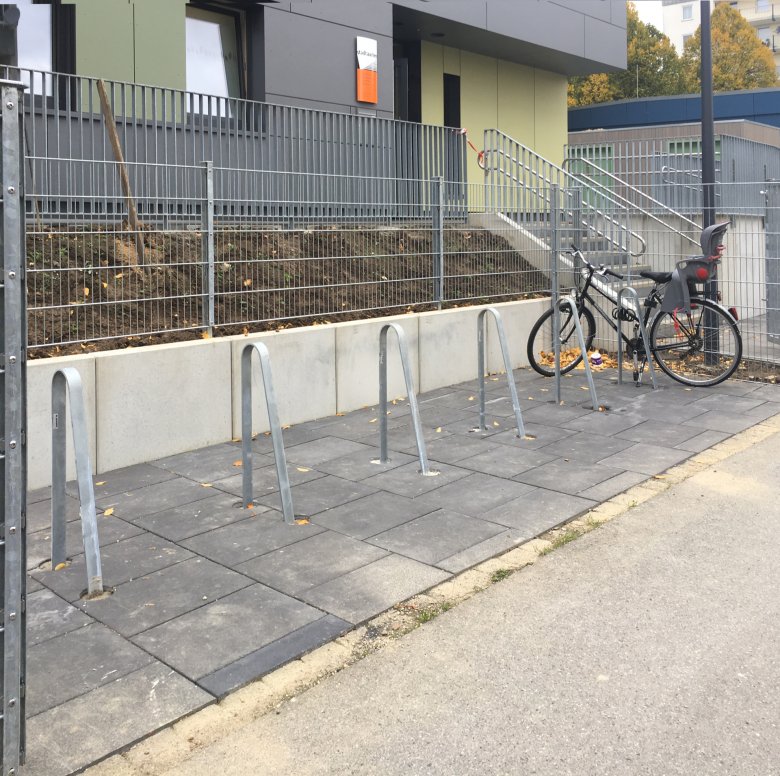

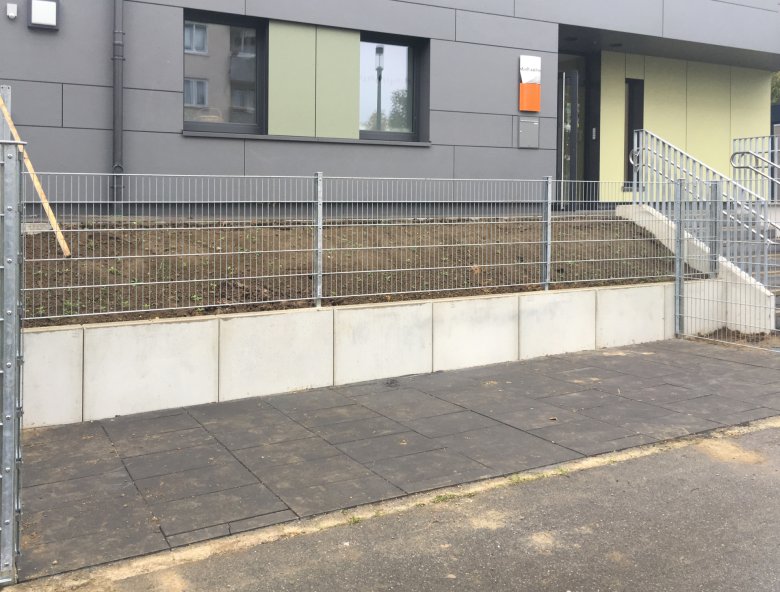

    Die Fahrradständer sind geliefert und montiert.
    Die Fahrradständer sind geliefert und montiert.
    Der Fahrradstellplatz ist fertiggestellt worden.
    Der Fahrradstellplatz ist fertiggestellt worden.

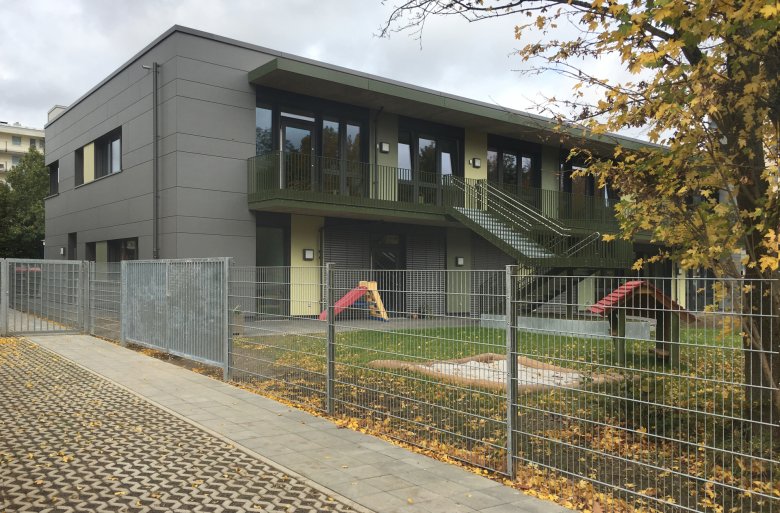

    Zaun_Außenanlage_c_E26_2020_10
    Zaun und Geländer sind montiert.
    Zaun und Geländer sind montiert.
  • September 2020

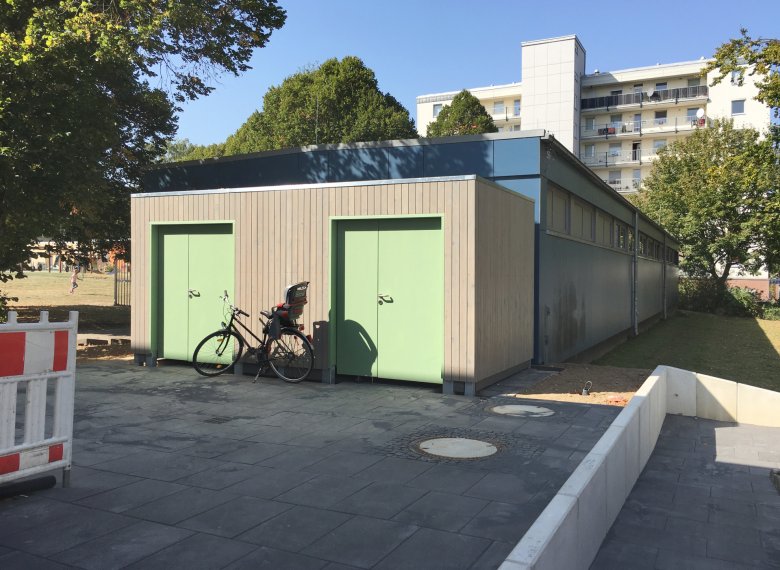

    Das Außenlagerhaus wurde geliefert und montiert.
    Das Außenlagerhaus wurde geliefert und montiert.

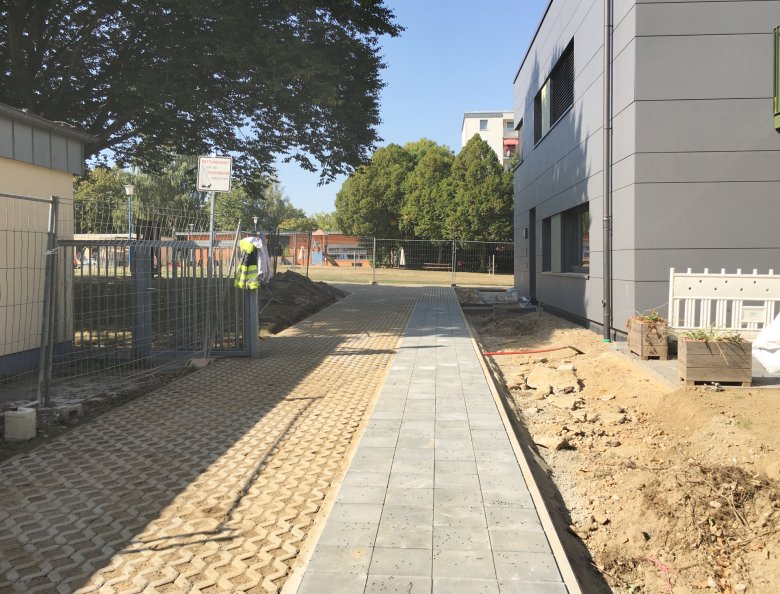

    Die Durchfahrt für die Feuerwehr ist fertiggestellt.
    Die Durchfahrt für die Feuerwehr ist fertiggestellt.

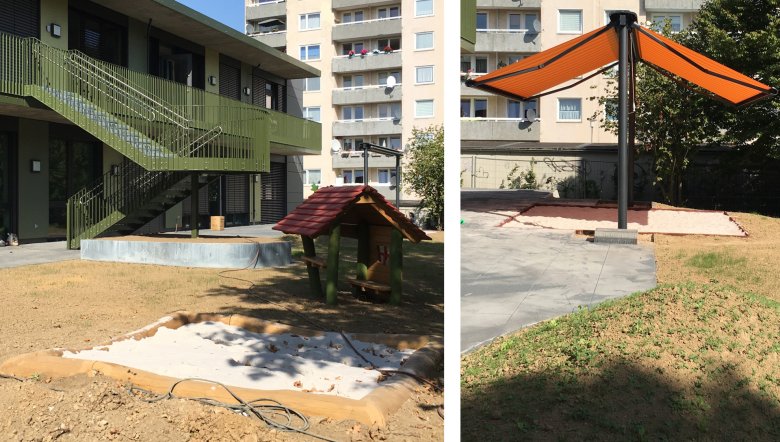

    Das Spielhaus und der Sandkasten für den U3-Bereich sind fertiggestellt. Der Sonnenschutz für den Sandkasten wurde geliefert und montiert.
    Das Spielhaus und der Sandkasten für den U3-Bereich sind fertiggestellt. Der Sonnenschutz für den Sandkasten wurde geliefert und montiert.

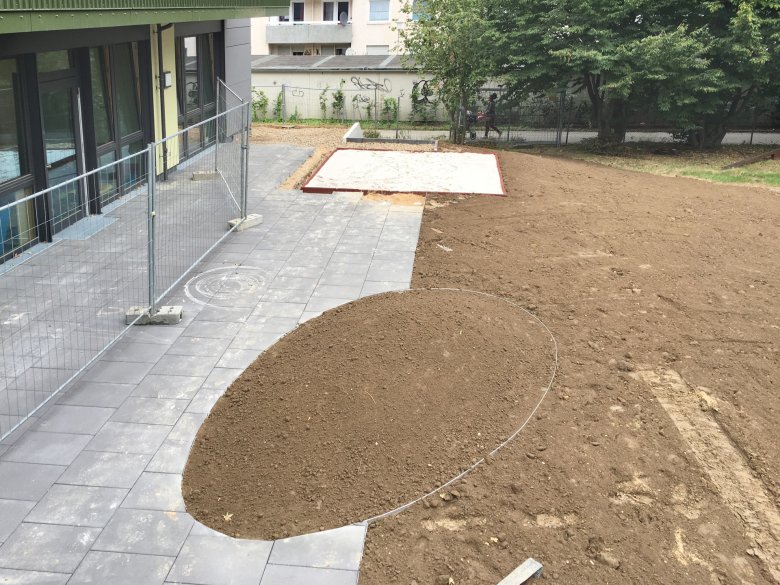

    Die Außenanlagenarbeiten schreiten voran. Der Sandkasten wurde fertiggestellt.
    Die Außenanlagenarbeiten schreiten voran. Der Sandkasten wurde fertiggestellt.

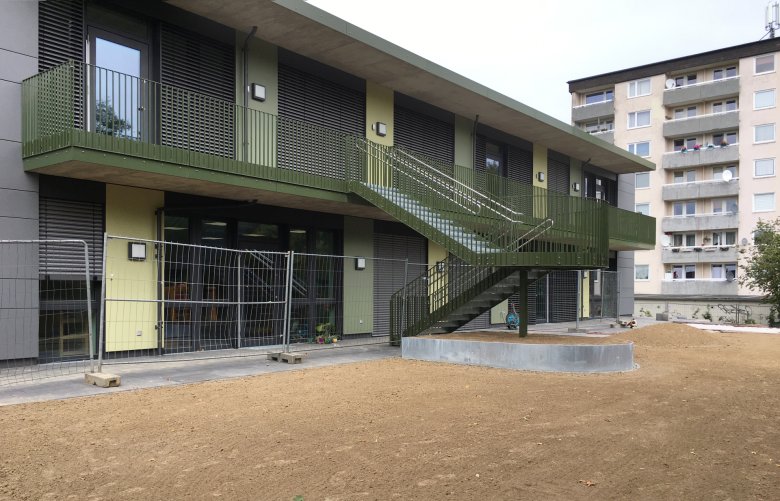

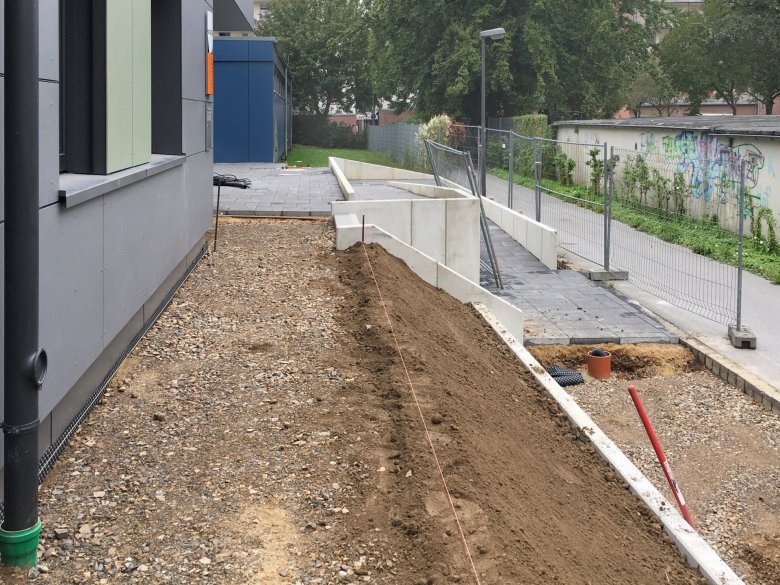

    Die Ausführung der Außenanlagen schreitet voran.
    Die Ausführung der Außenanlagen schreitet voran.

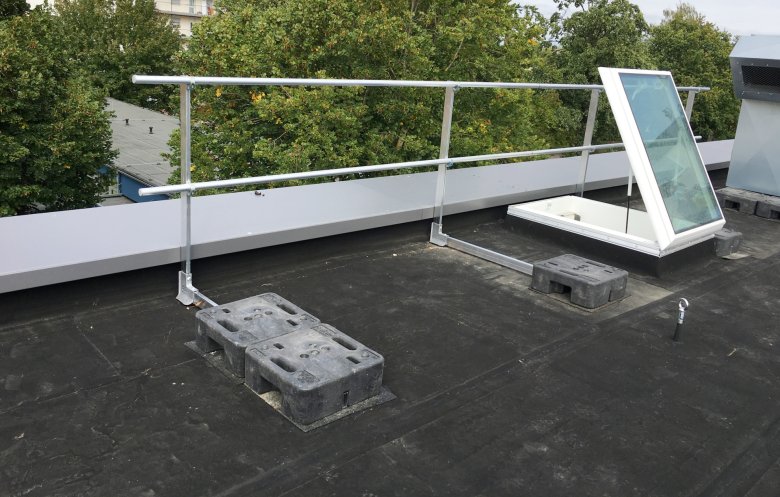

    Die Absturzsicherung auf dem Dach wurde ausgeführt.
    Die Absturzsicherung auf dem Dach wurde ausgeführt.

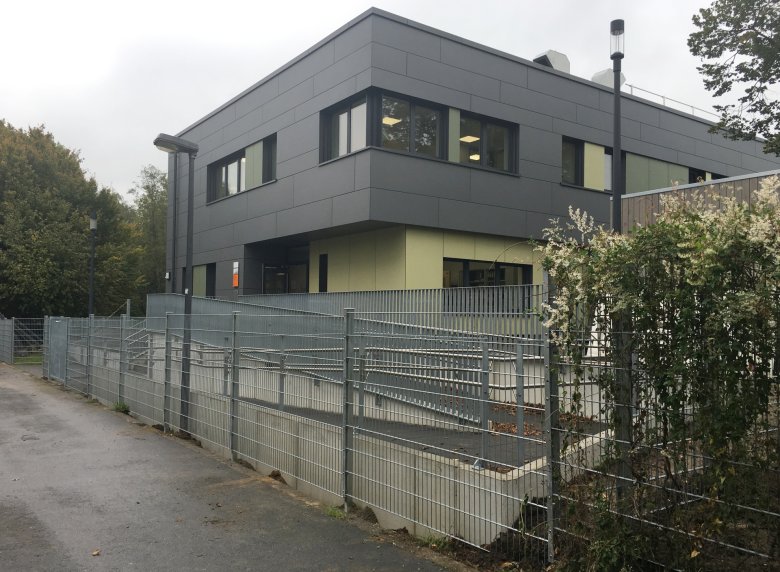

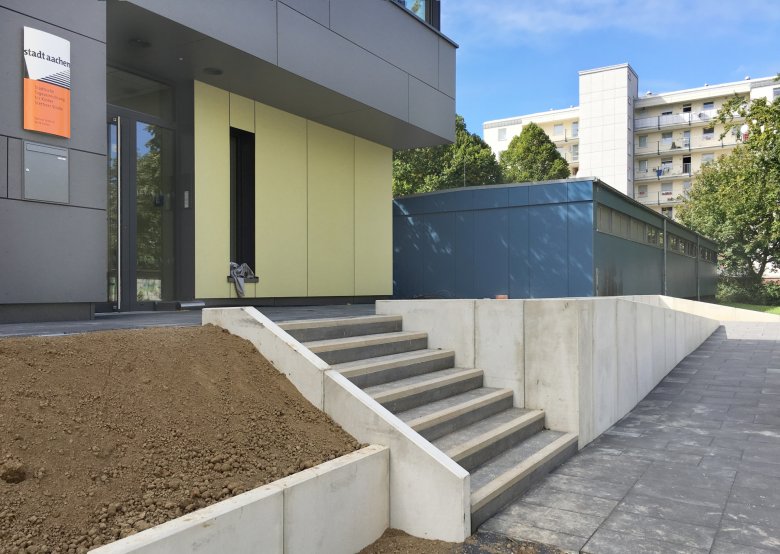

    Die Rampe ist fertig.
    Die Rampe ist fertig.
    Die Arbeiten an der Rampe und dem Eingang sind vortgeschritten.
    Die Arbeiten an der Rampe und dem Eingang sind vortgeschritten.
  • August 2020

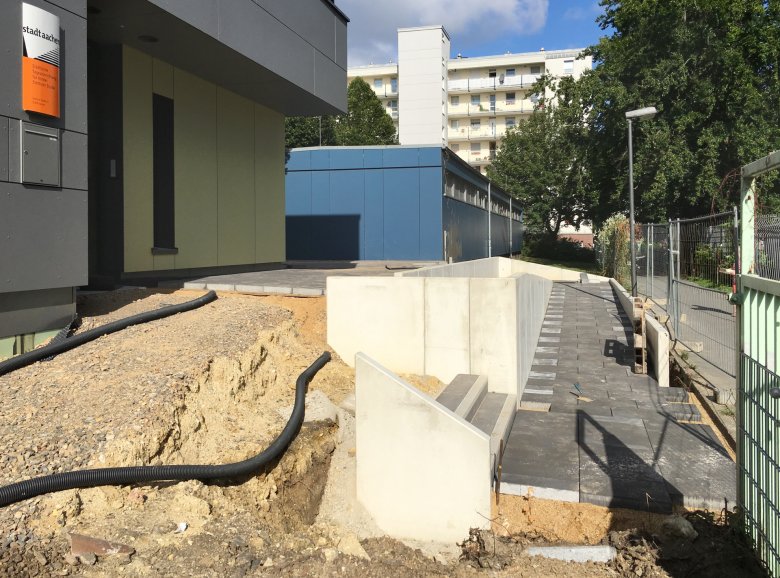

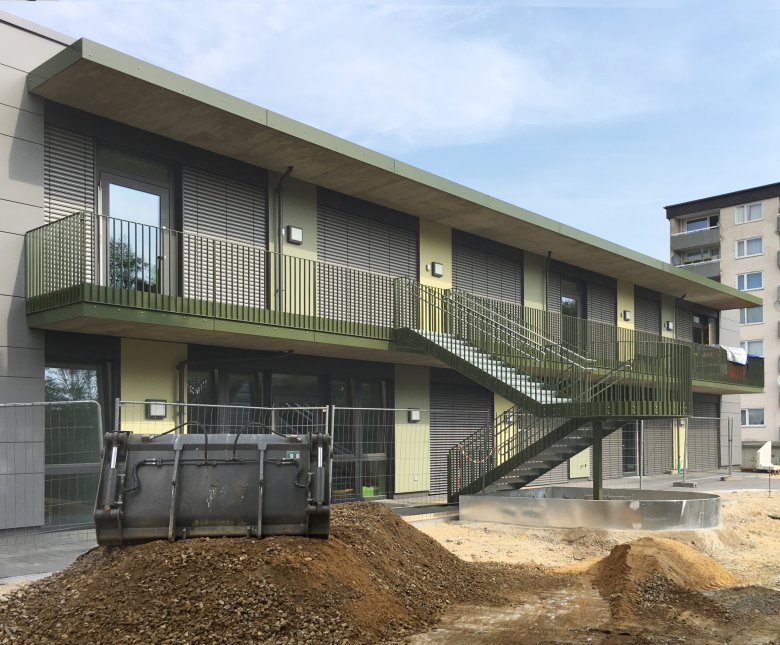

    Treppe_Baggerschaufel_c_E26_2020_08
    Die Außenanlagenarbeiten schreiten voran. Die Rampe wird gebaut.
    Die Außenanlagenarbeiten schreiten voran. Die Rampe wird gebaut.
  • Juli 2020

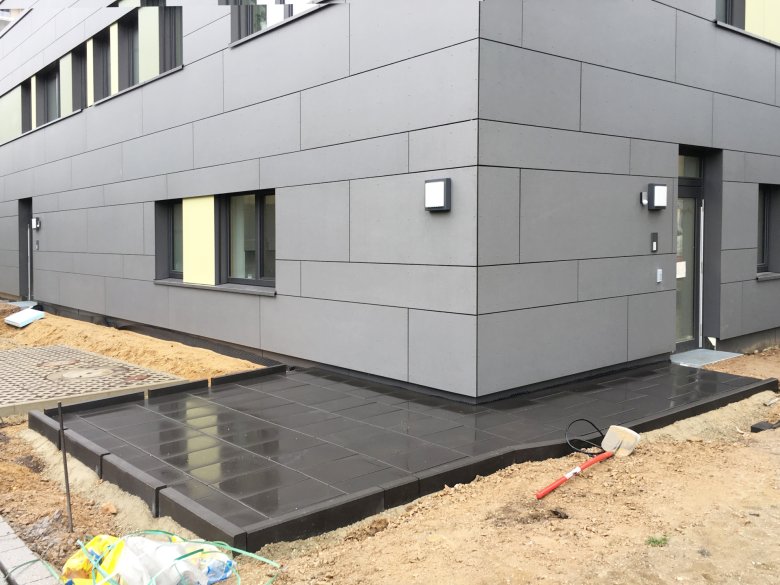

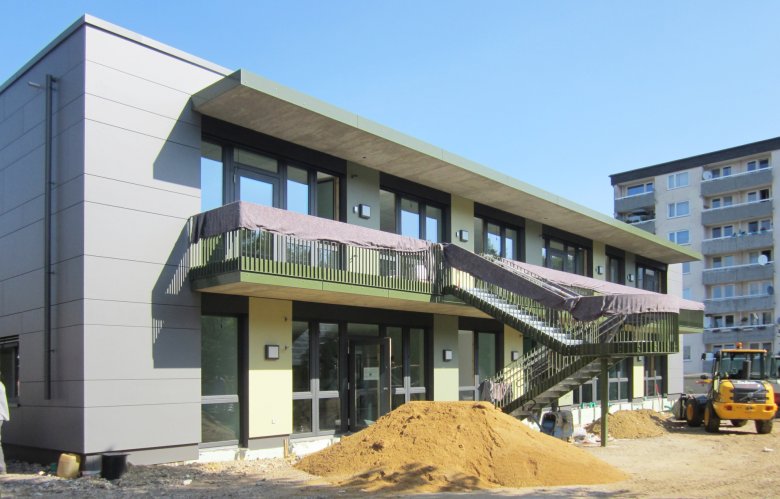

    Die Außenanlagenarbeiten schreiten voran.
    Die Außenanlagenarbeiten schreiten voran.

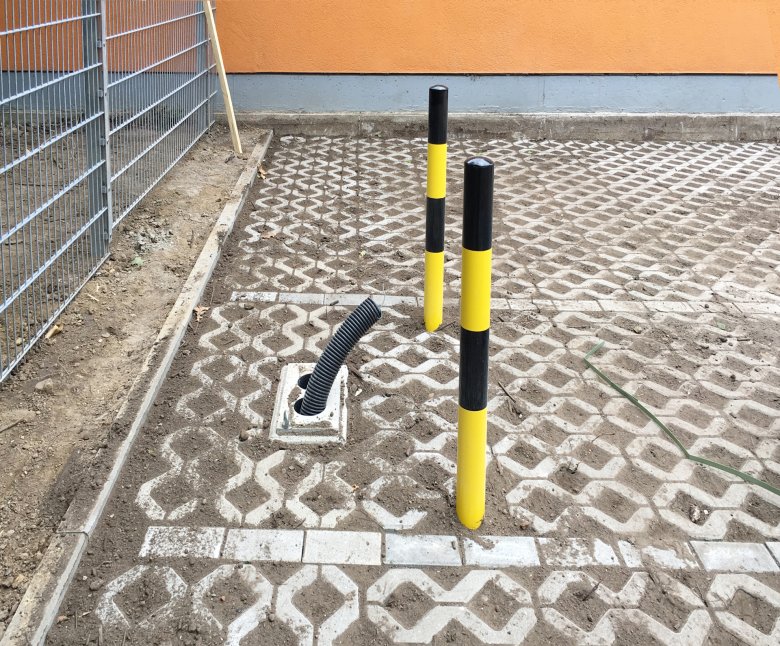

    Die Vorbereitungen für die E-Säule sind fertiggestellt.
    Die Vorbereitungen für die E-Säule sind fertiggestellt.
    Das KiTa-Schild wurde angebracht
    Das KiTa-Schild wurde angebracht

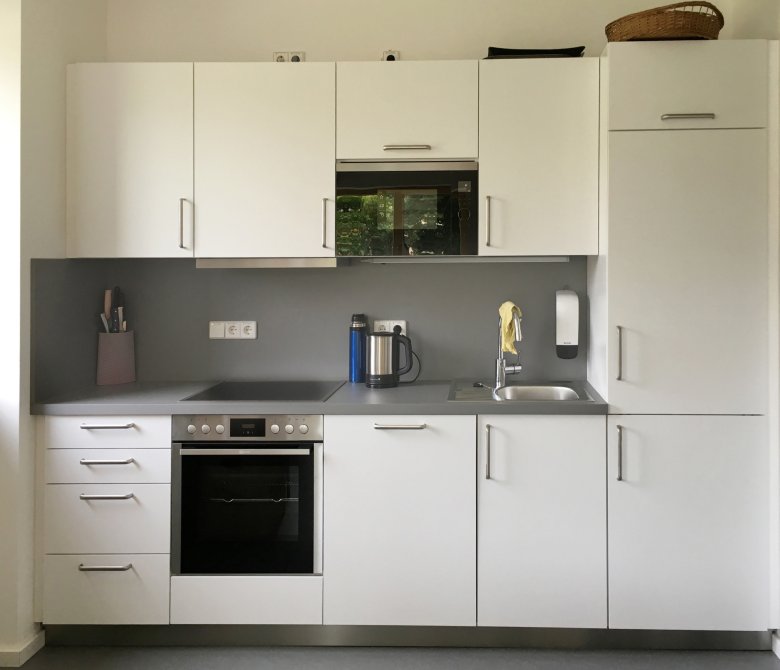

    Die Personalküche ist fertiggestellt.
    Die Personalküche ist fertiggestellt.

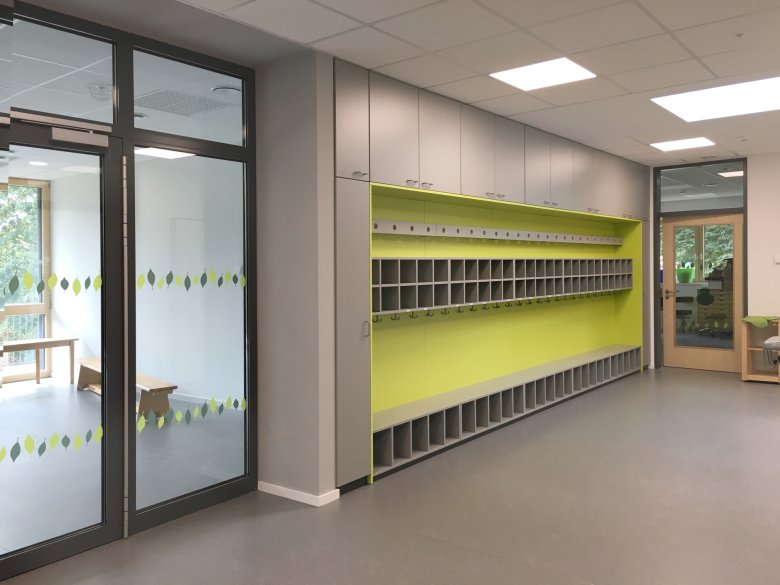

    Die Garderoben sind fertig.
    Die Garderoben sind fertig.

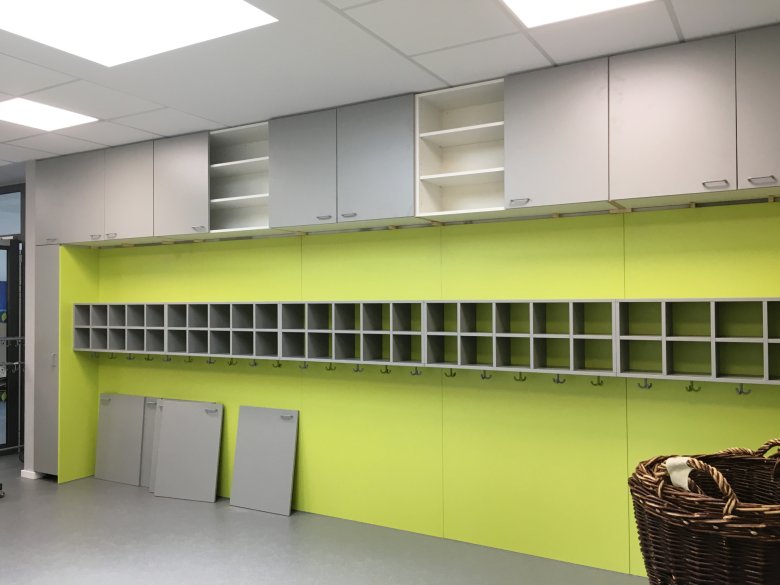

    Gaderobe_Vortgeschritten_c_E26_2020_07

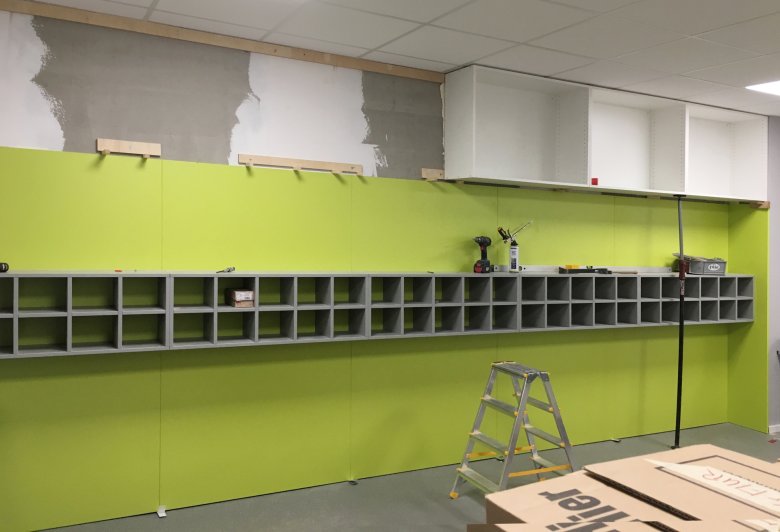

    Die Garderoben wurden geliefert und werden montiert.
    Die Garderoben wurden geliefert und werden montiert.
  • Juni 2020

    Die Außenanlagenarbeiten haben begonnen.
    Die Außenanlagenarbeiten haben begonnen.

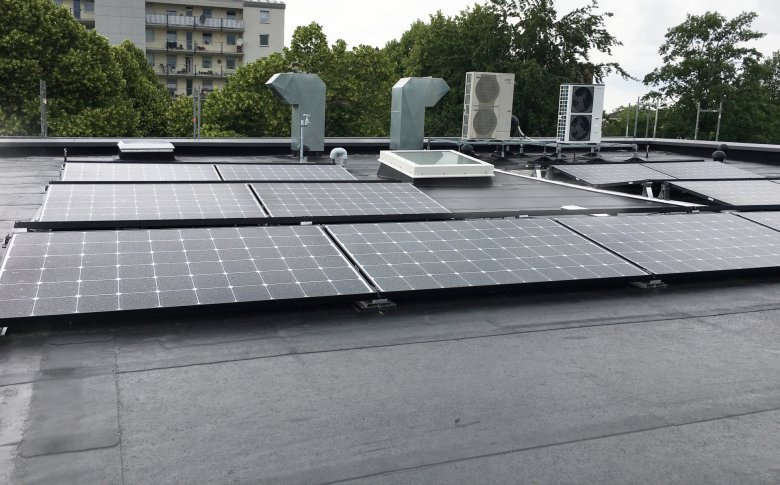

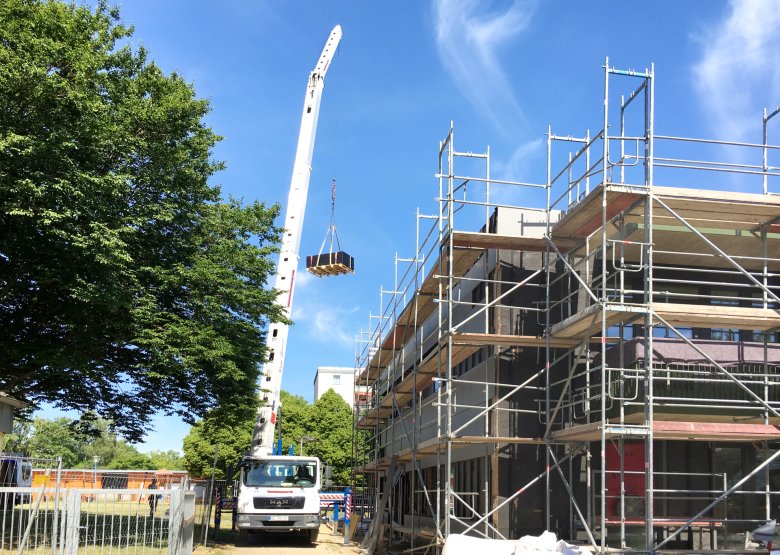

    Die PV-Anlage wurde montiert.
    Die PV-Anlage wurde montiert.
    Die PV-Anlage wurde geliefert
    Die PV-Anlage wurde geliefert

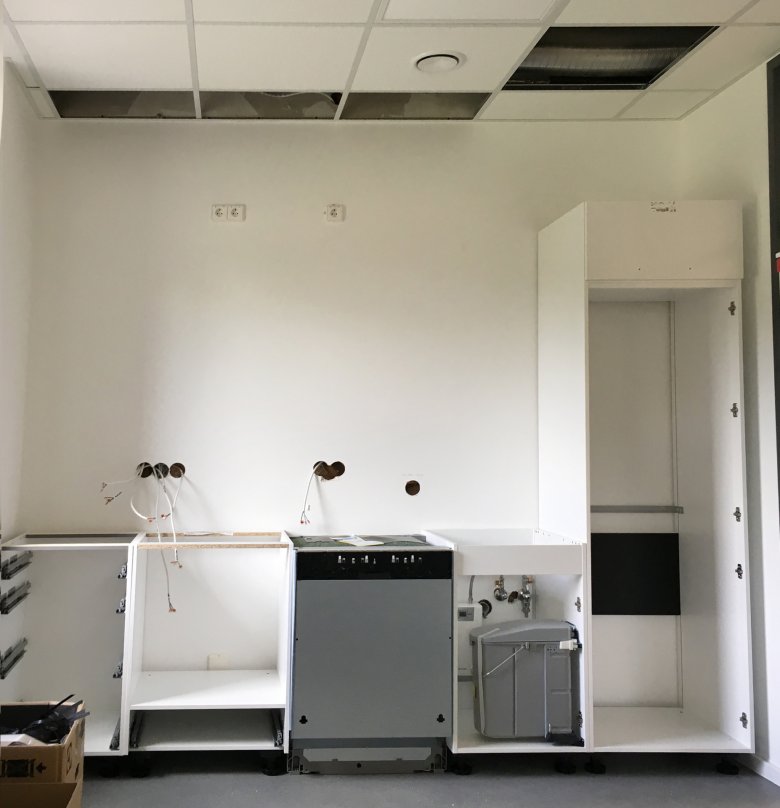

    Die Personalküche wurde geliefert und wird montiert.
    Die Personalküche wurde geliefert und wird montiert.

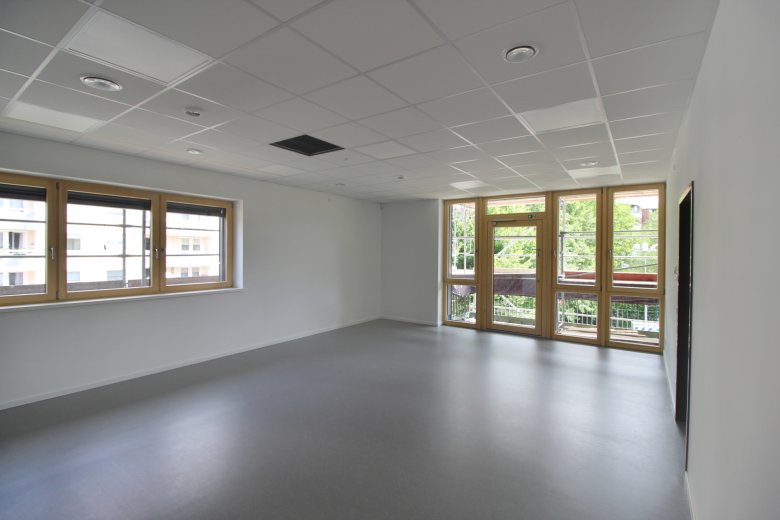

    Die Gruppenräume sind fertiggestellt.
    Die Gruppenräume sind fertiggestellt.

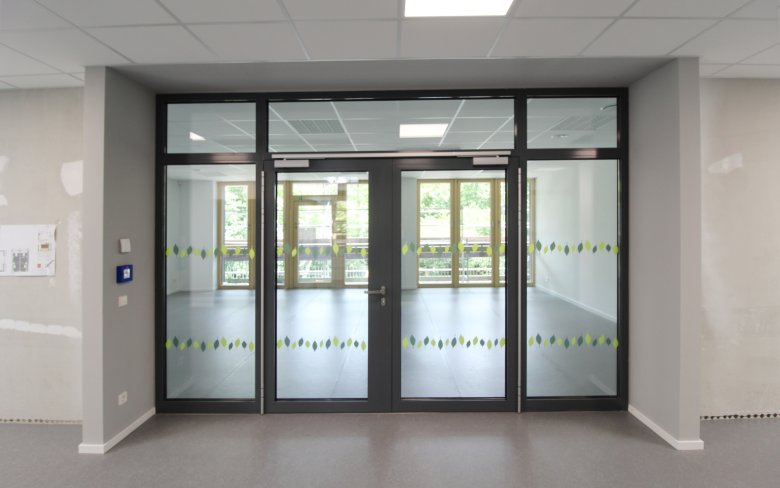

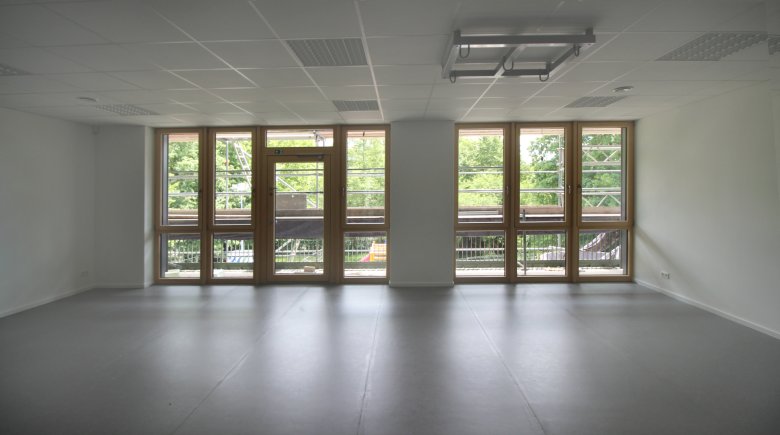

    Mehrzweckraum_Fenster_c_E26_2020_06
    Mehrzweckraum_Tür_Innen_c_E26_2020_06

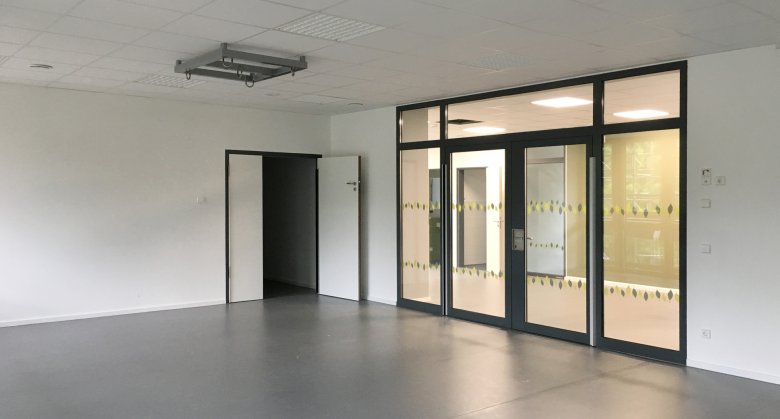

    Der Mehrzweckraum wurde fertiggestellt.
    Der Mehrzweckraum wurde fertiggestellt.

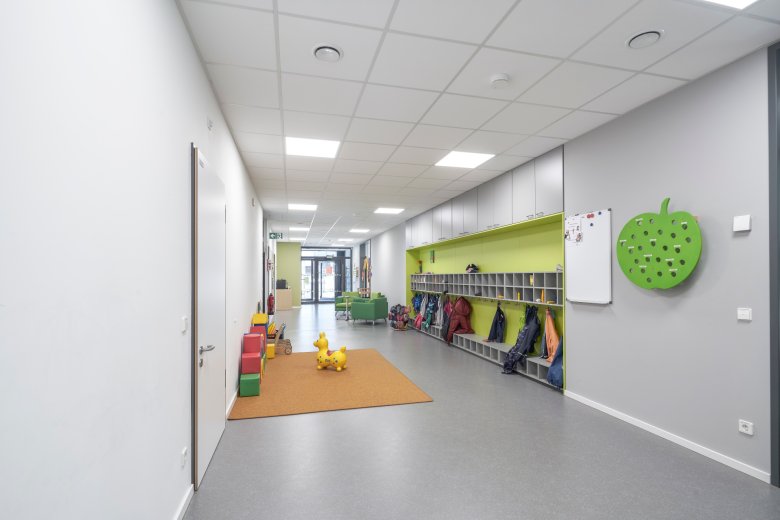

    Die Flure sind für die Einrichtung vorbereit. Die Gruppenräume sind fertiggestellt.
    Die Flure sind für die Einrichtung vorbereit. Die Gruppenräume sind fertiggestellt.
  • Mai 2020

    Aufzug
    Aufzug

    Die Elektrofeininstallation findet statt. Die Lampen wurden montiert.
    Die Elektrofeininstallation findet statt. Die Lampen wurden montiert.

    Der Aufprallschutz im Mehrzweckraum wurde ausgeführt.
    Der Aufprallschutz im Mehrzweckraum wurde ausgeführt.

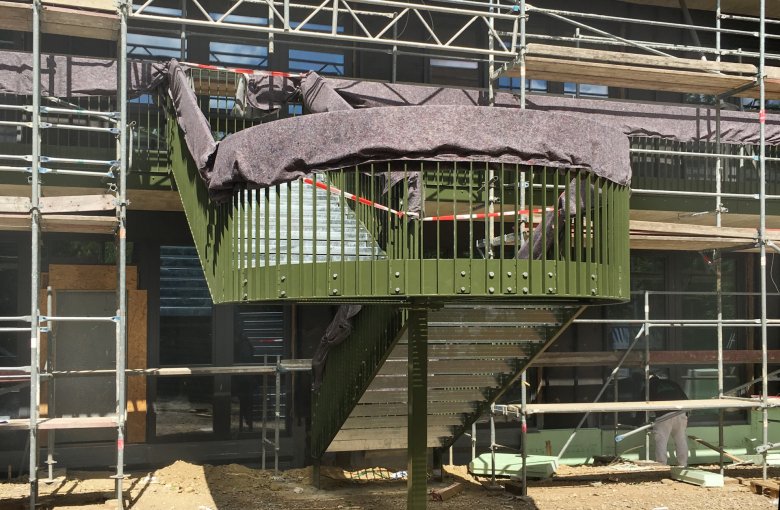

    Die Stahltreppe ist geliefert und wurde montiert.
    Die Stahltreppe ist geliefert und wurde montiert.
    Die Montage der Fassade hat begonnen.
    Die Montage der Fassade hat begonnen.

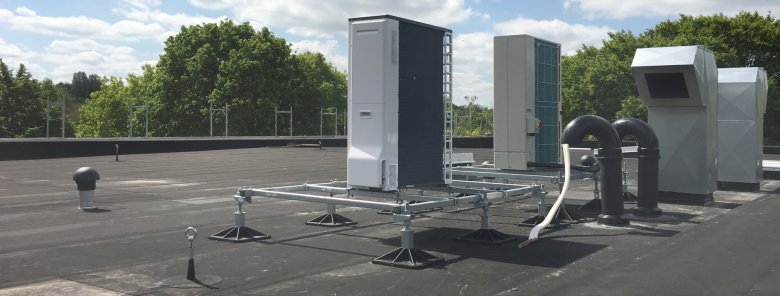

    Die Ab- und Zuluftleitungen auf dem Dach wurden montiert.
    Die Ab- und Zuluftleitungen auf dem Dach wurden montiert.
  • April 2020

    Die WC-Trennwände sind geliefert und wurden montiert.
    Die WC-Trennwände sind geliefert und wurden montiert.

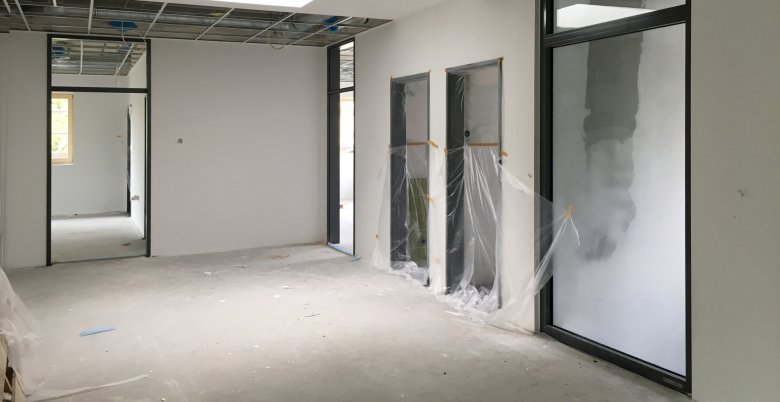

    Die Malerarbeiten schreiten voran.
    Die Malerarbeiten schreiten voran.
    Die Glasscheiben wurden geliefert und sind montiert.
    Die Glasscheiben wurden geliefert und sind montiert.

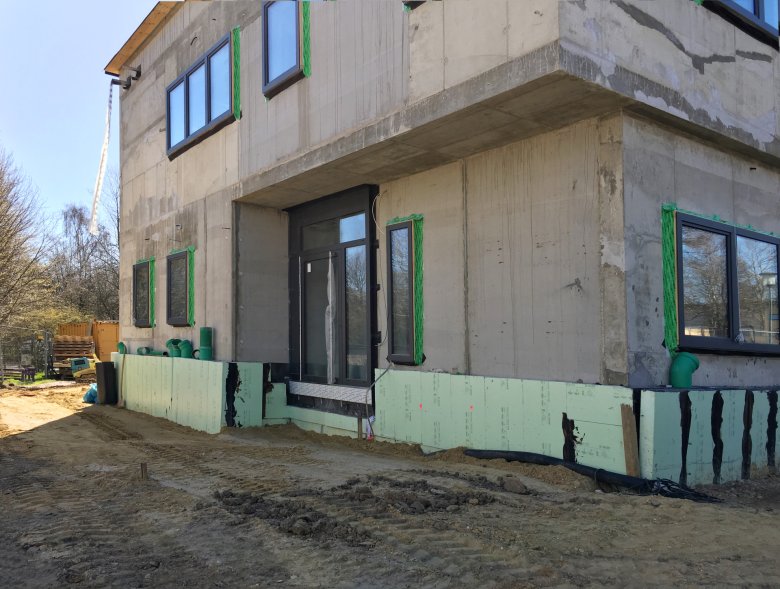

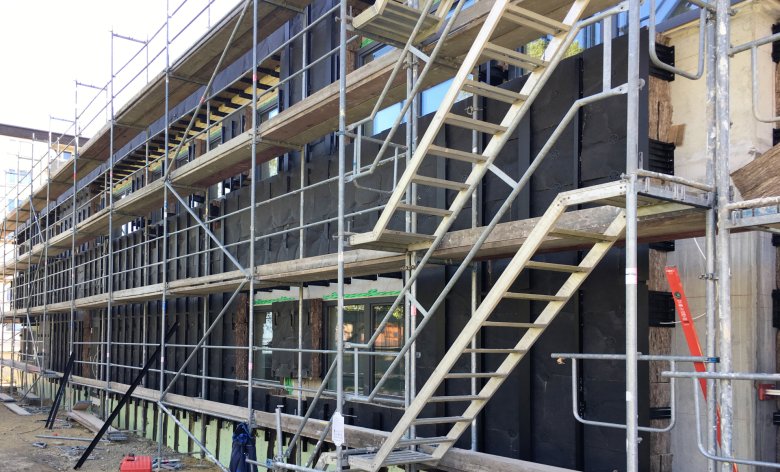

    Fassade_Demmung_fortgeschritten_c_E26_2020_04

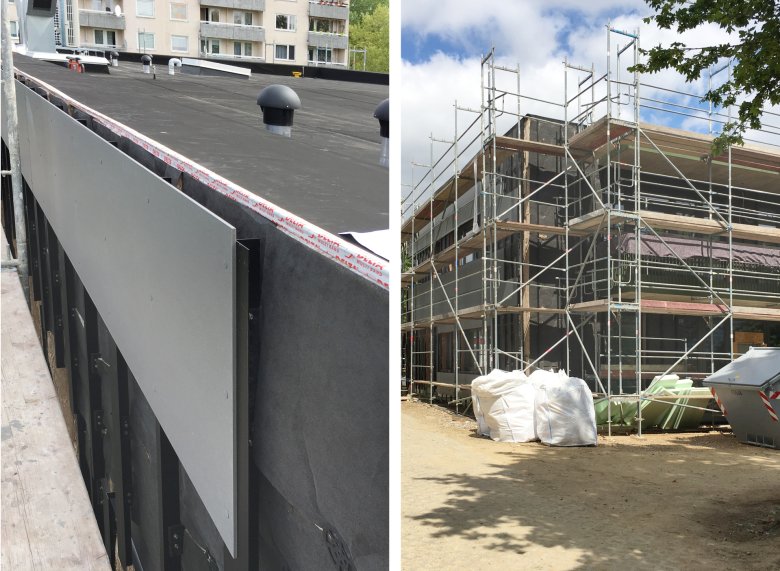

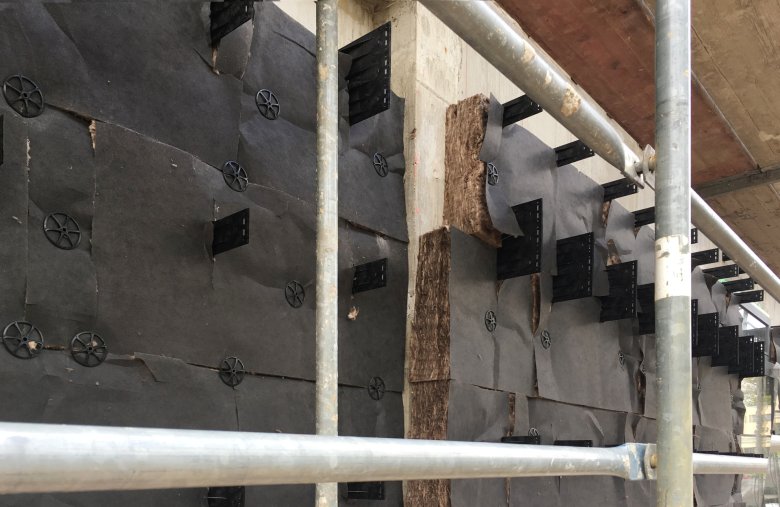

    Die Fassadenarbeiten schreiten voran. Die Wärmedämmung für die Fassade ist geliefert und montiert  worden.
    Die Fassadenarbeiten schreiten voran. Die Wärmedämmung für die Fassade ist geliefert und montiert  worden.

    Das Gerüst wurde entlang der Fassade aufgestellt. Die Ausführung der Fassadenunterkonstruktion hat begonnen.
    Das Gerüst wurde entlang der Fassade aufgestellt. Die Ausführung der Fassadenunterkonstruktion hat begonnen.
  • März 2020

    Die Fliesenarbeiten schreiten voran.
    Die Fliesenarbeiten schreiten voran.
    Die Kanalarbeiten um das Gebäude wurden fertiggestellt.
    Die Kanalarbeiten um das Gebäude wurden fertiggestellt.

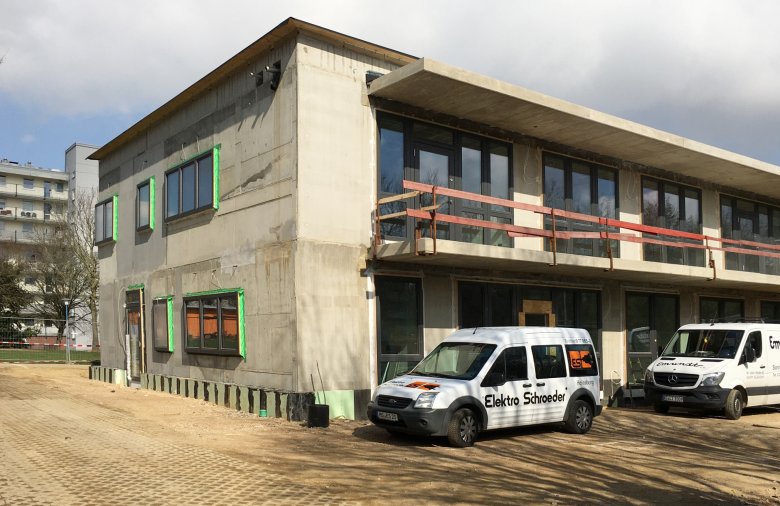

    Die Ausführung der TGA-Medie ist teilweise schon abgeschlossen.
    Die Ausführung der TGA-Medie ist teilweise schon abgeschlossen.
    Die Anschlussarbeiten der TGA-Medien schreiten voran.
    Die Anschlussarbeiten der TGA-Medien schreiten voran.
  • Februar 2020

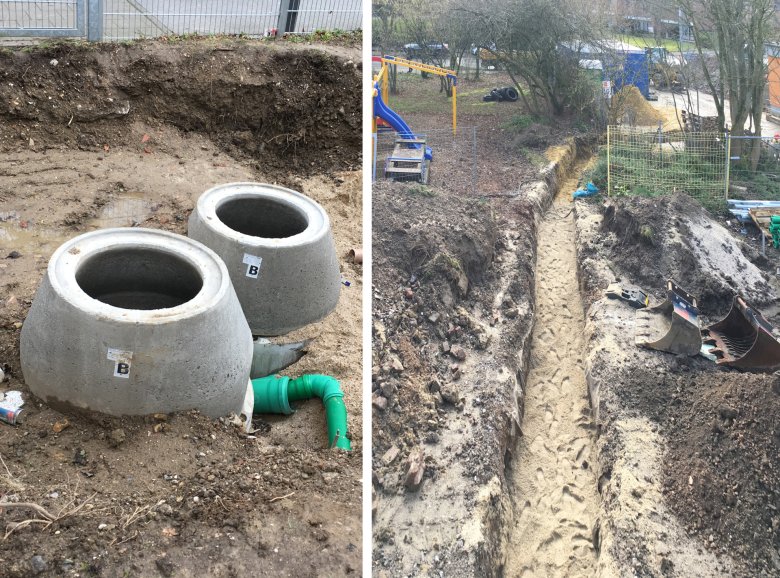

    Kanalarbeiten
    Kanalarbeiten

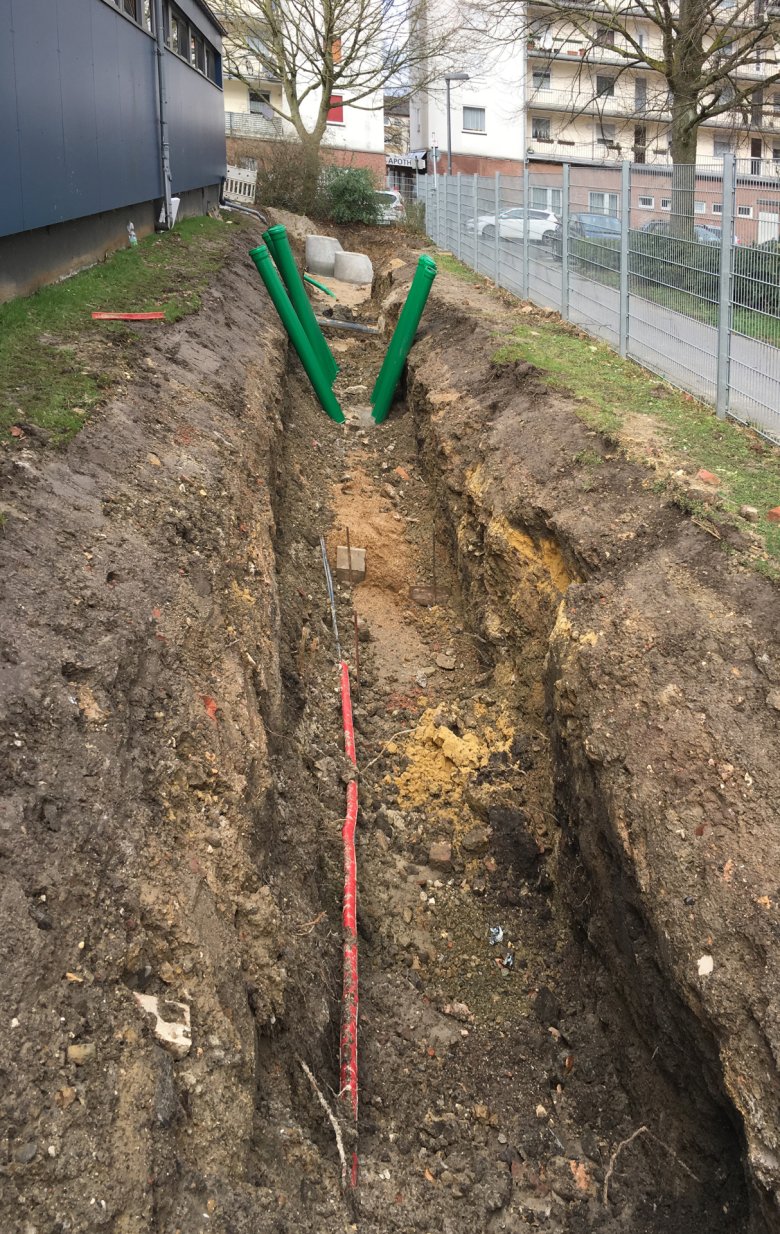

    Die Erschließung der TGA-Medien schreitet voran.
    Die Erschließung der TGA-Medien schreitet voran.
  • Januar 2020

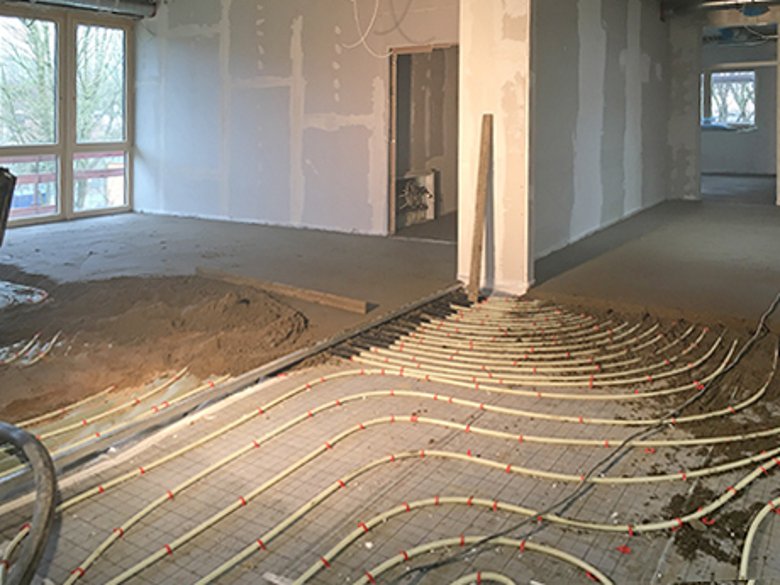

    Die Estricharbeiten im OG haben begonnen.
    Die Estricharbeiten im OG haben begonnen.

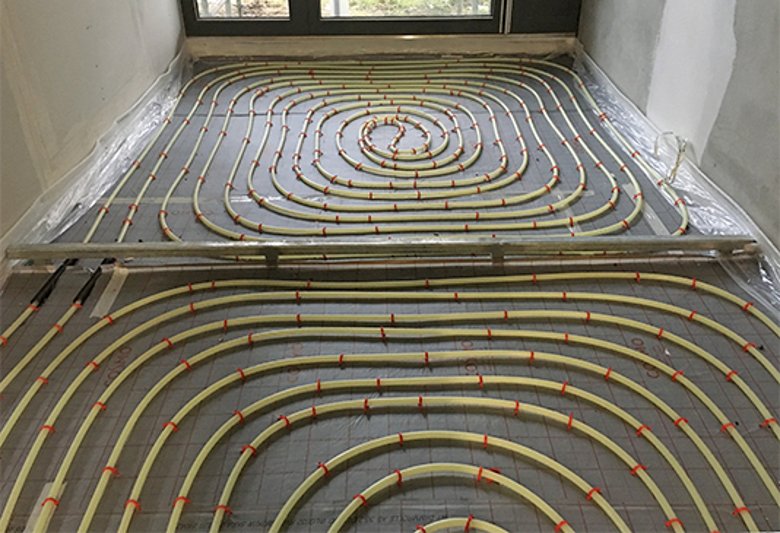

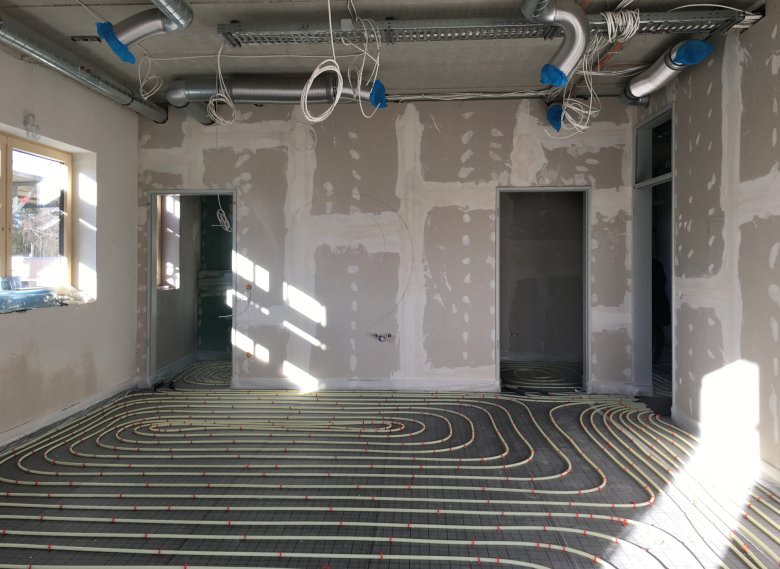

    Ausführung Fußbodenheizung
    Ausführung Fußbodenheizung
    Die Fußbodenheizung im EG wurde fertiggestellt.
    Die Fußbodenheizung im EG wurde fertiggestellt.

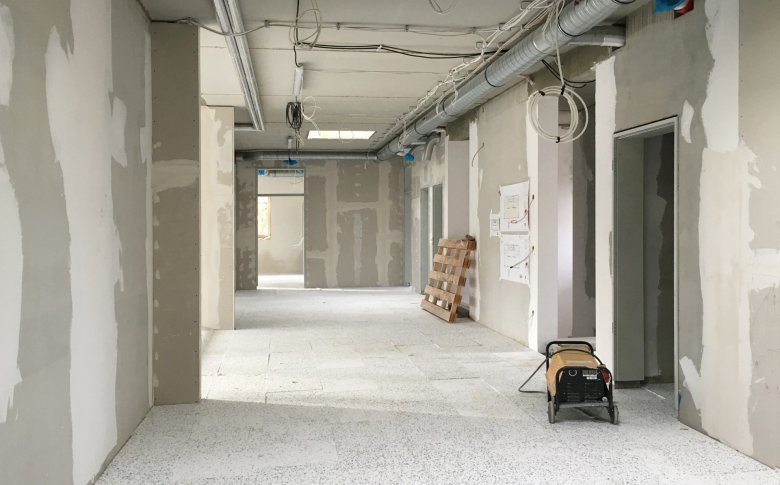

    Die Trittschalldämmung im OG ist ausgeführt worden.
    Die Trittschalldämmung im OG ist ausgeführt worden.
    Das Dach ist gedämmt worden.

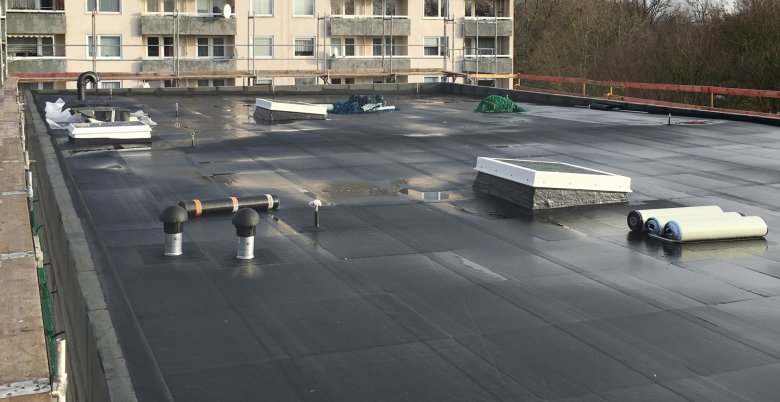

    Das Dach ist gedämmt worden.
  • Dezember 2019

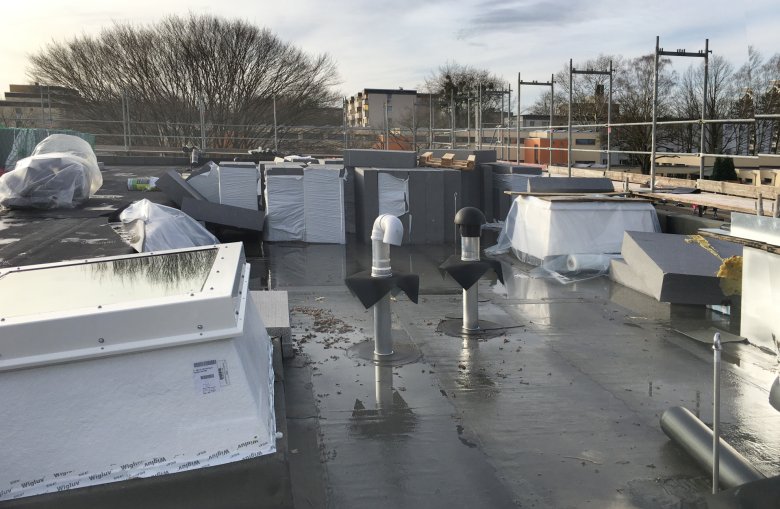

    Die Dacharbeiten schreiten voran.
    Die Dacharbeiten schreiten voran.
    Die Dacharbeiten schreiten voran.
    Die Dacharbeiten schreiten voran.

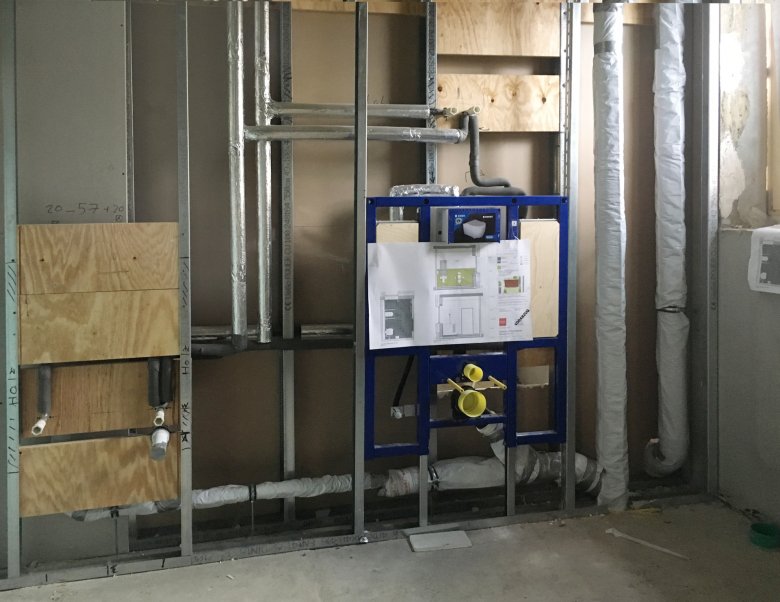

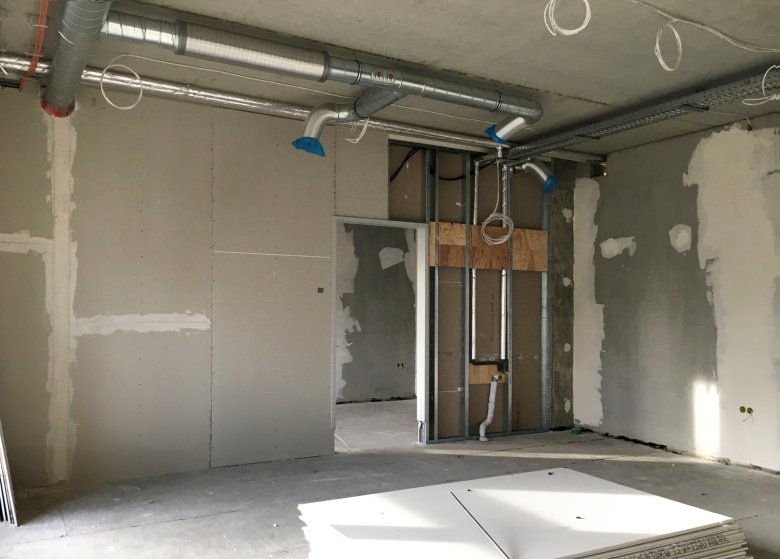

    TGA Rohre
    TGA Rohre
    Die TGA-Arbeiten schreiten voran.
    Die TGA-Arbeiten schreiten voran.
  • November 2019

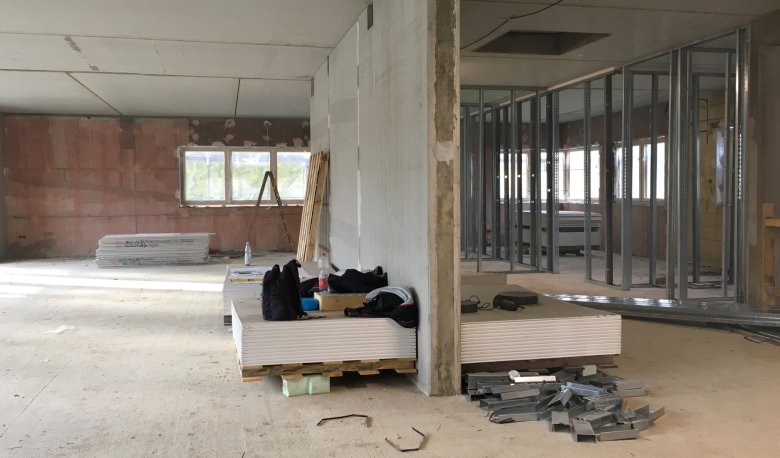

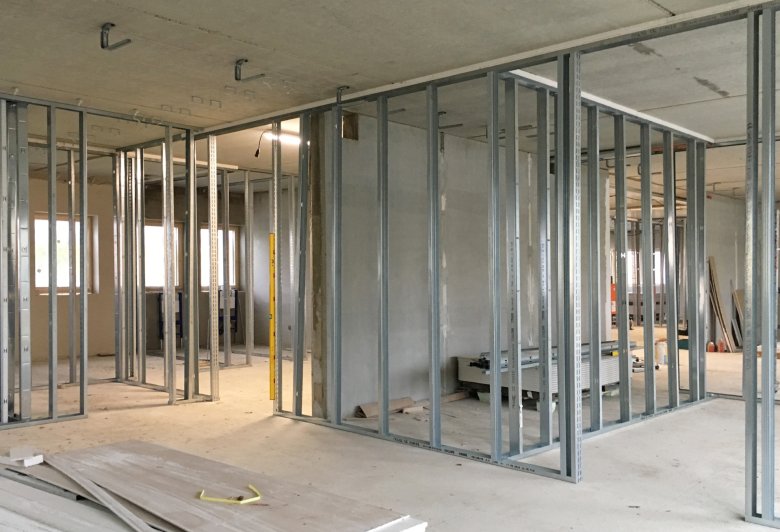

    Trockenbau_c_E26_2019_11
    Die Innenputzarbeiten und die Trockenbauarbeiten haben begonnen.
    Die Innenputzarbeiten und die Trockenbauarbeiten haben begonnen.
  • Oktober 2019

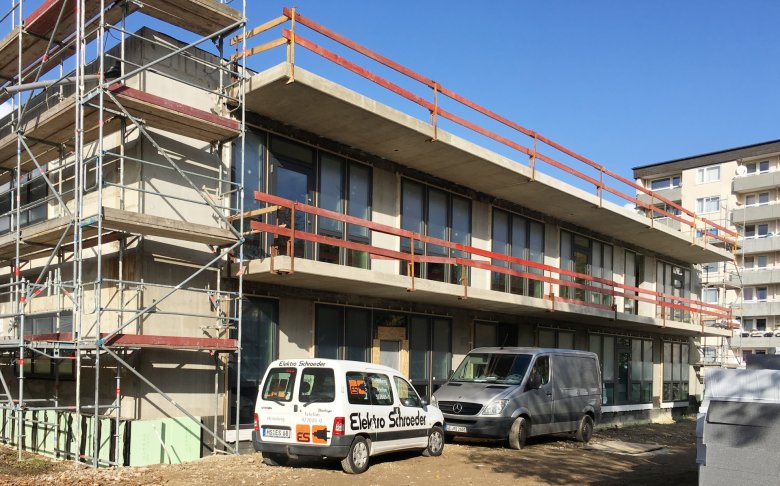

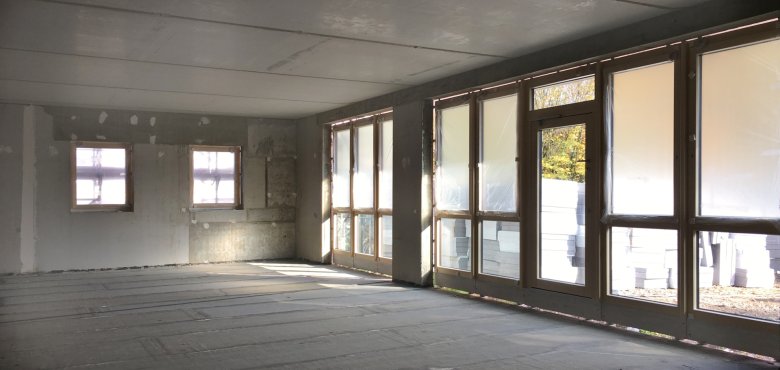

    Fenster_Innenanicht_OG_c_E26_2019_10

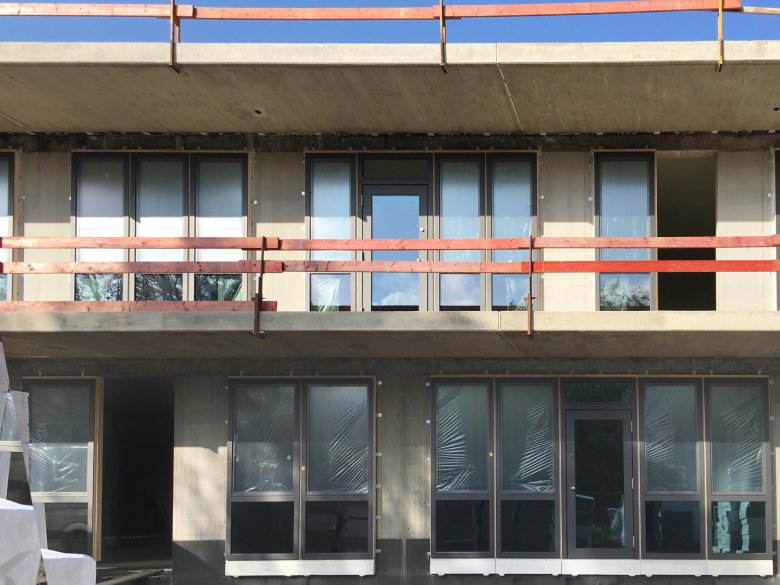

    Fenster_Frontal_c_E26_2019_10

    Die Fenster sind geliefert und montiert worden.
    Die Fenster sind geliefert und montiert worden.

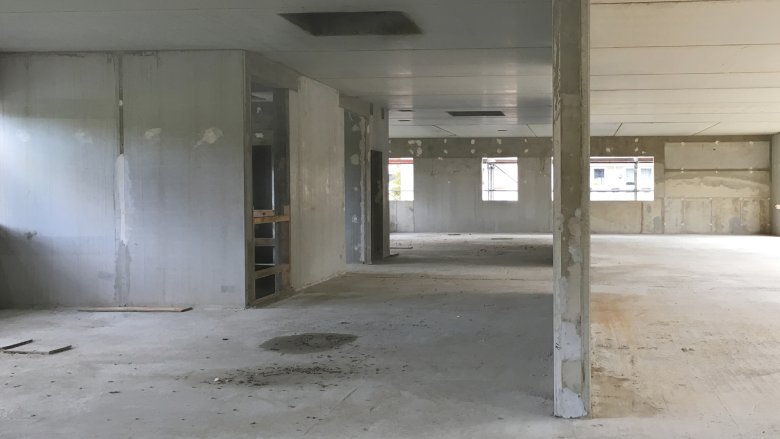

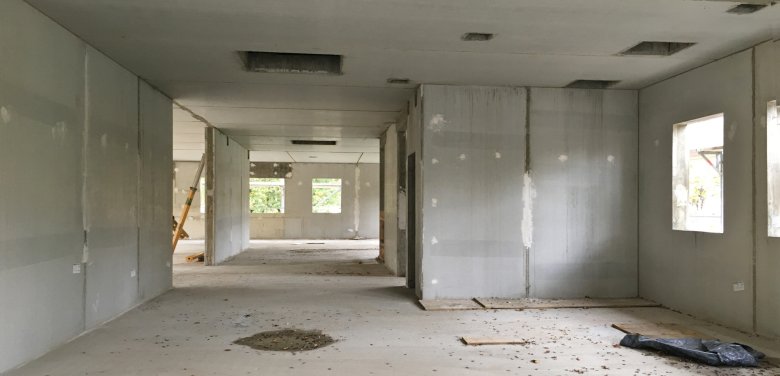

    Fertig_Rohbau_c_E26_2019_10
    Der Rohbau ist fertiggestellt.
    Der Rohbau ist fertiggestellt.

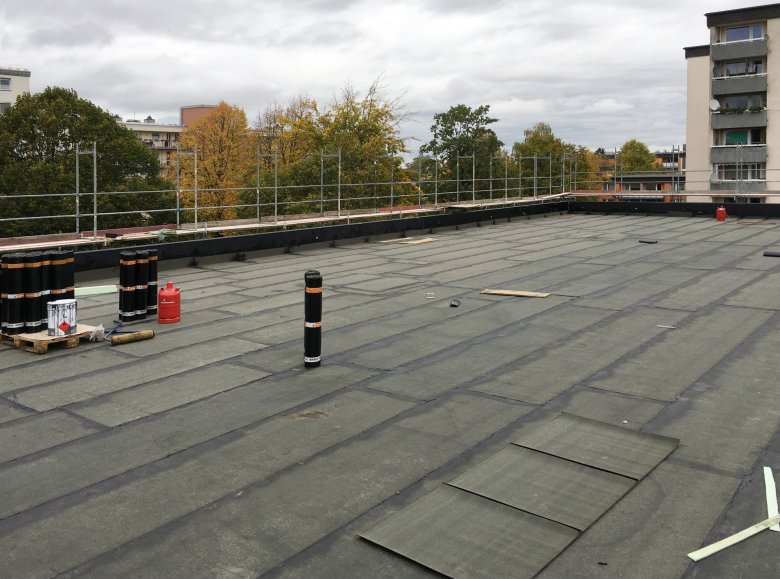

    Dachdeckerarbeiten
    Dachdeckerarbeiten
  • September 2019

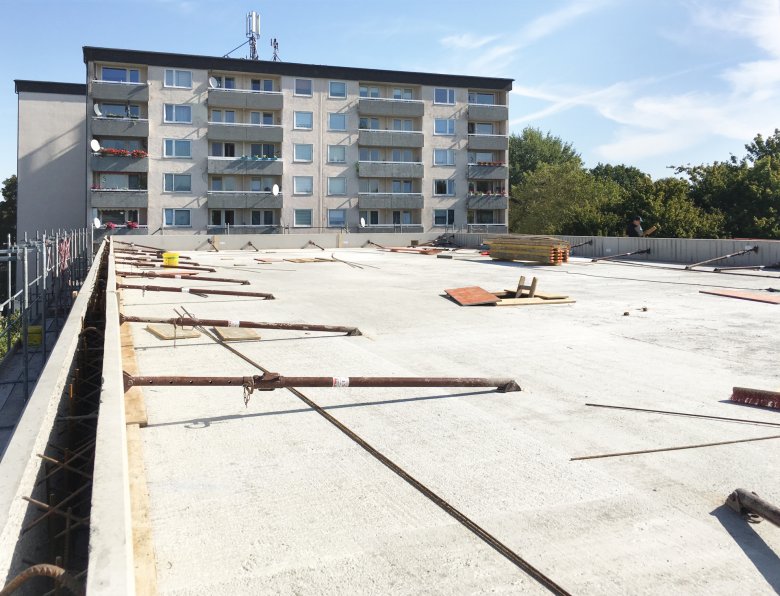

    Das Dachgeschoss ist betoniert worden.
    Das Dachgeschoss ist betoniert worden.

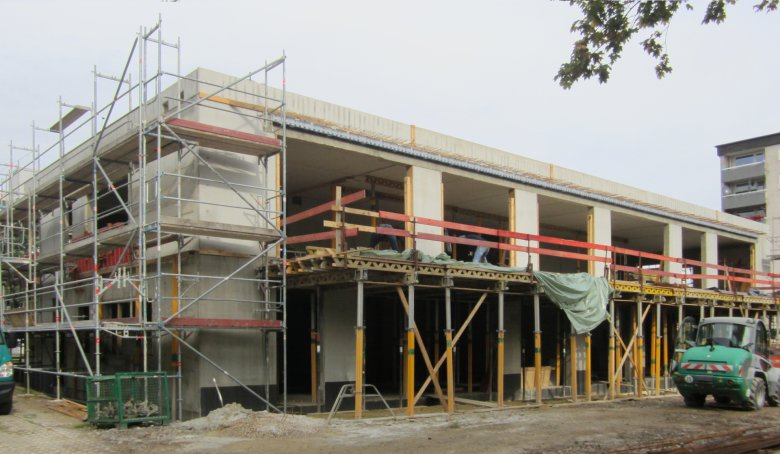

    Der Balkon ist teilweise betoniert. Zu sehen ist der Balkon mit dem Gerüst.
    Der Balkon ist teilweise betoniert. Zu sehen ist der Balkon mit dem Gerüst.
    Bewehrung Dach über EG
    Bewehrung Dach über EG

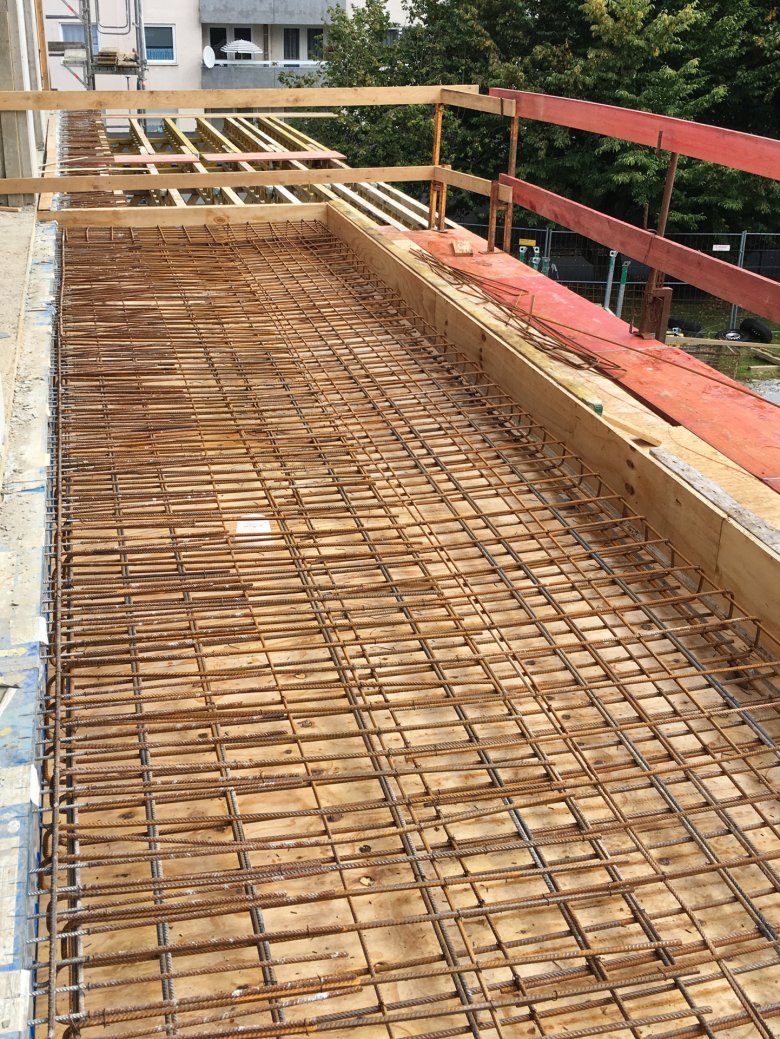

    Die Bewehrung des Balkons wird ausgeführt.
    Die Bewehrung des Balkons wird ausgeführt.

  • August 2019

    Die Filigranwände im OG sind geliefert und aufgebaut worden.
    Die Filigranwände im OG sind geliefert und aufgebaut worden.

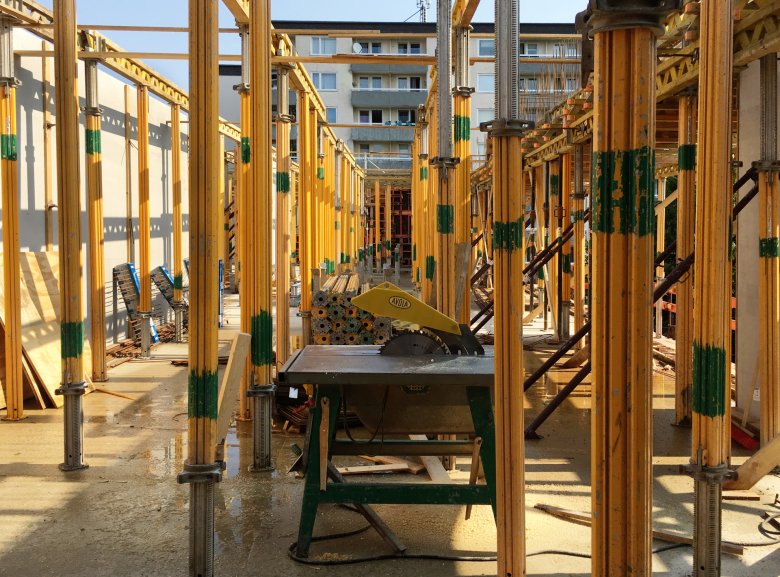

    Die Stützen für das Halten der Filigrandecken über dem OG sind vorbereitet worden.
    Die Stützen für das Halten der Filigrandecken über dem OG sind vorbereitet worden.

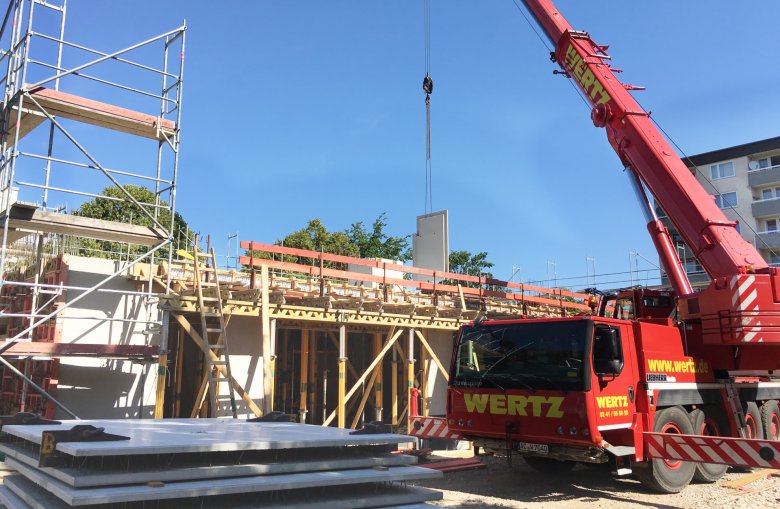

  • Juli 2019

    Die Decke über dem EG ist betoniert worden.
    Die Decke über dem EG ist betoniert worden.

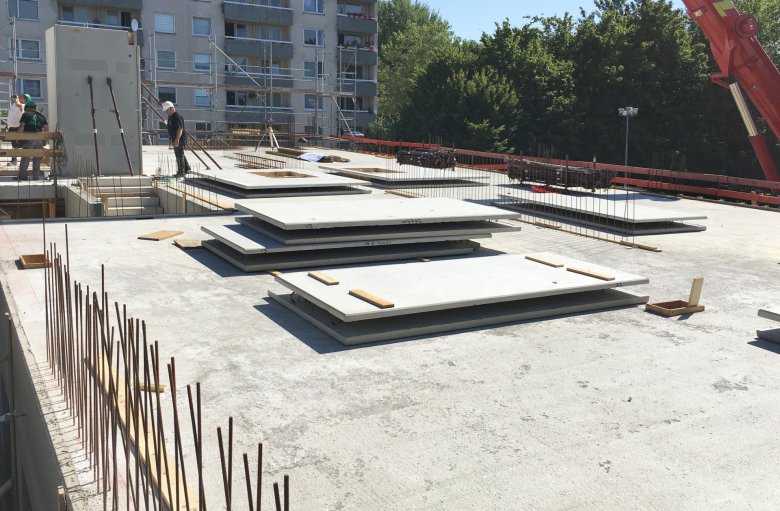

    Die Filigranwände für das OG sind geliefert und werden montiert.
    Die Filigranwände für das OG sind geliefert und werden montiert.

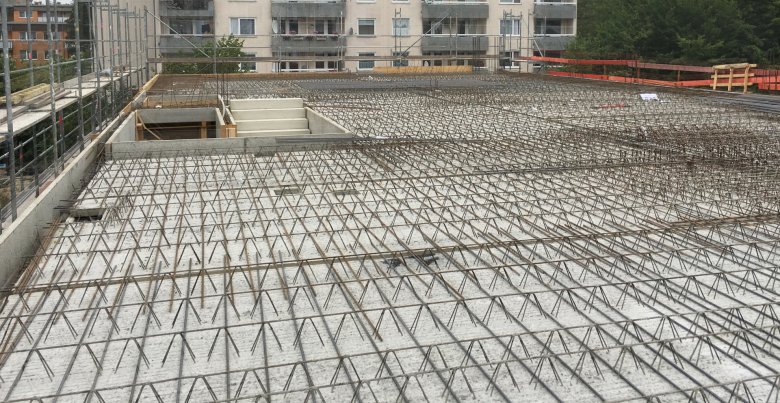

    Bewehrung OG

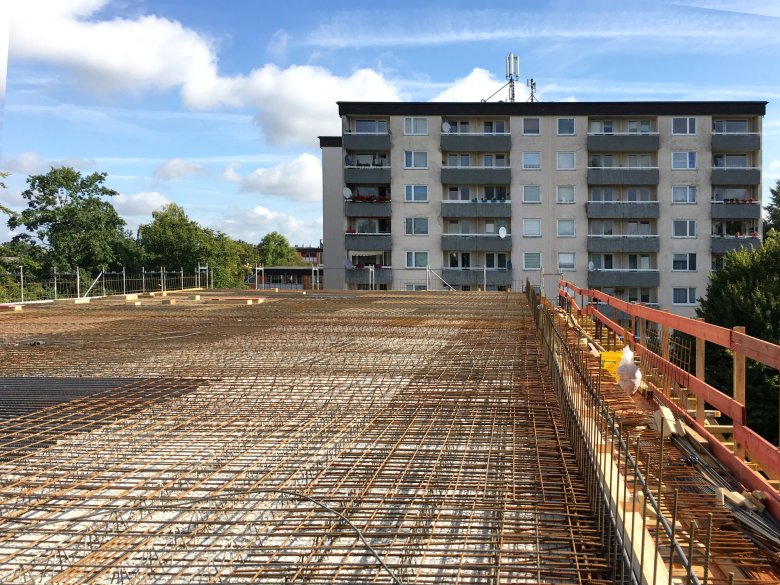

    Bewehrung OG

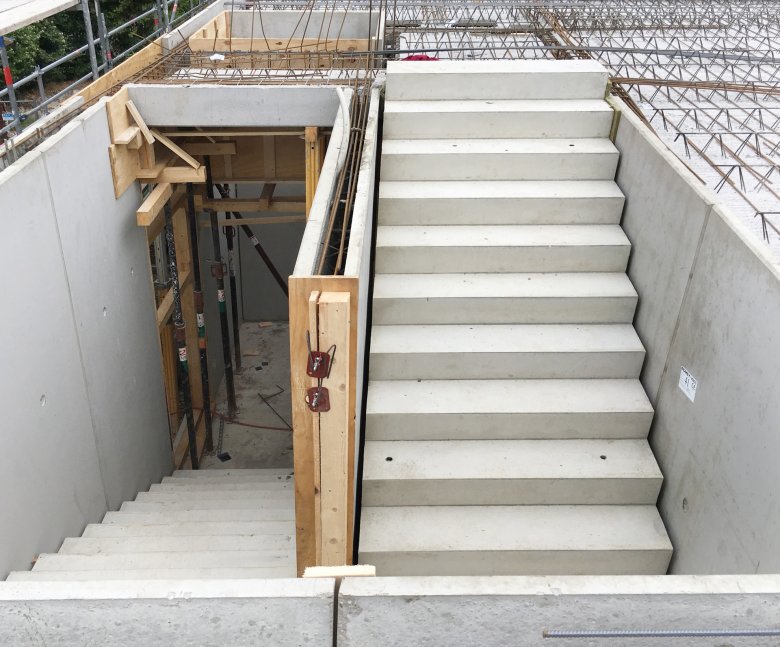

    Die Stahlbetontreppe im Bereich EG ist geliefert und wurde montiert.
    Die Stahlbetontreppe im Bereich EG ist geliefert und wurde montiert.

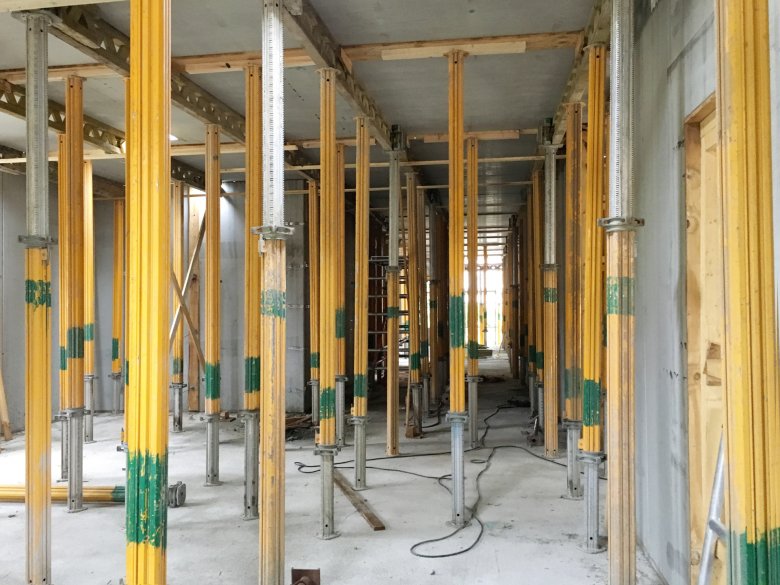

    Die Filigrandecke über dem EG ist geliefert und montiert.
    Die Filigrandecke über dem EG ist geliefert und montiert.

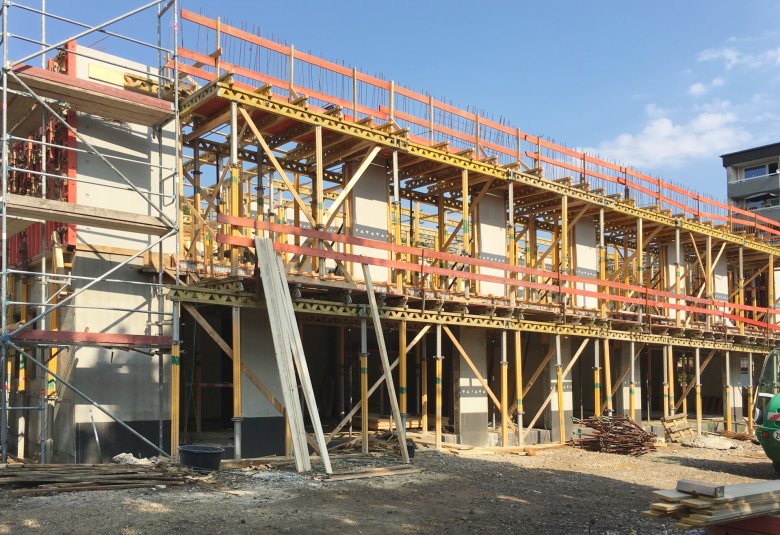

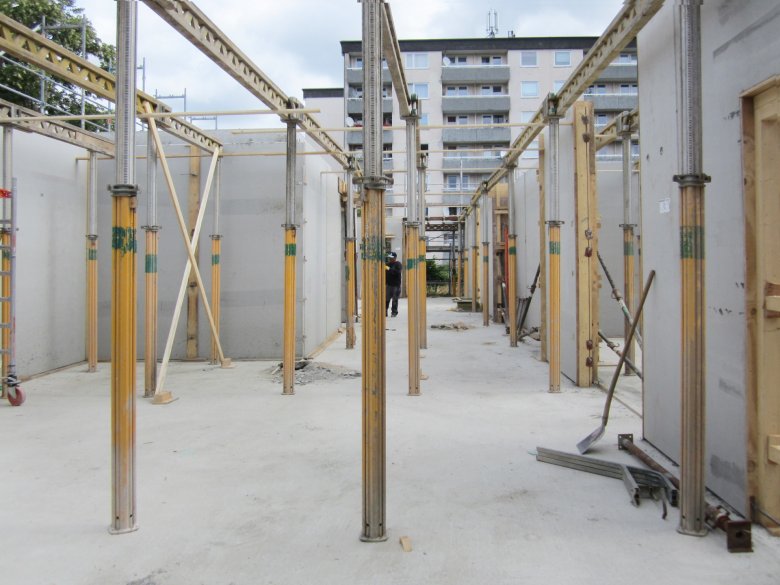

    Das Gerüst für die Fertigteildecken über EG ist aufgestellt. Die Ortsbetonwände im EG sind einbetoniert.
    Das Gerüst für die Fertigteildecken über EG ist aufgestellt. Die Ortsbetonwände im EG sind einbetoniert.
  • Juni 2019

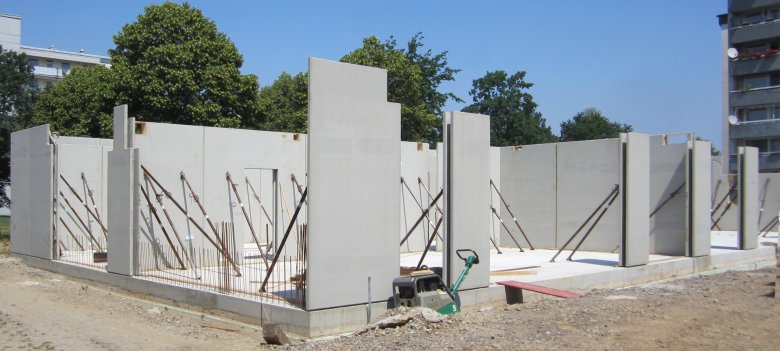

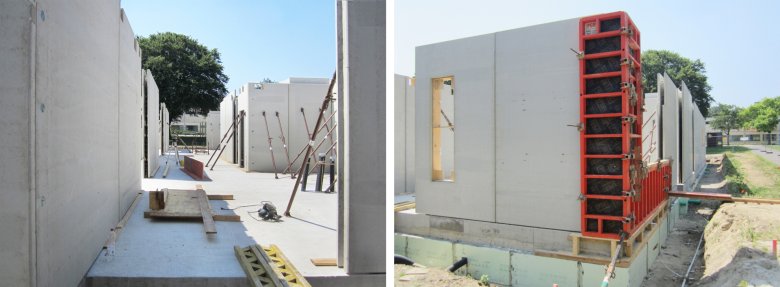

    Filigranwände_Erdgeschoss_c_E26_2019_06
    Die Bodenplatte ist einbetoniert worden. Die Perimeterdämmung ist ausgeführt worden. Die Filigranwände für das Erdgeschoss sind geliefert und montiert worden.
    Die Bodenplatte ist einbetoniert worden. Die Perimeterdämmung ist ausgeführt worden. Die Filigranwände für das Erdgeschoss sind geliefert und montiert worden.

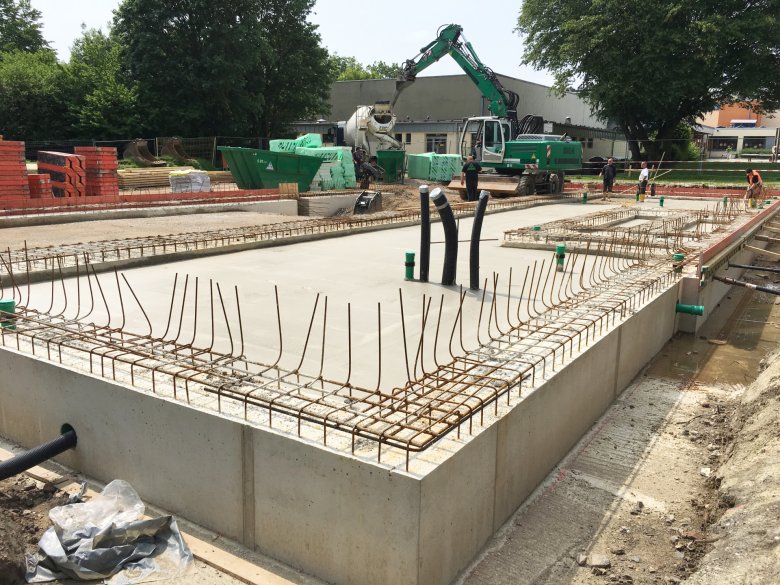

    Die Sauberkeitsschicht ist ausgeführt.
    Die Sauberkeitsschicht ist ausgeführt.
  • Mai 2019

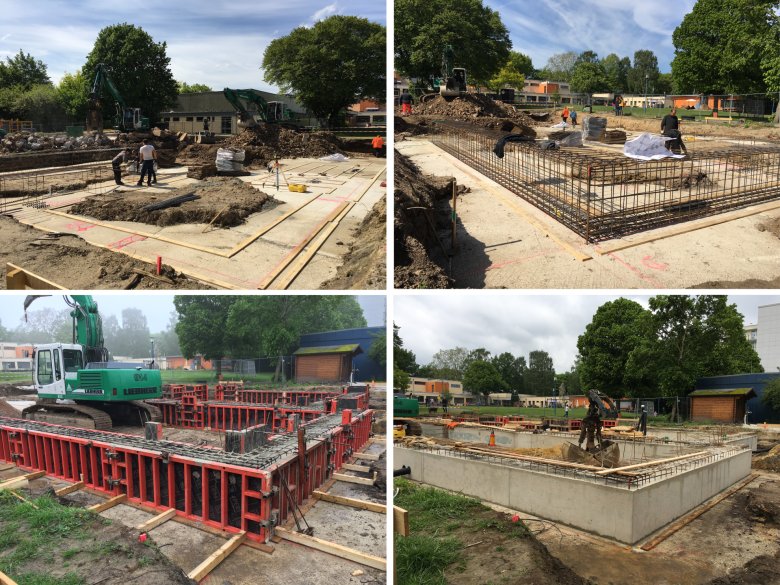

    Die Bewetterung für die Streifenfundamente ist geliefert. Die Bodenplomben werden ausgeführt, die Streifenfundamente werden gekennzeichnet. Die Streifenfundamente werden eingeschallt und betoniert. Die Arbeiten an den Streifenfundamenten schreiten voran. Die Streifenfundamente sind teilweise ausgeschalt worden.
    Die Bewetterung für die Streifenfundamente ist geliefert. Die Bodenplomben werden ausgeführt, die Streifenfundamente werden gekennzeichnet. Die Streifenfundamente werden eingeschallt und betoniert. Die Arbeiten an den Streifenfundamenten schreiten voran. Die Streifenfundamente sind teilweise ausgeschalt worden.

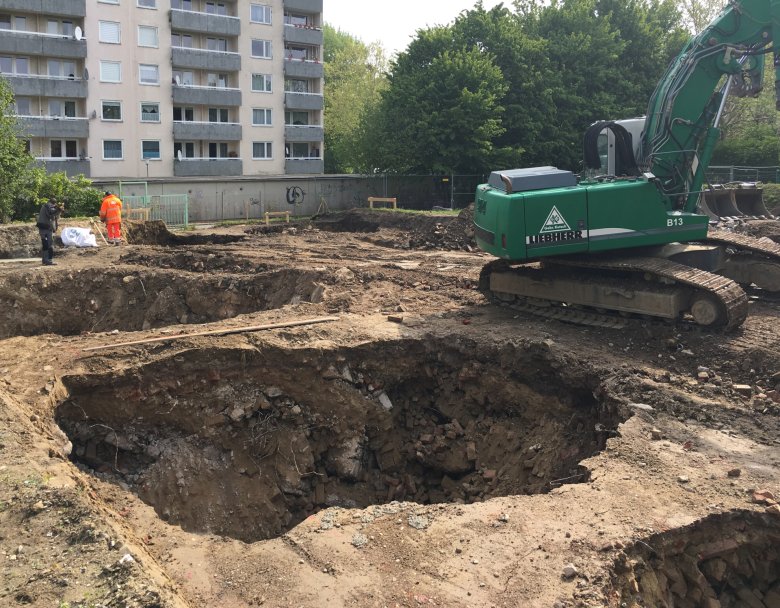

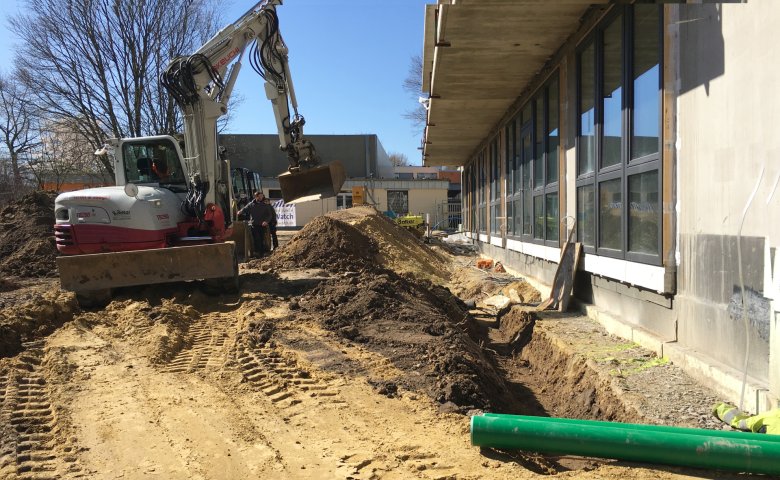

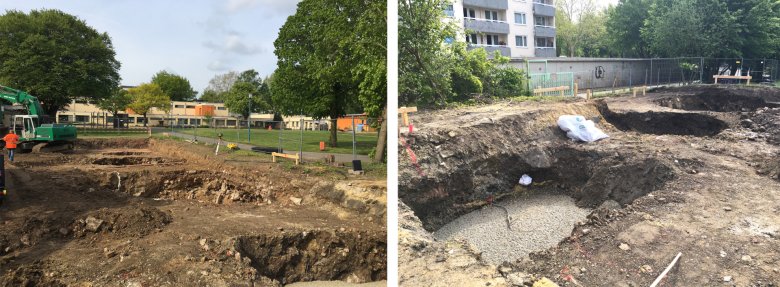

    Die Erdarbeiten für die Gründung schreiten voran.
    Die Erdarbeiten für die Gründung schreiten voran.
    Die Erdarbeiten für die Gründung schreiten voran.
  • April 2019

    Die Erdarbeiten haben begonnen. Die Grobabsteckung der Vermesser hat statt gefunden.
    Die Erdarbeiten haben begonnen. Die Grobabsteckung der Vermesser hat statt gefunden.
    Viele Betonfundamente sind im Erdreich gefunden worden.
    Viele Betonfundamente sind im Erdreich gefunden worden.
  • Dezember 2018 Abrissarbeiten

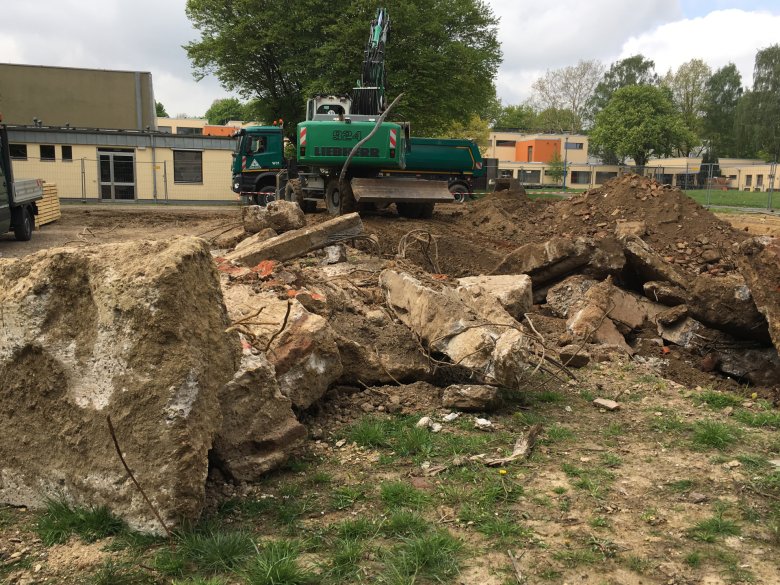

    Die Abbrucharbeiten sind fertiggestellt.
    Die Abbrucharbeiten sind fertiggestellt.
    Die Abbrucharbeiten schreiten vorran.
    Die Abbrucharbeiten schreiten vorran

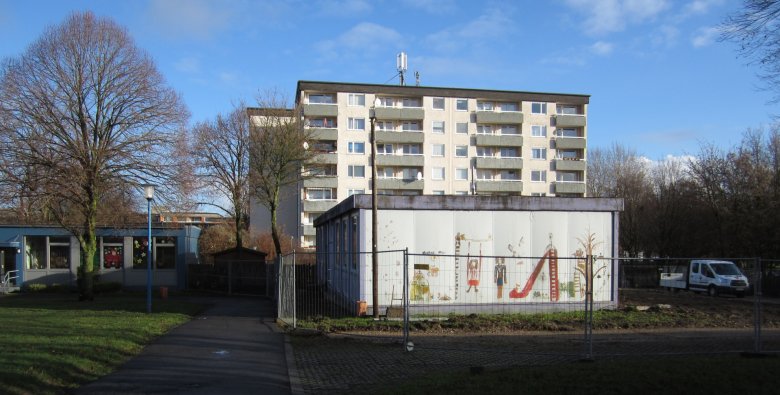

    Einrichtung der Baustelle und Beginn des Rückbaus
    Das Obergeschoss wurde fertiggestellt.
    Baustelleneinrichtung
    Baustelleneinrichtung

Konzept

Der Neubau wird an gleicher Stelle wie der Pavillon errichtet und bildet die südliche Grenze des Schulhofes. Die Gruppenräume sind zur Außenspielfläche ausgerichtet, während Funktions- und Personalräume zum Schulhof zeigen. Ein breiter zentraler Spielflur verbindet die Räume und schafft zusätzliche Spielbereiche. Zudem sorgt ein abgetrenntes Treppenhaus mit Fluchtbalkon für die Erschließung und Sicherheit.

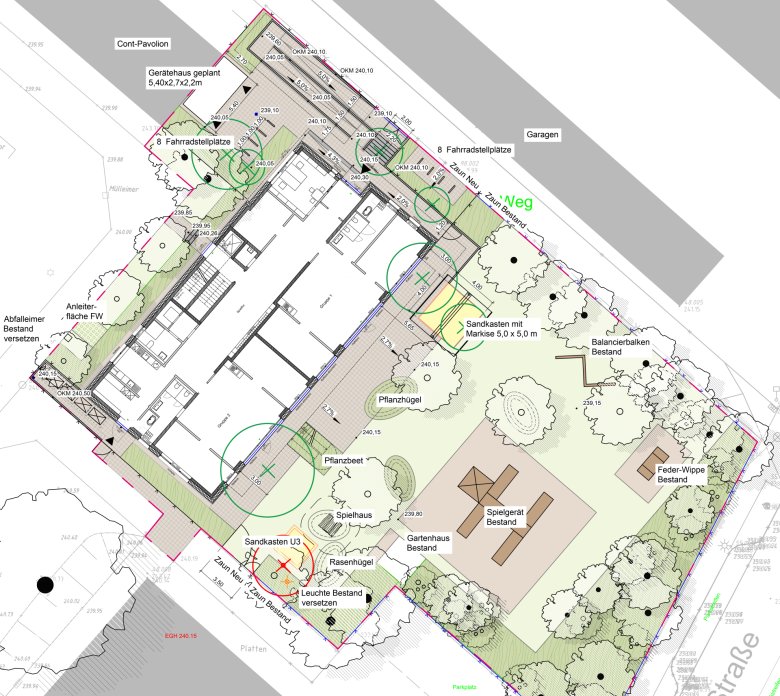

Freiraumplanung
Freiraumplanung

Energetisches Konzept

Das energetische Konzept des Neubaus basiert auf einer Kombination moderner Technologien, um eine effiziente und nachhaltige Energieversorgung sicherzustellen. Eine flächendeckende Lüftungsanlage mit Wärmerückgewinnung sorgt für ein gesundes Raumklima bei geringem Energieverbrauch. Ergänzt wird dies durch eine Luft/Wasser-Wärmepumpe mit Fußbodenheizung, die eine effiziente Beheizung ermöglicht. Zusätzlich trägt eine Photovoltaikanlage auf dem Dach zur umweltfreundlichen Stromerzeugung bei und unterstützt so den Energiebedarf der KiTa.

Weitere Projektinformationen

  • Raumprogramm

    Es sind insgesamt 4 Gruppen mit folgenden  Gruppenformen errichtet:

    • Gruppenform II (0-3 Jahre): 2 Gruppen im EG
    • Gruppenform III (3-6 Jahre): 2 Gruppen im OG

    Gemäß DVO KiBiz werden 160m² für eine Ü3-Gruppe und 185m² für eine U3-Gruppe zur Refinanzierung der Miete anerkannt. Hieraus leitet sich bei den geplanten Gruppenformen eine max. Gesamtnutzfläche von 690 m² ab.
    Durch die kompakte Bauweise ist es möglich, zusätzlich zum durch den LVR vorgegebenen Raumprogramm einen Therapieraum zu realisieren.

  • Ansichten und Schnitte

    Längsschnitt Schnitt A-A
    Längsschnitt Schnitt A-A

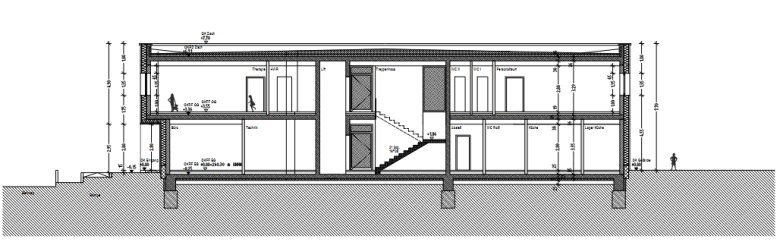

    Querschnitt Schnitt B-B
    Querschnitt Schnitt B-B

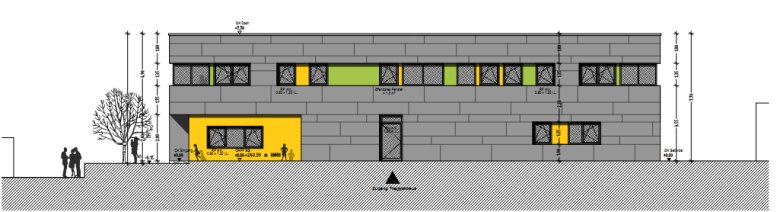

    Ansicht Nord-West
    Ansicht Nord-West

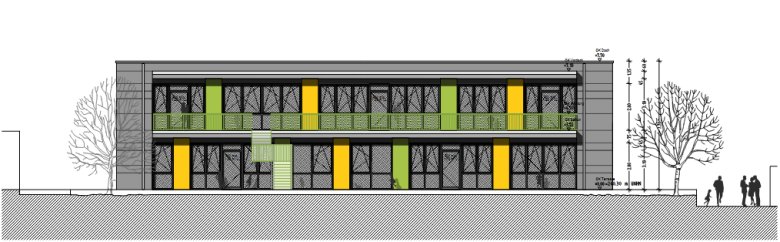

    Ansicht Süd-Ost
    Ansicht Süd-Ost

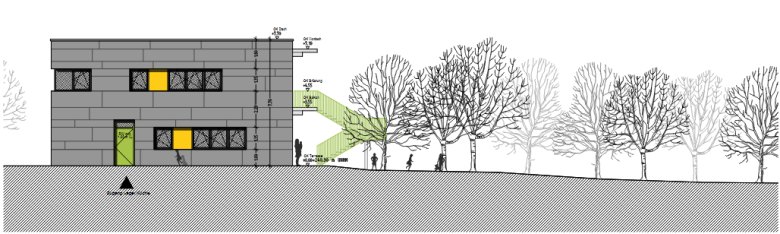

    Ansicht Süd-West
    Ansicht Süd-West

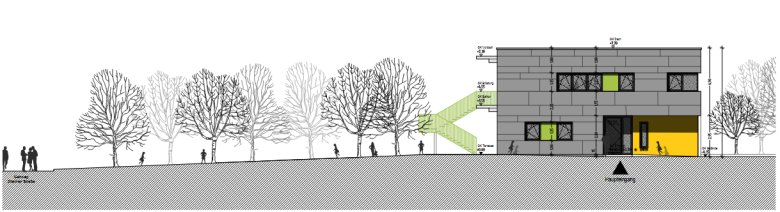

    Ansicht Nord-Ost
    Ansicht Nord-Ost
  • Modellfotos

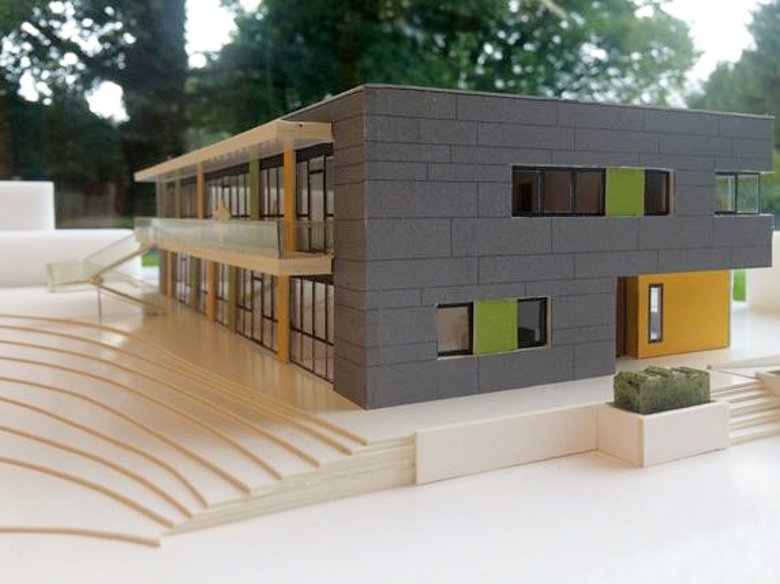

    Modellfoto2

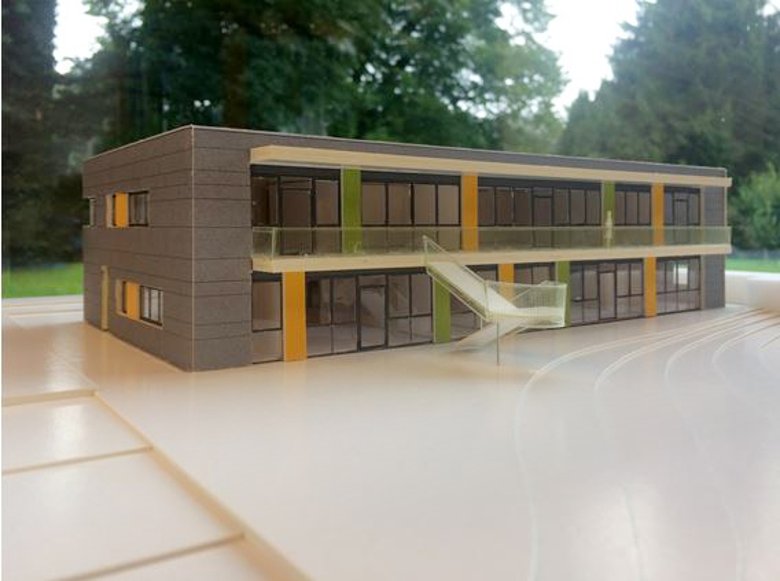

    Modellfoto1

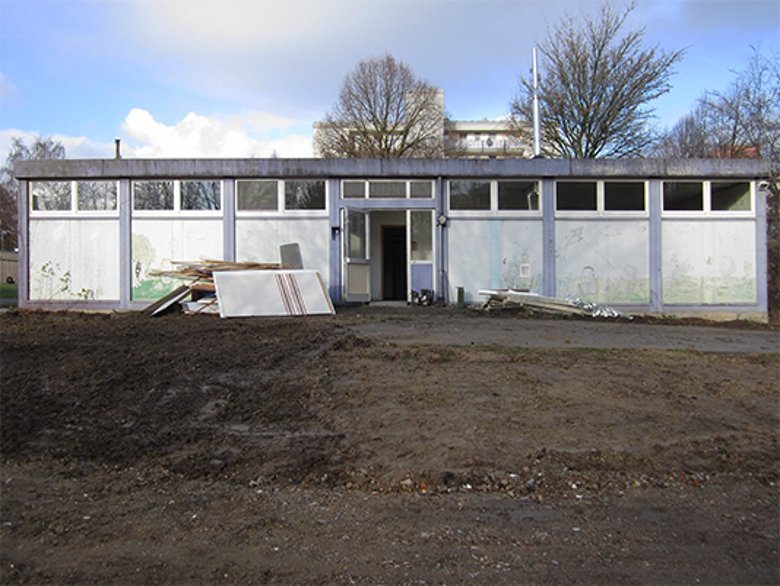

  • Bestandsfoto abgängiger Pavillon

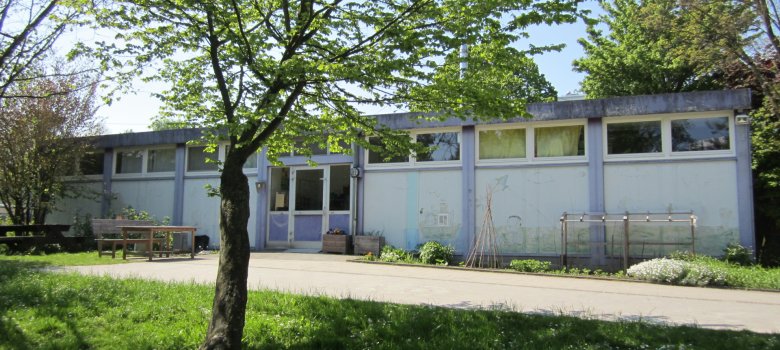

    Bestandsfoto
    Bestandsfoto

Hilfe zur Barrierefreiheit

  • Allgemein

    Wir sind bemüht, unsere Webseiten barrierefrei zugänglich zu gestalten. Details hierzu finden Sie in unserer Erklärung zur Barrierefreiheit. Verbesserungsvorschläge können Sie uns über unser Feedback-Formular "Barriere melden" zukommen lassen.

  • Schriftgröße

    Um die Schriftgröße anzupassen, verwenden Sie bitte folgende Tastenkombinationen:

    Größer

    Strg
    +

    Kleiner

    Strg
  • Tastaturnavigation

    Verwenden Sie TAB und SHIFT + TAB, um durch nächste / vorherige Links, Formularelemente und Schaltflächen zu navigieren.

    Verwenden Sie ENTER, um Links zu öffnen und mit Elementen zu interagieren.
