Rénovation de la façade du centre scolaire Laurensberg

Rénovation énergétique de l'enveloppe du lycée Anne Frank


Ce projet est terminé.


Photo de couverture de la façade


Cause et objectif

L'objectif de cette mesure était de mettre l'enveloppe du bâtiment A, vieille de 40 ans, aux normes énergétiques actuelles tout en préservant le caractère architectural du bâtiment des années 1970.

  • La République tchèque en bref

    • Exécution 2020-2025
    • Architectes : Hahn Helten Architecture, Aix-la-Chapelle
    • Concepteur spécialisé en façade : Rache Engineering
  • Photos d'achèvement

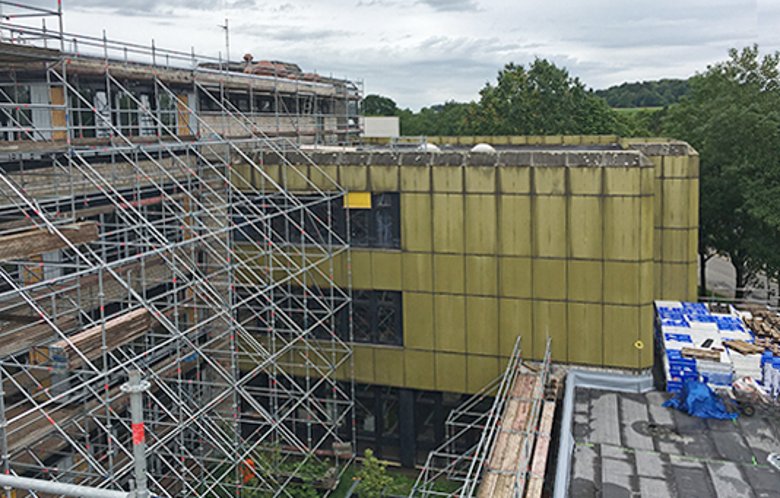

    Rénovation de la façade en 2022
    Photo d'achèvement de J. Hempel
    Photo d'achèvement avec la cour de l'école Photo de J. Hempel
    Rénovation de la façade en 2022
    Rénovation de la façade en 2022
    Rénovation de la façade en 2022
    Rénovation de la façade en 2022
    Rénovation de la façade en 2022
    Rénovation de la façade en 2022
    Rénovation de la façade en 2022
    Rénovation de la façade en 2022

    Photos d'achèvement Jörg Hempel, Aix-la-Chapelle

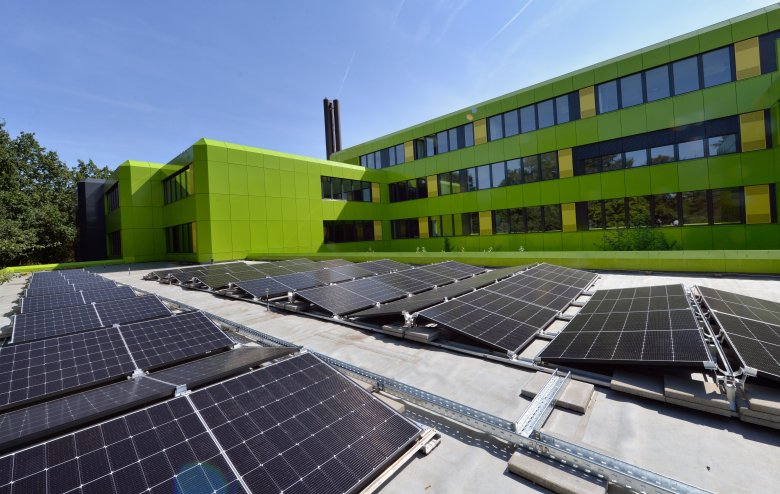

    Installation PV Laurensberg 2024
    Installation photovoltaïque


Concept architectural

Rénovation
énergétique
de l'enveloppe du bâtiment : les intempéries et 40 ans d'utilisation avaient laissé des traces visibles sur la façade, qui avait perdu de son éclat d'antan. De plus, les exigences en matière de performances énergétiques ont considérablement évolué depuis les années 1970. L'efficacité énergétique et l'optimisation du confort climatique intérieur ont depuis pris une importance considérable. L'objectif était donc de rénover la façade de ce bâtiment des années 1970 sur le plan énergétique et esthétique, et de l'adapter aux normes actuelles.

La façade existante, les fenêtres et l'étanchéité du toit ont été démolies, ou démontées, et remplacées par de nouvelles constructions conformes à la norme d'Aix-la-Chapelle (norme énergétique de la ville d'Aix-la-Chapelle : par exemple : Mur extérieur valeur U 0,2 W/(m²K), fenêtres 1,0 W/(m²K)).

Photo d'achèvement avec la cour de l'école Photo de J. Hempel
Photo d'achèvement avec la cour de l'école Photo de J. Hempel

Appareils
de ventilation décentralisés. De plus, les salles de classe ont été équipées d'appareils de ventilation décentralisés.

Conception et préservation du caractère
architectural : malgré l'ampleur des travaux de rénovation, le caractère de ce bâtiment emblématique devait être préservé. L'aspect de la façade, avec ses angles à 45° typiques et ses couleurs caractéristiques, devait conserver ses traits essentiels, afin qu'une fois les travaux terminés, l'intérieur et l'extérieur ne soient pas en contradiction l'un avec l'autre.

En ce qui concerne les couleurs, le choix a été réduit à trois tons de base significatifs :

  • La couleur des surfaces de façade fermées : Vert, comme une citation de la couleur primaire de la façade précédente.
  • La couleur des bandes de fenêtres et des cages d'escalier : gris foncé / anthracite
  • La couleur des éléments d'entrée et de sortie d'air de la ventilation décentralisée : le jaune, comme une citation de l'ancienne protection solaire et un contraste vivifiant avec le vert de la façade fermée.

Rénovation de la façade en 2022


Mosaïque de verreLa
grande mosaïque de verre de la façade de l'aula a également été conservée.

Le bâtiment B
, construit à la fin des années 80 et qui abrite le collège Heinrich-Heine, n'a pas été concerné par les travaux de rénovation.


Plus d'informations

  • Historique

    Le centre scolaire : un témoin authentique de l'architecture des années 70 :
    Le bâtiment A du centre scolaire Laurensberg a été conçu au milieu des années 70 par la coopérative d'architectes d'Aix-la-Chapelle « Plangruppe 70 ». Les travaux ont été achevés et le bâtiment a été mis en service à la fin des années 70.

    Le bâtiment très structuré était considéré comme innovant avec sa façade suspendue, ventilée et isolée, et ses détails étaient d'un niveau élevé pour l'époque. Aujourd'hui, c'est l'un des rares représentants restants de l'architecture des années 70 dans notre région, dont l'apparence intérieure et extérieure a été pensée de manière cohérente et continue dans un langage formel. La structure de la façade et tous les raccords de façade avec leurs angles caractéristiques de 45° sont soigneusement coordonnés. Cette qualité caractérise l'ensemble du bâtiment.

  • Photos de l'état des lieux

    Stock Entrée Photo de J Hempel
    Stock Entrée Photo de J Hempel
    Photo de stock de J Hempel
    Photo de stock de J Hempel
    Fenêtre de stock Photo de J Hempel
    Fenêtre de stock Photo de J Hempel
  • Dépollution

    Dans le cadre de la rénovation énergétique du bâtiment scolaire, certains travaux de rénovation ont dû être réalisés pour éliminer les substances nocives. L'accent a été mis sur le démontage de la façade en fibrociment à forte teneur en amiante, avec de la laine minérale artificielle (KMF) en sous-couche.

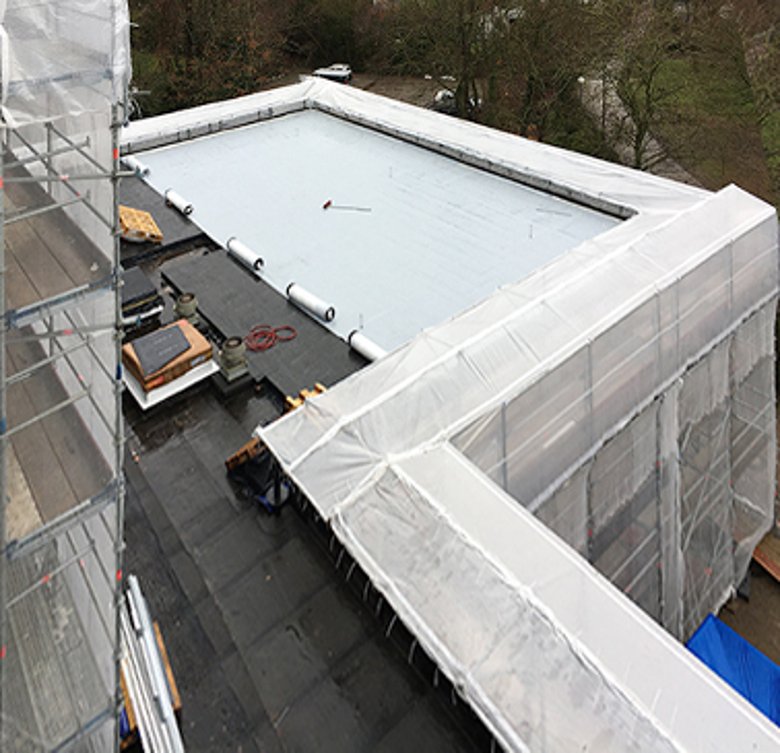

    Les travaux de démontage ont été effectués principalement pendant les vacances scolaires.

    Sur quatre tronçons, il a fallu démonter, emballer et éliminer environ 5 500 m² de façade avec isolation.
    Les travaux ont été réalisés sans destruction, en respectant les prescriptions de la norme TRGS 519 (amiante) et de la norme TRGS 521 (fibres minérales artificielles), en perçant les rivets de fixation. Au préalable, les plaques en amiante-ciment ont été aspergées d'un liant pour fibres résiduelles, puis, une fois détachées, emballées dans des big bags et éliminées dans les règles de l'art.
    Les surfaces démontées ont été nettoyées à l'aide d'aspirateurs à poussières fines homologués.

  • Déroulement de la construction et phases de construction

    Déroulement et phases des travaux :
    Afin de perturber le moins possible le fonctionnement de l'école, la rénovation s'est déroulée par étapes, en quatre phases. L'administration de l'école a organisé le transfert des classes concernées en temps utile, de sorte que la partie du bâtiment touchée par les travaux n'était pas utilisée pendant la durée des travaux. Une séparation a également été mise en place à l'intérieur du bâtiment à l'aide de cloisons anti-poussière temporaires, qui ont été démontées une fois les travaux terminés. Lors de deux phases de travaux, il n'a pas été possible d'ériger des cloisons anti-poussière à l'intérieur pour des raisons de sécurité incendie. Dans ce cas, les travaux ont été effectués à l'intérieur des salles de classe fermées ou pendant les vacances d'été correspondantes.

    Émissions
    sonores : les émissions sonores liées aux travaux de construction ont été réduites au minimum. La conception même de la façade a permis de limiter au strict minimum les forages nécessaires. Les autres travaux qui ne pouvaient être réalisés sans forage bruyant ont été effectués, dans la mesure du possible, en dehors des heures de cours ou dans des zones éloignées.

    Chaque section a commencé pendant les vacances d'automne et de Pâques avec les travaux de démontage de la façade existante. Ensuite, le reste de la rénovation de la façade sera effectué, en commençant par la mise en place des échafaudages.

Aide à l'accessibilité

  • Généralités

    Nous nous efforçons de rendre nos sites Web accessibles à tous. Tu trouveras des détails à ce sujet dans notre déclaration sur l'accessibilité. Tu peux nous faire part de tes suggestions d'amélioration via notre formulaire de feedback"Signaler une barrière".

  • Taille de la police

    Pour ajuster la taille de la police, utilise les combinaisons de touches suivantes :

    Plus grand

    ⌘commande
    +

    Petit

    ⌘commande

    Plus grand

    Ctrl
    +

    Petit

    Ctrl
  • Navigation sur le clavier

    Utilise TAB et SHIFT + TAB pour naviguer à travers les liens suivants / précédents, les éléments de formulaire et les boutons.

    Utilise ENTER pour ouvrir des liens et interagir avec des éléments.

  • Mode contraste

    Appuie sur la combinaison de touches suivante pour diminuer ou augmenter le contraste :

    Agrandir

    ⌃control
    ⌥option
    ⌘commande
    .

    Réduire

    ⌃control
    ⌥option
    ⌘commande
    ,
    Remarque : les raccourcis doivent être activés dans les paramètres système du système d'exploitation.

    Appuie sur la touche ALT gauche + SHIFT gauche + IMPRIMER pour activer ou désactiver rapidement le mode de contraste élevé.

  • Inverser les couleurs

    Appuie sur la combinaison de touches suivante pour activer ou désactiver l'inversion des couleurs :

    ⌃control
    ⌥option
    ⌘commande
    8
    Remarque : les raccourcis doivent être activés dans les paramètres système du système d'exploitation.

    Active d'abord la loupe d'écran, puis active et désactive l'inversion des couleurs avec les combinaisons de touches suivantes :

    1. loupe à l'écran

    +

    2. inverser les couleurs

    Ctrl
    Alt
    I
  • Loupe d'écran

    Appuie sur les combinaisons de touches suivantes pour utiliser la loupe d'écran :

    Allumer/éteindre

    ⌥option
    ⌘commande
    8

    Agrandir la vue

    ⌥option
    ⌘commande
    =

    Réduire la vue

    ⌥option
    ⌘commande
    Remarque : les raccourcis doivent être activés dans les paramètres système du système d'exploitation.

    Allumer / Agrandir la vue

    +

    Réduire la vue
