Revitalisation du nouveau Kurhaus d'Aix-la-Chapelle 2026
Rénovation et modernisation du monument pour en faire un lieu d'événements
Actualité : Photos de chantier Tour de mars 2026

Actualité : Photos de chantier Tour de mars 2026

Après une rénovation complète du bâtiment, inoccupé depuis 2015, le nouveau Kurhaus deviendra un lieu central et multifonctionnel pour les congrès, les concerts et la culture. L'exploitation sera désormais assurée par "Aachen Event", anciennement "Eurogress Aachen".
Le concept global vise à préserver le caractère historique original des locaux de la manière la plus authentique possible, tout en intégrant les installations modernes nécessaires, comme les ascenseurs et les équipements techniques contemporains.

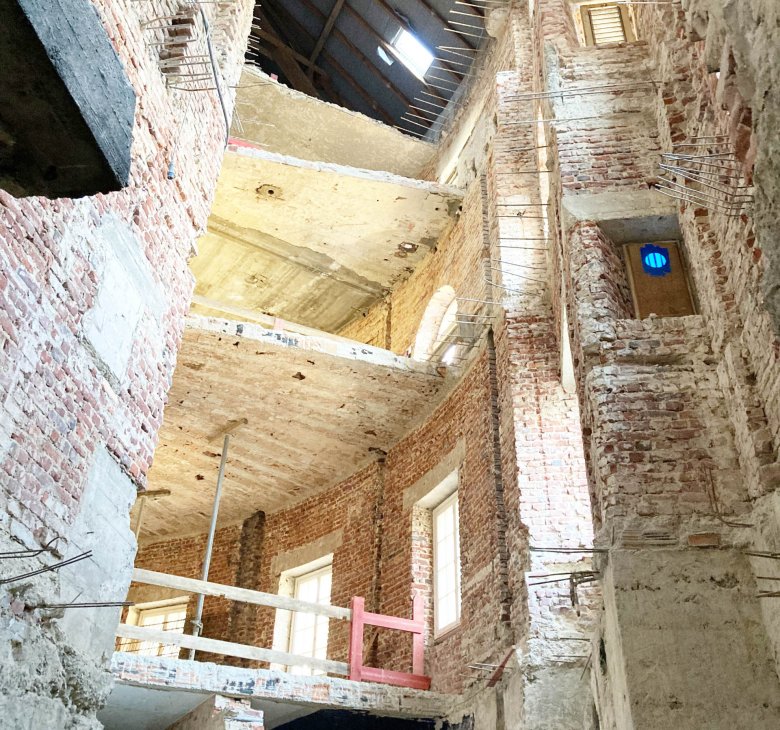

Les transformations effectuées dans les années 70 avant l'inscription comme monument historique seront presque entièrement démolies.

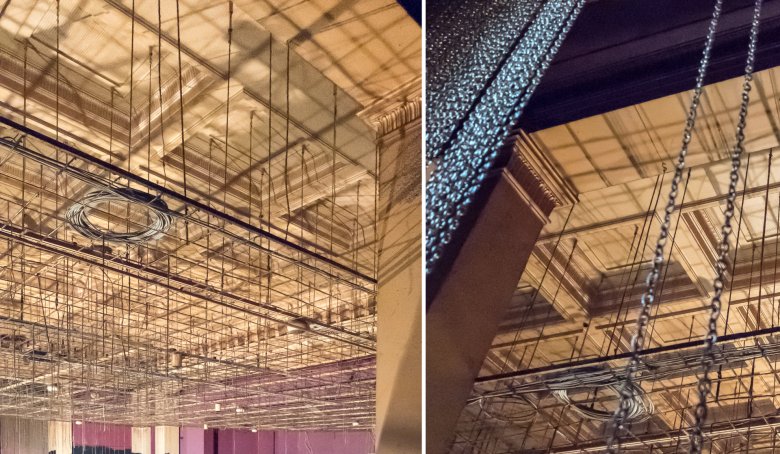

La Grande SalleÀ l'époque où le casino était en activité,

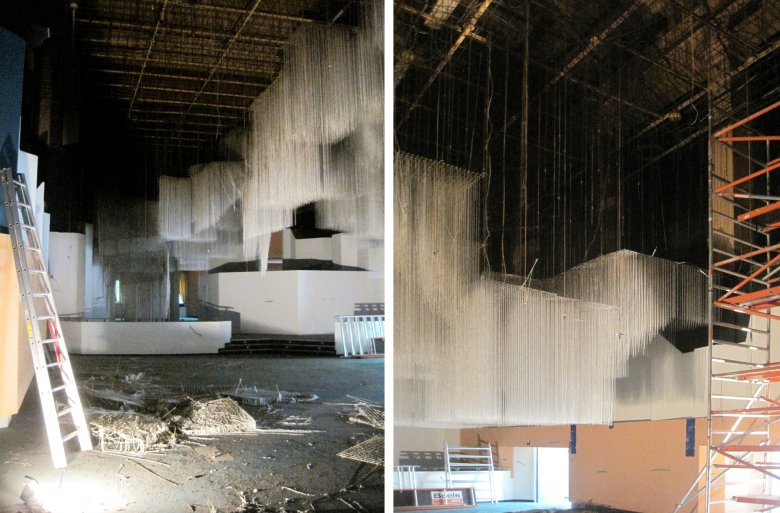

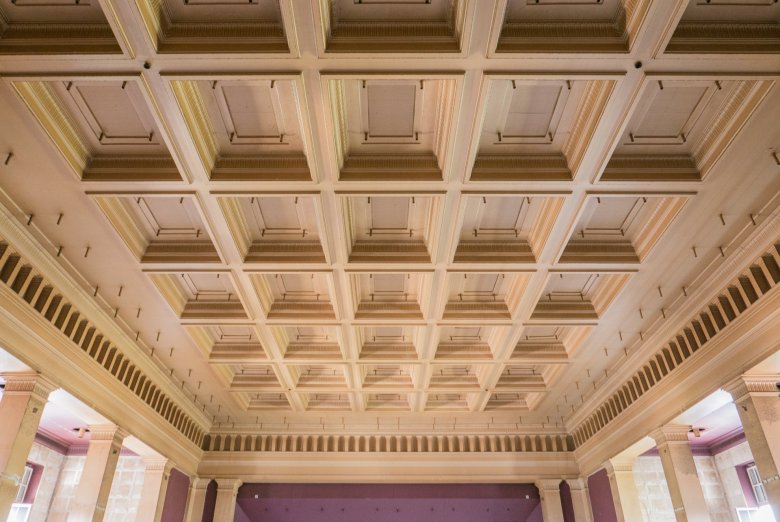

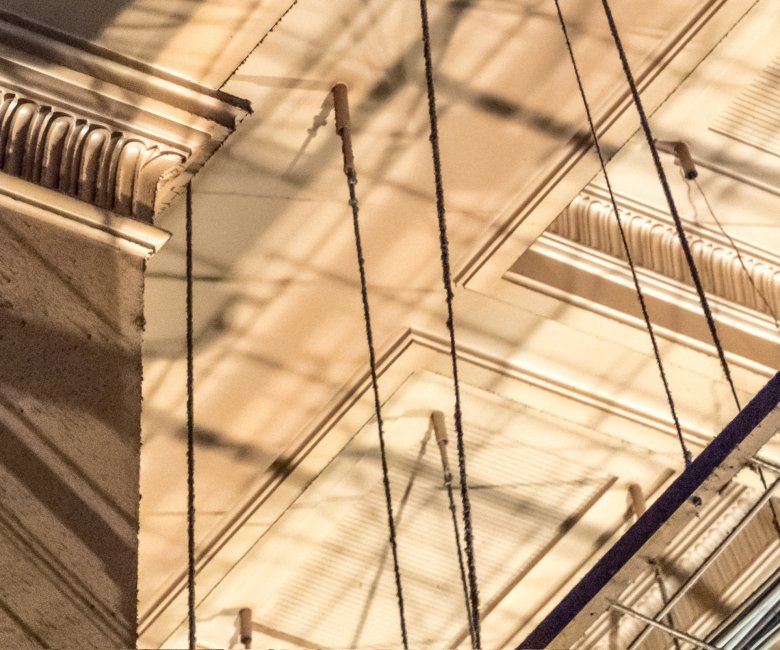

des centaines de chaînes pendaient du plafond dans la Grande Salle. Les grandes baies vitrées étaient noircies et, combinées à ce qu’on appelait le « ciel de chaînes », elles devaient faire perdre aux visiteurs du casino la notion du temps qui passe.

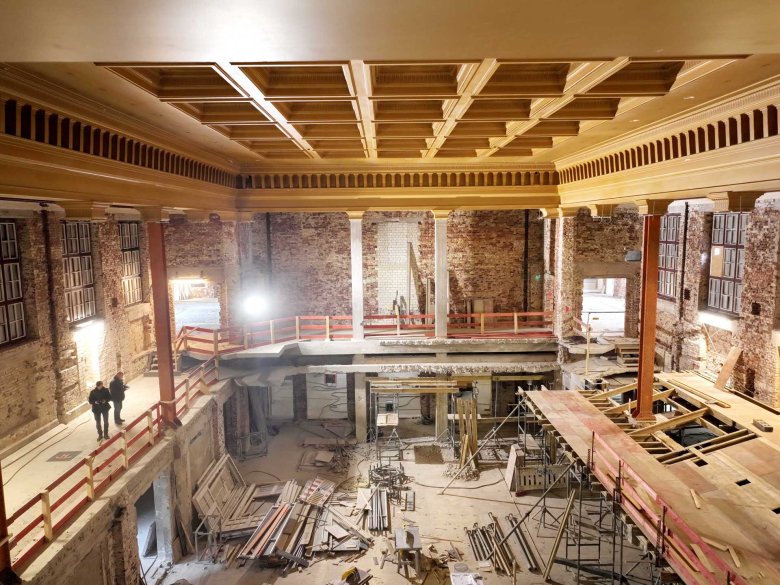

Utilisations

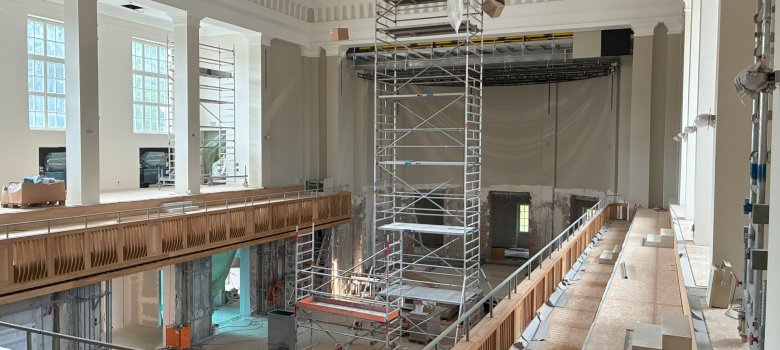

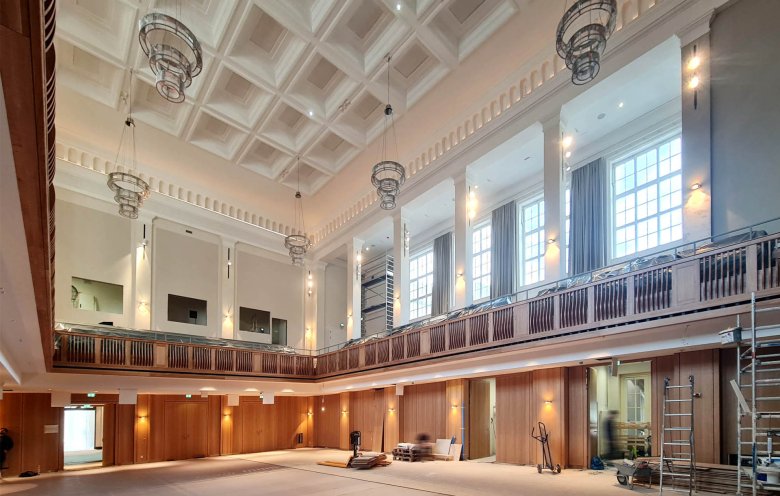

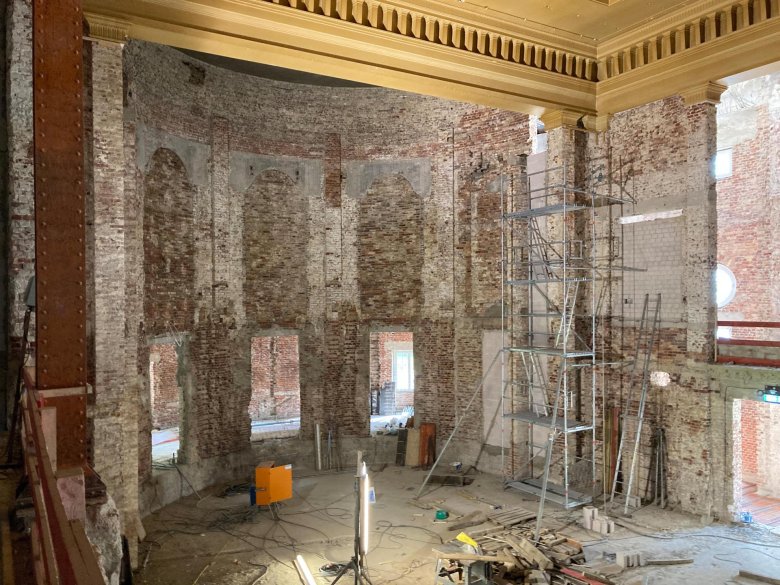

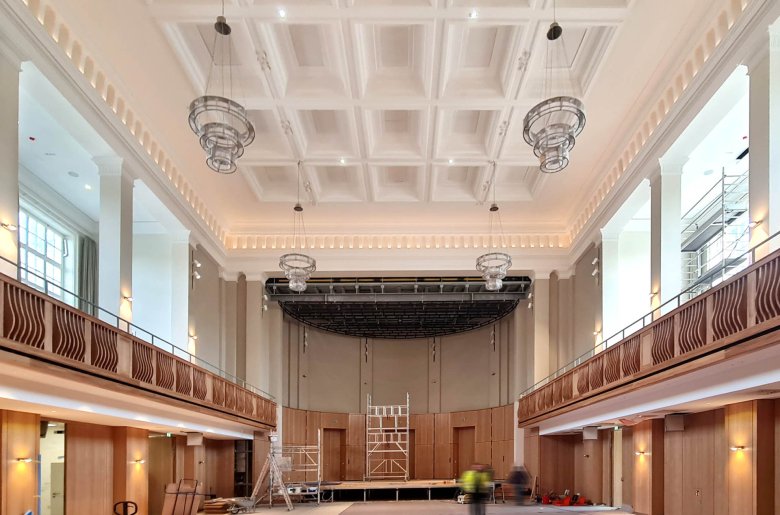

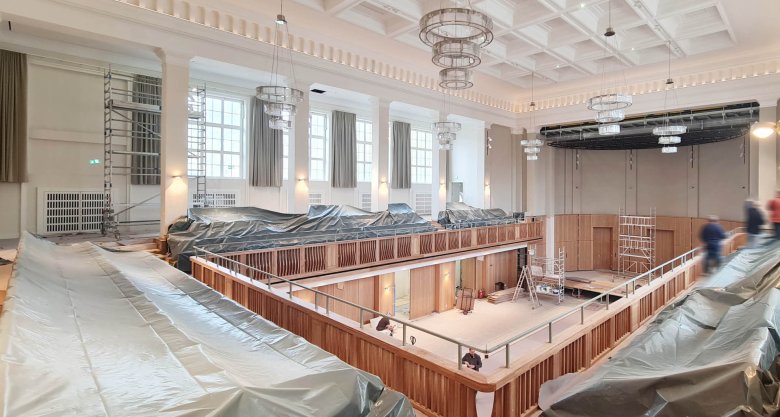

: pour la revitalisation, les fenêtres ont été rouvertes et la salle rénovée. Elle peut accueillir aussi bien de petits concerts de chambre que des pièces de théâtre ou des événements en général. Pour adapter l’acoustique à chaque usage, les éléments muraux de la zone de la scène peuvent être modifiés.

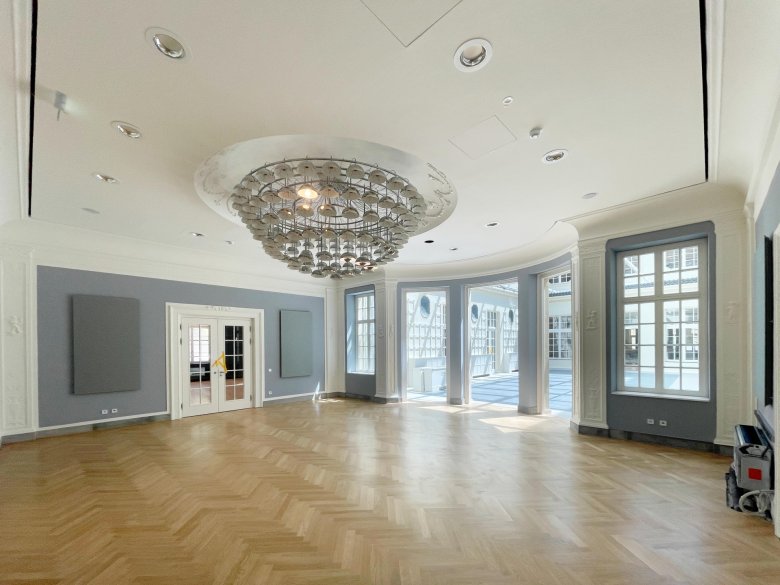

Lustres : par leur
conception et leur structure, ces lustres rappellent les lustres d'origine. Ces nouveaux luminaires sont à la pointe de la technologie et seront équipés d'environ 10 000 prismes en verre peu avant l'ouverture.

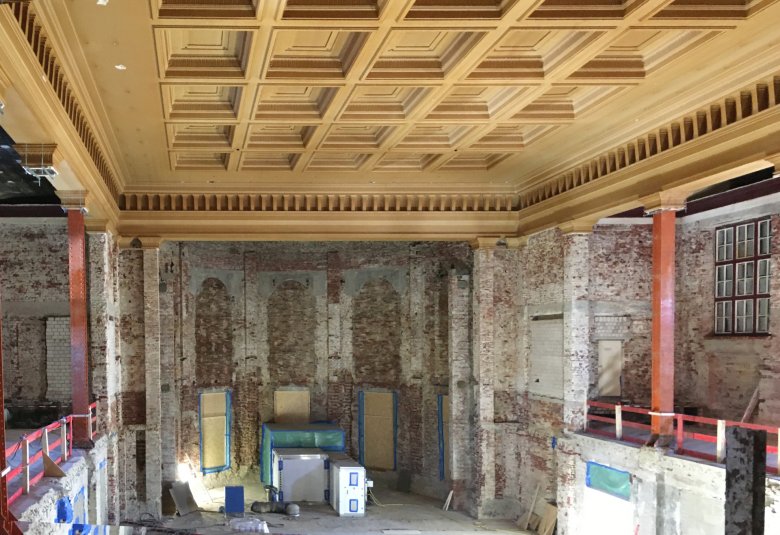

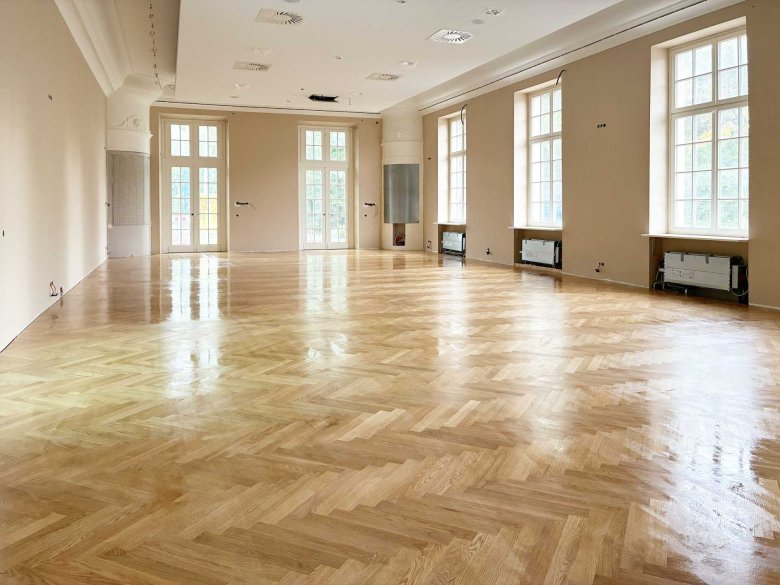

Un détail des revêtements en bois à l'effet acoustique dans la grande salle.

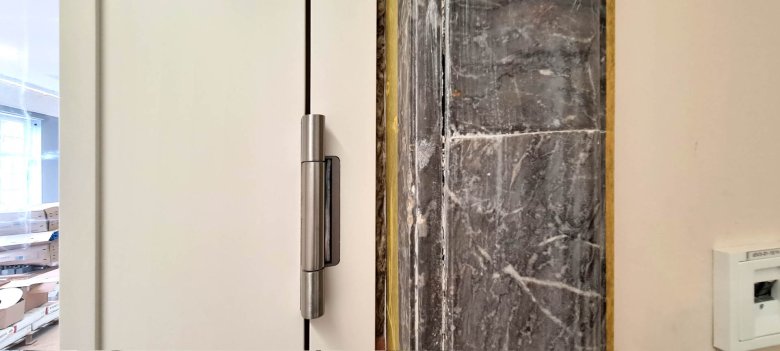

Perçages dans la pierre

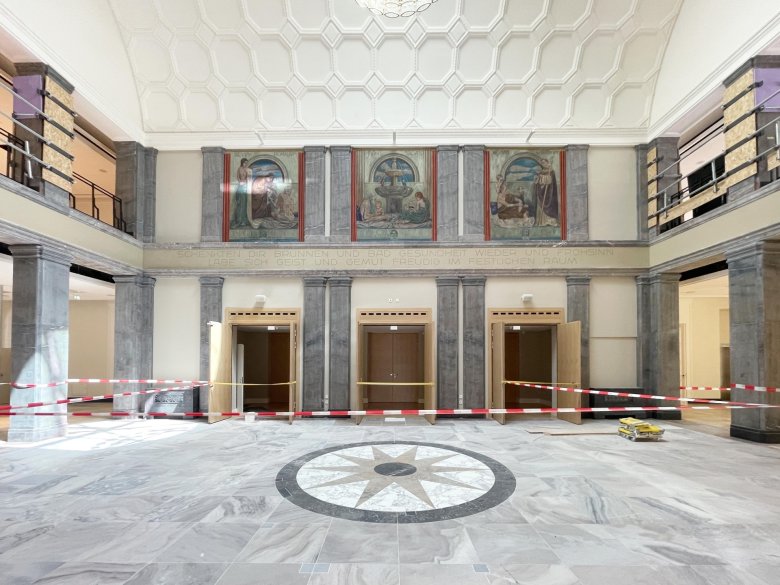

naturelleL'entrée a également été rouverte. Les colonnes sont recouvertes de dalles de pierre naturelle, ce qui correspond à l'état d'origine. Lors de l'utilisation temporaire du lieu comme casino, de nombreux perçages avaient été effectués pour installer des portes et des cloisons en verre. Ceux-ci ont désormais été rebouchés et les traces de détérioration sont masquées à l'aide de techniques de peinture.
Auparavant, une variante avait été examinée, dans laquelle les plaques seraient réparées dans l'atelier de taille de pierre après avoir été démontées. En raison du nombre élevé de trous à percer et des coûts énormes, cette solution a été rejetée en accord avec le service des monuments historiques.

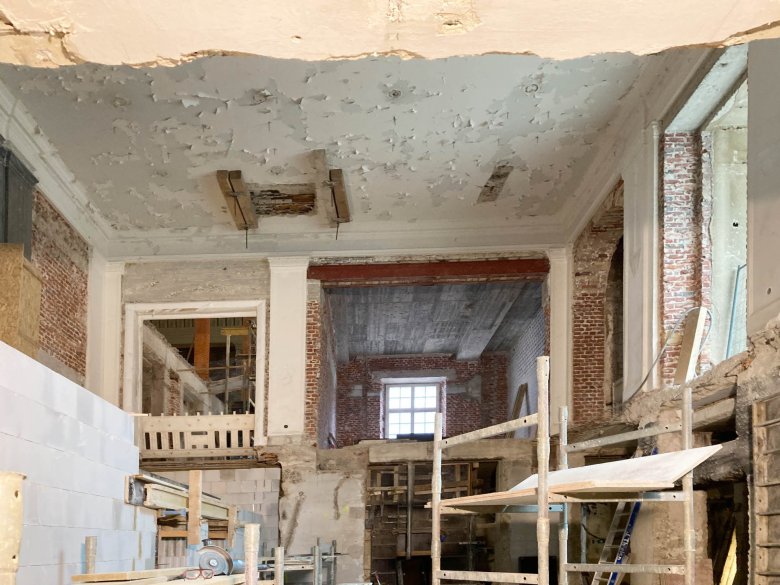

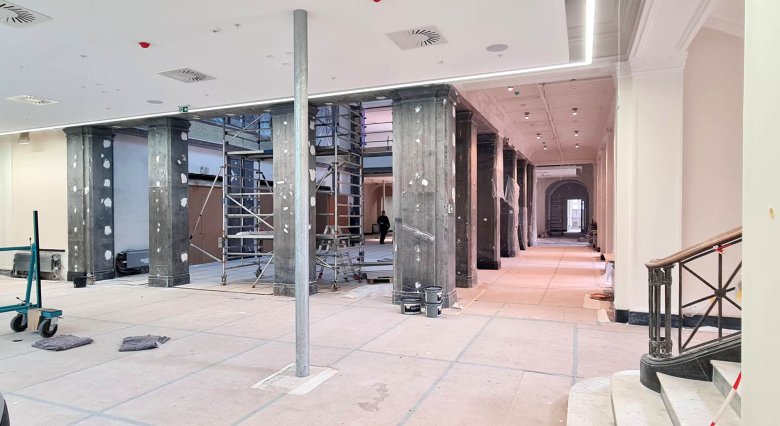

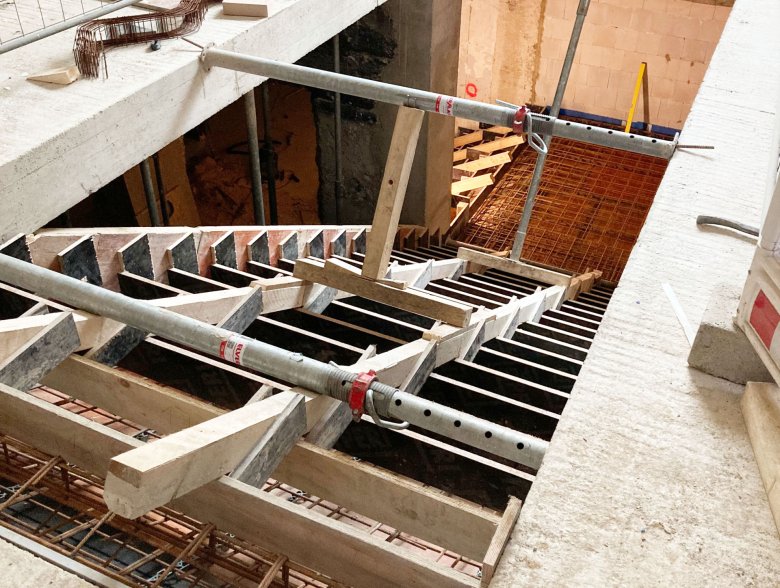

Étais Au

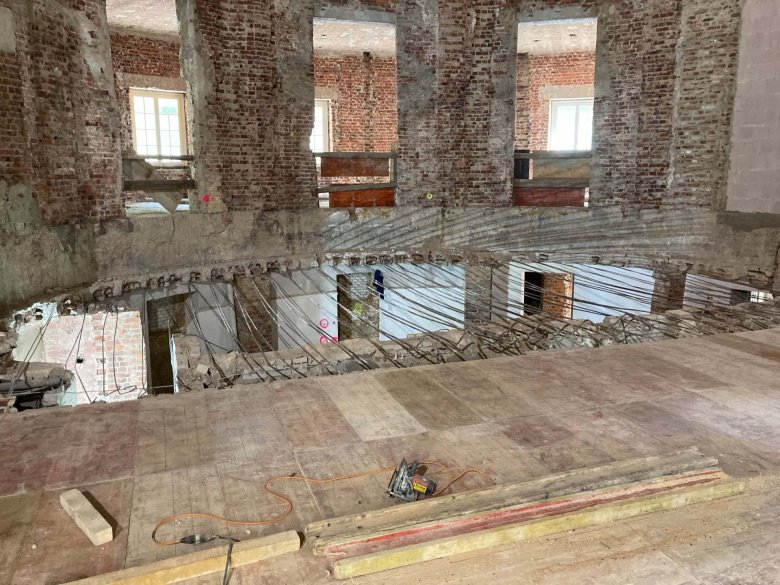

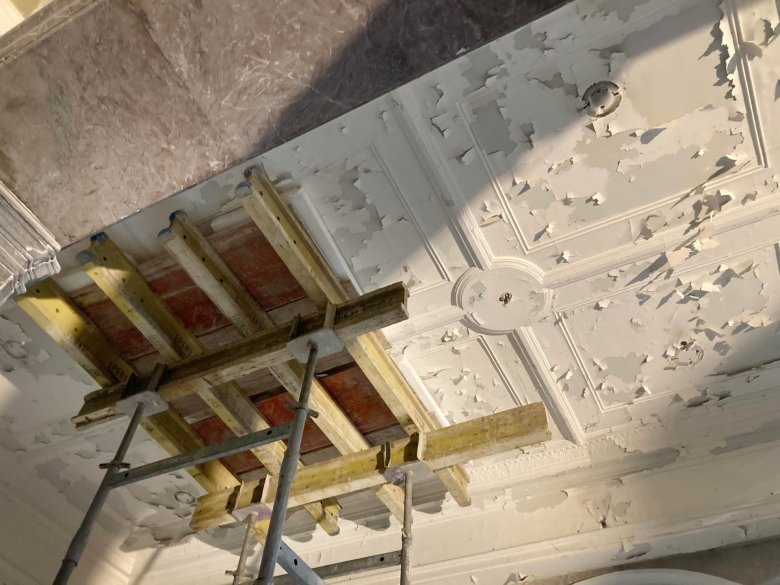

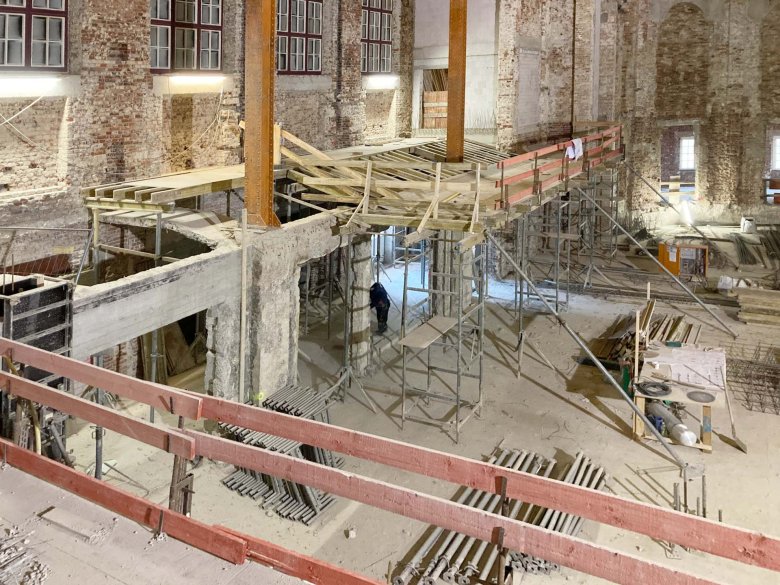

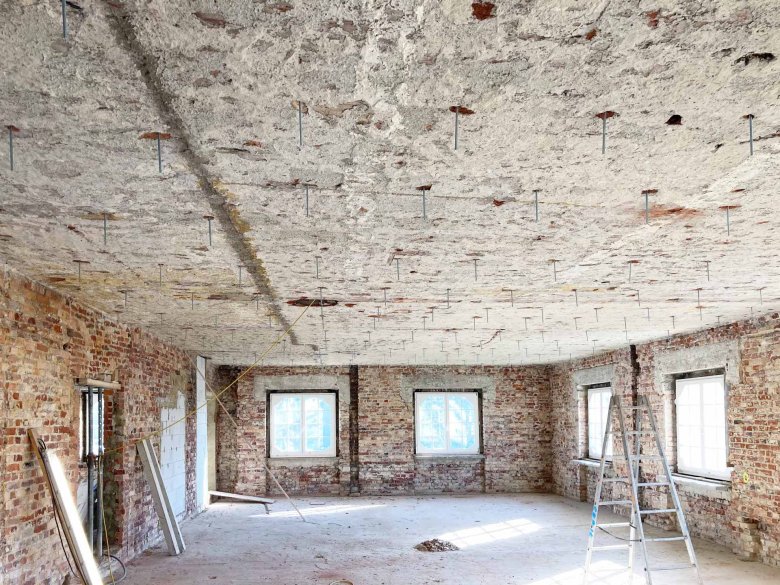

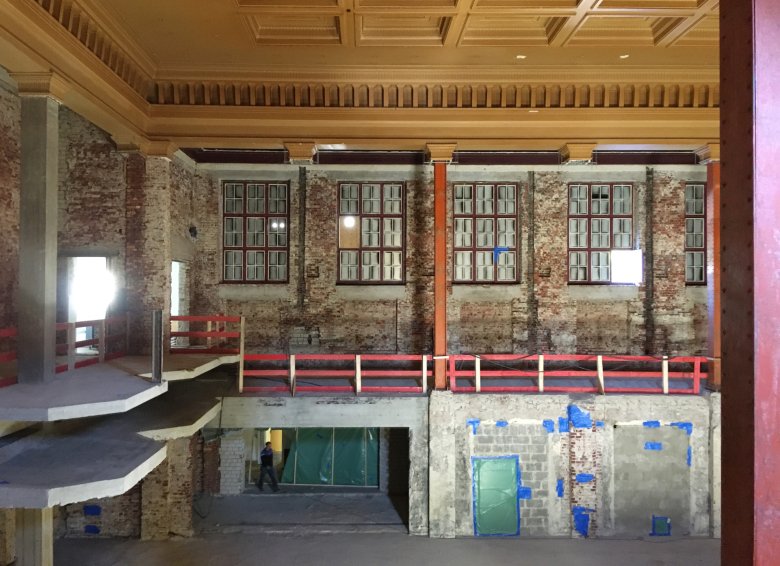

cours des travaux, on s'est rendu compte que de nombreux plafonds n'avaient pas été réalisés conformément aux spécifications statiques des plans d'origine. Pour compenser cela, différentes mesures ont dû être prises, comme ici, dans le hall d'entrée, où on a installé des étais métalliques pour soutenir les couloirs ouverts situés au-dessus. Parfois, on a même dû remplacer des panneaux de plafond entiers.

Anciens jardins

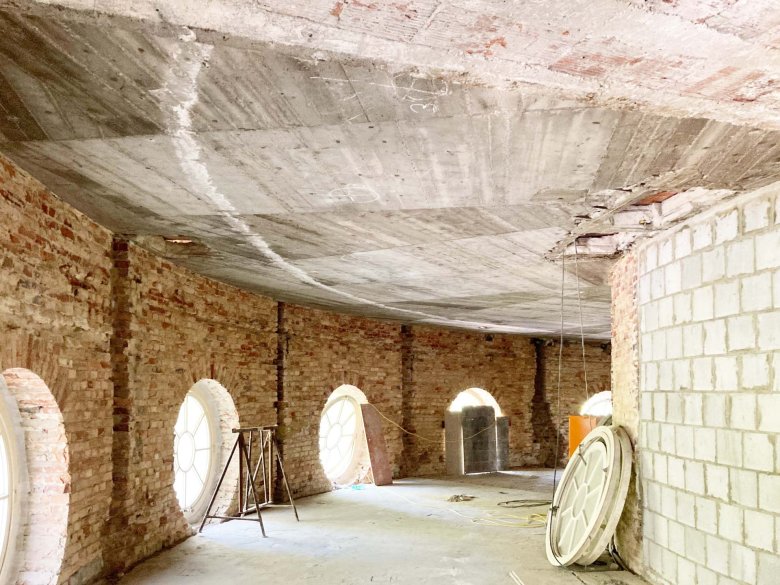

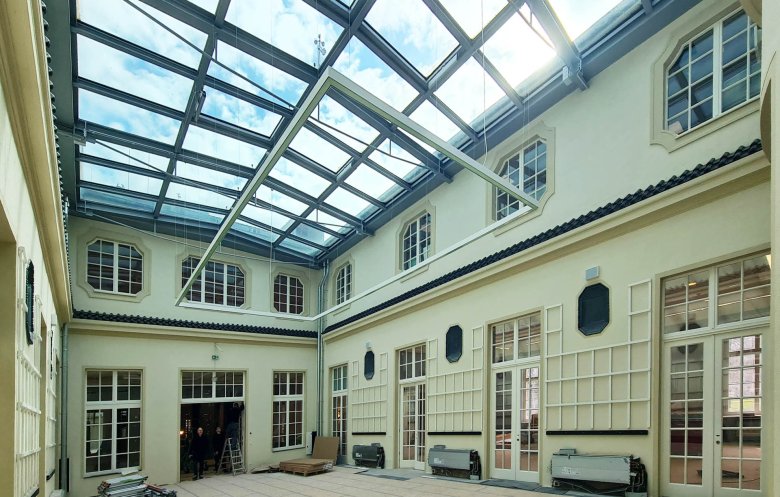

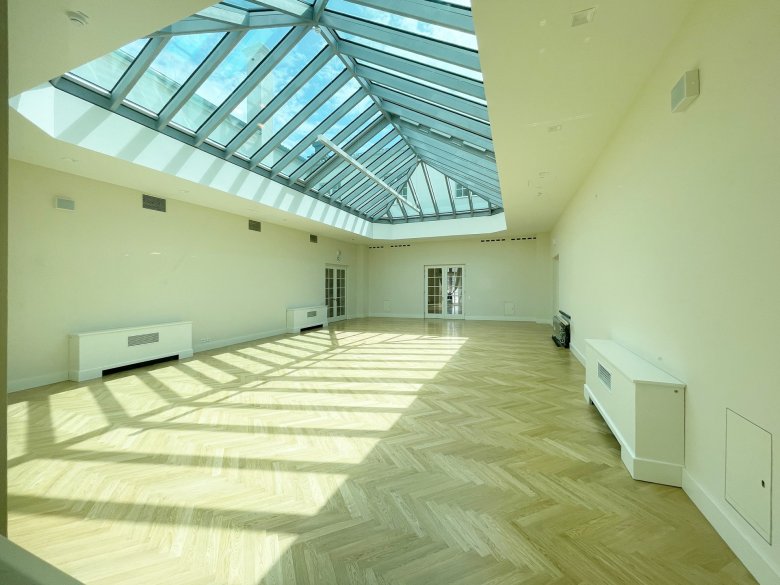

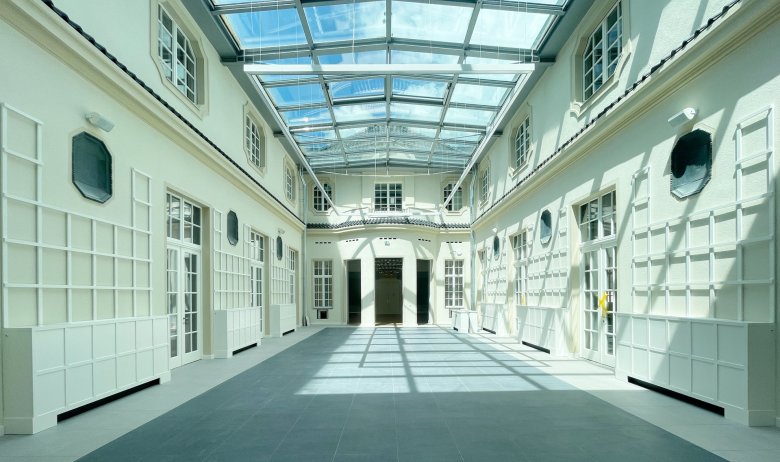

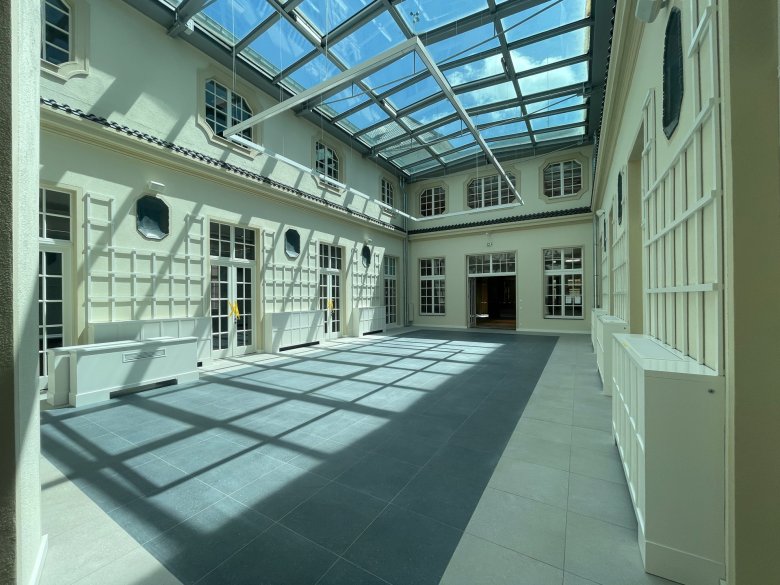

intérieurs : À l'époque, le Nouveau Kurhaus avait été conçu selon un plan symétrique par rapport à un axe central, avec une cour intérieure ou un jardin intérieur aménagé de chaque côté. Les salles et les pièces étaient disposées autour de ces cours. Pour l'aménagement du casino, un plafond en béton a été installé à peu près à hauteur de la corniche centrale afin de réduire la hauteur sous plafond (voir photo ci-dessous, 2021 : Journée du patrimoine). Dans le cadre de la revitalisation, l'une des cours a été rouverte et dotée d'une nouvelle verrière surélevée. L'autre cour a été laissée telle quelle, avec son faux-plafond en béton, en tant que témoignage historique.

Dépollution et boiseries

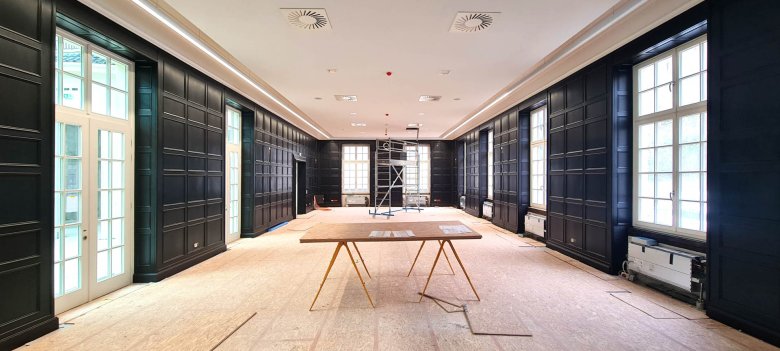

Les cassettes en bois sombre ont dû être entièrement démontées, d'abord stockées, puis finalement retravaillées en externe, afin d'effectuer la dépollution complexe des couches de construction sous-jacentes et d'aider la salle à retrouver son ancienne splendeur.

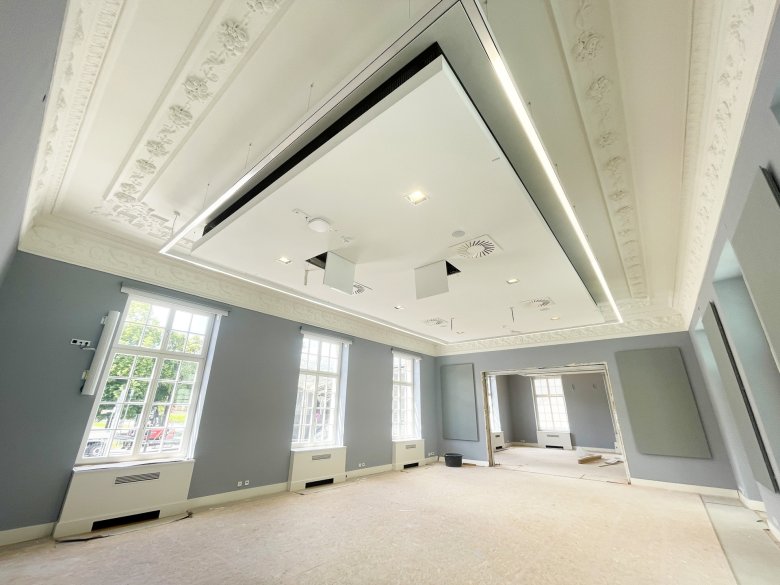

Stuc

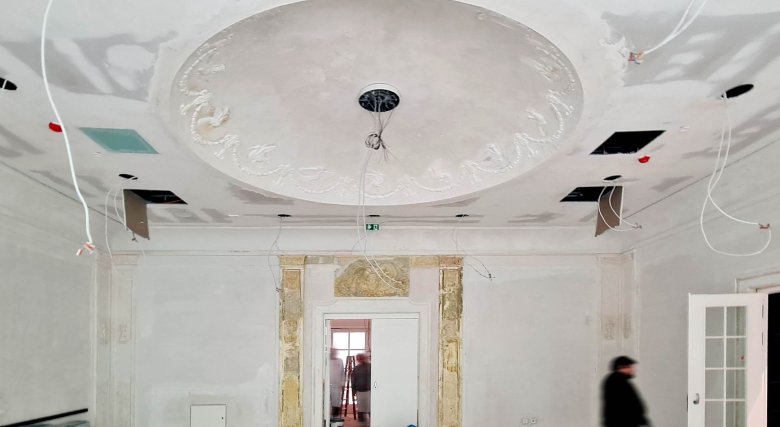

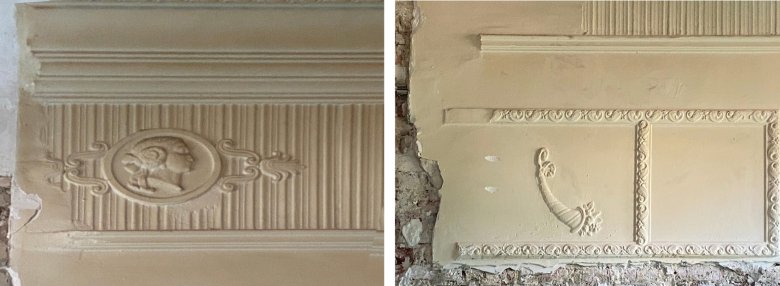

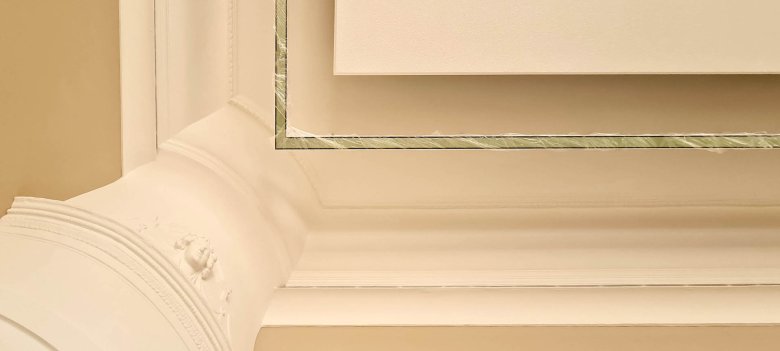

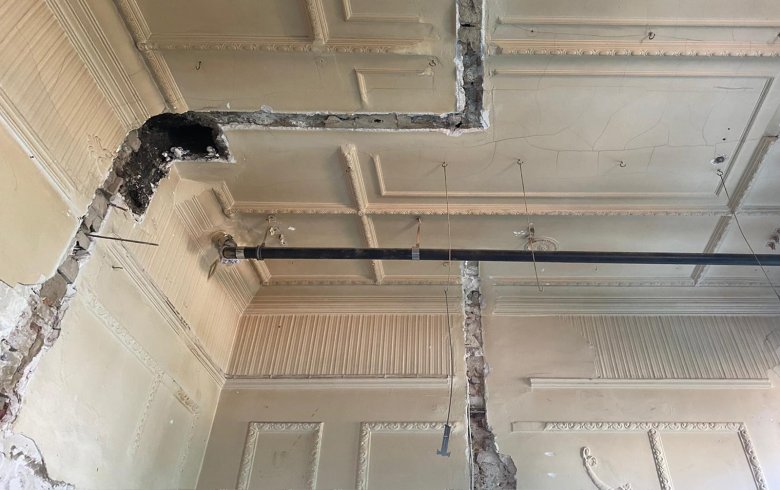

Dans le cadre de la restauration de l'état originel dans une large mesure, la question s'est posée de revitaliser la coloration d'origine des zones de stuc. Dans certaines zones, les couches de peinture ont été enlevées dans les moindres détails et le résultat donne une impression de l'aspect d'origine. En fin de compte, la mise en œuvre est si complexe et coûteuse qu'il a fallu se limiter à la mise à jour de certaines zones de détail.

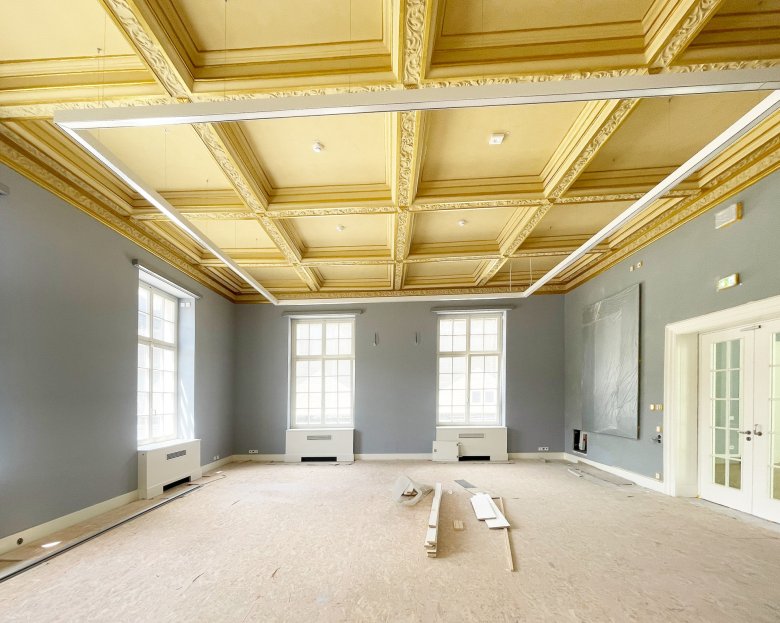

Couverture dorée

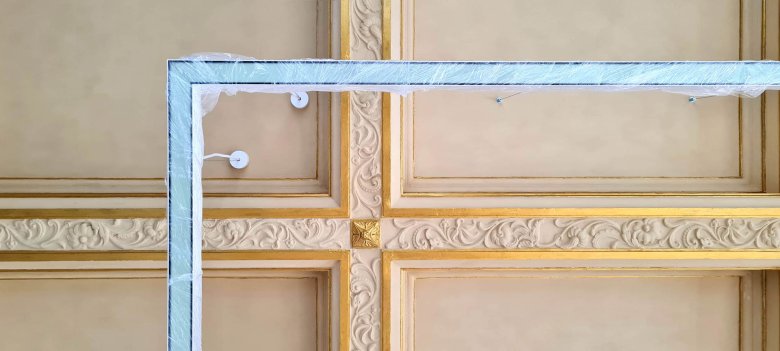

La couverture dorée ne correspond pas non plus à l'état d'origine de la couverture du salon d'écriture. Il était blanc. En tant que "chouchou du public" et témoin de l'époque, il a néanmoins été conservé et forme une vue intéressante en contraste avec la ligne lumineuse moderne.

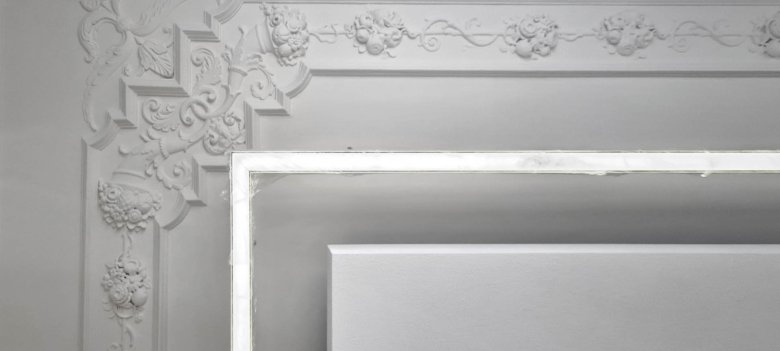

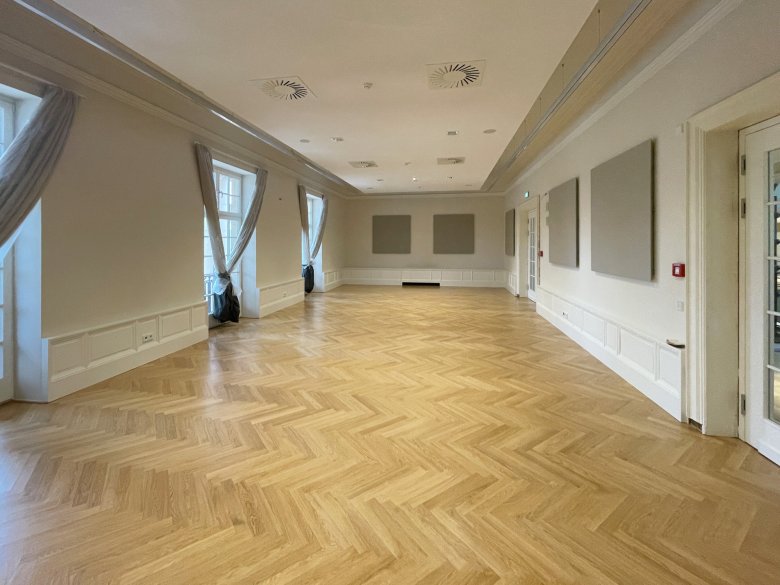

Les petits supports métalliques entre les fenêtres, visibles ici sous forme de points sombres, servent à accueillir ultérieurement des éléments acoustiques.

Rez-de-chaussée
Le rez-de-chaussée sera en grande partie transformé en espaces d'événements, avec la grande salle, y compris une scène et une mezzanine au premier étage, et plusieurs salles plus petites aux allures historiques. De plus, une cuisine de régénération sera installée au rez-de-chaussée.
Sous-sol

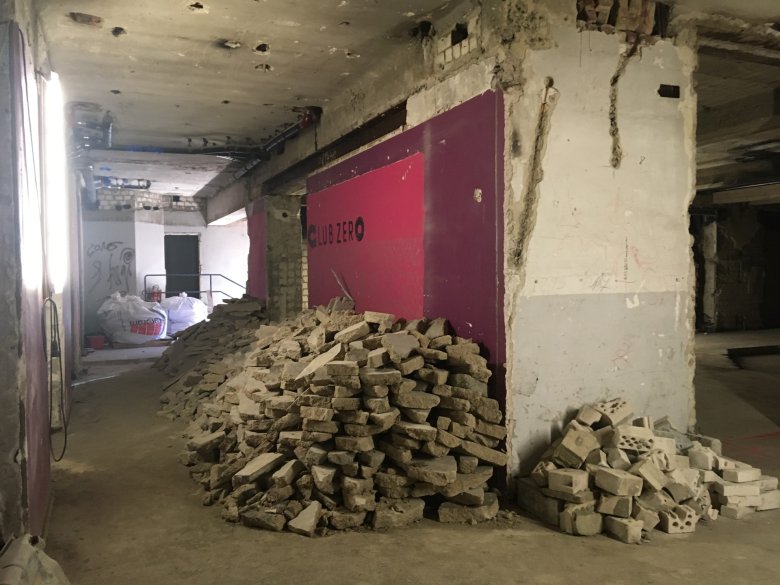

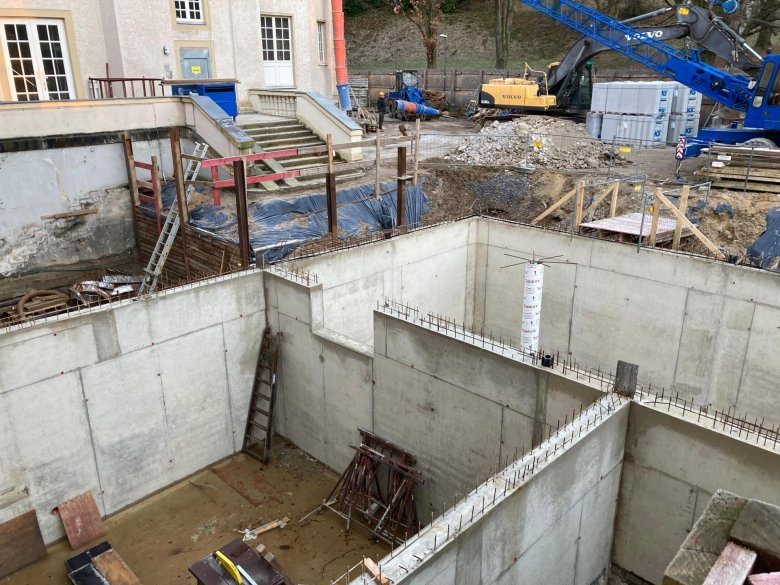

Dans le sous-sol, une utilisation de club externe sera créée sous la terrasse. En outre, le sous-sol abritera des espaces de stockage pour l'Eurogress, l'équipement technique du bâtiment ainsi que les vestiaires des visiteurs et les installations sanitaires.
Premier étage

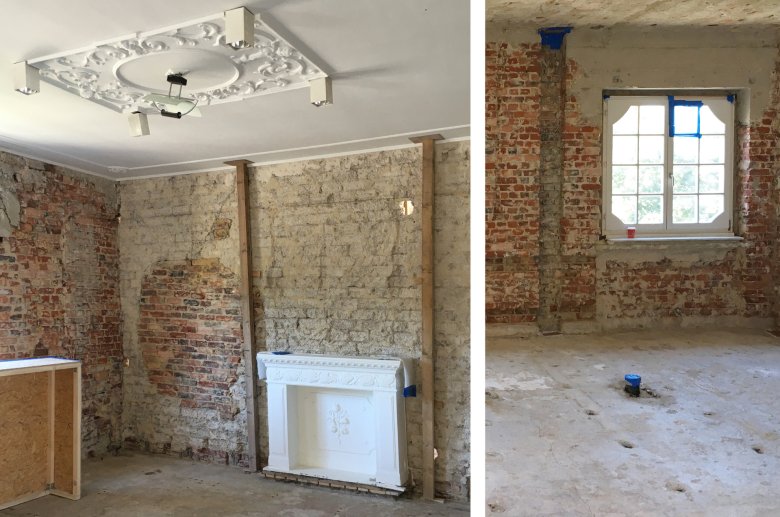

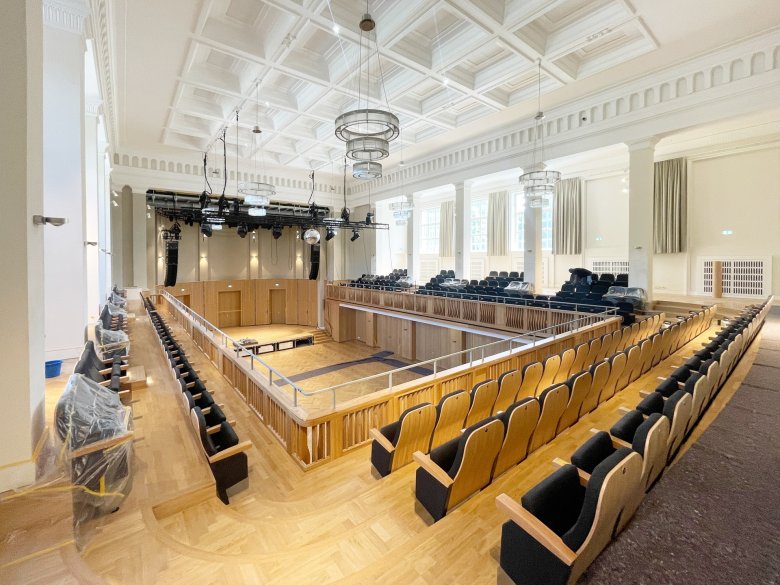

Pour la galerie de la grande salle et une salle de spectacle, l'étage supérieur sera rénové principalement pour un usage de bureau.
L'administration de l'Eurogress sera installée dans l'aile gauche du bâtiment. L'aile droite du bâtiment sera transformée en une unité de bureau autonome pouvant être louée.
