Extension de l'école primaire Montessori
Mataréstraße

Extension avec cantine multifonctionnelle et espaces OGS

Actuel : Décision de construction prise, procédure d'adjudication Lancement de la planification

Dans la barre de temps des phases du projet, ce projet est en cours de planification de construction.
La perspective de la rue montre la façade en bois de l'extension.

Cause et objectif

La demande croissante d'OGS sur ce site ne peut plus être satisfaite dans l'existant. Une extension multifonctionnelle avec des zones de cantine et d'OGS doit répondre aux besoins.

  • La République tchèque en bref

    • Cantine pour 280 repas
    • Salle à manger comme salle polyvalente
    • 2 salles de groupe OGS, salle d'équipe, salle de réunion, bureau de direction, salles annexes
    • Surface nette du rez-de-chaussée + étage : 687 m² (400 m² rez-de-chaussée + 287 m² étage)
    • Volume brut du rez-de-chaussée et de l'étage : 3 590 m³.
    • Début des travaux : 1er trimestre 2026
    • Date d'achèvement prévue : Décembre 2027
    • Construction en bois
    • Chauffage urbain et installation PV
    • Possibilité d'augmenter
    • Toitures vertes et arbres en façade
    • Architectes après l'appel d'offres : Herkrath et Herkrath Architectes

Placement des bâtiments et intégration urbaine

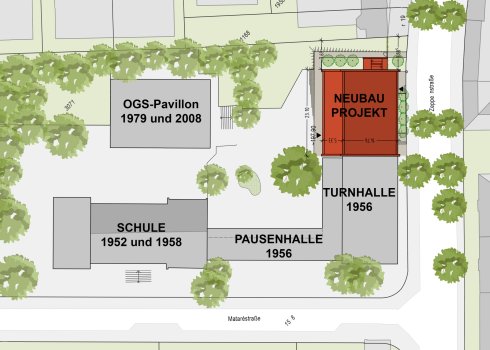

Le nouveau bâtiment à construire est placé dans le vide de construction entre le gymnase et les habitations adjacentes au terrain de l'école sur la Zeppelinstraße. Il reprend la hauteur de la façade du gymnase sur la rue et la prolonge. Une certaine distance est maintenue entre le bâtiment et les habitations. Le nouveau bâtiment reprend également l'échelonnement en hauteur du gymnase vers la cour de l'école et s'intègre dans l'ensemble.

Plan de situation de l'existant et de l'extension

Programme des locaux et concept d'utilisation

Le rez-de-chaussée accueillera le réfectoire. La salle à manger s'ouvrira sur la cour de l'école avec de grandes fenêtres et pourra également être utilisée comme salle polyvalente. Au premier étage se trouveront les nouvelles salles de groupe ainsi que les salles d'équipe et d'administration OGS. Il n'y aura pas de couloir. Les salles seront accessibles via une salle polyvalente/de cluster. Chaque étage recevra bien sûr les sanitaires et les locaux annexes nécessaires.

Le bâtiment peut être accessible indépendamment du reste de l'école. Il est notamment accessible aux personnes à mobilité réduite grâce à l'ascenseur prévu.

Plus d'informations sur le projet

  • Construction et matériaux

    Pour des raisons de durabilité, le bâtiment doit être construit en bois. L'accent sera mis sur les matériaux renouvelables et sur les matériaux réutilisables.

    Le bois sera visible aussi bien dans la façade que dans les poutres du plafond, en partie dans les murs intérieurs et, dans la salle à manger, également dans le faux plafond. Les sols seront en linoléum dans les salles communes. Les salles de groupe auront des plafonds acoustiques clairs. Dans l'ensemble, l'objectif est de créer une atmosphère lumineuse, naturelle et conviviale.

  • Équipement technique et approvisionnement en énergie

    Le toit du bâtiment sera entièrement recouvert d'une installation photovoltaïque afin de contribuer à la neutralité climatique. Pour la production de chaleur, le nouveau bâtiment sera connecté au système de chauffage existant de l'école dans une phase intermédiaire. À l'avenir, l'ensemble du bâtiment scolaire sera raccordé au chauffage urbain prévu à cet endroit.

    Les vitrages, à l'exception de la salle à manger, sont équipés de stores extérieurs pour la protection solaire. Comme la salle à manger aura de nombreuses portes-fenêtres, une partie de la protection solaire fixe sera utilisée sous forme de lamelles verticales en bois. Les salles de séjour sont équipées d'appareils de ventilation décentralisés avec récupération de chaleur.

  • Concept de végétalisation

    Le toit du bâtiment sera végétalisé. Des arbres de façade seront placés devant deux façades. La cage d'escalier de secours sera également végétalisée.

  • Pérennité et flexibilité

    Pour les développements futurs, la possibilité d'ajouter un étage supplémentaire a été prise en compte dans la planification et le dimensionnement jusqu'à la phase de prestation 3.

  • Réorganiser et relier l'existant

    En ajoutant et en supprimant des murs non porteurs, l'école disposera au total, dans l'ancien bâtiment et le pavillon, de 12 salles de classe, 3 salles polyvalentes, 3 salles spécialisées, 6 salles de différenciation, la salle des professeurs, l'administration, le concierge, les vestiaires et les salles annexes. Le bureau du concierge sera déplacé du sous-sol au rez-de-chaussée, la salle des professeurs et l'administration seront reliées et les espaces de passage existants seront supprimés. Dans le pavillon, il y a toujours 4 salles de groupe OGS.

  • Aspects de la durabilité

    Pour les projets de construction de la ville d'Aix-la-Chapelle, la durabilité joue un rôle de plus en plus important. Le rôle de modèle en tant que maître d'ouvrage public, le désir de bâtiments sains, une exploitation économique et écologique pendant toute la durée de vie, conduisent à des exigences qui vont bien au-delà de celles d'un bâtiment à haute efficacité énergétique.
    La planification doit donc s'orienter vers ces critères d'évaluation suivants :

    • Qualité écologique
    • Qualité économique
    • Qualité socioculturelle
    • Qualité technique
    • Qualité du processus
    • Caractéristiques du site

    L'extension est responsable de s'aligner sur les principes de la construction future.

  • Dessins

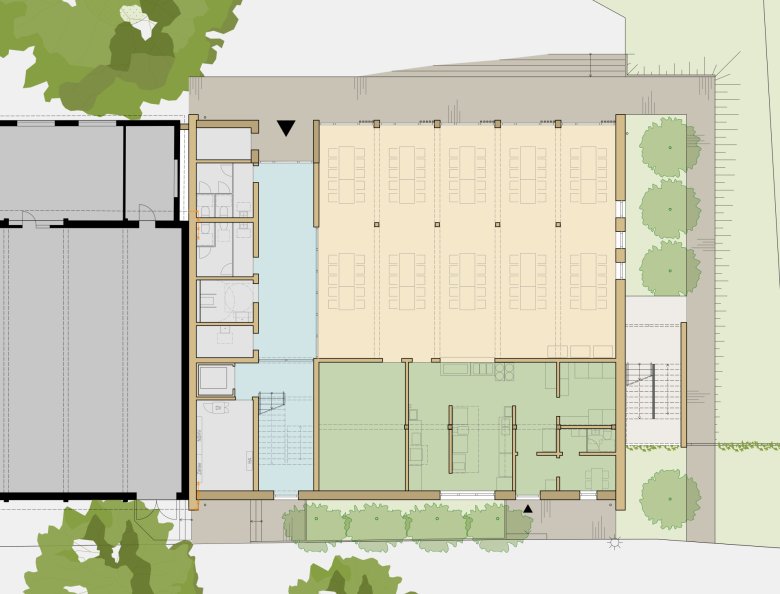

    Plan du rez-de-chaussée
    Plan du rez-de-chaussée

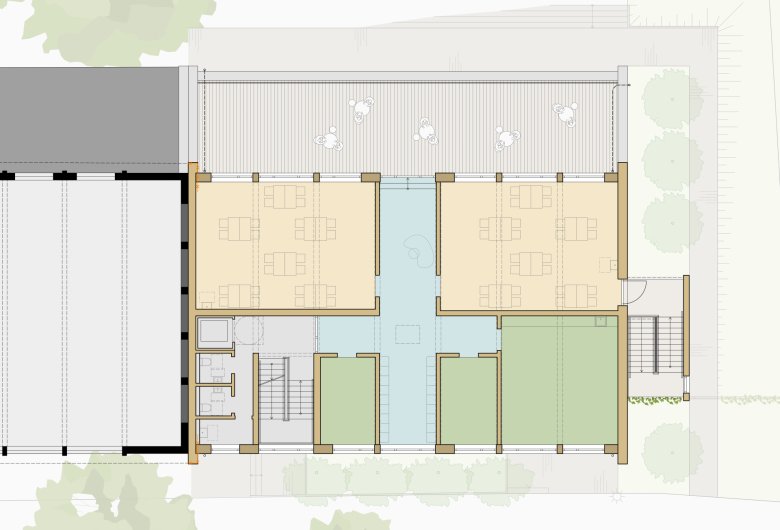

    Plan du rez-de-chaussée
    Plan du rez-de-chaussée

    Coupe
    Coupe

    Vue de la cour
    Vue de la cour

    Vue de la rue
    Vue de la rue
    Vue latérale
    Vue latérale
    Les raccords de fenêtres en détail
    Les raccords de fenêtres en détail

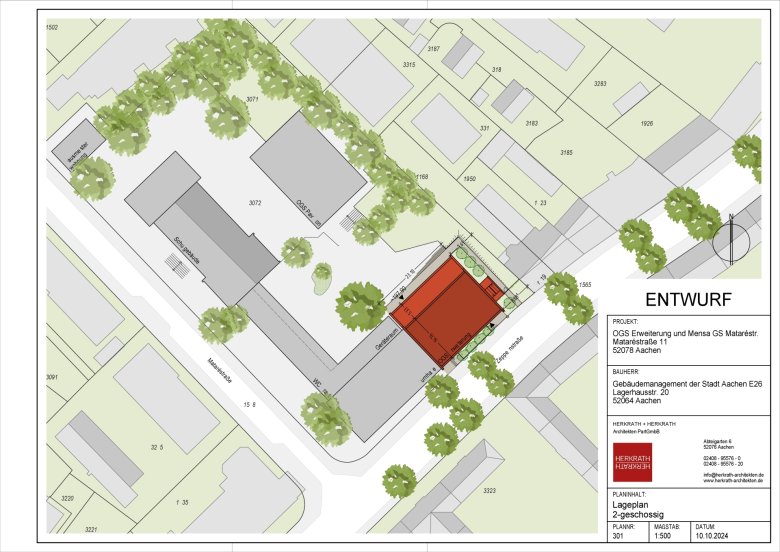

    Plan du site
    Plan du site

  • Ordre politique

    Lors du comité pour l'école et la formation continue du 28 octobre 2021, l'administration a été chargée de mettre à jour les phases de prestations 1 à 3 pour l'école primaire Montessori Mataréstraße conformément au HOAI, y compris le calcul des coûts pour la variante 1.

Aide à l'accessibilité

  • Généralités

    Nous nous efforçons de rendre nos sites Web accessibles à tous. Tu trouveras des détails à ce sujet dans notre déclaration sur l'accessibilité. Tu peux nous faire part de tes suggestions d'amélioration via notre formulaire de feedback"Signaler une barrière".

  • Taille de la police

    Pour ajuster la taille de la police, utilise les combinaisons de touches suivantes :

    Plus grand

    Ctrl
    +

    Petit

    Ctrl
  • Navigation sur le clavier

    Utilise TAB et SHIFT + TAB pour naviguer à travers les liens suivants / précédents, les éléments de formulaire et les boutons.

    Utilise ENTER pour ouvrir des liens et interagir avec des éléments.
