Construction d'une nouvelle crèche Stettiner Straße 2021

Construction d'une nouvelle crèche de quatre groupes, récompensée en tant que "bâtiment non résidentiel efficace sur le plan énergétique NRW".

Ce projet est terminé.
Vue générale du bâtiment

Cause et objectif

Sur le terrain de la Stettiner Straße 16 se trouvait un bâtiment pavillonnaire d'un étage qui était utilisé comme crèche à 1 groupe. Maintenant, il y a un nouveau bâtiment de deux étages avec 4 groupes qui remplace l'ancien bâtiment. Pendant la construction, la garderie a été déplacée dans l'école primaire Schwalbenweg.

  • La République tchèque en bref

    • Nouvelle construction Achèvement en 2021
    • Crèche à 4 groupes (70 places avec 20 places U3, 50 places Ü3)
    • Utilisation efficace de la lumière du jour grâce à l'orientation sud
    • Haute efficacité énergétique (pompe à chaleur, système de ventilation avec récupération de chaleur et système PV)
    • Surface nette de la salle NRF : environ 703 m².
    • Début de l'exécution : Hiver 2018
    • Date d'achèvement: été 2020
    • Budget nécessaire : 3,02 millions d'euros
    • Les architectes : Herkrath + Herkrath Architekten PartGmbB, Aix-la-Chapelle
  • Récompenses 2025 en tant que bâtiment non résidentiel à haute efficacité énergétique

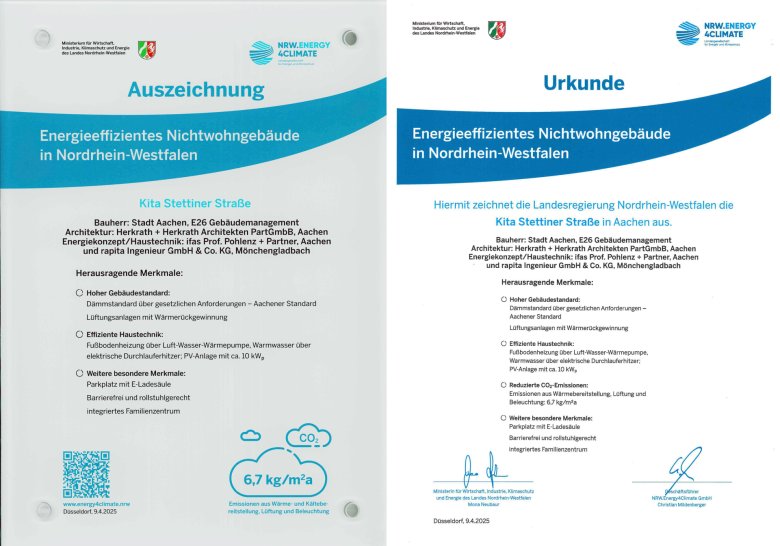

    Récompense et certificat pour la KiTa Stettiner Straße
    Récompense et certificat pour la KiTa Stettiner Straße
    Remise du prix, de gauche à droite : Gabriele Hajok (responsable du service de gestion des bâtiments), Mme Herkrath (Herkrath + Herkrath Architekten PartGmbB), Jens Hausschild (responsable de l'exploitation de la gestion des bâtiments), Leonidas Papadopoulos (responsable du projet de gestion des bâtiments), M. Petersdorff (ministère MWIKE NRW) Silke Krebs (secrétaire d'État du ministère MWIKE NRW), Heiko Thomas (service environnement de la ville d'Aix-la-Chapelle).
    Remise du prix, de gauche à droite : Gabriele Hajok (responsable du service de gestion des bâtiments), Mme Herkrath (Herkrath + Herkrath Architekten PartGmbB), Jens Hausschild (responsable de l'exploitation de la gestion des bâtiments), Leonidas Papadopoulos (responsable du projet de gestion des bâtiments), M. Petersdorff (ministère MWIKE NRW) Silke Krebs (secrétaire d'État du ministère MWIKE NRW), Heiko Thomas (service environnement de la ville d'Aix-la-Chapelle).

Photos de chantier

  • 21.05.2022 Cérémonie d'inauguration

    Bienvenue
    Photo du stock
    La crèche a été décorée de toutes les couleurs pour la cérémonie d'inauguration.
    La crèche a été décorée de toutes les couleurs pour la cérémonie d'inauguration.
  • 2020 Photos d'achèvement

    Kita_Stettiner_Str_c_A_Horsky_2021 (14)
    Kita_Stettiner_Str_c_A_Horsky_2021 (13)
    Kita_Stettiner_Str_c_A_Horsky_2021 (12)
    Kita_Stettiner_Str_c_A_Horsky_2021 (9)
    Kita_Stettiner_Str_c_A_Horsky_2021 (10)
    Kita_Stettiner_Str_c_A_Horsky_2021 (11)
    Kita_Stettiner_Str_c_A_Horsky_2021 (8)
    Kita_Stettiner_Str_c_A_Horsky_2021 (15)
    Kita_Stettiner_Str_c_A_Horsky_2021 (4)
    Kita_Stettiner_Str_c_A_Horsky_2021 (3)
    Kita_Stettiner_Str_c_A_Horsky_2021a
    Kita_Stettiner_Str_c_A_Horsky_2021
    Photos d'achèvement de A. Horsky
  • Janvier 2021

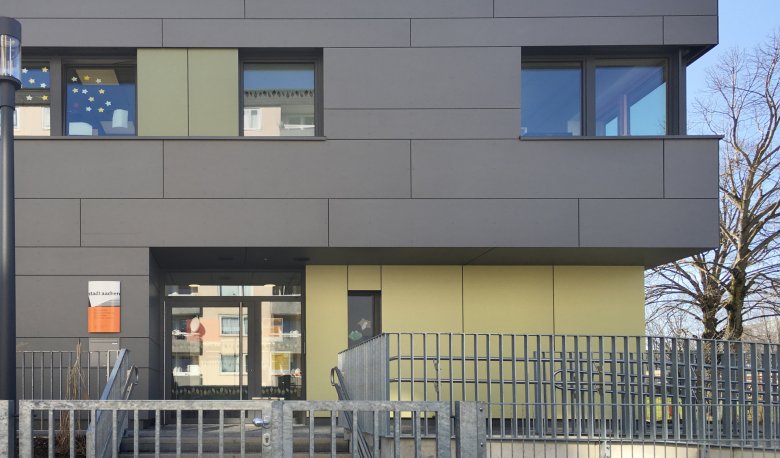

    Eingang_Fertig_c_E26_2021_03
  • Décembre 2020

    La nouvelle plantation a été faite.
    La nouvelle plantation a été faite.
  • Novembre 2020

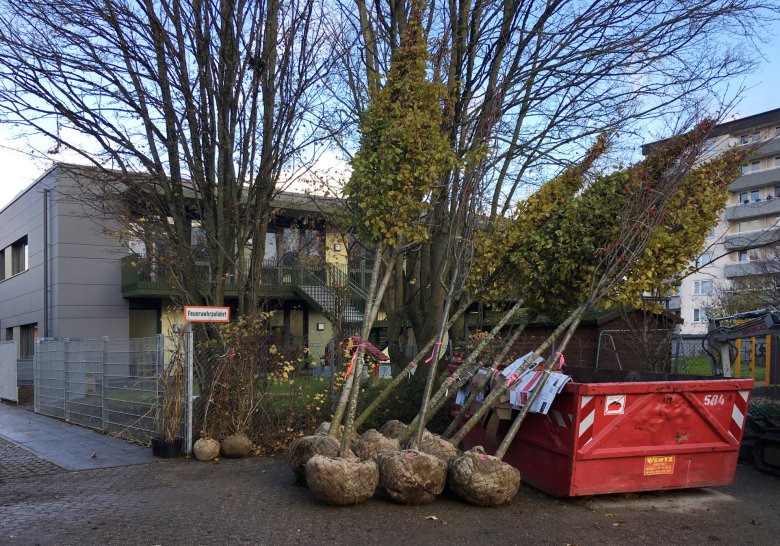

    Les plantes ont été livrées.
    Les plantes ont été livrées.
  • Octobre 2020

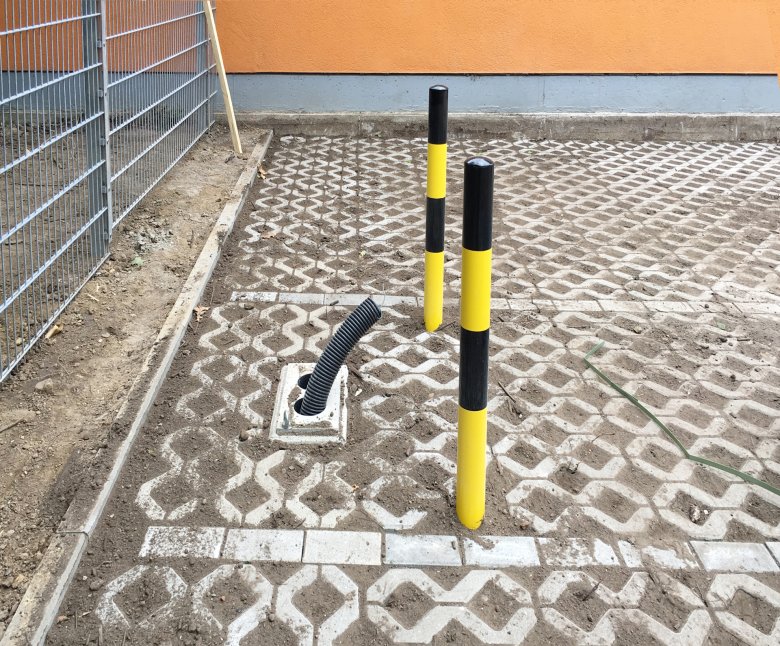

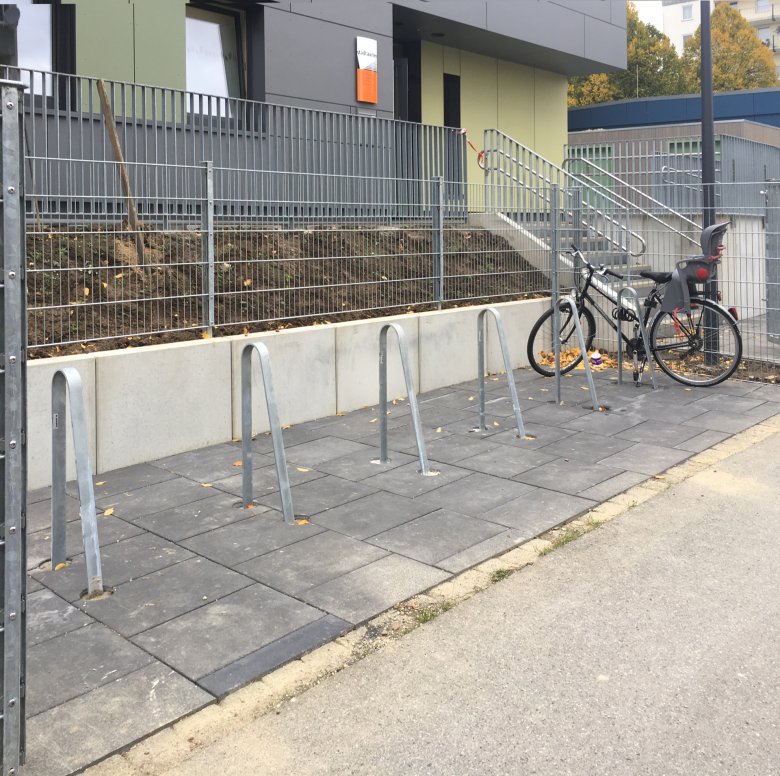

    Les supports à vélos sont livrés et montés.
    Les supports à vélos sont livrés et montés.
    Le parking à vélos a été achevé.
    Le parking à vélos a été achevé.
    Zaun_Außenanlage_c_E26_2020_10

    La clôture et la balustrade sont montées
    La clôture et la balustrade sont montées
  • Septembre 2020

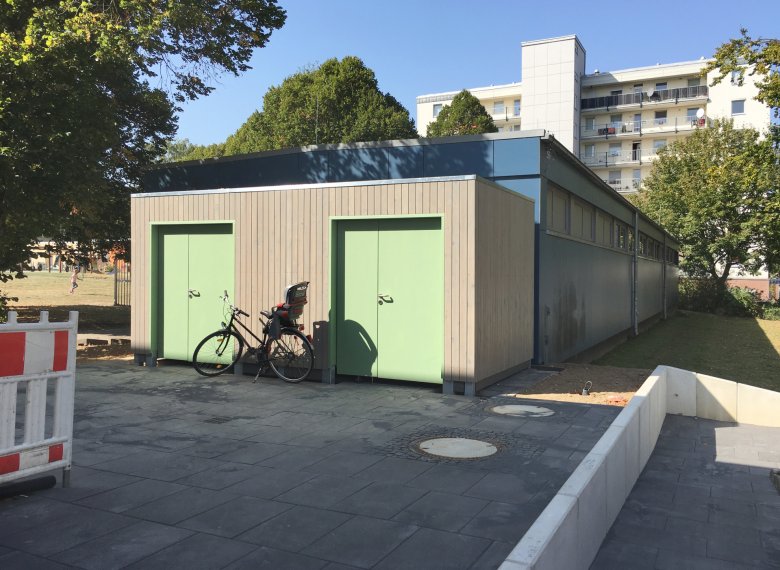

    L'entrepôt extérieur a été livré et monté.
    L'entrepôt extérieur a été livré et monté.

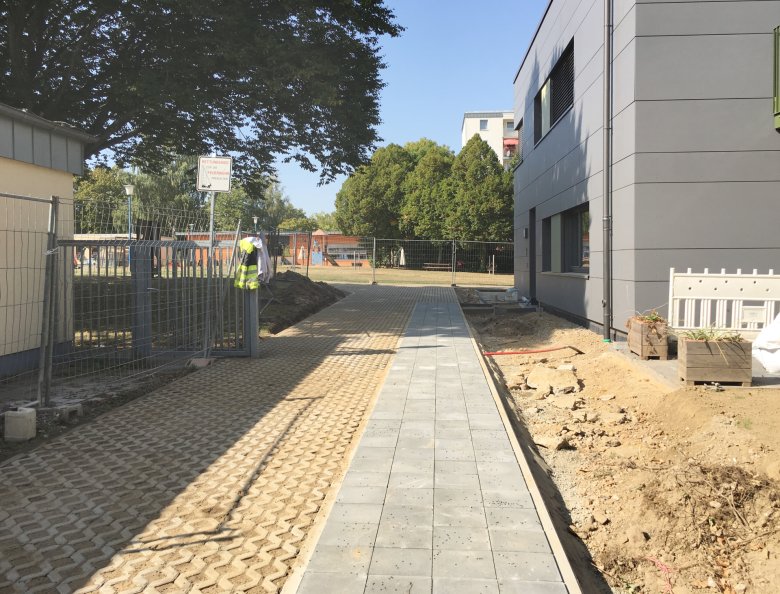

    Le passage pour les pompiers est terminé.
    Le passage pour les pompiers est terminé.

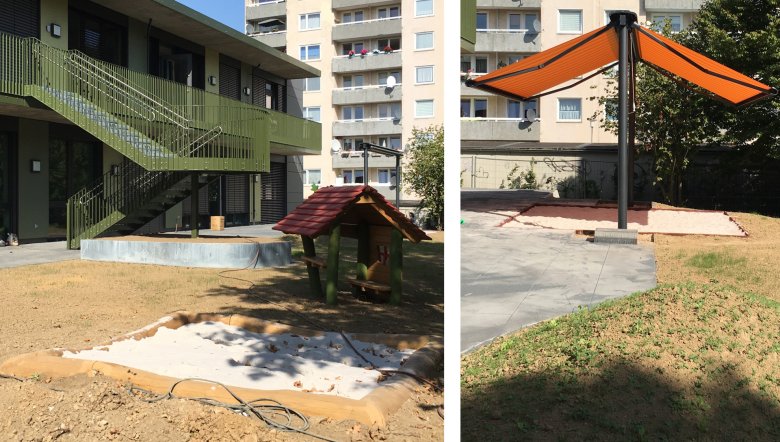

    La maison de jeu et le bac à sable pour la zone U3 sont terminés. La protection solaire pour le bac à sable a été livrée et installée.
    La maison de jeu et le bac à sable pour la zone U3 sont terminés. La protection solaire pour le bac à sable a été livrée et installée.

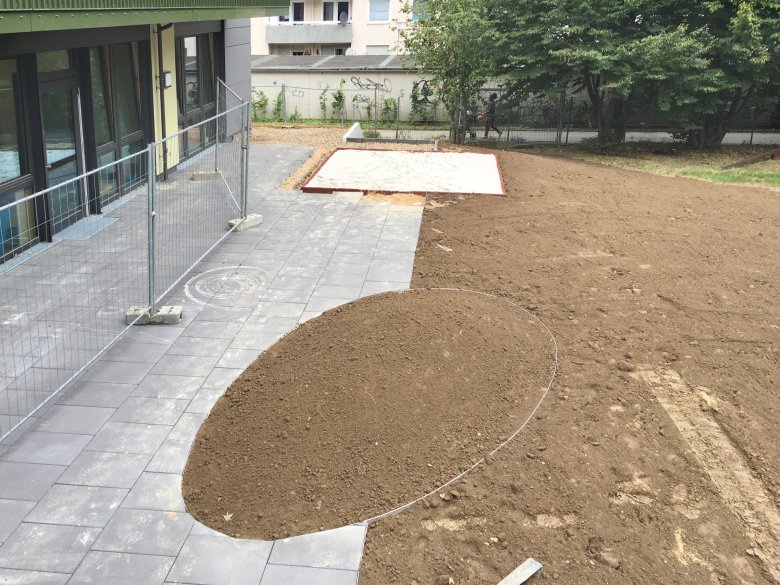

    Les travaux d'aménagement extérieur avancent. Le bac à sable a été achevé.
    Les travaux d'aménagement extérieur avancent. Le bac à sable a été achevé.

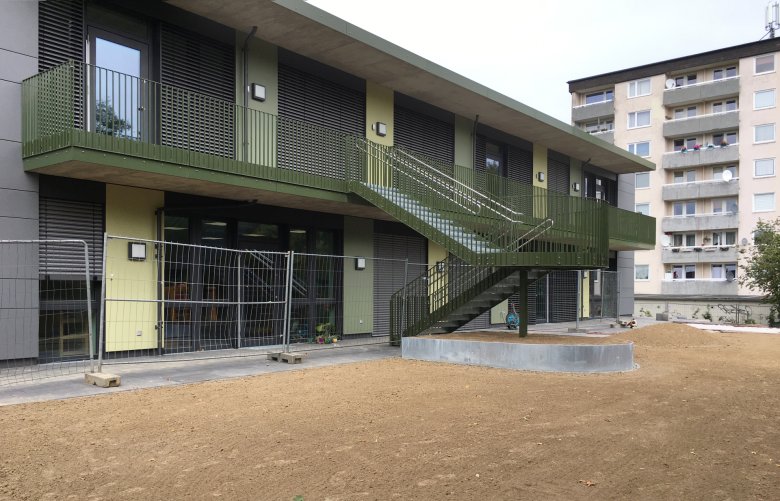

    La réalisation des aménagements extérieurs progresse.
    La réalisation des aménagements extérieurs progresse.

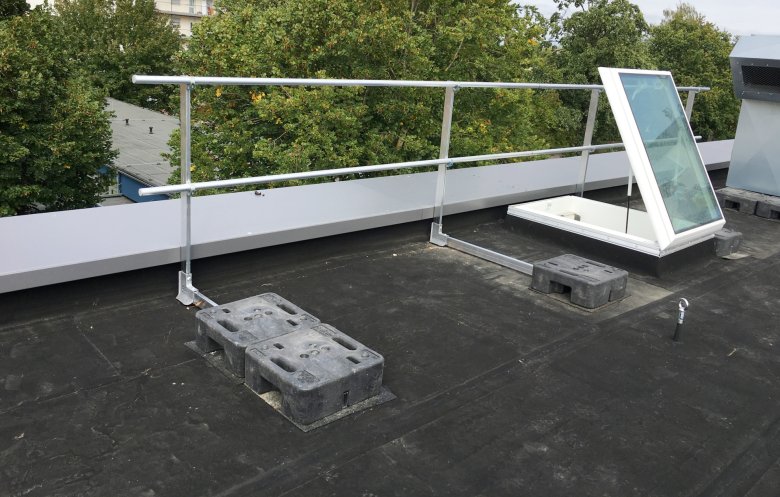

    La protection contre les chutes sur le toit a été réalisée.
    La protection contre les chutes sur le toit a été réalisée.

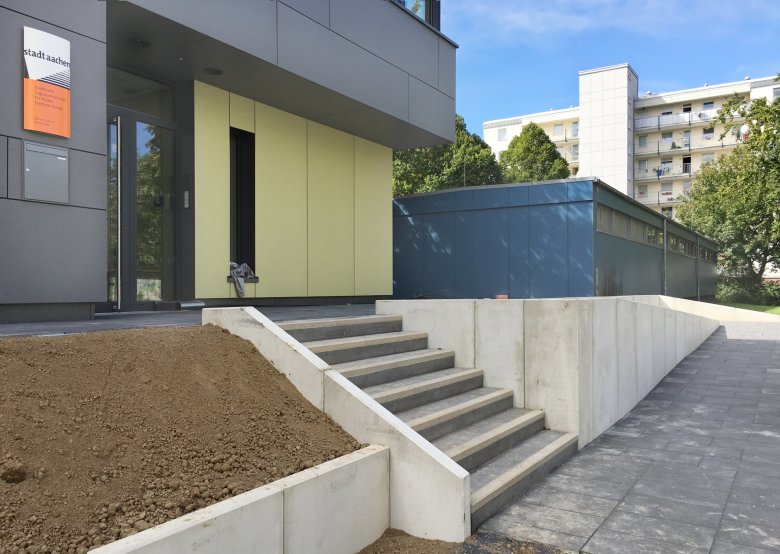

    La rampe est terminée.
    La rampe est terminée.

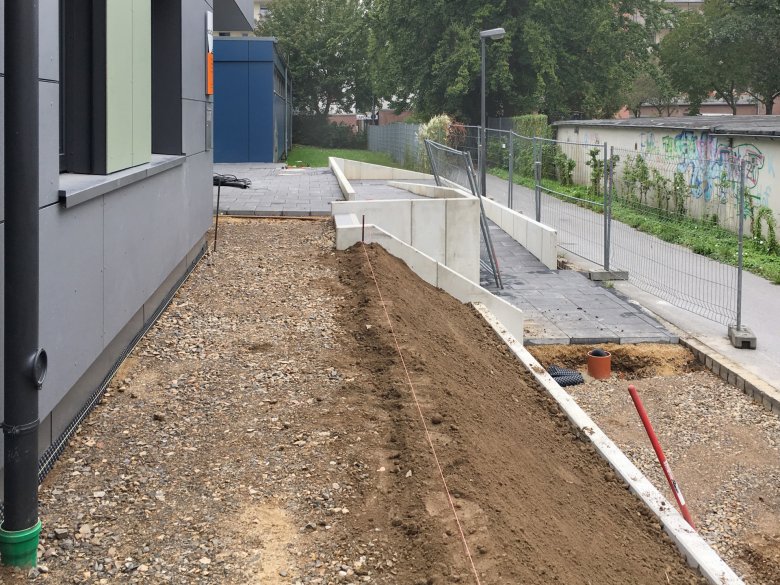

    Les travaux sur la rampe et l'entrée sont avancés.
    Les travaux sur la rampe et l'entrée sont avancés.
  • Août 2020

    Treppe_Baggerschaufel_c_E26_2020_08

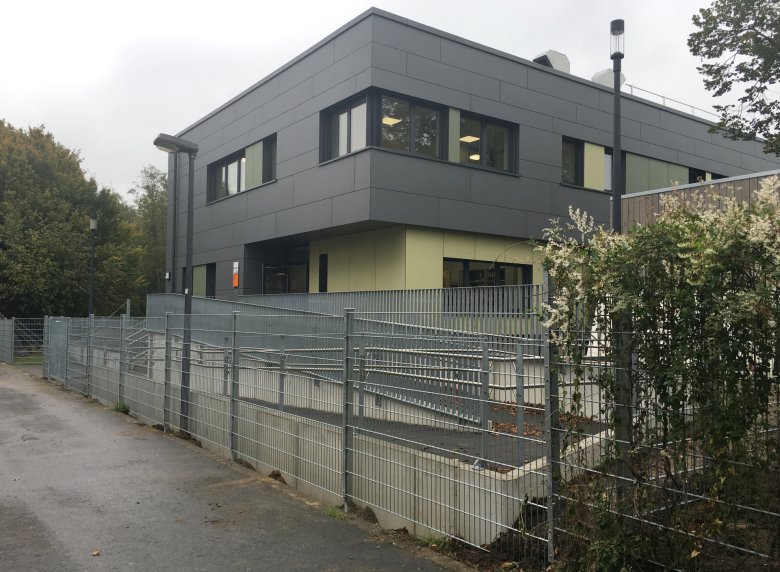

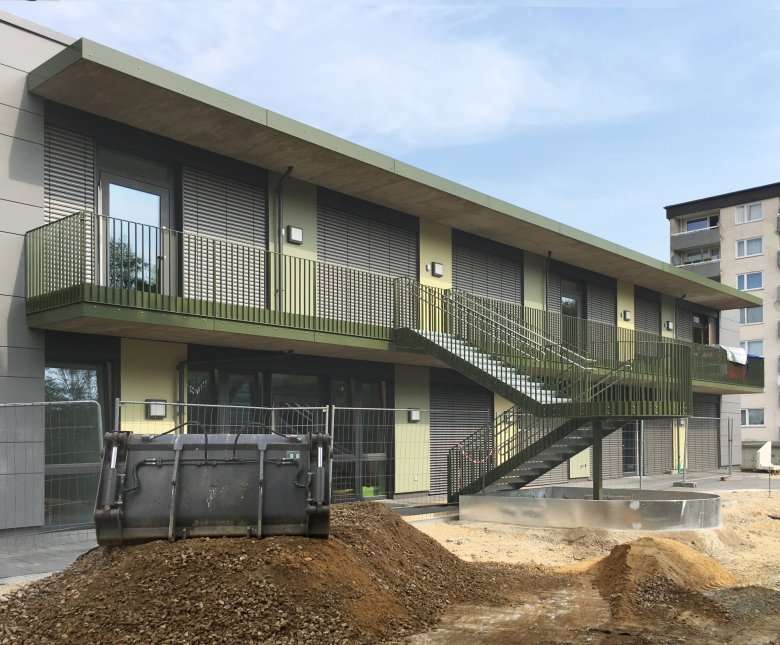

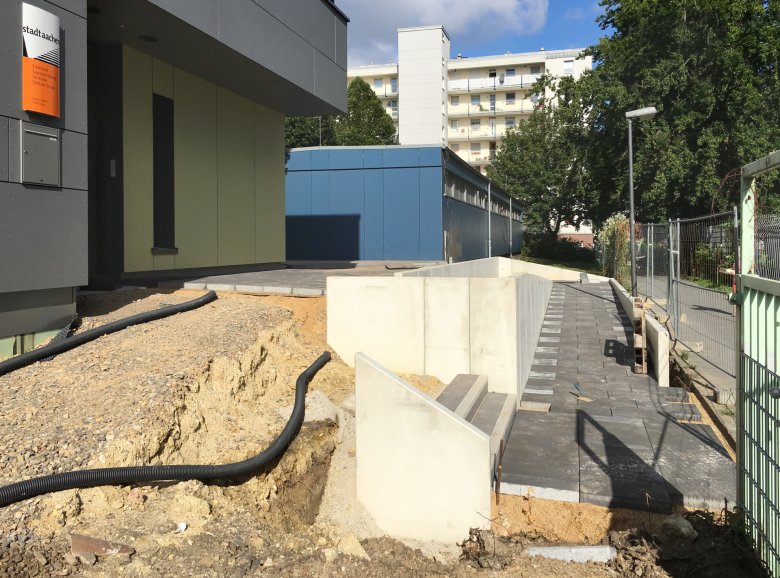

    Les travaux d'aménagement extérieur avancent. La rampe est construite.
    Les travaux d'aménagement extérieur avancent. La rampe est construite.
  • Juillet 2020

    Les travaux d'aménagement extérieur avancent.
    Les travaux d'aménagement extérieur avancent.
    Les préparatifs pour la colonne E sont terminés.
    Les préparatifs pour la colonne E sont terminés.
    Le panneau de la garderie a été installé
    Le panneau de la garderie a été installé
    La cuisine du personnel est terminée.
    La cuisine du personnel est terminée.

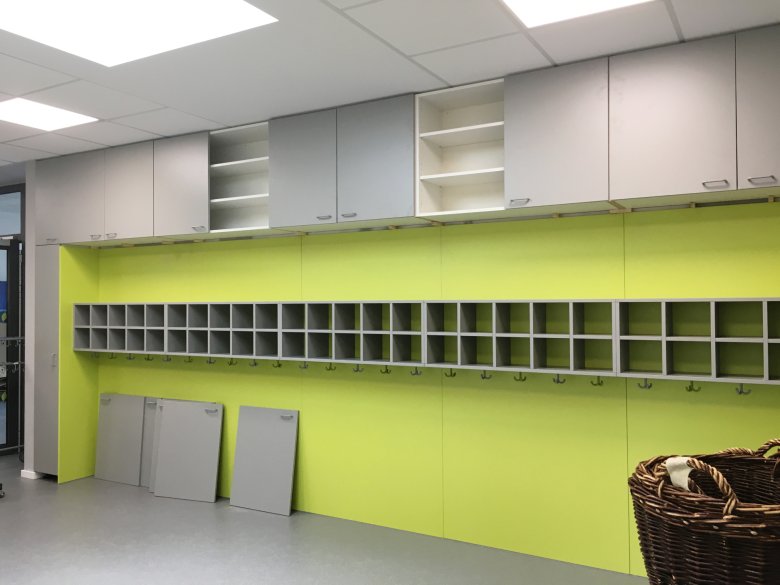

    Les vestiaires sont prêts
    Les vestiaires sont prêts
    Gaderobe_Vortgeschritten_c_E26_2020_07
    Les vestiaires ont été livrés et sont en cours de montage.
    Les vestiaires ont été livrés et sont en cours de montage.

  • Juin 2020

    Les travaux d'aménagement extérieur ont commencé.
    Les travaux d'aménagement extérieur ont commencé.

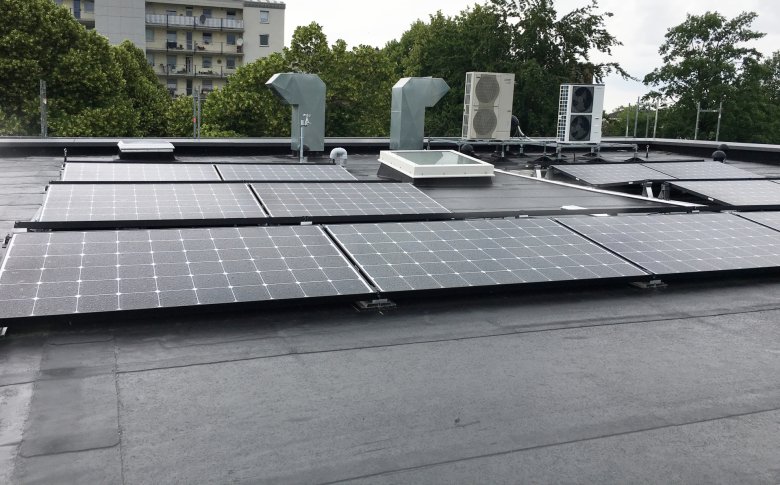

    L'installation photovoltaïque a été montée.
    L'installation photovoltaïque a été montée.
    L'installation PV a été livrée
    L'installation PV a été livrée

    La cuisine du personnel a été livrée et est en cours de montage.
    La cuisine du personnel a été livrée et est en cours de montage.

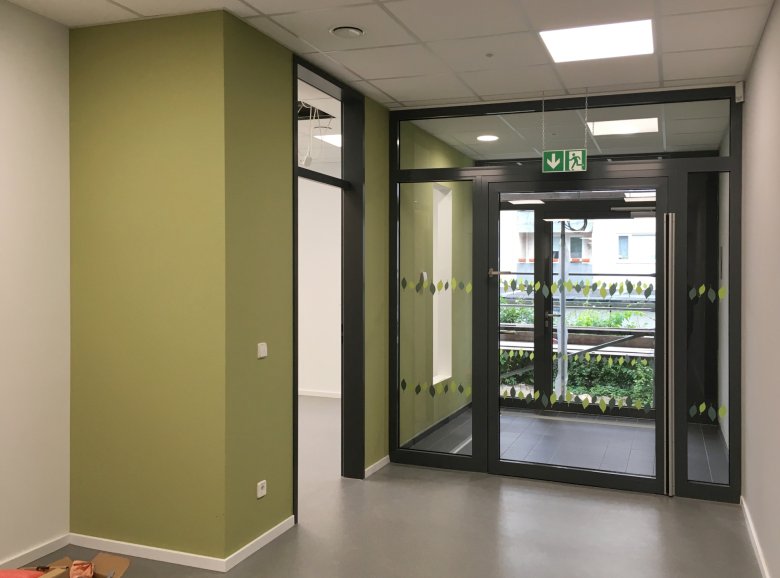

    Les salles de groupe sont terminées.
    Les salles de groupe sont terminées.
    Mehrzweckraum_Fenster_c_E26_2020_06
    Mehrzweckraum_Tür_Innen_c_E26_2020_06

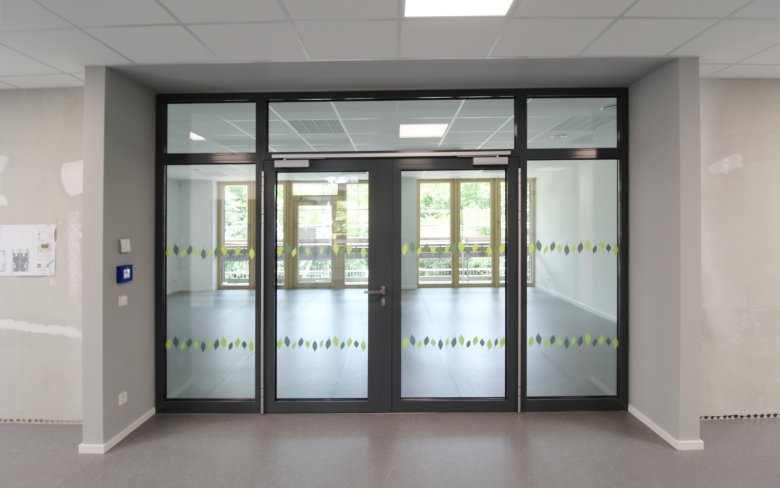

    La salle polyvalente a été achevée.
    La salle polyvalente a été achevée.
    Les couloirs sont préparés pour l'aménagement. Les salles de groupe sont terminées.
    Les couloirs sont préparés pour l'aménagement. Les salles de groupe sont terminées.
  • Mai 2020

    Ascenseur
    Ascenseur

    L'installation électrique de précision a lieu. Les lampes ont été installées.
    L'installation électrique de précision a lieu. Les lampes ont été installées.

    La protection contre les chocs dans la salle polyvalente a été réalisée.
    La protection contre les chocs dans la salle polyvalente a été réalisée.

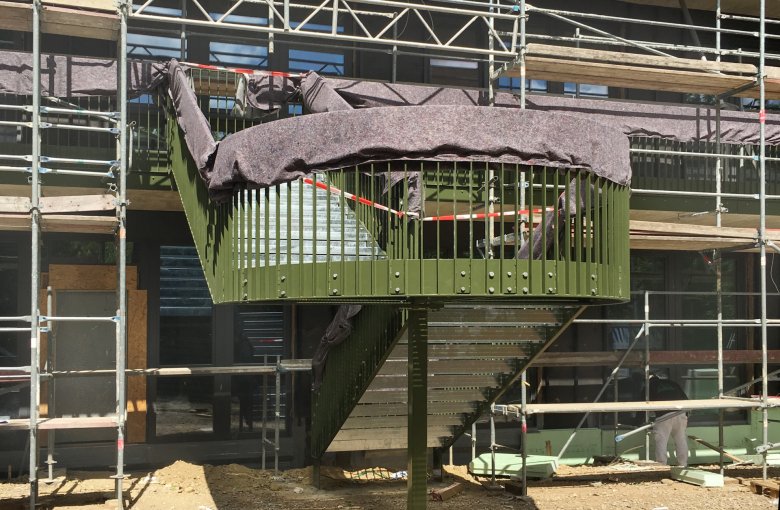

    L'escalier en acier a été livré et monté.
    L'escalier en acier a été livré et monté.
    Le montage de la façade a commencé.
    Le montage de la façade a commencé.

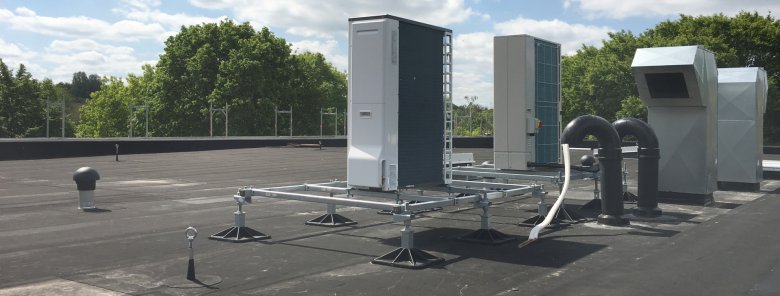

    Les conduits d'évacuation et d'arrivée d'air sur le toit ont été montés.
    Les conduits d'évacuation et d'arrivée d'air sur le toit ont été montés.
  • Avril 2020

    Les cloisons de WC ont été livrées et installées.
    Les cloisons de WC ont été livrées et installées.

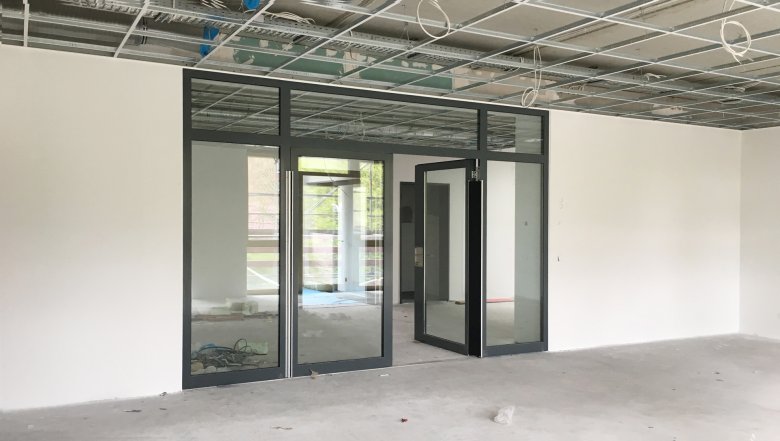

    Les travaux de peinture avancent.
    Les travaux de peinture avancent.
    Les vitres ont été livrées et sont montées.
    Les vitres ont été livrées et sont montées.

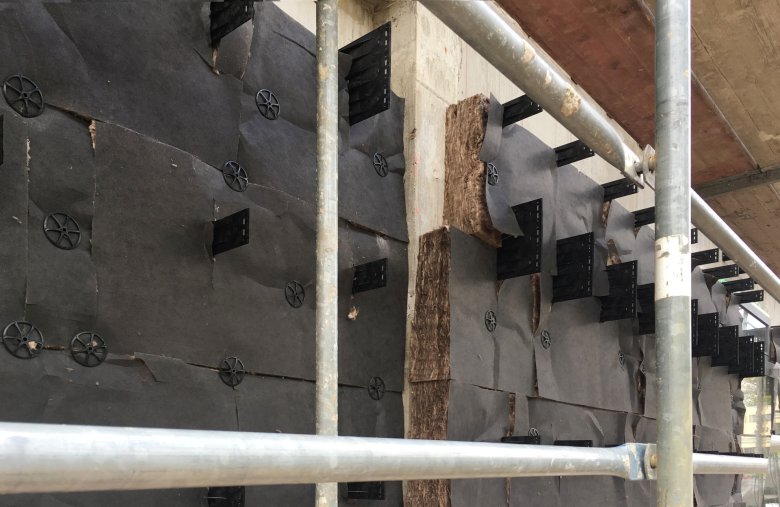

    Fassade_Demmung_fortgeschritten_c_E26_2020_04

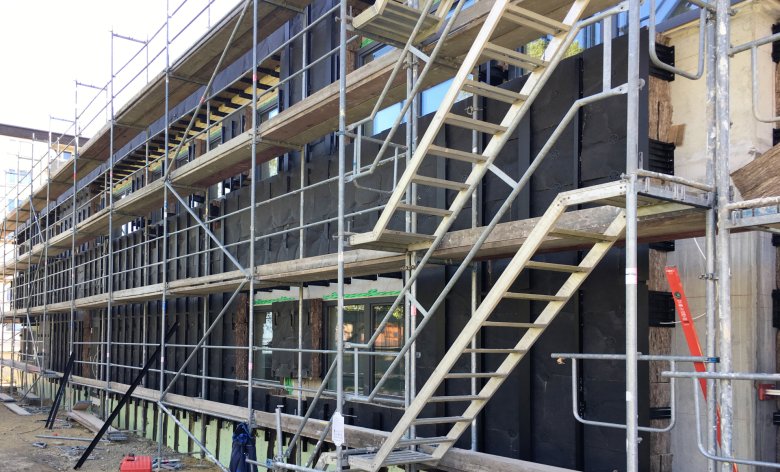

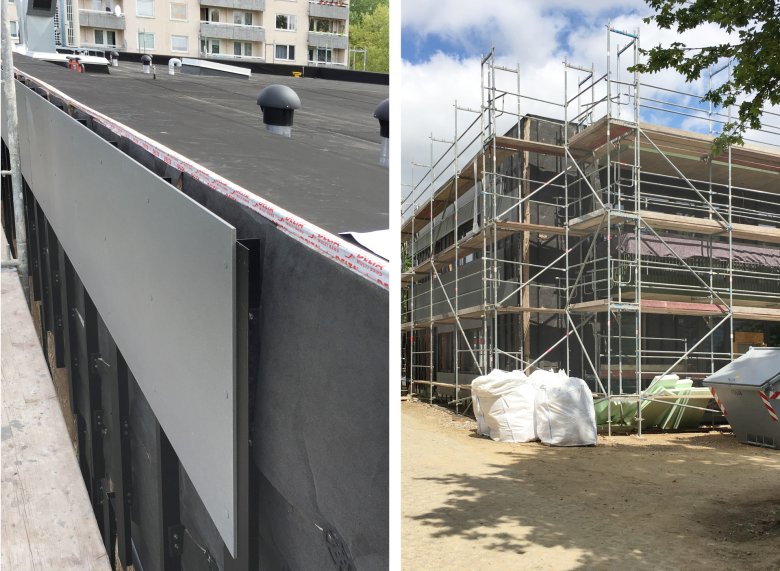

    Les travaux de façade avancent. L'isolation thermique pour la façade a été livrée et installée.
    Les travaux de façade avancent. L'isolation thermique pour la façade a été livrée et installée.

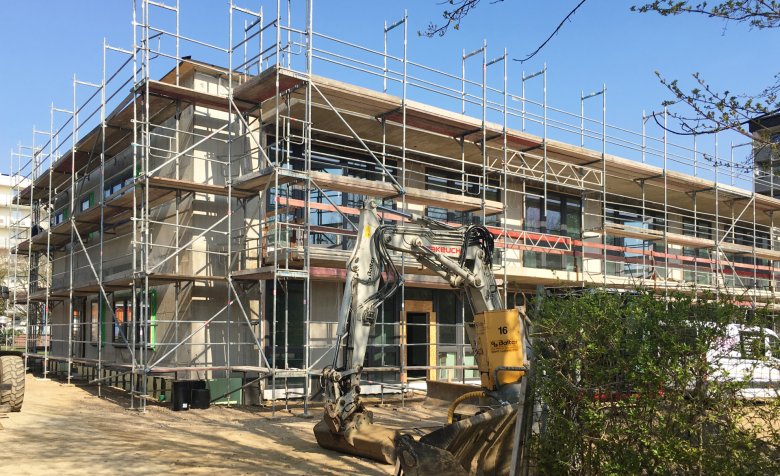

    L'échafaudage a été installé le long de la façade. La réalisation de la sous-structure de la façade a commencé.
    L'échafaudage a été installé le long de la façade. La réalisation de la sous-structure de la façade a commencé.
  • Mars 2020

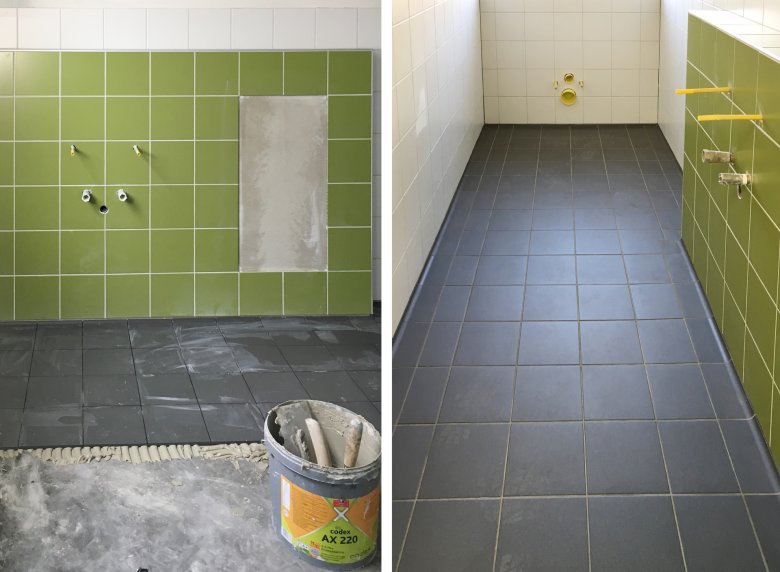

    Les travaux de carrelage avancent.
    Les travaux de carrelage avancent.

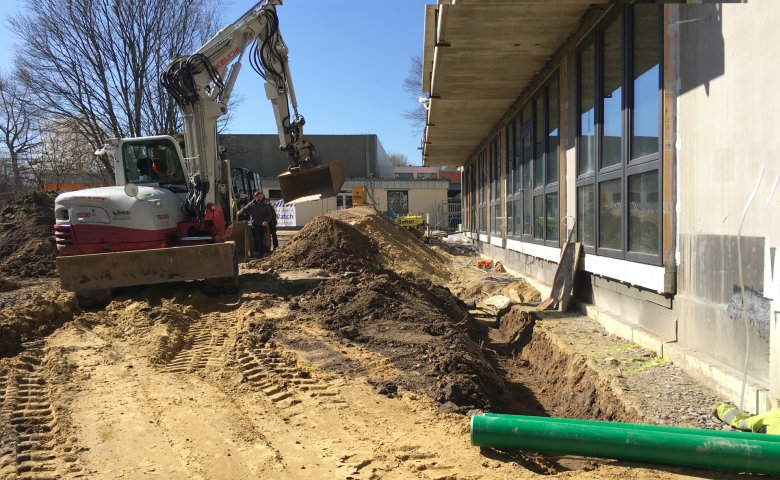

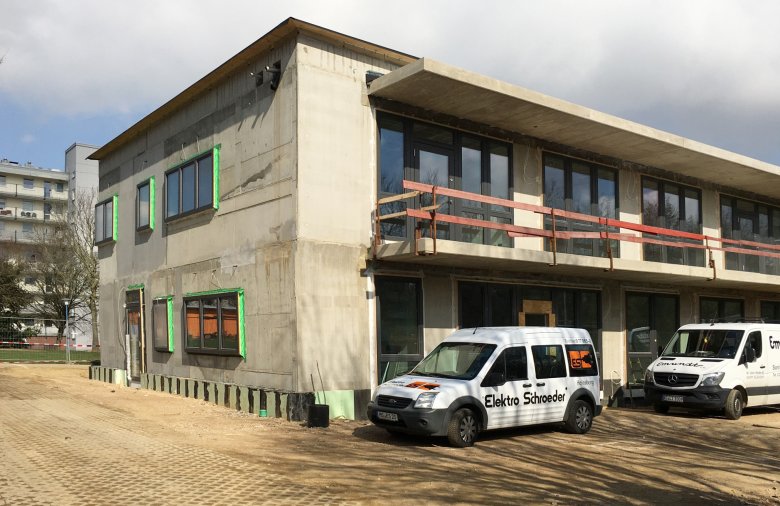

    Les travaux de canalisation autour du bâtiment ont été achevés.
    Les travaux de canalisation autour du bâtiment ont été achevés.

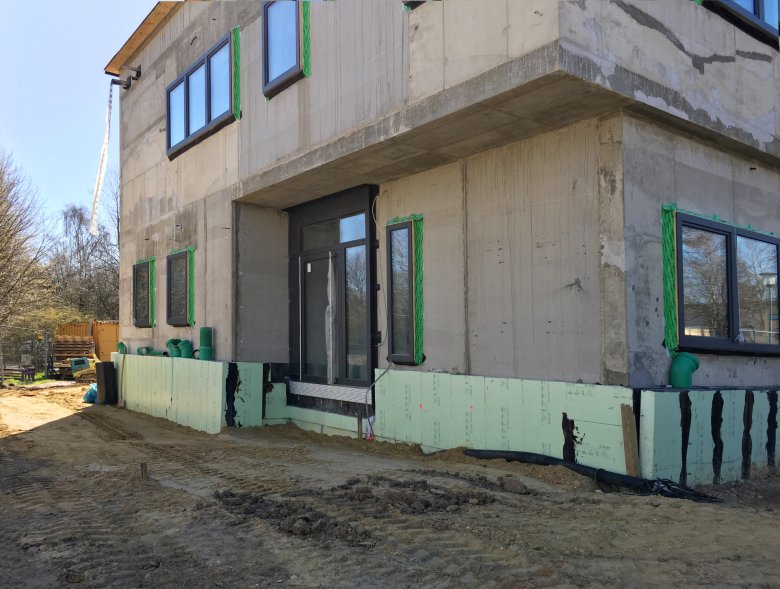

    L'exécution du média TGA est déjà partiellement terminée.
    L'exécution du média TGA est déjà partiellement terminée.
    Les travaux de raccordement des médias TGA avancent.
    Les travaux de raccordement des médias TGA avancent.

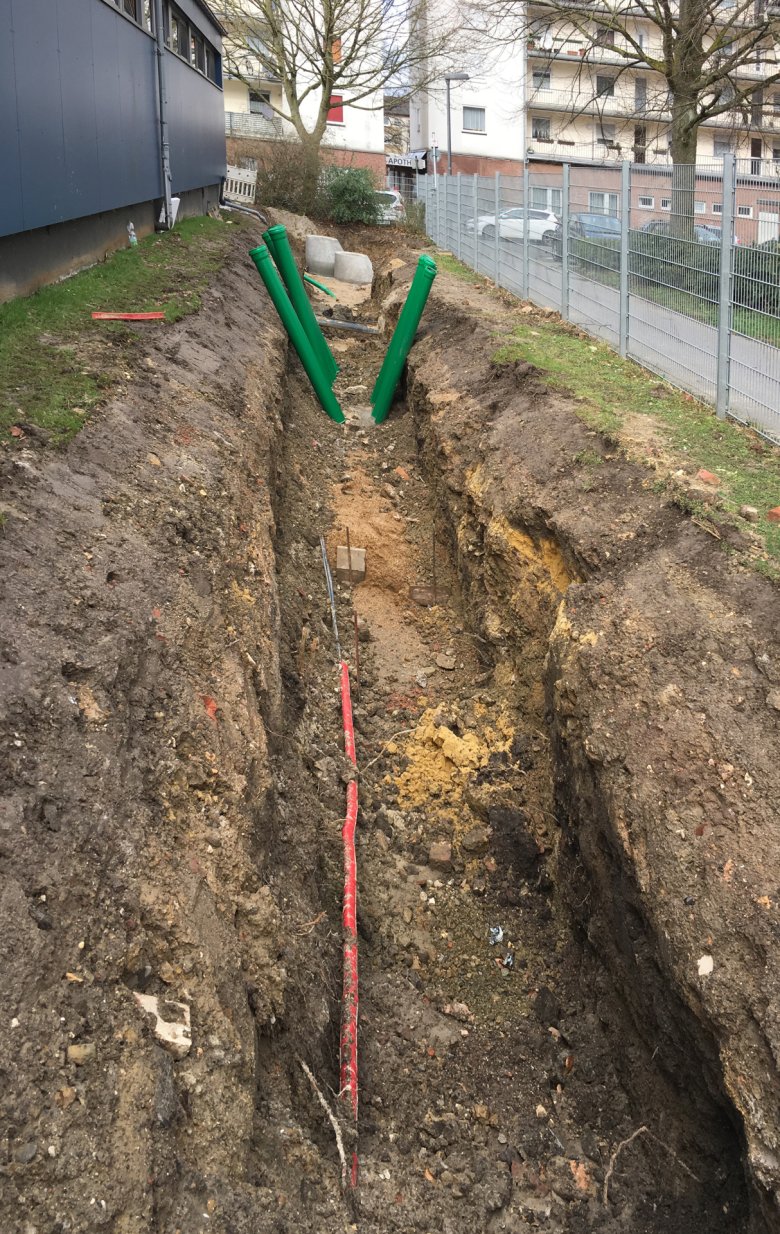

  • Février 2020

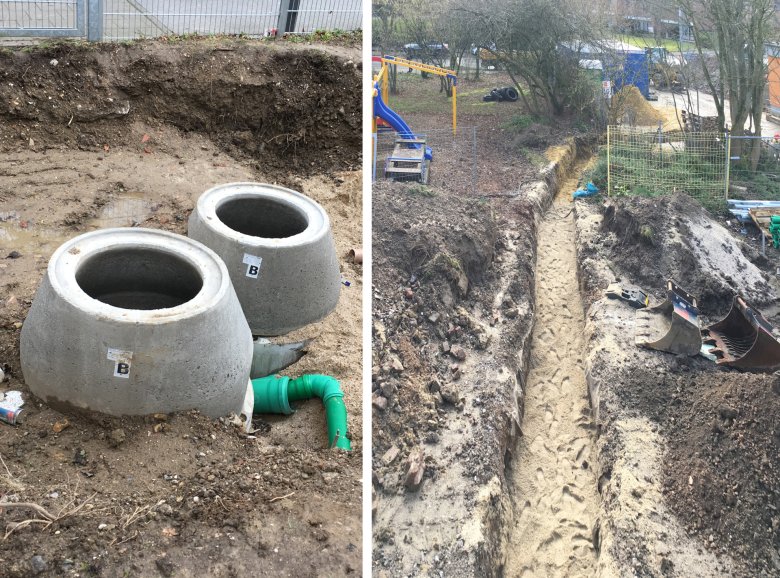

    Travaux de canalisation
    Travaux de canalisation
    L'exploitation des médias TGA progresse.
    L'exploitation des médias TGA progresse.
  • Janvier 2020

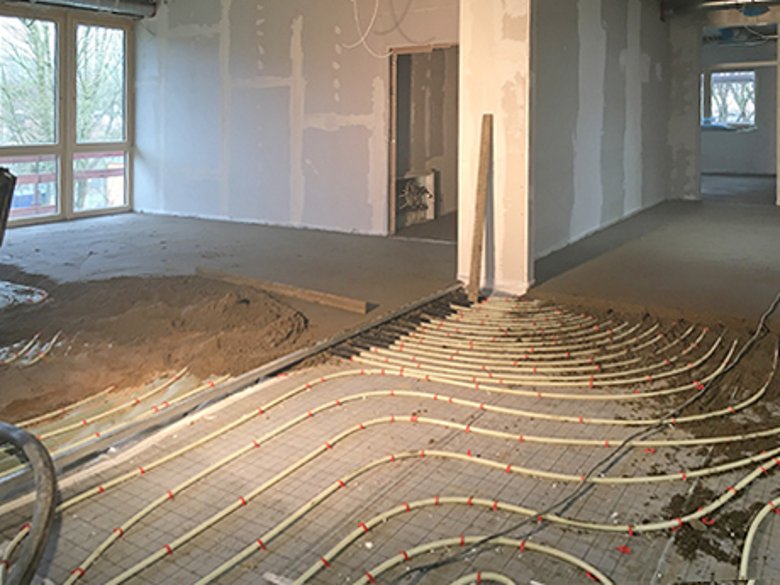

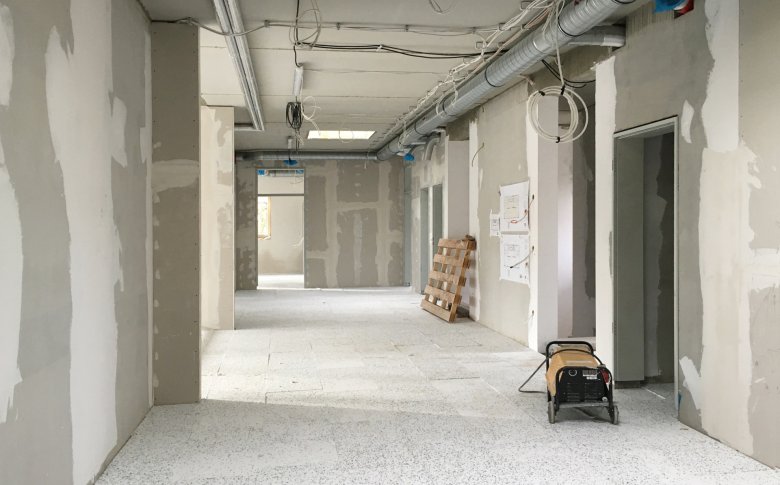

    Les travaux de chape à l'étage supérieur ont commencé.
    Les travaux de chape à l'étage supérieur ont commencé.

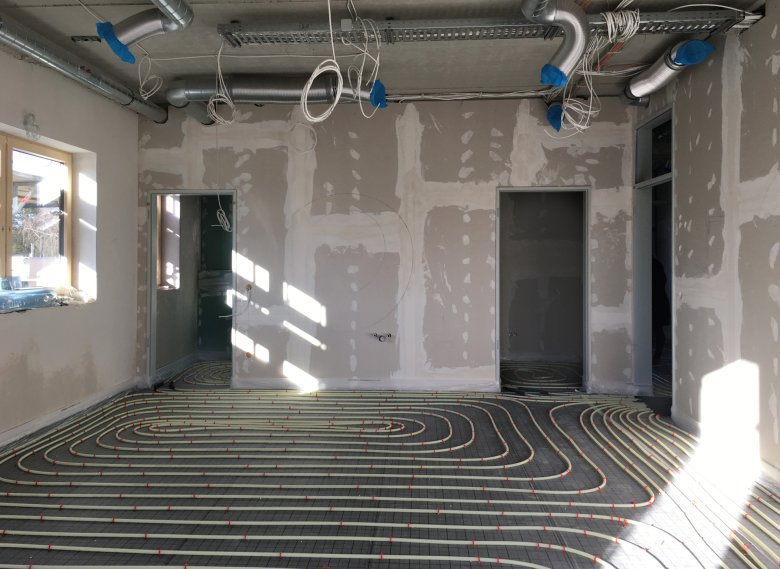

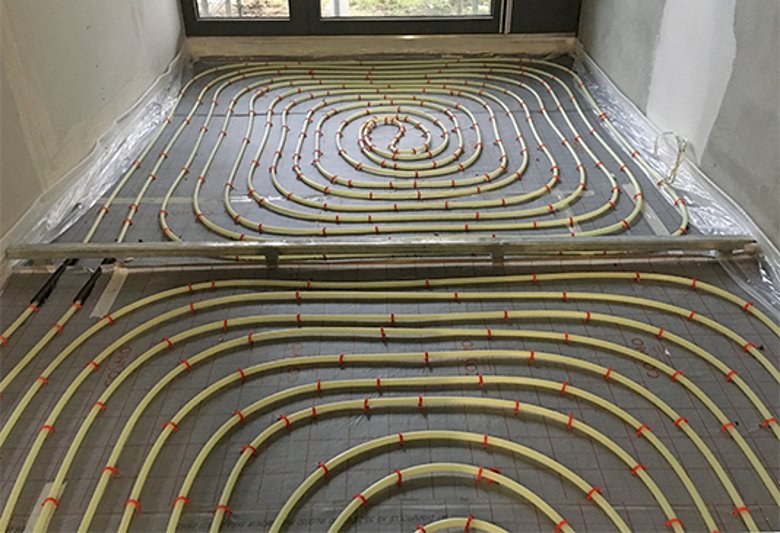

    Version chauffage au sol
    Version chauffage au sol
    Le chauffage par le sol au rez-de-chaussée a été achevé.
    Le chauffage par le sol au rez-de-chaussée a été achevé.
    L'isolation contre les bruits d'impact à l'étage supérieur a été réalisée.
    L'isolation contre les bruits d'impact à l'étage supérieur a été réalisée.

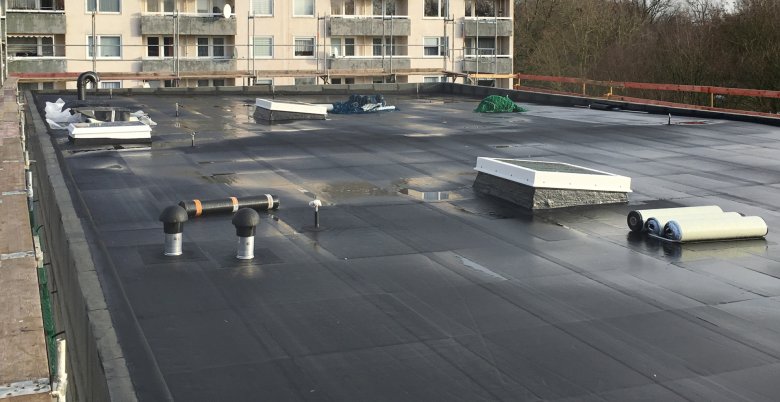

    Le toit a été isolé.
    Le toit a été isolé.
  • Décembre 2019

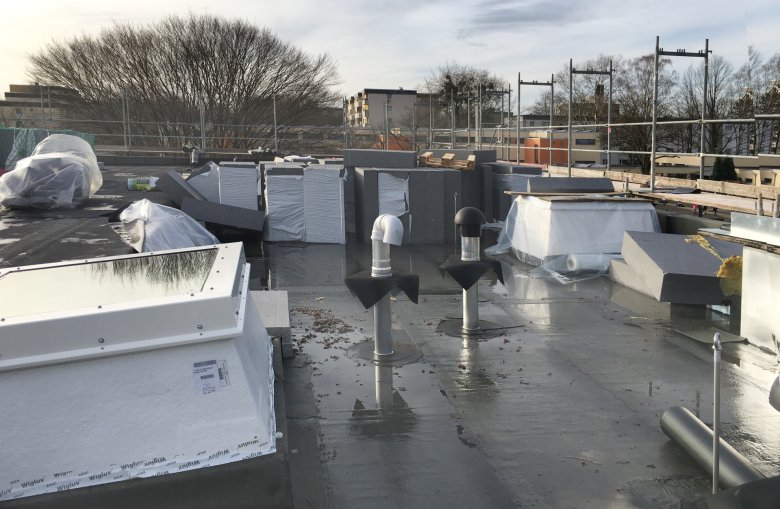

    Les travaux de toiture avancent.
    Les travaux de toiture avancent.
    Les travaux de toiture avancent.
    Les travaux de toiture avancent.
    Tuyaux TGA
    Tuyaux TGA

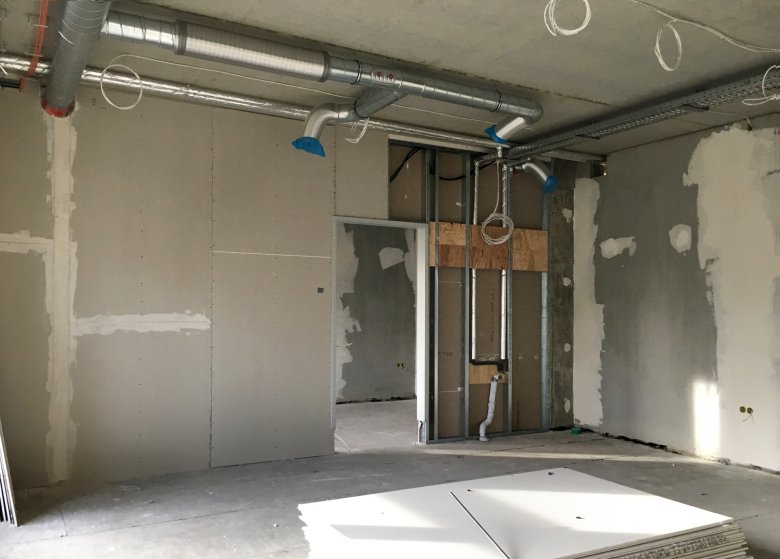

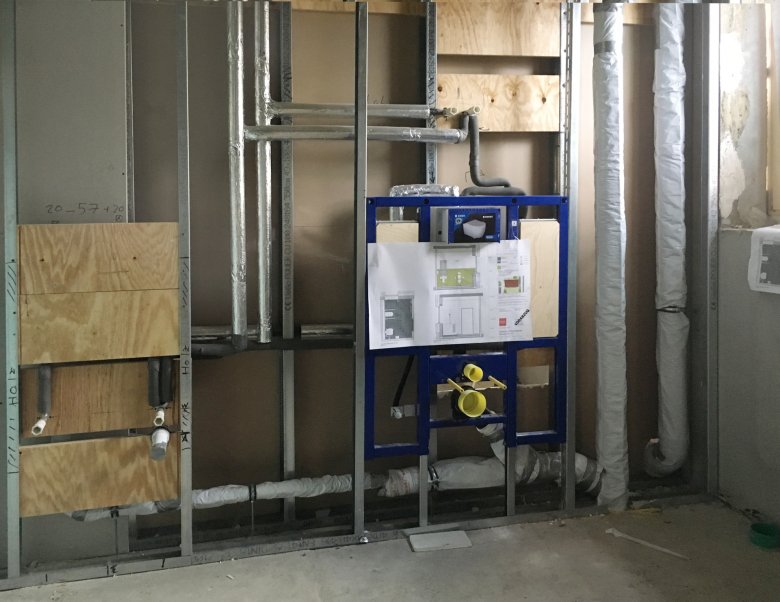

    Les travaux TGA avancent.
    Les travaux TGA avancent.
  • Novembre 2019

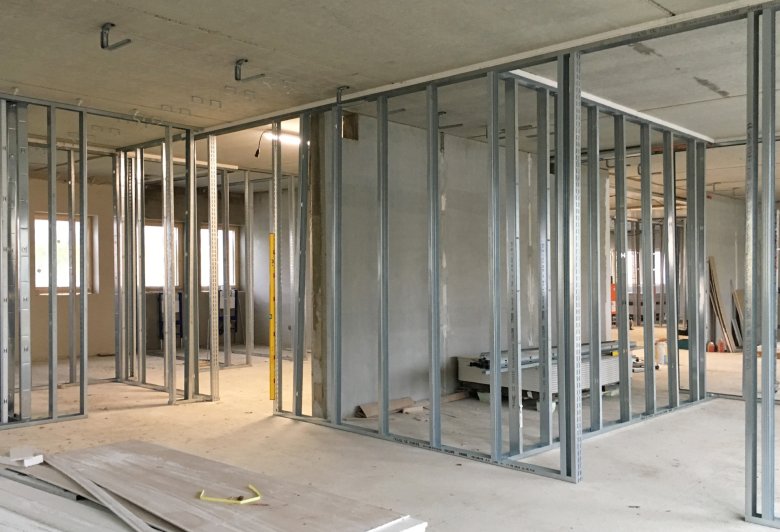

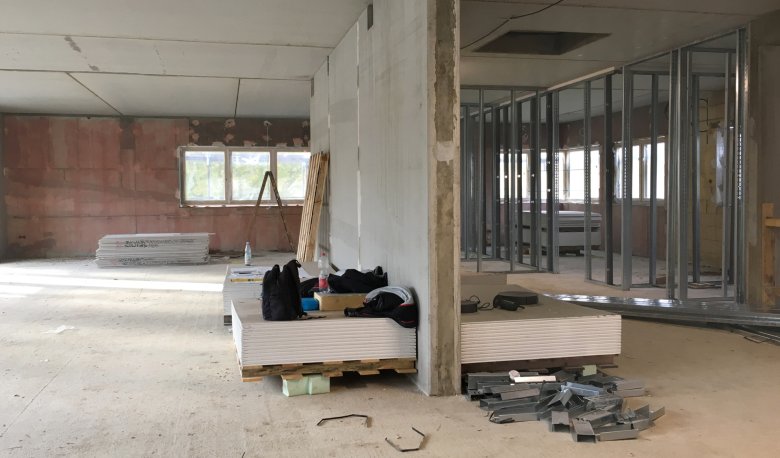

    Trockenbau_c_E26_2019_11
    Les travaux de plâtrage intérieur et de cloison sèche ont commencé.
    Les travaux de plâtrage intérieur et de cloison sèche ont commencé.

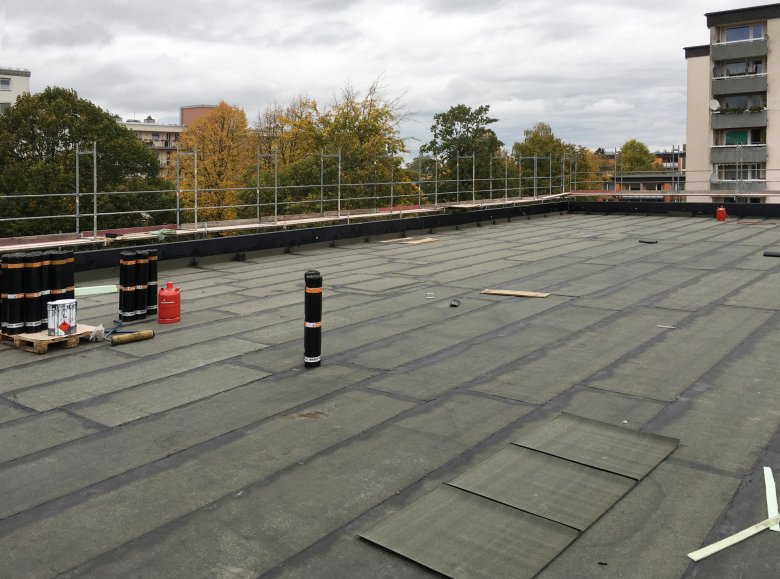

  • Octobre 2019

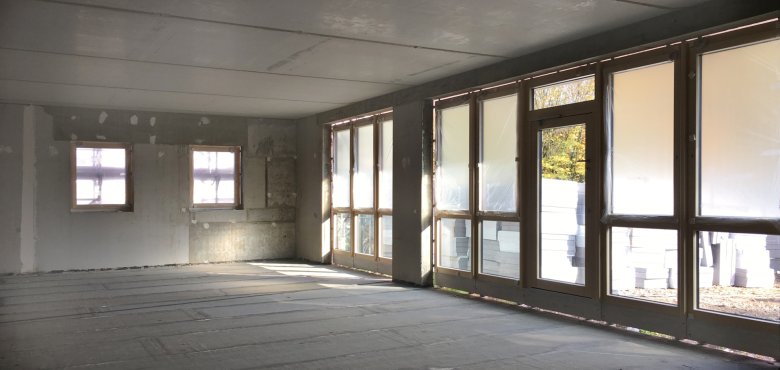

    Fenster_Innenanicht_OG_c_E26_2019_10
    Fenster_Frontal_c_E26_2019_10

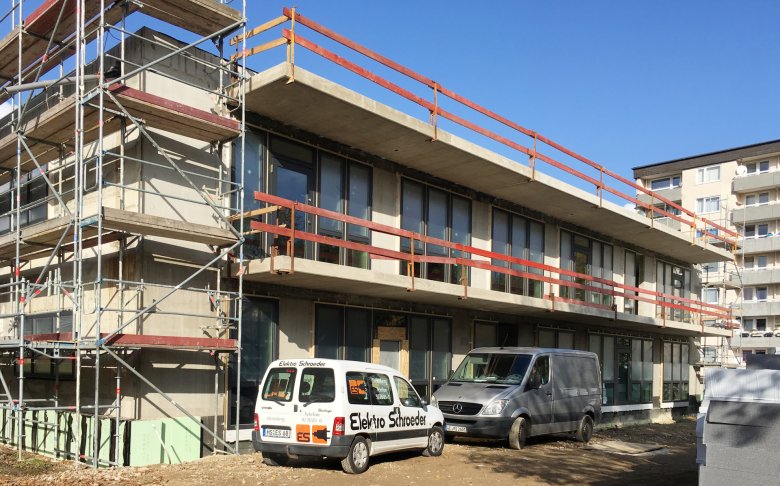

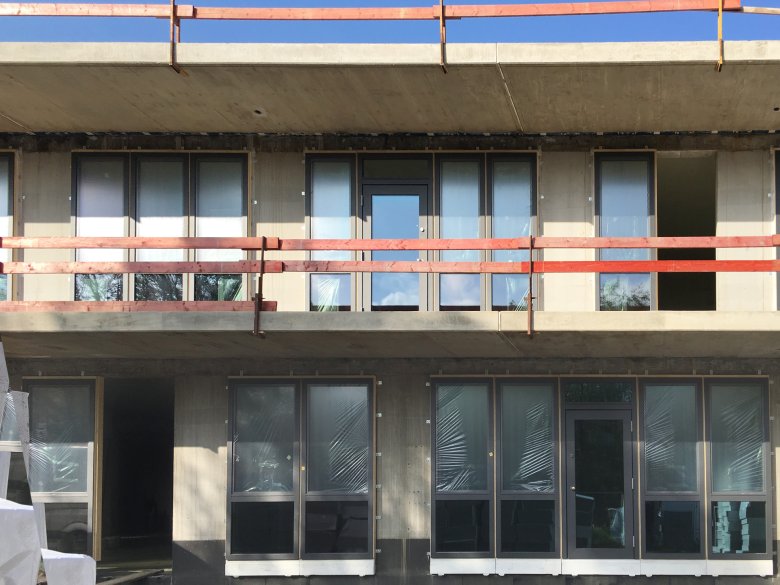

    Les fenêtres ont été livrées et installées.
    Les fenêtres ont été livrées et installées.

    Fertig_Rohbau_c_E26_2019_10

    Le gros œuvre est terminé.
    Le gros œuvre est terminé.
    Travaux de toiture
    Travaux de toiture
  • Septembre 2019

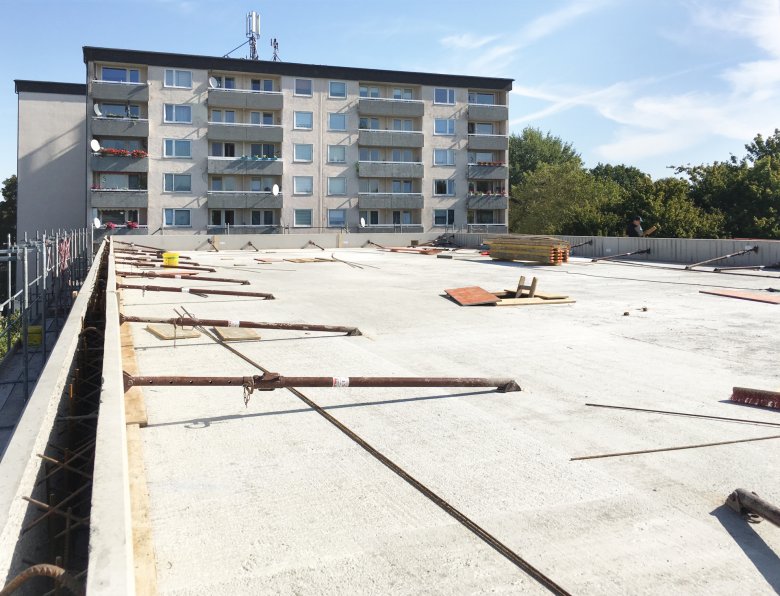

    Le grenier a été bétonné.
    Le grenier a été bétonné.

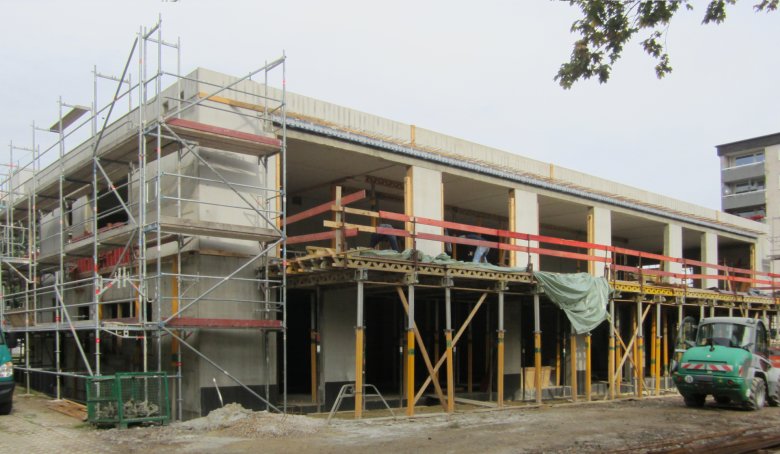

    Le balcon est partiellement bétonné. On peut voir le balcon avec l'échafaudage.
    Le balcon est partiellement bétonné. On peut voir le balcon avec l'échafaudage.

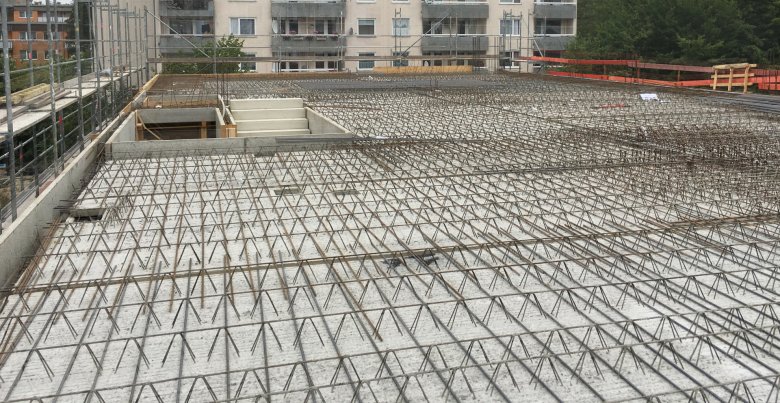

    Armature du toit au-dessus de la CE
    Armature du toit au-dessus de la CE

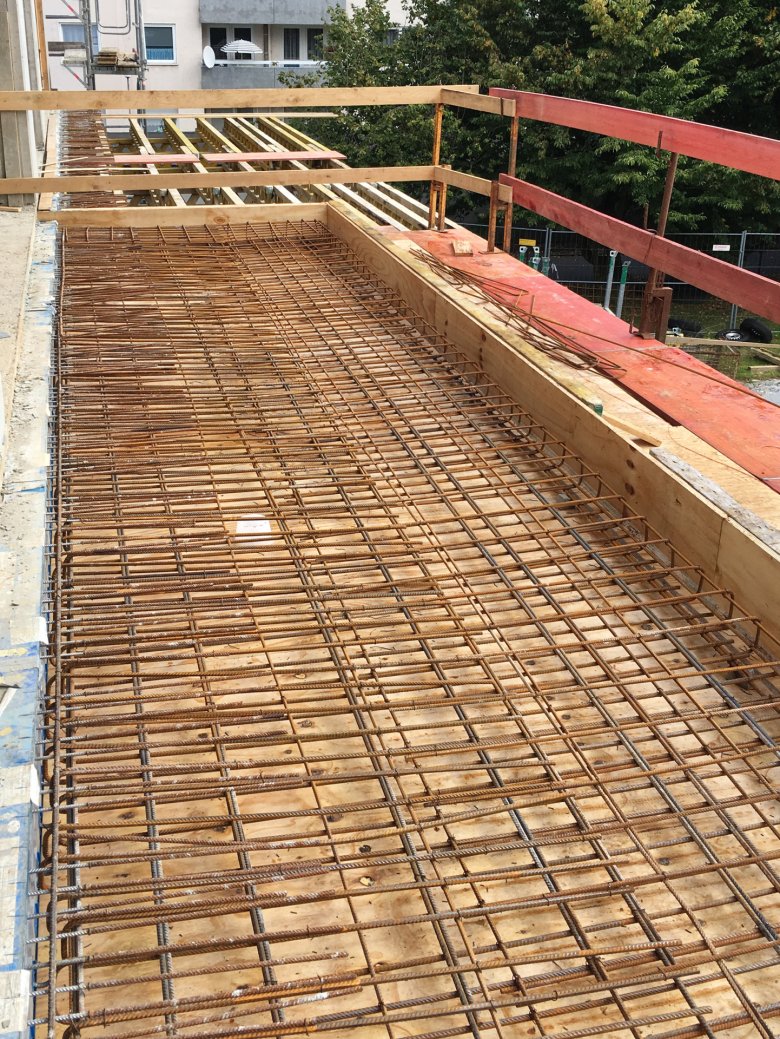

    L'armature du balcon est réalisée.
    L'armature du balcon est réalisée.

  • Août 2019

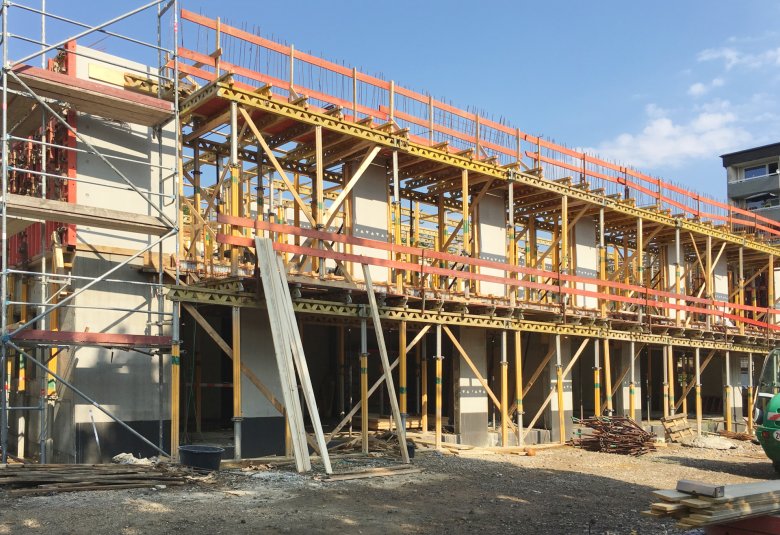

    Les murs en filigrane à l'étage supérieur ont été livrés et montés.
    Les murs en filigrane à l'étage supérieur ont été livrés et montés.

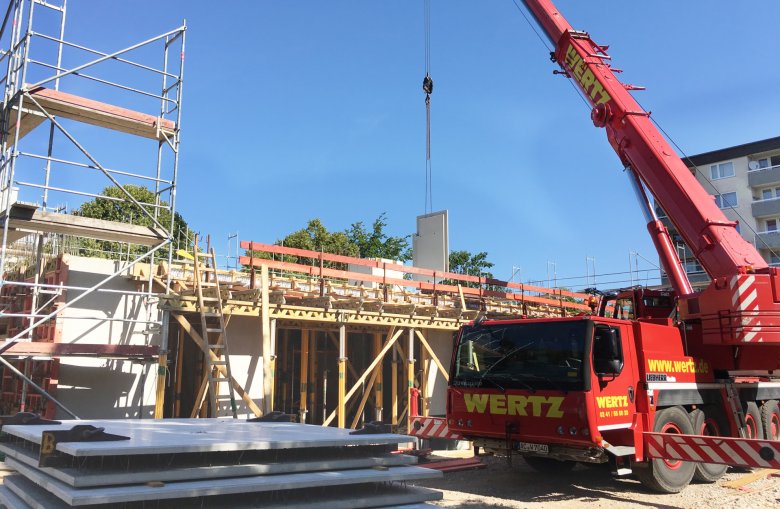

    Les supports pour maintenir les plafonds en filigrane au-dessus de l'étage supérieur ont été préparés.
    Les supports pour maintenir les plafonds en filigrane au-dessus de l'étage supérieur ont été préparés.

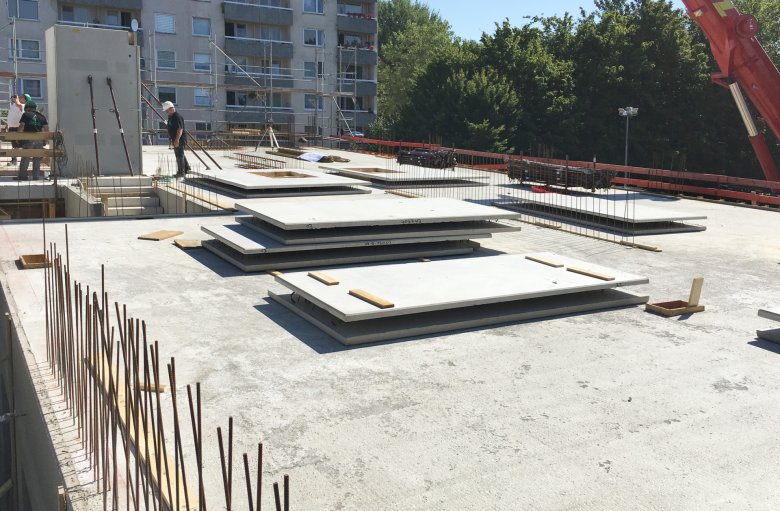

  • Juillet 2019

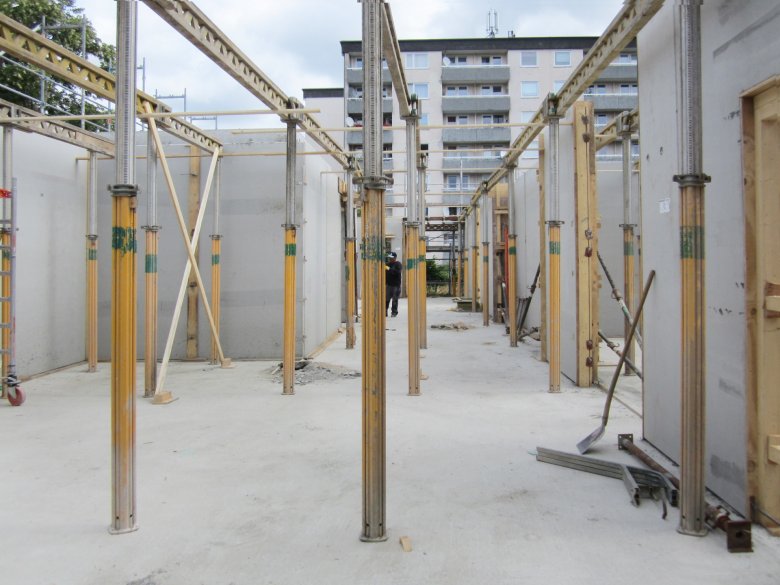

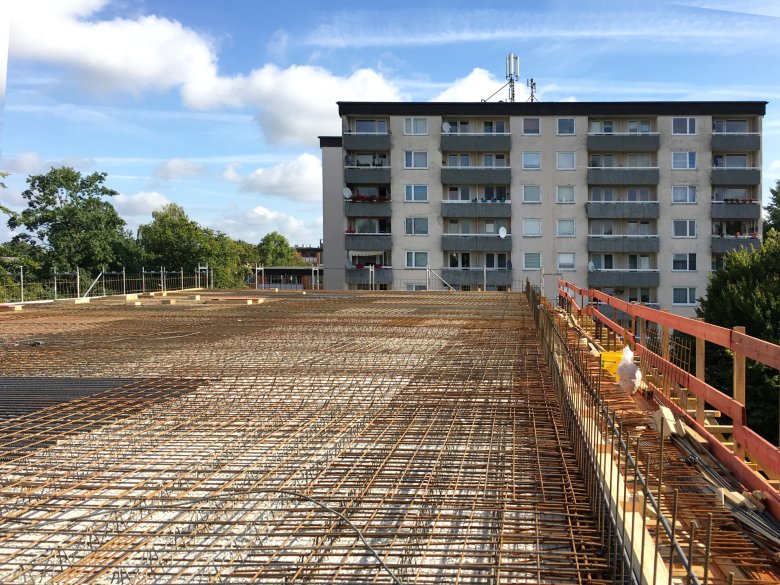

    Le plafond au-dessus du rez-de-chaussée a été bétonné.
    Le plafond au-dessus du rez-de-chaussée a été bétonné.
    Les murs en filigrane pour l'étage supérieur ont été livrés et sont en cours de montage.
    Les murs en filigrane pour l'étage supérieur ont été livrés et sont en cours de montage.
    Armature OG
    Armature OG

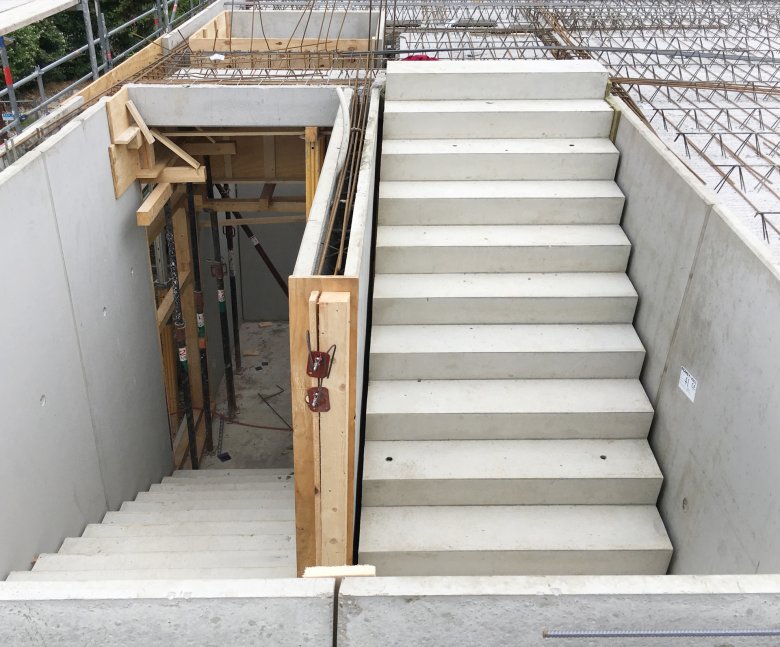

    L'escalier en béton armé de la zone du rez-de-chaussée a été livré et monté.
    L'escalier en béton armé de la zone du rez-de-chaussée a été livré et monté.

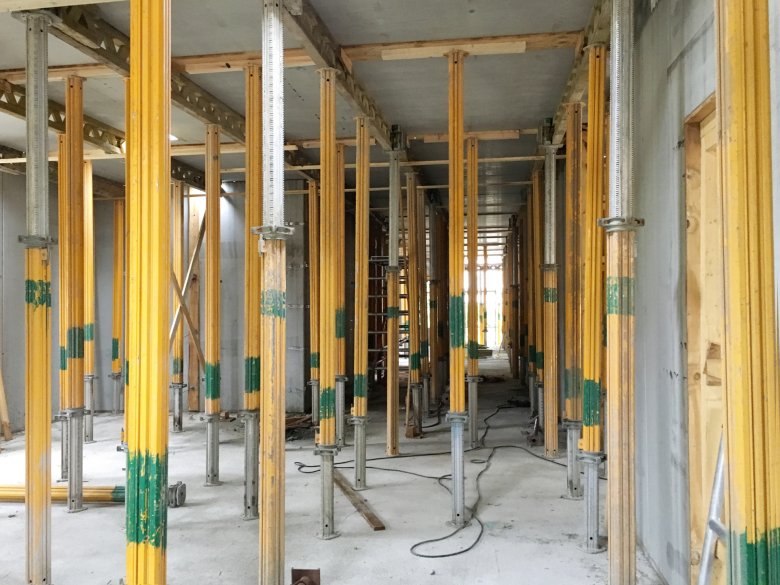

    Le plafond filigrane au-dessus du rez-de-chaussée est livré et monté.
    Le plafond filigrane au-dessus du rez-de-chaussée est livré et monté.
    L'échafaudage pour les plafonds préfabriqués au-dessus du RDC est monté. Les murs en béton local au rez-de-chaussée sont bétonnés.
    L'échafaudage pour les plafonds préfabriqués au-dessus du RDC est monté. Les murs en béton local au rez-de-chaussée sont bétonnés.
  • Juin 2019

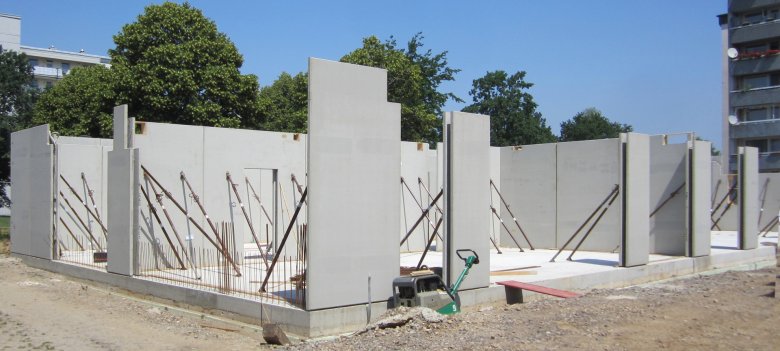

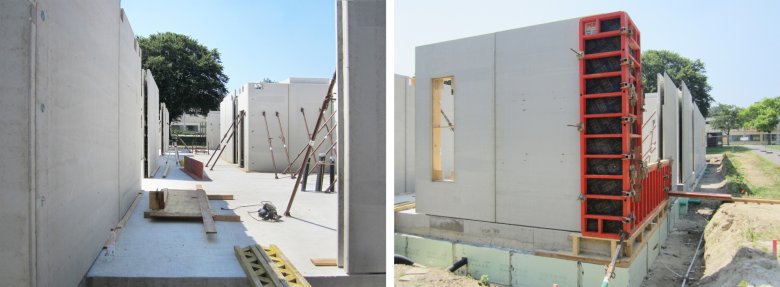

    Filigranwände_Erdgeschoss_c_E26_2019_06
    La dalle de sol a été bétonnée. L'isolation du périmètre a été réalisée. Les murs en filigrane pour le rez-de-chaussée ont été livrés et montés.
    La dalle de sol a été bétonnée. L'isolation du périmètre a été réalisée. Les murs en filigrane pour le rez-de-chaussée ont été livrés et montés.

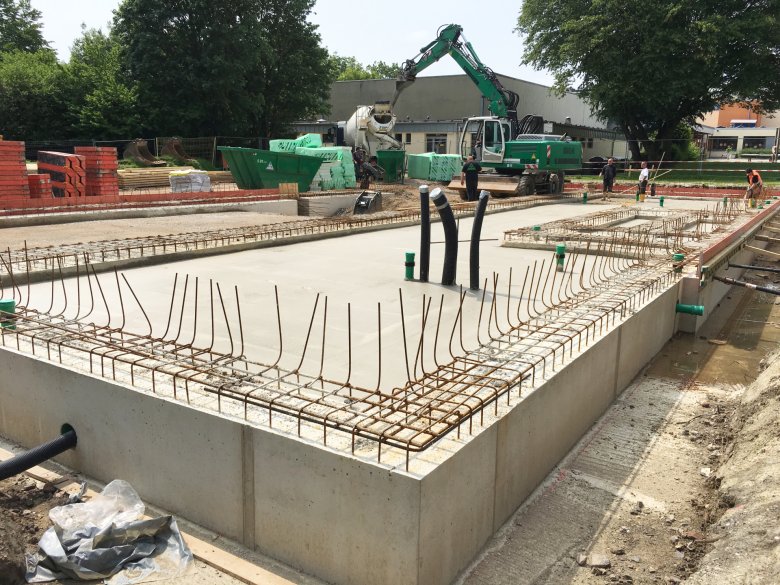

    La couche de propreté est réalisée.
    La couche de propreté est réalisée.
  • Mai 2019

    La ventilation pour les fondations en bande est fournie. Les plombs de sol sont réalisés, les fondations en bande sont marquées. Les semelles filantes sont coffrées et bétonnées. Les travaux sur les semelles filantes avancent. Les semelles filantes ont été partiellement décoffrées.
    La ventilation pour les fondations en bande est fournie. Les plombs de sol sont réalisés, les fondations en bande sont marquées. Les semelles filantes sont coffrées et bétonnées. Les travaux sur les semelles filantes avancent. Les semelles filantes ont été partiellement décoffrées.

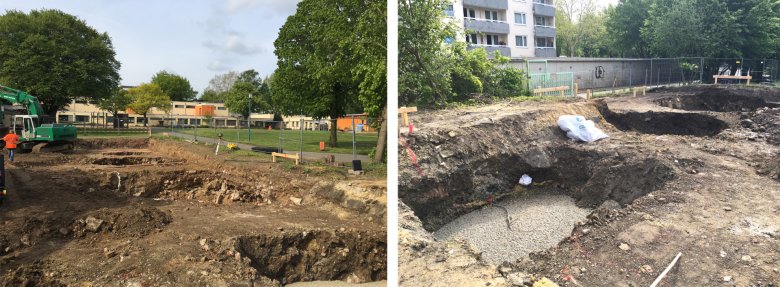

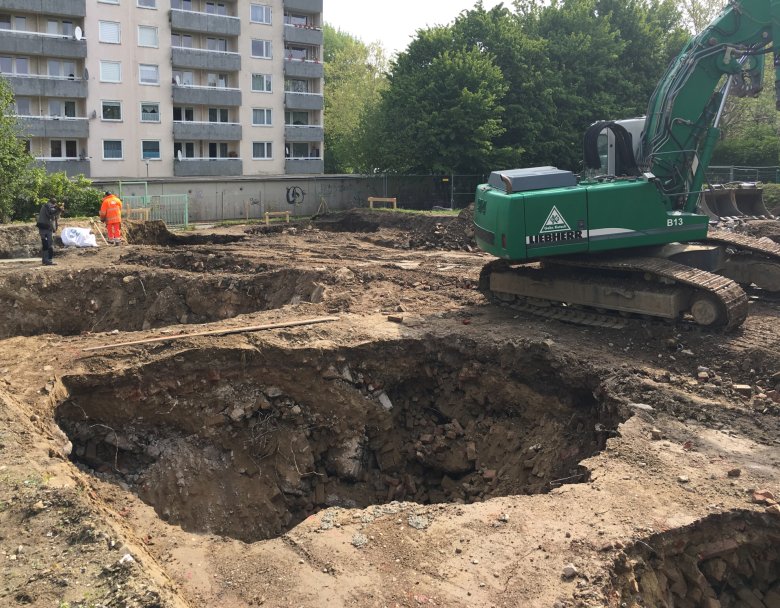

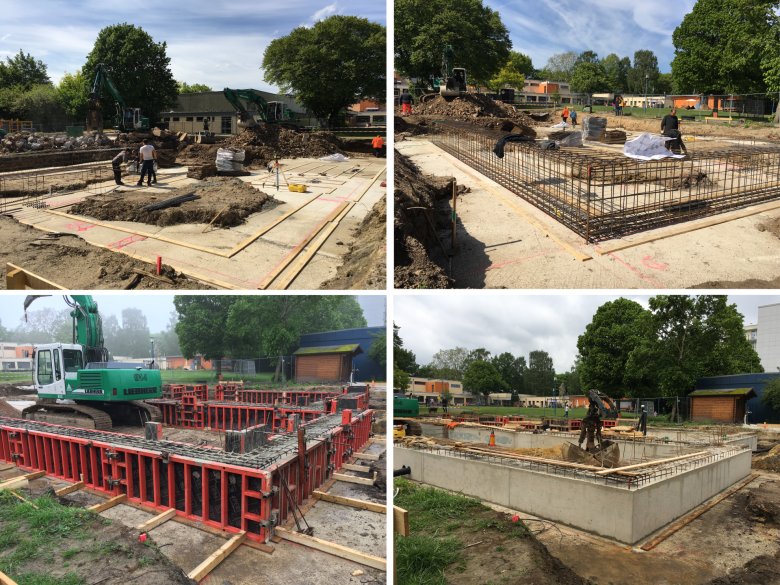

    Les travaux de terrassement pour les fondations avancent.
    Les travaux de terrassement pour les fondations avancent.
    Les travaux de terrassement pour les fondations avancent.
  • Avril 2019

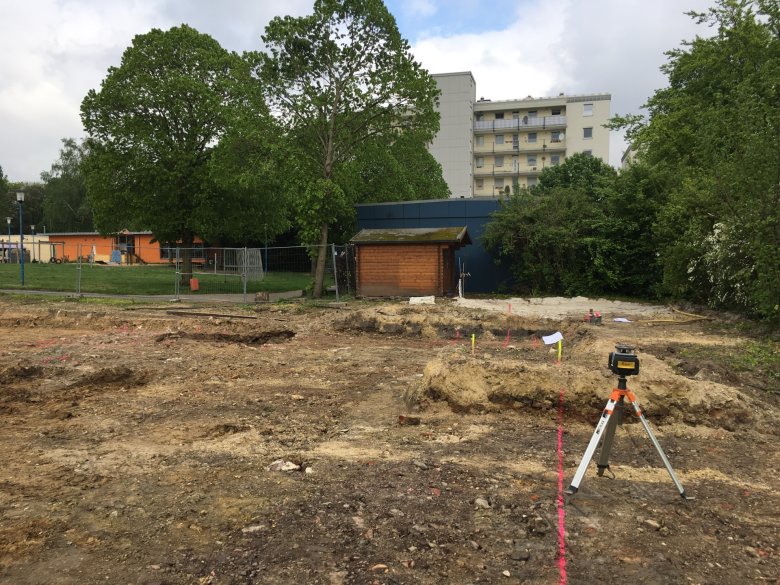

    Les travaux de terrassement ont commencé. Le piquetage approximatif des géomètres a eu lieu.
    Les travaux de terrassement ont commencé. Le piquetage approximatif des géomètres a eu lieu.
    De nombreuses fondations en béton ont été trouvées dans le sol.
    De nombreuses fondations en béton ont été trouvées dans le sol.
  • Décembre 2018 Démolition

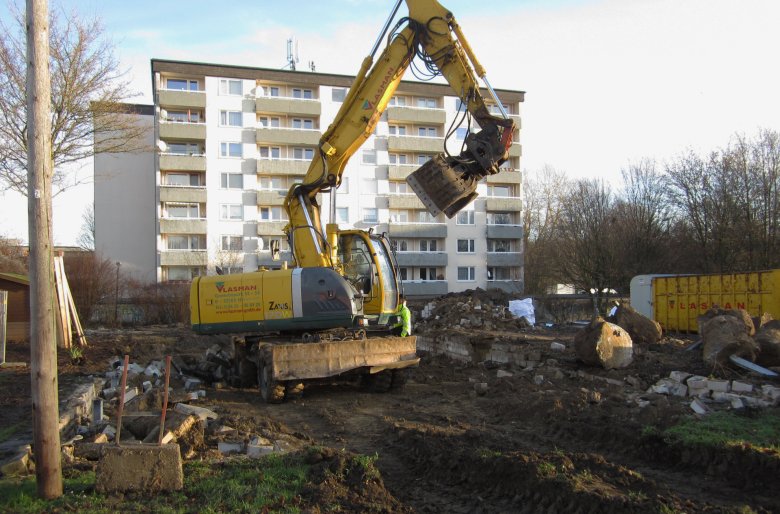

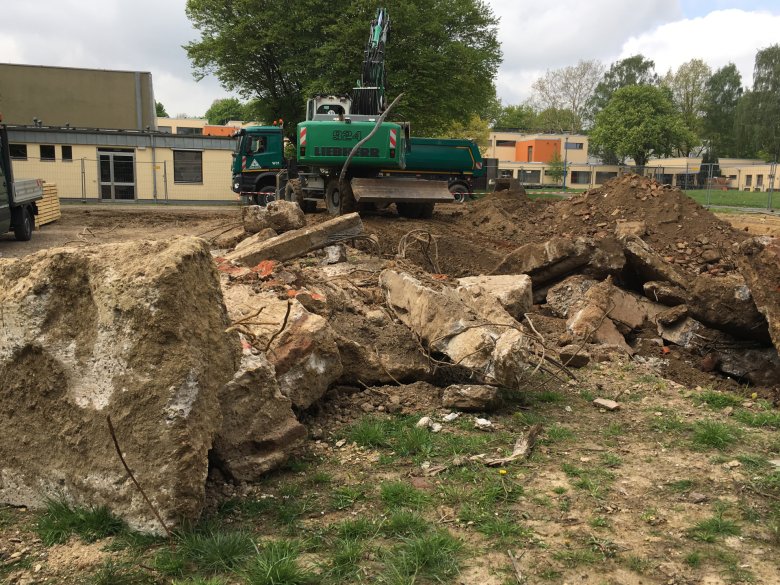

    Les travaux de démolition sont terminés.
    Les travaux de démolition sont terminés.
    Les travaux de démolition avancent.
    Les travaux de démolition avancent

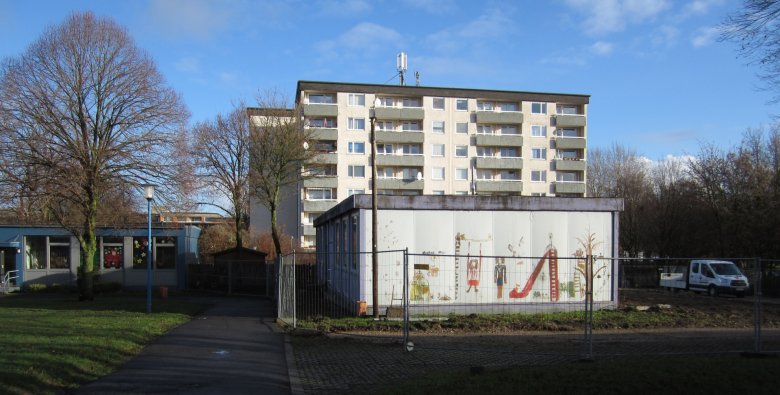

    Installation du chantier et début du démantèlement
    L'étage supérieur a été terminé.
    Installation du chantier
    Installation du chantier

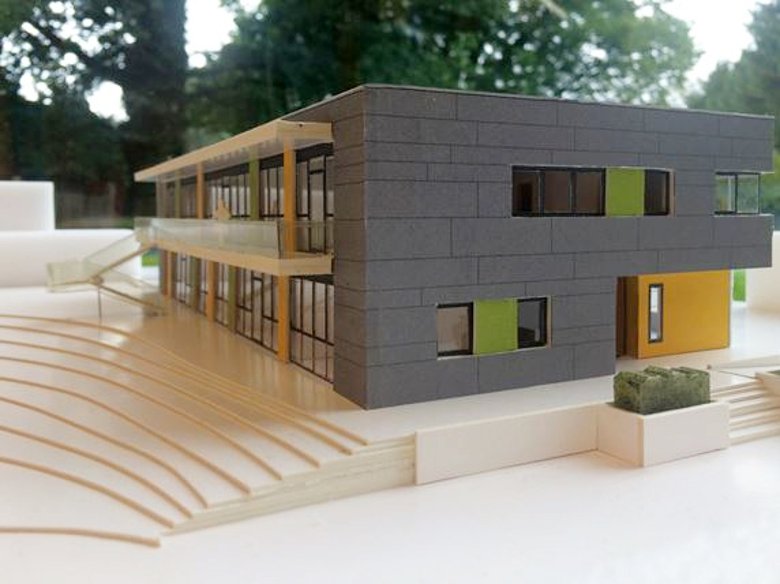

Concept

Le nouveau bâtiment sera construit au même endroit que le pavillon et formera la limite sud de la cour de récréation. Les salles de groupe sont orientées vers la surface de jeu extérieure, tandis que les salles fonctionnelles et de personnel font face à la cour de récréation. Un large couloir de jeu central relie les salles et crée des espaces de jeu supplémentaires. De plus, une cage d'escalier séparée avec un balcon de secours assure l'accès et la sécurité.

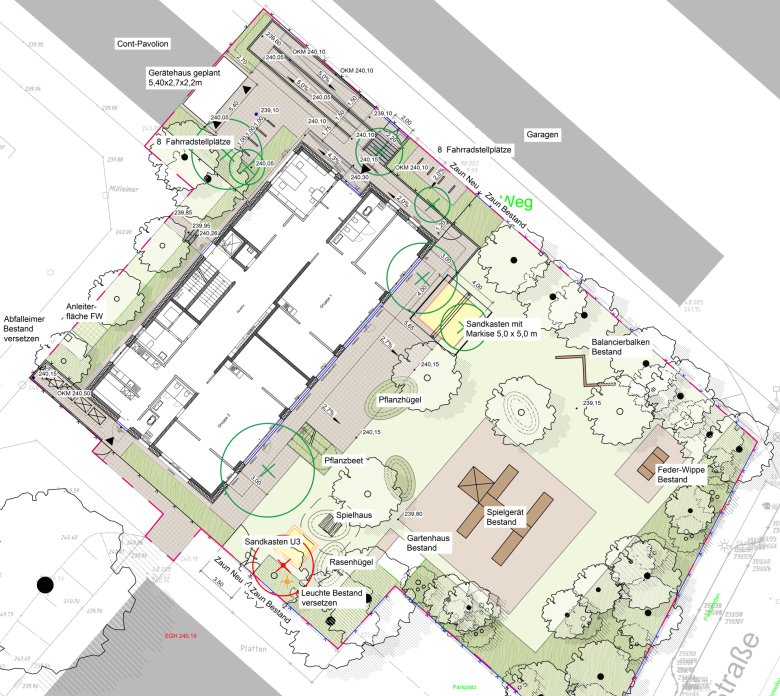

Planification de l'espace libre
Planification de l'espace libre

Concept énergétique

Le concept énergétique du nouveau bâtiment repose sur une combinaison de technologies modernes afin de garantir un approvisionnement énergétique efficace et durable. Un système de ventilation généralisé avec récupération de chaleur assure un climat intérieur sain avec une faible consommation d'énergie. Cela est complété par une pompe à chaleur air/eau avec un chauffage par le sol qui permet un chauffage efficace. De plus, une installation photovoltaïque sur le toit contribue à la production d'électricité respectueuse de l'environnement et soutient ainsi les besoins énergétiques de la garderie.

Plus d'informations sur le projet

  • Programme de la pièce

    Il y a 4 groupes au total avec les formes de groupes suivantes :

    • Forme de groupe II (0-3 ans) : 2 groupes au rez-de-chaussée
    • Forme de groupe III (3-6 ans) : 2 groupes à l'étage supérieur

    Conformément au DVO KiBiz, 160m² pour un groupe Ü3 et 185m² pour un groupe U3 sont reconnus pour le refinancement du loyer. Il en résulte une surface utile totale maximale de 690 m² pour les formes de groupes prévues.
    Grâce à la construction compacte, il est possible de réaliser une salle de thérapie en plus du programme spatial prescrit par le LVR.

  • Vues et coupes

    Coupe longitudinale Coupe A-A
    Coupe longitudinale Coupe A-A

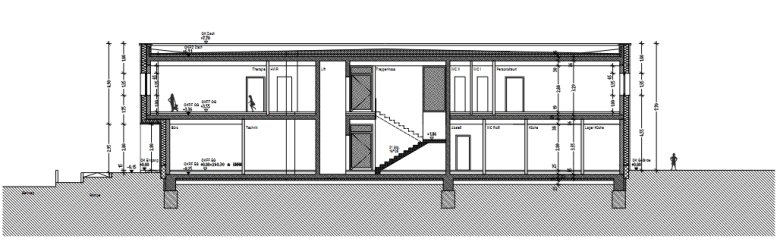

    Coupe transversale Coupe B-B
    Coupe transversale Coupe B-B

    Vue nord-ouest
    Vue nord-ouest

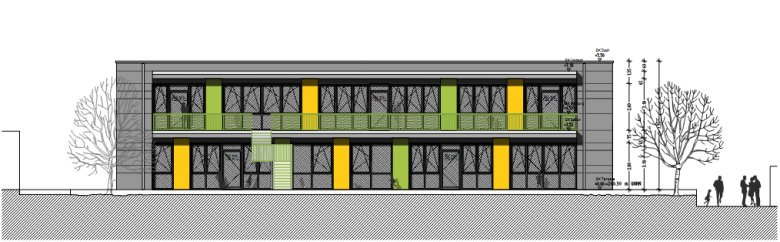

    Vue sud-est
    Vue sud-est

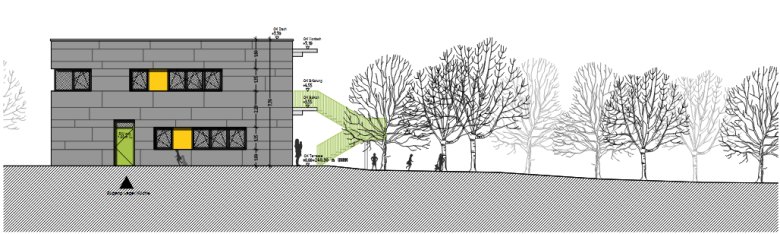

    Vue sud-ouest
    Vue sud-ouest

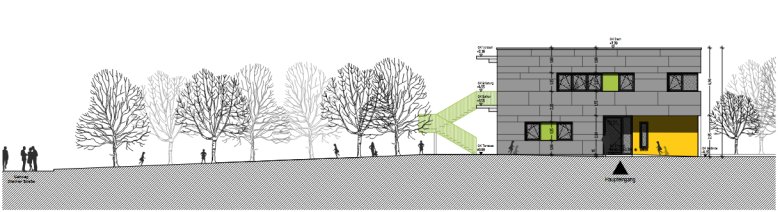

    Vue nord-est
    Vue nord-est
  • Photos de modèles

    Photo du modèle2
    Photo du modèle1

  • Photo de l'état des lieux du pavillon délaissé

    Photo du stock
    Photo du stock

Aide à l'accessibilité

  • Généralités

    Nous nous efforçons de rendre nos sites Web accessibles à tous. Tu trouveras des détails à ce sujet dans notre déclaration sur l'accessibilité. Tu peux nous faire part de tes suggestions d'amélioration via notre formulaire de feedback"Signaler une barrière".

  • Taille de la police

    Pour ajuster la taille de la police, utilise les combinaisons de touches suivantes :

    Plus grand

    Ctrl
    +

    Petit

    Ctrl
  • Navigation sur le clavier

    Utilise TAB et SHIFT + TAB pour naviguer à travers les liens suivants / précédents, les éléments de formulaire et les boutons.

    Utilise ENTER pour ouvrir des liens et interagir avec des éléments.
