Nouvelle construction KGS Bildchen 2023

École primaire à 1 voie avec forum pour utilisation scolaire et externe

Ce projet est terminé.
KGS Bildchen

Cause et objectif

Le bâtiment scolaire existant était en très mauvais état et ne pouvait plus être rénové à un coût raisonnable. Cela a été l'occasion de planifier un bâtiment tourné vers l'avenir, avec une participation des utilisateurs en amont dans le cadre d'un atelier suivi d'un concours d'architecture.

  • La République tchèque en bref

    • Bonne école 2020 - programme d'investissement : construction de remplacement KGS Bildchen, OGS avec cantine, centre central comme salle de réunion, également pour le quartier
    • Surface nette de la salle NRF : 1 288 m².
    • Volume brut : 7 600 m³.
    • Durée des travaux : de novembre 2020 à août 2023
    • Standard de la maison passive
    • Chauffage urbain et système de ventilation avec récupération de chaleur
    • Architectes : NEW Architekten, vainqueur du concours d'architecture
  • Photos d'achèvement Andreas Horsky 2023

    Forum
    Forum
    Forum
    Forum
    Cour de récréation
    Cour de récréation
    Cour de récréation
    Cour de récréation
    Salle de classe
    Salle de classe
    Salle de classe
    Salle de classe
    Façade
    Façade
    Vue
    Vue
    Vue
    Vue
    Forum
    Forum
    Vues de l'intérieur
    Vues de l'intérieur
    Forum
    Forum
    Forum
    Forum
    Vues de l'intérieur
    Vues de l'intérieur
    Vues de l'intérieur
    Vues de l'intérieur
    Toilettes
    Toilettes
    Le forum multifonctionnel avec sièges
    Le forum multifonctionnel avec sièges
    Inauguration du nouveau bâtiment KGS Bildchen
    Inauguration du nouveau bâtiment KGS Bildchen
    Vue
    Vue

Photos de chantier

  • Avril 2023 Revêtements de sol

    L'extérieur en avril
    L'extérieur en avril
    Du parquet et du carrelage seront installés.
    Du parquet et du carrelage seront installés.
    Les toilettes sont installées
    Les toilettes sont installées

  • Décembre 2022 Enveloppe et installation photovoltaïque

    La coque a été fermée.
    La coque a été fermée.
    Sur le toit, le substrat pour la végétation et la sous-structure pour l'installation PV ont été appliqués.
    Sur le toit, le substrat pour la végétation et la sous-structure pour l'installation photovoltaïque ont été appliqués.
    Les fenêtres ont été installées, on peut voir la structure du mur.
    Les fenêtres ont été installées, on peut voir la structure du mur.
    La façade en bois à l'étage
    La façade en bois
    D'autres installations à l'intérieur sont en cours.
    D'autres installations à l'intérieur sont en cours.
  • Novembre 2022

    L'aménagement intérieur et l'installation brute sont en cours.
    L'aménagement intérieur et l'installation brute sont en cours.

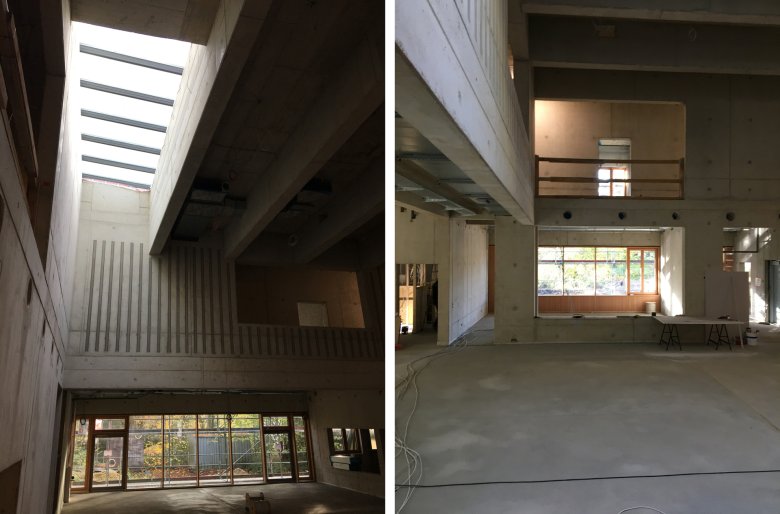

    La chape a été posée, la suite de l'installation commence.
    La chape a été posée, les autres installations commencent.

  • Octobre 2021 Conduites de base et dalle de sol

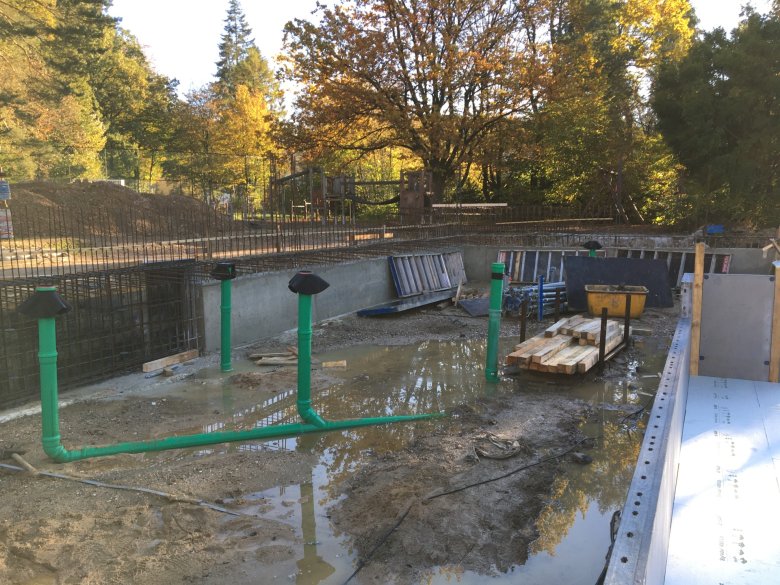

    Conduites de base
    Conduites de base
    Les jupes de gel sont en cours de réalisation et le bétonnage de la dalle est en préparation.
    Les jupes de gel sont en cours de réalisation et le bétonnage de la dalle est en préparation.
  • Septembre 2022 Façades

    Les éléments préfabriqués en béton apparent pour la façade du rez-de-chaussée ont été livrés et attendent d'être montés.
    Les éléments préfabriqués en béton apparent pour la façade du rez-de-chaussée ont été livrés et attendent d'être montés.
    L'élément en béton apparent monté avec l'isolation de l'espace intermédiaire
    L'élément en béton apparent monté avec l'isolation de l'espace intermédiaire
  • Février 2022 Gros œuvre

    Les murs du rez-de-chaussée sont en grande partie terminés.
    Les murs du rez-de-chaussée sont en grande partie terminés.
    Le coffrage du plafond au-dessus du rez-de-chaussée a commencé.
    Le coffrage du plafond au-dessus du rez-de-chaussée a commencé.
    Coffrage de l'escalier
    Coffrage de l'escalier
  • Janvier 2022 Murs en béton apparent

    Le rez-de-chaussée prend forme
    Le rez-de-chaussée prend forme
    Murs du rez-de-chaussée
    Murs du rez-de-chaussée
    Les premiers murs en qualité de béton apparent sont décoffrés.
    Les premiers murs en qualité de béton apparent sont décoffrés.
    Travaux d'armature
    Travaux d'armature
    Détails de la préparation pour un mur en béton apparent
    Détails de la préparation pour un mur en béton apparent
    L'armature pour les murs du rez-de-chaussée
    L'armature pour les murs du rez-de-chaussée
  • Juin 2021 Planum

    Le remplissage, l'excavation, ainsi que la création du niveau de la plate-forme ont commencé.
    Le remplissage, l'excavation, ainsi que la création du niveau de la plate-forme ont commencé.
  • Décembre 2020 Démolition et préparation RCL

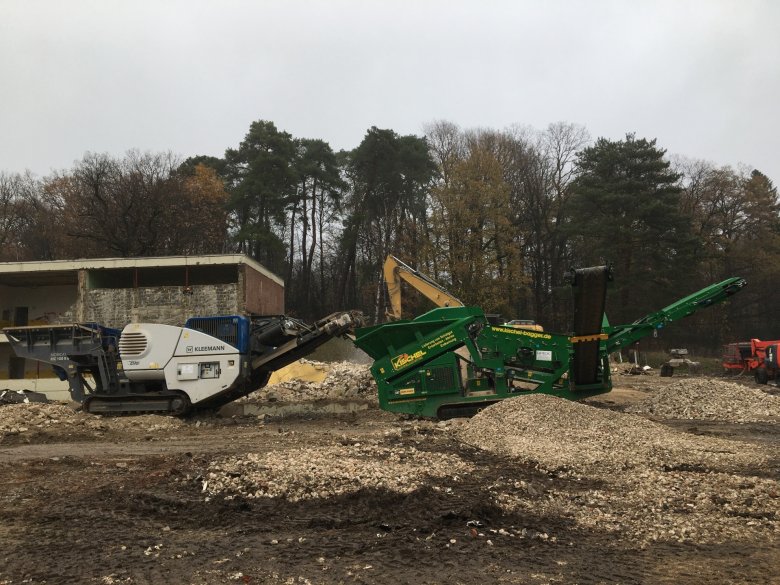

    Les matériaux de démolition sont recyclés sur place afin d'être réutilisés pour la nouvelle construction.
    Les matériaux de démolition sont recyclés sur place afin d'être réutilisés pour la nouvelle construction.

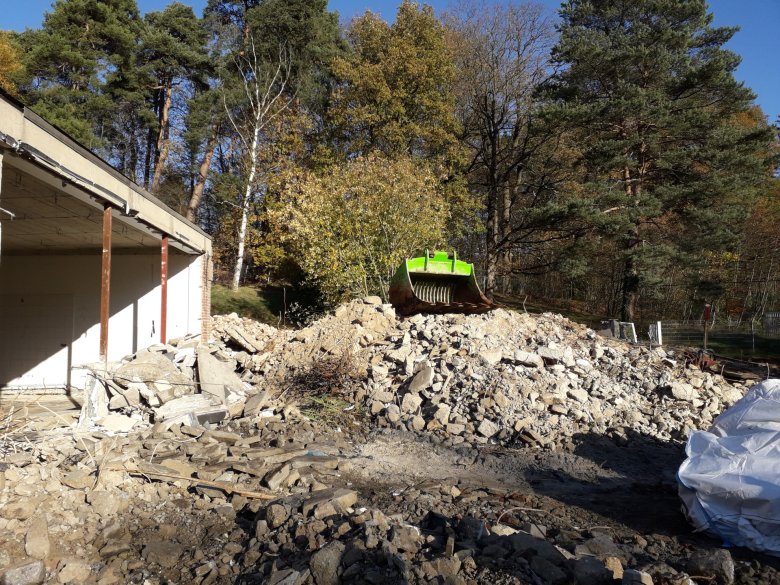

    Après la décontamination des polluants, la démolition a commencé.
    Après la décontamination des polluants, la démolition a commencé.
    Vue de l'ancienne école primaire
    Vue de l'ancienne école primaire

Concept d'utilisation multifonctionnelle

  • Quatre classes régulières sont complétées par une large offre d'espaces pour des utilisations complémentaires et des possibilités de différenciation spatiale et d'enseignement individualisé.
  • En plus de l'utilisation quotidienne de l'école, le forum, le hall central, peut être utilisé comme lieu de réunion pour des événements scolaires ou externes pour le quartier. Pour cela, la salle à manger peut être ajoutée au forum si nécessaire.

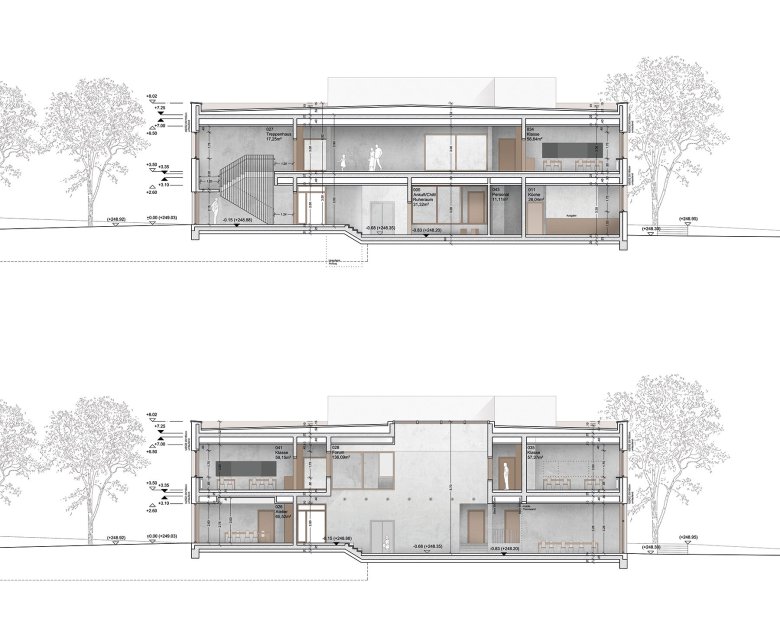

Coupes
Coupes

Durabilité

Gravats recyclés (RCL)
Une fois la dépollution terminée, la construction existante a été démolie et les matériaux de démolition ont été préparés sur place pour devenir des matériaux de recyclage pour la nouvelle construction.

Autres aspects de la durabilité

  • Chauffage urbain
  • Standard de la maison passive
  • Éviter les matériaux de construction composites
  • S'inspirer de Cradle to Cradle (c2c)
  • Système de ventilation avec récupération de chaleur
  • Réutilisation des anciens jeux

Plus d'informations sur le projet

  • Architecture

    Le nouveau bâtiment forme, avec les bâtiments existants de la garderie et du gymnase ainsi que les vastes espaces extérieurs, un "paysage éducatif" commun autour de la cour centrale de l'école. Le concept spatial de l'école est la disposition de toutes les pièces autour d'un espace central à deux étages, appelé forum. Le forum est d'une part l'endroit pour les événements spéciaux et d'autre part, au quotidien, un espace de jeu, d'apprentissage et de communication. L'extérieur du bâtiment prévoit un cubage clair sur une base carrée. Les espaces intérieurs importants (entrée, atelier, salle à manger) sont soulignés par des ouvertures à hauteur d'étage, ce qui renforce le lien avec les espaces extérieurs.

  • Construction

    Du point de vue de la construction, le bâtiment se présente comme une structure de murs porteurs en béton armé. Les fondations sont réalisées par des semelles filantes. Les plafonds et le toit sont également prévus en béton.

    Le toit a été conçu comme un toit chaud avec une structure de toit vert. Sur le toit se trouve également une grande installation photovoltaïque ainsi que des installations techniques.

  • Matériaux

    L'objectif de l'aménagement intérieur est de créer une atmosphère d'apprentissage agréable et stimulante. Pour ce faire, un ensemble réduit et homogène de matériaux est recherché. Le béton apparent et le bois sont des matériaux essentiels pour une grande résistance. Les sols sont prévus en parquet industriel dans des zones spécifiques (forum au rez-de-chaussée) et en linoléum dans toutes les autres zones de séjour. Les plafonds sont des plafonds à grille avec une absorption acoustique élevée.

  • Façade

    La façade est divisée en rez-de-chaussée et en étage. Le rez-de-chaussée reçoit des éléments préfabriqués robustes en béton apparent, qui alternent avec de grands éléments en verre de la profondeur du sol. L'étage supérieur reçoit une façade en bois suspendue et ventilée par l'arrière.

  • Planification de l'espace libre

    Les espaces libres se divisent en zones pour différentes utilisations sur différents niveaux.

    Depuis l'accès principal au sud, les élèves accèdent d'abord à la place du quartier, le parking des enseignants (4 + 1 places handicapées) est accessible directement à l'entrée depuis Hauseter Weg afin de minimiser les points de croisement. Les places de stationnement (3 places) qui se trouvent déjà sur le terrain selon le droit de la construction seront également créées ici.

    Cour de récréation avec toit en forme d'arbre
    Une rampe plate permet d'accéder à la cour d'école et de récréation située plus haut et à l'abri, qui constitue le cœur de l'installation. Recouverte d'un toit d'arbres, c'est ici que sont disposés les jeux existants. Grâce à sa disposition centrale, elle offre une grande clarté. La différence de niveau avec l'entrée du gymnase est franchie par un escalier et une rampe accessible.

    Salle de classe verte
    Au nord et à l'est du terrain, une salle de classe verte, l'accès au terrain de football existant et de grands espaces de prairie offrent une utilisation différenciée.

    Emplacements
    Des emplacements pour les vélos sont proposés directement à l'entrée de l'école et en plus dans la transition vers le gymnase. Les places de stationnement requises par le droit de la construction pour l'utilisation événementielle de l'école sont proposées - en tant que double utilisation - dans la cour de l'école ou sur des surfaces en gazon gravillonné à côté de la cour de l'école.

  • Dessins

    Coupes
    Coupes
    Une photo de la maquette du projet gagnant
    Une photo de la maquette du projet gagnant

    Vues
    Vues

    Isomotrie de façade
    Isomotrie de façade

Aide à l'accessibilité

  • Généralités

    Nous nous efforçons de rendre nos sites Web accessibles à tous. Tu trouveras des détails à ce sujet dans notre déclaration sur l'accessibilité. Tu peux nous faire part de tes suggestions d'amélioration via notre formulaire de feedback"Signaler une barrière".

  • Taille de la police

    Pour ajuster la taille de la police, utilise les combinaisons de touches suivantes :

    Plus grand

    Ctrl
    +

    Petit

    Ctrl
  • Navigation sur le clavier

    Utilise TAB et SHIFT + TAB pour naviguer à travers les liens suivants / précédents, les éléments de formulaire et les boutons.

    Utilise ENTER pour ouvrir des liens et interagir avec des éléments.
