En collaboration avec des planificateurs et des installateurs locaux, la gestion des bâtiments a installé près de 600 kWp sur les toits de la ville en 2024. En 2025, environ 1700 kWp supplémentaires suivront. L'objectif est d'avoir équipé tous les toits appropriés de panneaux photovoltaïques d'ici 3 à 5 ans et de les exploiter soi-même.

Approvisionnement énergétique climatiquement neutre et concept intégré de protection climatique
L'élément essentiel d'un futur approvisionnement énergétique climatiquement neutre des bâtiments municipaux est le développement des surfaces photovoltaïques.
Dans le concept intégré de protection climatique 2020, la pierre angulaire de la stratégie PV actuelle de la ville d'Aix-la-Chapelle a été posée et décidée - l'extension et l'exploitation conséquentes des installations en régie propre.
Modèle précédent :
Au cours des années précédentes, les toits de la ville avaient été mis à la disposition de tiers pour la construction et l'exploitation d'une installation PV en échange d'un loyer minime. La demande pour ce modèle avait fortement baissé en raison des changements dans les tarifs de rachat. En outre, l'utilisation des toits par des tiers a entraîné des incertitudes quant à l'apparition de dommages, etc.

Étude de potentiel
Une première étude de potentiel réalisée par la gestion des bâtiments en 2021 - à l'aide de cartes, les surfaces d'extension possibles ont été estimées pour chaque bâtiment - a montré une capacité d'extension possible d'environ 14.000 kWp. Cela signifie une production d'électricité possible d'environ 12.500 MWh/a. Cela permettrait de couvrir environ 50% de la consommation d'électricité des bâtiments municipaux.
Enquêtes spécifiques à l'objet
Les enquêtes inter-équipes spécifiques à l'objet de la gestion des bâtiments qui en découlent vont au fond de diverses questions.
Les choses ne sont pas si simples :
- Quelle est la situation réelle en matière d'ombrage ?
- La statique du bâtiment permet-elle la charge supplémentaire d'une installation PV ?
- Quel est l'état du toit ?
- Est-il nécessaire de prendre des mesures de rénovation importantes, y compris l'isolation, avant d'installer le système photovoltaïque ?
- Quel est l'état de l'installation électrique ?
- Quelles sont les possibilités d'injection dans le réseau ?
- Quelles autres mesures sont nécessaires ici lors de la construction d'une installation PV ?

Selon les résultats de l'enquête, une installation photovoltaïque peut être mise en œuvre à court terme ou les travaux préparatoires nécessaires (rénovation du toit, rénovation de l'installation électrique, etc.) peuvent être lancés.
Dans le pire des cas, il s'avère que la construction d'une installation photovoltaïque sur un bâtiment n'est en principe pas réalisable. Cela se produit principalement pour des raisons statiques.
Mesures 2024 et 2025
La réalisation de ces études est en cours depuis 2023.
En conséquence, en 2024, des installations photovoltaïques d'un total de 596 kWp ont pu être installées sur 10 bâtiments. Pour l'année 2025, 23 installations sont prévues avec un total de 1681 kWp.
2024 : 10 installations construites avec un total de 596 kWp
- 64 kWp Lycée Kaiser-Karls Augustinerbach
- 75 kWp École primaire Birkstraße
- 40 kWp Quartier de l'école Reimser Straße
- 41 kWp Quartier Kita Reimser Straße
- 130 kWp École générale Heinrich-Heine Hander Weg
- 100 kWp Musikbunker Goffartstraße
- 110 kWp Lycée Einhard Robert-Schuman-Straße
- 15 kWp Vestiaire rue de l'érable
- 10 kWp GGS Brander Feld Schagenstraße
- 11 kWp Kita Stettinerstraße
2025 : 23 installations prévues avec un total de 1681 kWp
- 60 kWp Gymnase Marktstraße
- 140 kWp collège d'Alkuinstraße
- 35 kWp Kita Am Höfling
- 65 kWp GGS Am Höfling
- 30 kWp Bâtiment des vestiaires Sonnenscheinstraße
- 50 kWp École Sonnenscheinstraße
- 30 kWp École Montessori Kaiserstraße
- 30 kWp GGS Gerlachstraße
- 45 kWp Gymnase Düppelstraße
- 30 kWp OGS et gymnase Reumontstraße
- 45 kWp GGS Haarbachtalstraße
- 30 kWp gymnase et piscine Birkstraße
- 75 kWp Domaine Eberburgweg
- 340 kWp Centre scolaire Hander Weg
- 200 kWp Lycée Inda Gangolfsweg
- 50 kWp Gymnase du lycée Einhard Strasse Robert Schumann
- 60 kWp Maison au bord du lac, cantine du lycée Einhardgymnasium Robert-Schumann-Straße
- 135 kWp GGS Schönforst Schwalbenweg
- 30 kWp Kita Albert-Maas-Straße
- 45 kWp Mensa Rhein-Maas-Gymnasium
- 35 kWp KiTa Richtericher Straße
- 35 kWp Kita Franz Wallraff Straße
- 86 kWp école générale Brand Rombachstraße
En outre, des rénovations de toit préparatoires sont prévues pour 2025 dans les bâtiments suivants, afin de pouvoir commencer à installer le photovoltaïque dans les années suivantes.
2025+ : 5 rénovations de toitures préparatoires prévues
- Gymnase du lycée Einhard
- Cantine du lycée Einhard
- École secondaire de la rue Alkuin
- École du Rödgerbach Sonnenscheinstraße
- École primaire Horbach Oberdorfstraße

Financement
L'étude de potentiel a également permis de démontrer le fonctionnement économique des installations. Les investissements dans les installations sont amortis par les économies réalisées grâce à une baisse de la consommation d'électricité au cours de la durée de vie de l'installation.
Ainsi, 4,5 millions d'euros ont été mis à disposition dans le budget de la ville pour les années 2023 - 2026 pour l'extension.
Concept de la vente directe

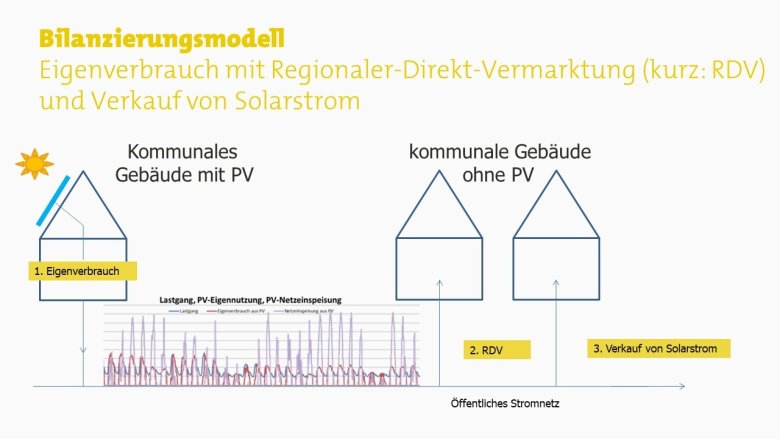

D'un point de vue économique, l'extension se présente notamment sous la forme d'un concept de marketing direct régional développé par le service de gestion des bâtiments de la ville d'Aix-la-Chapelle.
Dans le modèle de commercialisation directe régionale, la ville d'Aix-la-Chapelle agit en tant que fournisseur d'électricité pour ses propres bâtiments. Cela permet d'approvisionner les bâtiments municipaux sans installation photovoltaïque avec "l'électricité excédentaire" des bâtiments dotés d'une installation photovoltaïque. Ainsi, l'achat d'électricité externe et les coûts d'électricité peuvent être encore réduits.
Ce modèle suscite aujourd'hui l'intérêt de nombreuses autres municipalités à l'échelle nationale.

Défis et statu quo
Les premières installations photovoltaïques ont été mises en service, les prochaines installations sont sur la ligne de départ - ça roule. Il est certain que toutes les personnes concernées espéraient une mise en œuvre plus rapide des premières installations.
Mais la phase de démarrage de la stratégie d'expansion s'est déroulée sous des auspices difficiles. L'attaque de la Russie sur l'Ukraine a souligné la nécessité d'un approvisionnement énergétique plus indépendant et a rendu le marché plus difficile. Comme beaucoup de gens veulent acheter des installations photovoltaïques, il a été difficile de trouver des entreprises ayant la capacité d'installer des installations, les prix ont énormément augmenté, les appels d'offres ont dû être répétés et la mise en œuvre a été retardée. Une situation insatisfaisante également pour la gestion des bâtiments, mais qui s'est détendue entre-temps.
