"Witte vlekken" - subsidie van de stad Aken

  • Gefinancierd door: 50% federale overheid, 40% deelstaat NRW, 10% stad Aken
  • Doelstelling van de financiering: Alle adressen met minder dan 30 Mbit/s download voorzien van glasvezel (FTTB).
  • Doel van de financiering: Het gat in de winstgevendheid dichten
  • Start project: 2018
  • Procedure marktverkenning: 2019
  • Bouwmaatregelen: 2020-2023
  • Ingebruikname: 29 december 2023
  • Voltooiing project: 2024
  • Bestemmingsperiode: 7 jaar
  • Indeling: 8 clusters met verschillende bouwfasen
  • Lengte nieuw gecreëerde route: meer dan 70 kilometer
  • Nieuw gecreëerde glasvezellengte: meer dan 215 kilometer
  • Nieuw aangelegde glasvezelaansluitingen: 589 huisaansluitingen voor ca. 1100 huishoudens en 75 zakelijke & institutionele klanten zoals onderwijsinstellingen, ziekenhuizen, etc.
  • Financieringsvolume: ongeveer 7,5 miljoen euro

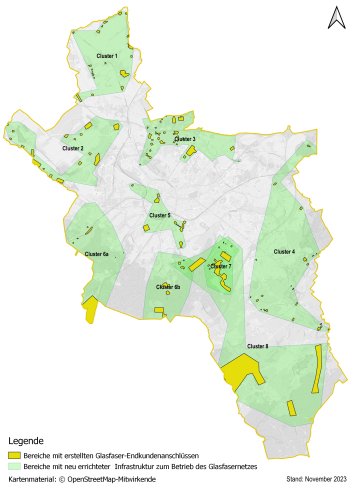

Kaart van clusters en bouwfasen

Voortgang van het project

  • Symbolische ingebruikname van de gesubsidieerde glasvezeluitbreiding / 17.06.2024

    Na drie jaar bouwen is nu de symbolische ingebruikname van de gesubsidieerde glasvezeluitbreiding in Haaren gevierd: (van links naar rechts) Michael Gayer (NetAC), Stefan Döhler (Stad Aken), burgemeester Sibylle Keupen, Andreas Schneider (NetAC), Dieter M. Begaß (Stad Aken) en Tim Rothenbücher (Stad Aken).

    In aanwezigheid van burgemeester Sibylle Keupen, vertegenwoordigers van de Gigabit-coördinatie van het stadsdepartement Economie, Wetenschap, Digitale Stad en Europa en vertegenwoordigers van NetAachen GmbH is de symbolische ingebruikname van de gesubsidieerde glasvezeluitbreiding in Haaren in het kader van het financieringsprogramma Weiße-Flecken gevierd. Het nieuwe ontwikkelingsgebied daar was een van de laatste "witte vlekken", een gebied met een zwakke internetverbinding, in het stedelijk gebied van Aken. Na drie jaar bouwen werd het project in december vorig jaar voltooid. De symbolische ingebruikname was bedoeld om een duidelijk signaal af te geven aan de regio dat Aken verbonden is met de toekomst.

    Een uitgebreide glasvezelinfrastructuur is een van de belangrijkste investeringen voor Aken als vestigingsplaats en vormt het hart van de digitalisering. Het maakt moderne toepassingen mogelijk zoals clouddiensten, videoconferenties en het Internet of Things (IoT). Een betrouwbare en snelle internetverbinding is cruciaal om concurrerend te blijven en topprestaties te leveren. Tegelijkertijd vormt een krachtig glasvezelnetwerk ook de basis voor nieuwe mobiele communicatiestandaarden zoals 5G. Werken op afstand, e-learning en telegeneeskunde zijn ook niet mogelijk zonder een stabiele en snelle internetverbinding.

    Het project, dat werd gerealiseerd door NetAachen, werd gefinancierd door de federale overheid, de deelstaat Noordrijn-Westfalen en de stad Aken. Burgemeester Sibylle Keupen benadrukte het belang van deze uitbreiding voor de regio en zei: "De stad Aken heeft absoluut een moderne infrastructuur nodig voor haar Smart City plannen. Vooral voor een vestigingsplaats voor bedrijven, technologie en wetenschap als Aken is een uitgebreide glasvezelinfrastructuur de basis voor digitalisering en verdere ontwikkeling."

    Het doel van het project, waarvoor ongeveer 7,5 miljoen euro was uitgetrokken, was om alle adressen met downloadsnelheden van minder dan 30 Mbit/s te voorzien van glasvezel. Tijdens de drie jaar durende bouwwerkzaamheden werden 589 huisaansluitingen aangelegd voor ongeveer 1.000 huishoudens, 75 bedrijven en instellingen en werd ongeveer 70 kilometer aan nieuwe routes en meer dan 215 kilometer glasvezelkabel aangelegd. Andreas Schneider, directeur van NetAachen GmbH, prees de goede samenwerking met de stad Aken en bedankte de bewoners voor hun geduld en begrip. Er was genoeg geld, legde hij uit, en er werden zelfs een paar adressen meer geleverd dan gepland.

    De voltooiing van het project markeert een belangrijke mijlpaal voor Aken op weg naar landelijke glasvezeldekking. "In Aken hebben we meer dan 80 procent gigabit-geschikte verbindingen, waarvan ongeveer 28 procent glasvezel en extra internet via een kabelverbinding. Dit betekent dat we het eigenlijk best goed doen," legt Stefan Döhler, Gigabit-coördinator voor de stad Aken, uit.

    Het doel van de federale overheid is om heel Aken tegen 2030 van glasvezel te voorzien. Op dit moment is er echter een tekort van ongeveer 35.000 aansluitingen, legt Dieter M. Begaß, hoofd van de afdeling Economische Zaken, Wetenschap, Digitale Stad en Europa van de stad, uit. In de toekomst zal het financieringsprogramma voor grijze gebieden van de federale overheid daarom helpen om gebieden die voor de particuliere sector onrendabel zijn met niet-gigabitgeschikte verbindingen te voorzien van de modernste glasvezeltechnologie.

  • Ingebruikname van het gesubsidieerde glasvezelnetwerk / 29.12.2023

    Na de voltooiing van alle bouw-, technische en verkoopvoorwaarden voor de aansluiting op de NetAachen-systemen is het glasvezelnetwerk, dat is gefinancierd door de federale en deelstaatregeringen en de stad Aken, op 29.12.2023 met succes in gebruik genomen. Inwoners en bedrijven hebben nu supersnel toegang tot digitale diensten via betrouwbare dataverbindingen. Het nieuwe glasvezelnetwerk biedt transmissiesnelheden tot 1000 megabit of 1 gigabit per seconde en zelfs meer indien nodig.

    Glasvezelinfrastructuur is een essentiële investering waarmee we de basis leggen voor de digitale toekomst van onze stad. Dit is een belangrijke stap om van Aken een van de toonaangevende smart cities te maken, de uitdagingen van het voortdurend veranderende technologische landschap aan te gaan en het concurrentievermogen en de levenskwaliteit in alle regio's van Aken enorm te versterken. Daarom gaat de glasvezeluitbreiding ook na de succesvolle afronding van het project doelgericht verder. Er worden momenteel veelbelovende gesprekken gevoerd met verschillende telecommunicatiebedrijven die geïnteresseerd zijn in een grootschalige, privaat gefinancierde uitbreiding in Aken.

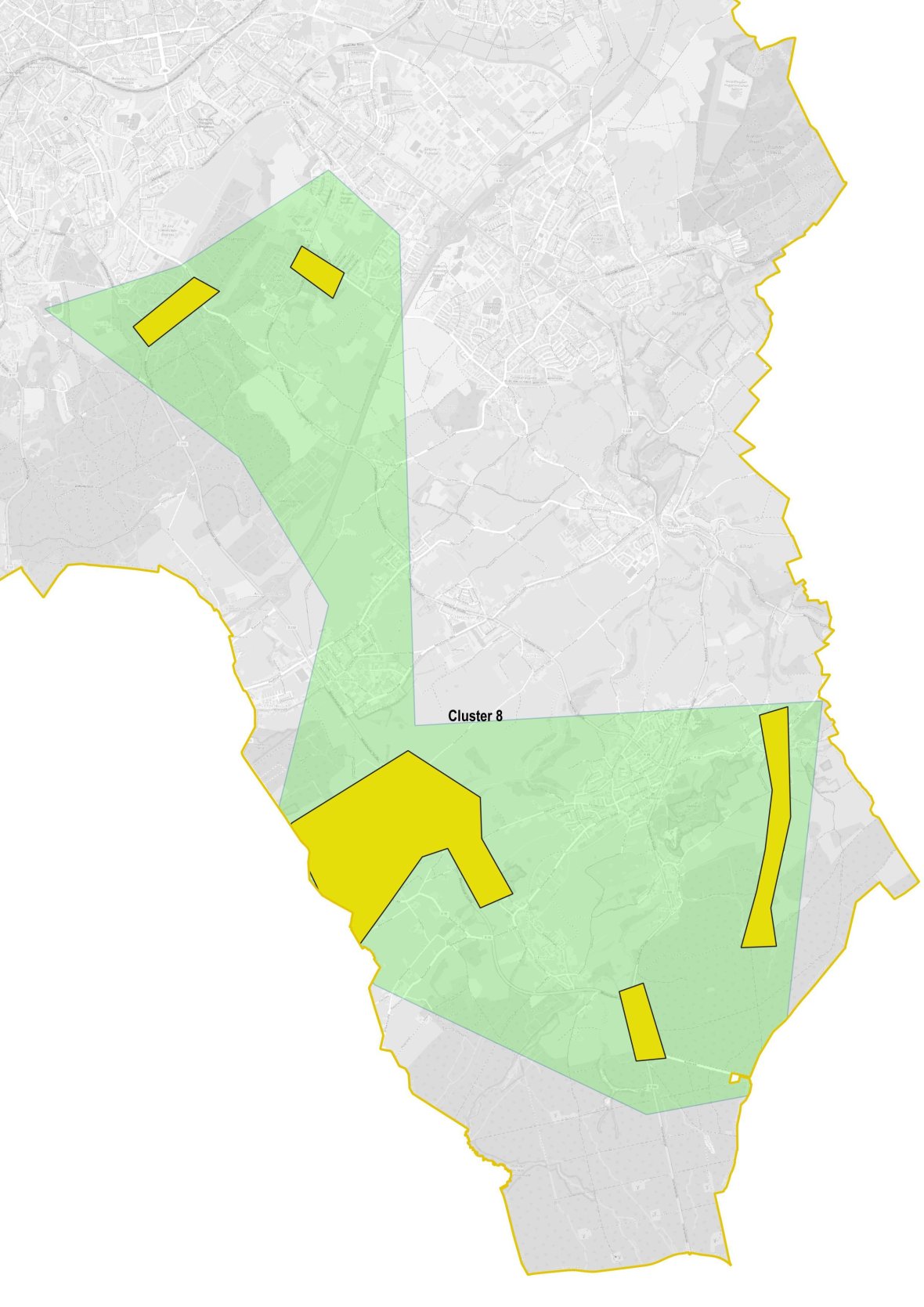

  • Voltooide glasvezeluitbreiding in het zuiden van Aken - Cluster 8 / 30.09.2023

    Cluster 8 bestond oorspronkelijk uit drie locaties; later werden nog twee locaties in het noordelijke gebied van Cluster 6 toegevoegd. Het uitbreidingstracé heeft een lengte van 9 km nieuwbouwtracé en 2 km gebruik van bestaande leiding, waarmee nog eens 63 gebouwen worden aangesloten op het glasvezelnetwerk van NetAachen. Vanwege het overheersende gebruik van de vlakke boormethode waren er geen speciale maatregelen nodig voor de bescherming van bomen.

    Groen: Clusters met nieuw aangelegde infrastructuur die nodig is voor de exploitatie van het glasvezelnetwerk
    Geel: Gebieden met gevestigde glasvezelaansluitingen voor eindgebruikers

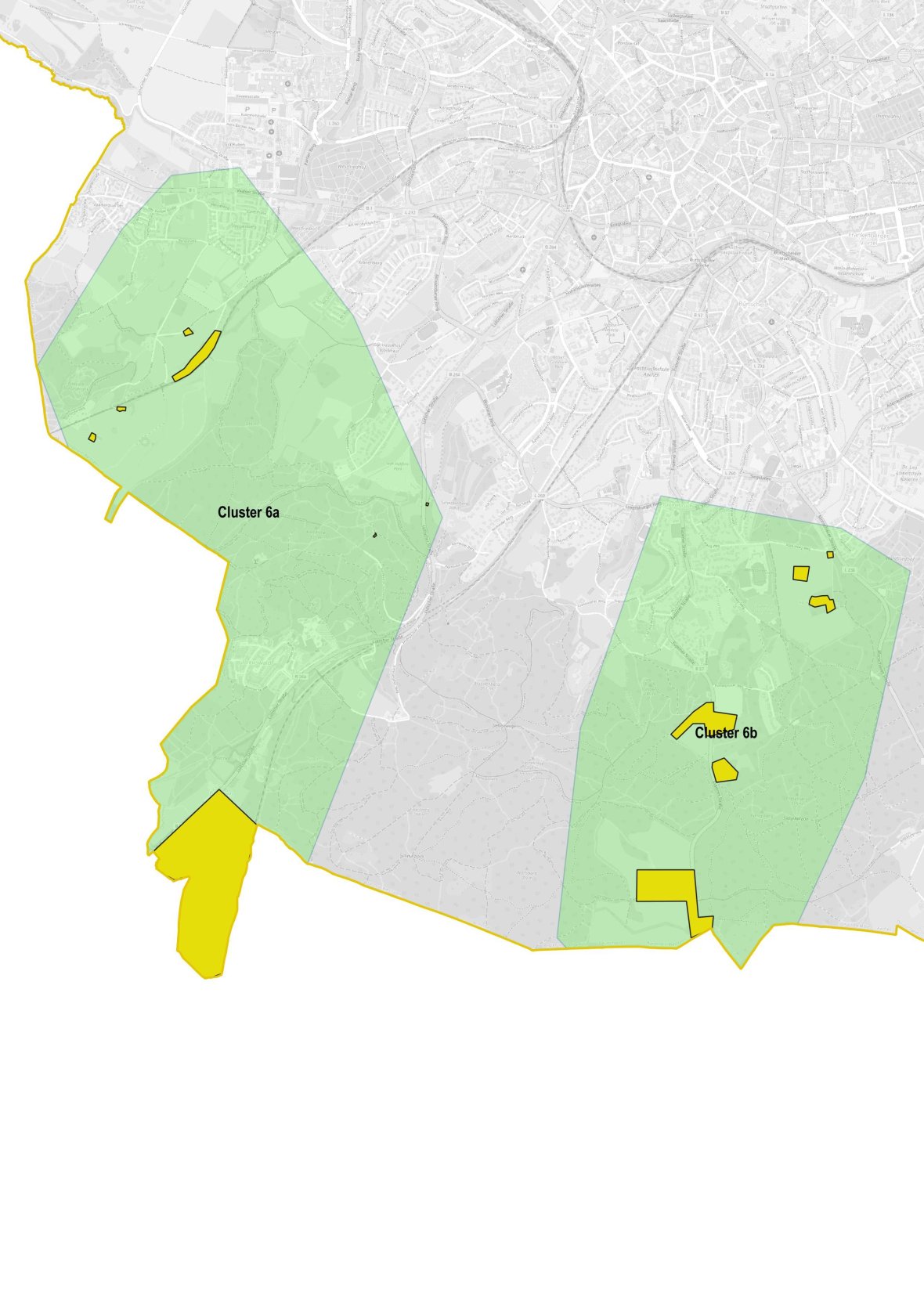

  • Voltooide glasvezeluitbreiding in het westen van Aken - Cluster 6 / 30.08.2023

    De civieltechnische werkzaamheden in Cluster 6, gesubsidieerd door de federale overheid, de deelstaat Noordrijn-Westfalen en de stad Aken, zijn afgerond. Dit uitbreidingscluster ligt in het westen van Aken en strekt zich uit tot aan de Belgische grens. Een grens in de weg vereiste een bouwaanvraag bij de gemeente Kelmis, die op korte termijn werd ingewilligd.
    Dit betekende dat er nog eens 91 huisaansluitingen konden worden gecreëerd, die werden aangesloten via een nieuw aangelegd uitbreidingstracé van 12 km, waarbij ook 3 km bestaande leiding werd gebruikt voor de aansluiting.

    Groen: Clusters met nieuw aangelegde infrastructuur die nodig is voor de exploitatie van het glasvezelnetwerk
    Geel: Gebieden met gevestigde glasvezelaansluitingen voor eindgebruikers

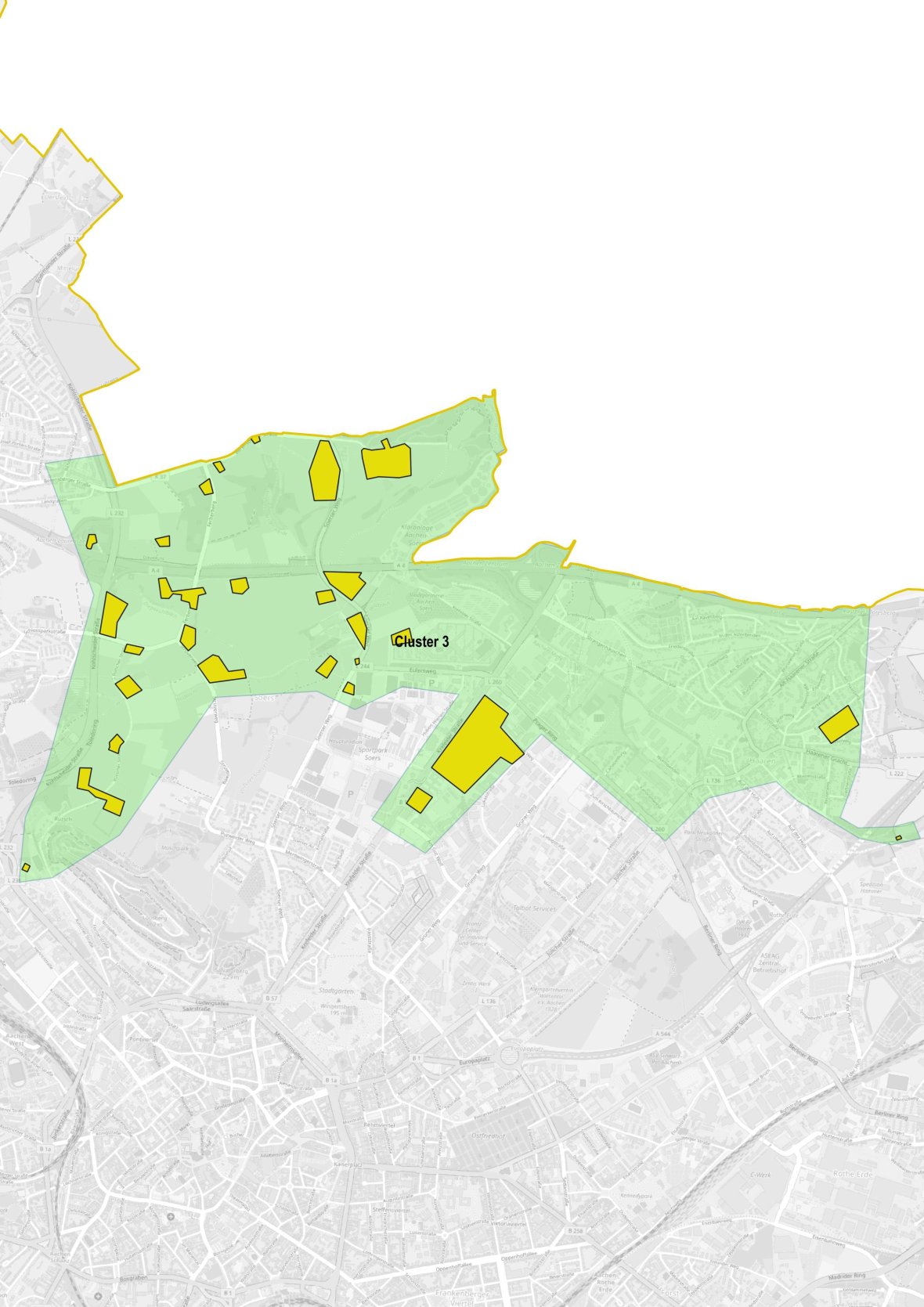

  • Voltooide glasvezeluitbreiding in het noordoosten van Aken - Cluster 3 / 28.06.2023

    Als onderdeel van het financieringsproject, gefinancierd door de federale en deelstaatregeringen en de stad Aken, werd ongeveer 10 km aan nieuwe routes aangelegd in de districten Berensberg, Haaren en in het gebied van de Krefelder Straße, waardoor nog eens 140 glasvezelhuisaansluitingen werden gecreëerd. Voor het kruisen van gevoelige infrastructuur, waterlichamen of gebieden met een hoge archeologische waarde waren verschillende contracten en de naleving van overeenkomstige voorwaarden nodig.

    Groen: Clusters met nieuw aangelegde infrastructuur die nodig is voor de exploitatie van het glasvezelnetwerk
    Geel: Gebieden met gevestigde glasvezelaansluitingen voor eindgebruikers

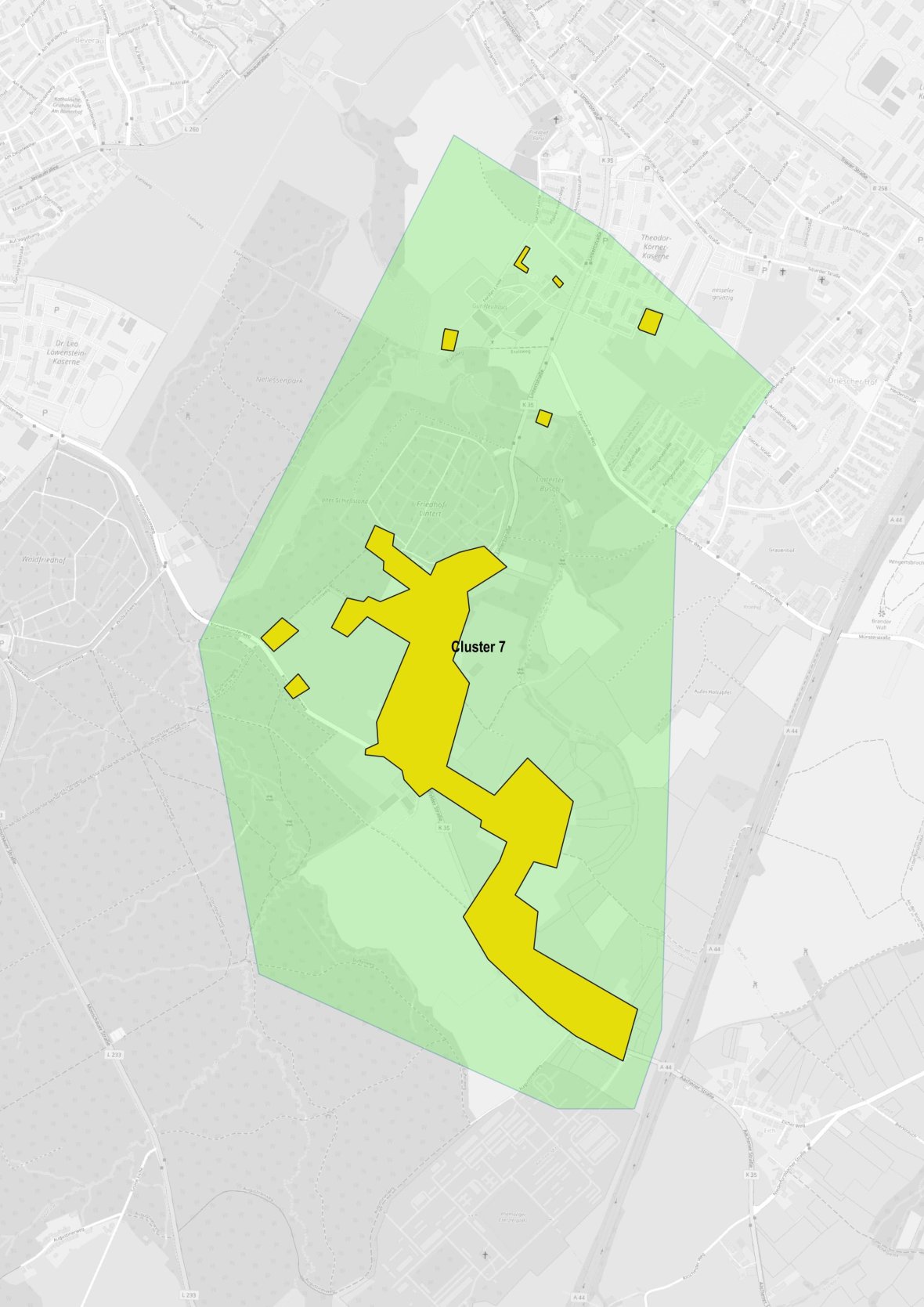

  • Voltooide glasvezeluitbreiding in het zuidoosten van Aken - Cluster 7 / 31.12.2022

    Nog eens 100 gebouwen in Forster Linde, Lintert en Kreuzerdriesch werden voorzien van moderne en toekomstbestendige glasvezelinfrastructuur als onderdeel van het financieringsproject, gefinancierd door de federale en deelstaatregeringen en de stad Aken. Hiervoor werden nieuwe routes aangelegd met een totale lengte van ongeveer 6.500 meter. Naast een open bouwmethode en vlakboren betekende de aard van de grond dat op sommige trajecten speciale rotsboormachines moesten worden gebruikt. Andere speciale kenmerken van dit gebied maakten archeologische monitoring en een evaluatie voor het opruimen van explosieven noodzakelijk.

    Groen: Clusters met nieuw aangelegde infrastructuur die nodig is voor de exploitatie van het glasvezelnetwerk
    Geel: Gebieden met gevestigde glasvezelaansluitingen voor eindgebruikers

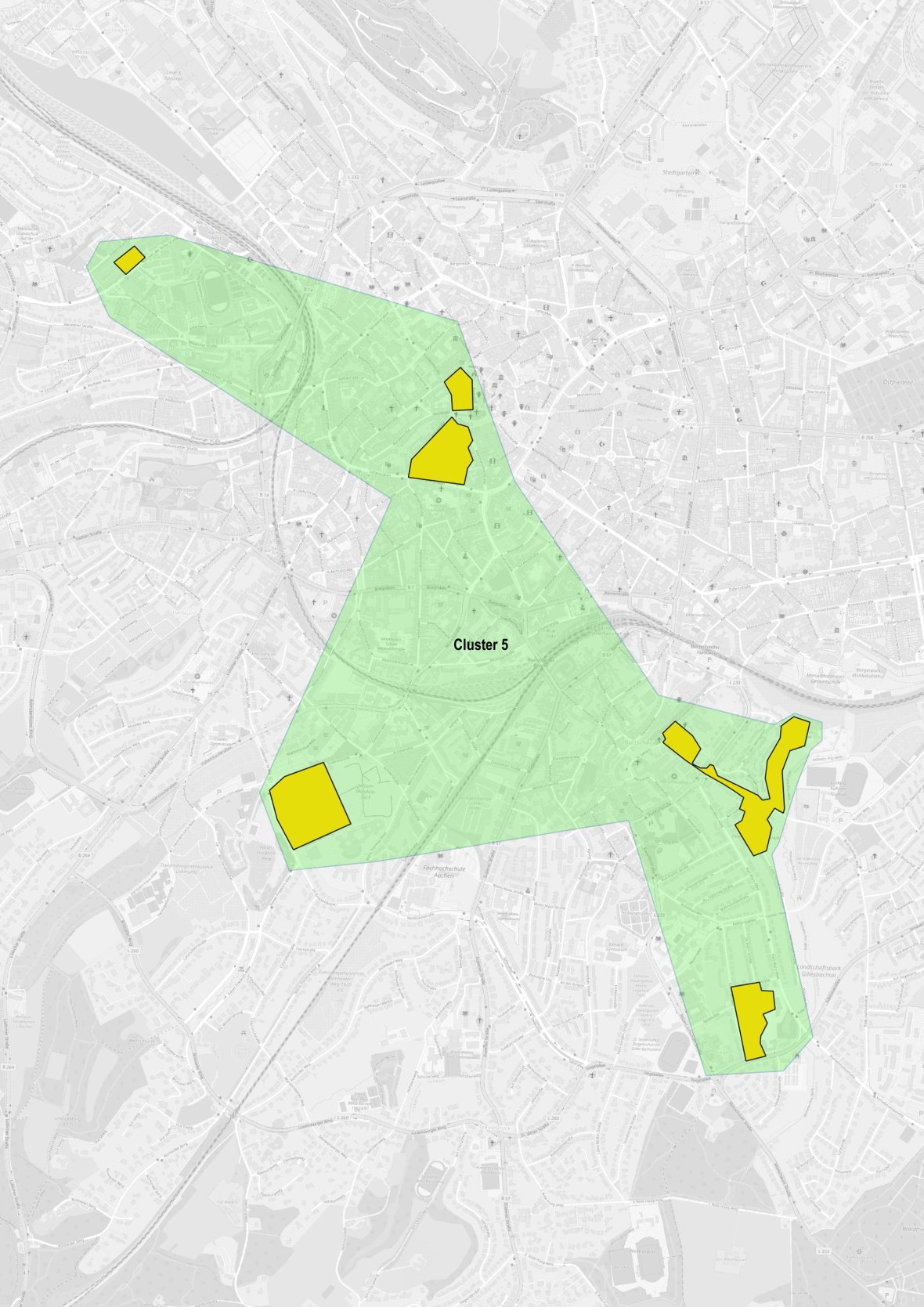

  • Voltooide glasvezeluitbreiding in het centrumgebied - Cluster 5 / 30.09.2022

    Cluster 5 in de westelijke en zuidelijke gebieden dicht bij het stadscentrum werd ook voltooid dankzij breedbandfinanciering van de federale en deelstaatregeringen en de stad Aken via NetAachen GmbH. De focus van dit cluster lag op het aansluiten van 9 scholen op glasvezel, zodat ze zijn uitgerust om in de toekomst te kunnen voldoen aan de steeds hogere eisen die aan digitale infrastructuur worden gesteld. Drie van de scholen bevinden zich in de beschermde oude stad, wat betekende dat de uitbreiding met bijzondere zorg en onder strikte voorwaarden werd uitgevoerd, zoals constante archeologische controle. Er werd ook rekening gehouden met de strengere eisen voor de bescherming van bomen in de context van klimaatverandering. Deze binnenstedelijke bomenpopulaties en groene ruimten in het algemeen zijn een essentieel en waardevol onderdeel van het stadsklimaat. Voor het grootste deel konden bestaande leidingen worden gebruikt om het leidingwerk in te trekken en er werd ook ongeveer 900 meter nieuw leidingwerk aangelegd.

    Groen: Clusters met nieuw aangelegde infrastructuur die nodig is voor de exploitatie van het glasvezelnetwerk
    Geel: Gebieden met gevestigde glasvezelaansluitingen voor eindgebruikers

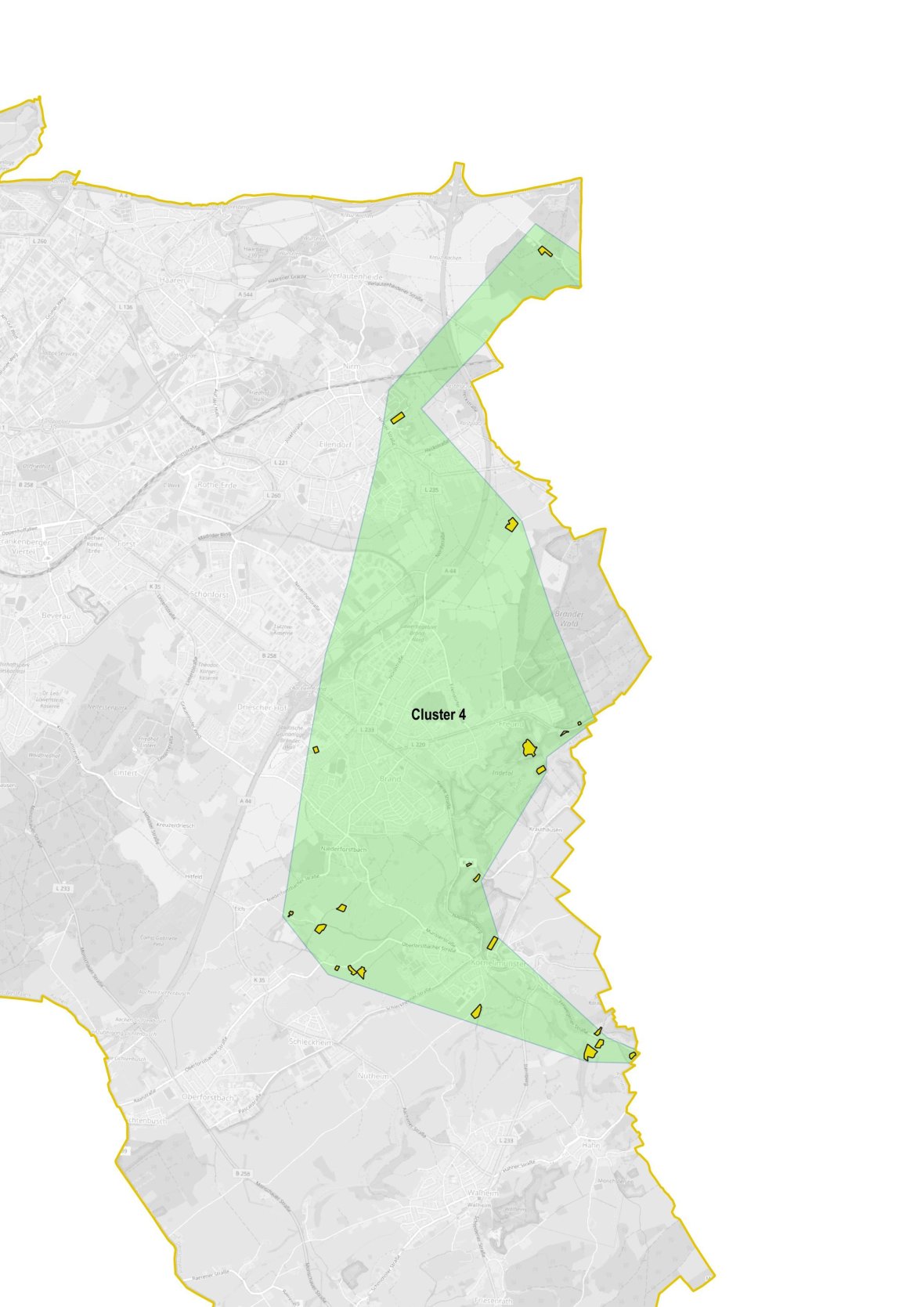

  • Voltooide glasvezeluitbreiding in het oosten van Aken - Cluster 4 / 20.09.2022

    We zijn verheugd dat de glasvezeluitbreiding cluster 4 in het oostelijke deel van de stad is voltooid door NetAachen GmbH. Dankzij de gesubsidieerde breedbanduitbreiding van de federale overheid, de deelstaat Noordrijn-Westfalen en de stad Aken kunnen onderwijsinstellingen, burgers en bedrijven in deze delen van de stad nu ook profiteren van snelle en toekomstvaste glasvezelverbindingen. Om de adressen te bereiken, waarvan sommige erg afgelegen zijn, werd meer dan 8200 m glasvezelkabel aangelegd.

    Groen: Clusters met nieuw aangelegde infrastructuur die nodig is voor de exploitatie van het glasvezelnetwerk
    Geel: Gebieden met gevestigde glasvezelaansluitingen voor eindgebruikers

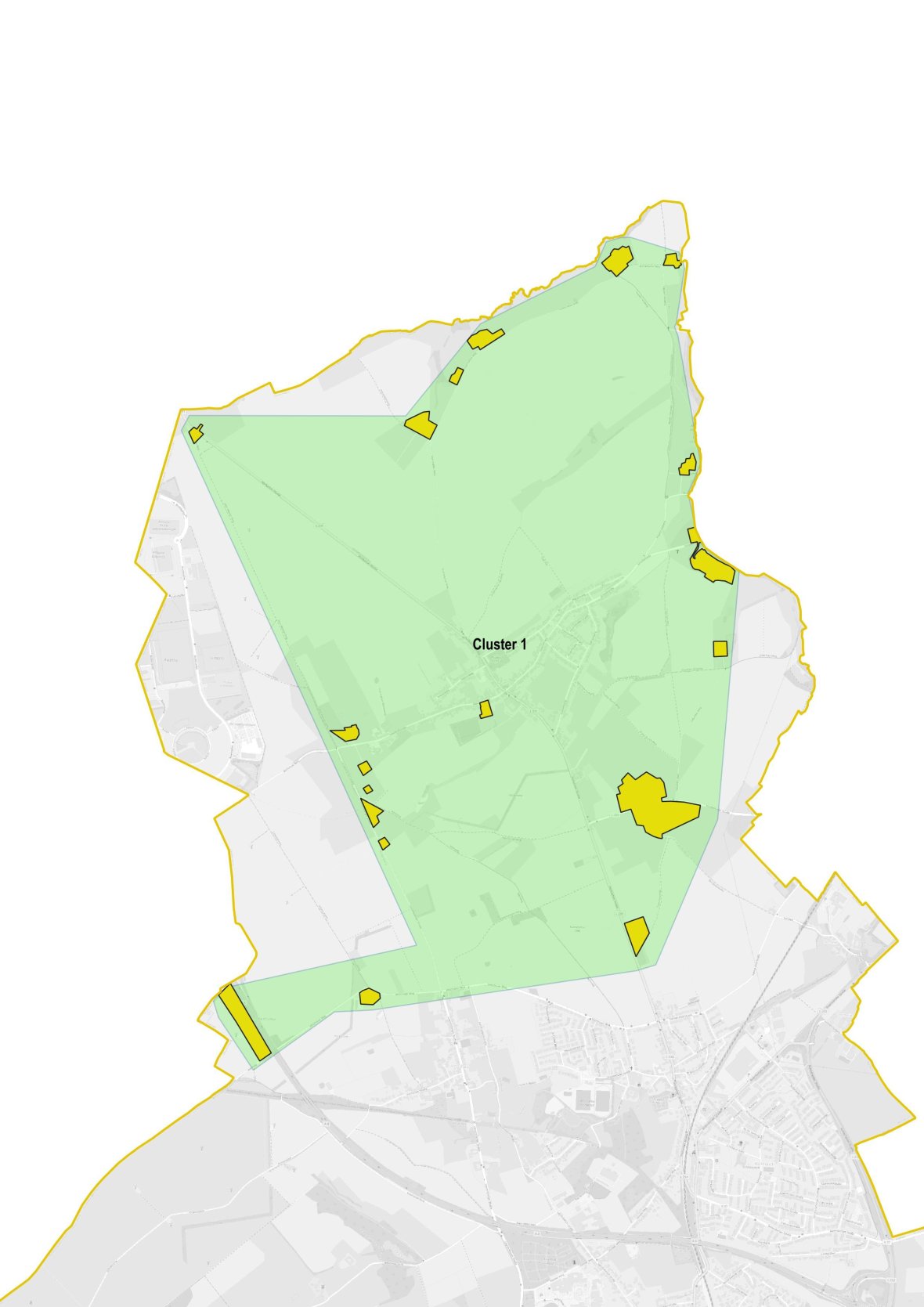

  • Voltooide glasvezeluitbreiding in het noorden van Aken - Cluster 1 + 2/ 08.10.2021

    Dankzij de gesubsidieerde breedbanduitbreiding van de federale overheid, de deelstaat Noordrijn-Westfalen en de stad Aken zijn ongeveer 150 eigendommen in het noorden van Aken, waarvoor geen enkele netwerkexploitant interesse heeft getoond in uitbreiding in de nabije toekomst, aangesloten op het glasvezelnetwerk van NetAachen GmbH.

    We zijn verheugd dat inwoners en bedrijven in de voltooide uitbreidingsgebieden rond Horbach, Vetschau, Richterich, Laurensberg, Orsbach en Seffent nu toegang hebben tot bandbreedtes tot 1000 Mbit/s in plaats van de minder dan 30 Mbit/s die eerder beschikbaar was.

    Groen: Clusters met nieuw aangelegde infrastructuur die nodig is voor de exploitatie van het glasvezelnetwerk
    Geel: Gebieden met gevestigde glasvezelaansluitingen voor eindgebruikers

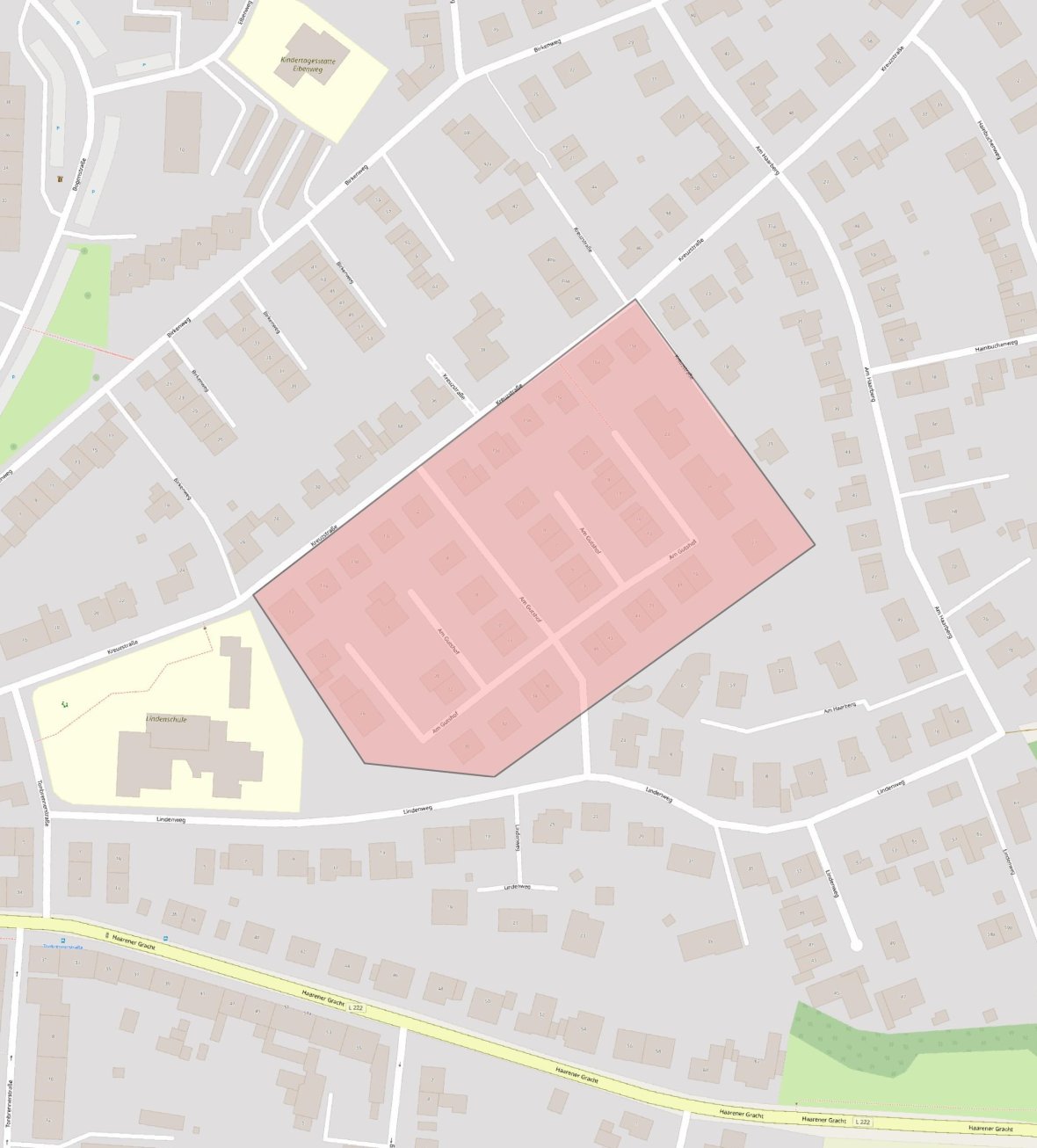

  • Uitbreiding in Haaren - "Am Gutshof" / 16.06.2021

    Lang verwacht en vaak gevraagd: de uitbreiding van het nieuwe ontwikkelingsgebied "Am Gutshof" boven de Lindenschule gaat binnenkort van start na een aantal onverwachte vertragingen; alle betrokken eigenaren zijn geïnformeerd. Als bijna het enige eiland in Haaren met weinig dekking zal dit gebied nu worden aangesloten met glasvezel. Vanwege de beperkte ruimte en de vele verharde plekken in dit gebied, zijn obstakels veroorzaakt door de bouwwerkzaamheden helaas onvermijdelijk. We kunnen alleen maar je begrip vragen voor het ongemak dat dit kan veroorzaken.

  • Uitbreiding in de regio Soers / 17.05.2021

    Na aanzienlijke planningsinspanningen zal de uitbreiding in het gebied Soers, Ferberberg en Zum Blauen Stein binnenkort van start gaan. Er is nu contact opgenomen met alle eigenaren van onroerend goed die te maken krijgen met de gesubsidieerde glasvezeluitbreiding. Vanwege de deels verspreide individuele locaties zijn kabelwerkzaamheden over lange afstanden nodig. We verontschuldigen ons daarom voor eventuele tijdelijke verkeersbelemmeringen, met name op de smalle delen van de Rütscher Strasse en de Ferberberg. Omdat het civieltechnische bedrijf dat de werkzaamheden uitvoert grotendeels de spoelboormethode zal gebruiken, zou de impact echter beperkt moeten zijn.

  • Uitbreiding in de regio Hitfeld

    In de komende dagen zullen we brieven sturen naar de eigenaren van de gemarkeerde gebieden in de regio Hitfeld die qua internetverbinding onderbediend zijn en daarom een door de overheid gesubsidieerde glasvezelverbinding kunnen krijgen. Deze brieven bevatten een formulier waarmee je NetAachen toestemming geeft om de benodigde werkzaamheden aan je woning uit te voeren. Zoals de zaken er nu voor staan, zullen de werkzaamheden in april beginnen en eind augustus 2021 afgerond zijn. We vragen nu je begrip voor de noodzakelijke werkzaamheden aan de wegen en trottoirs.

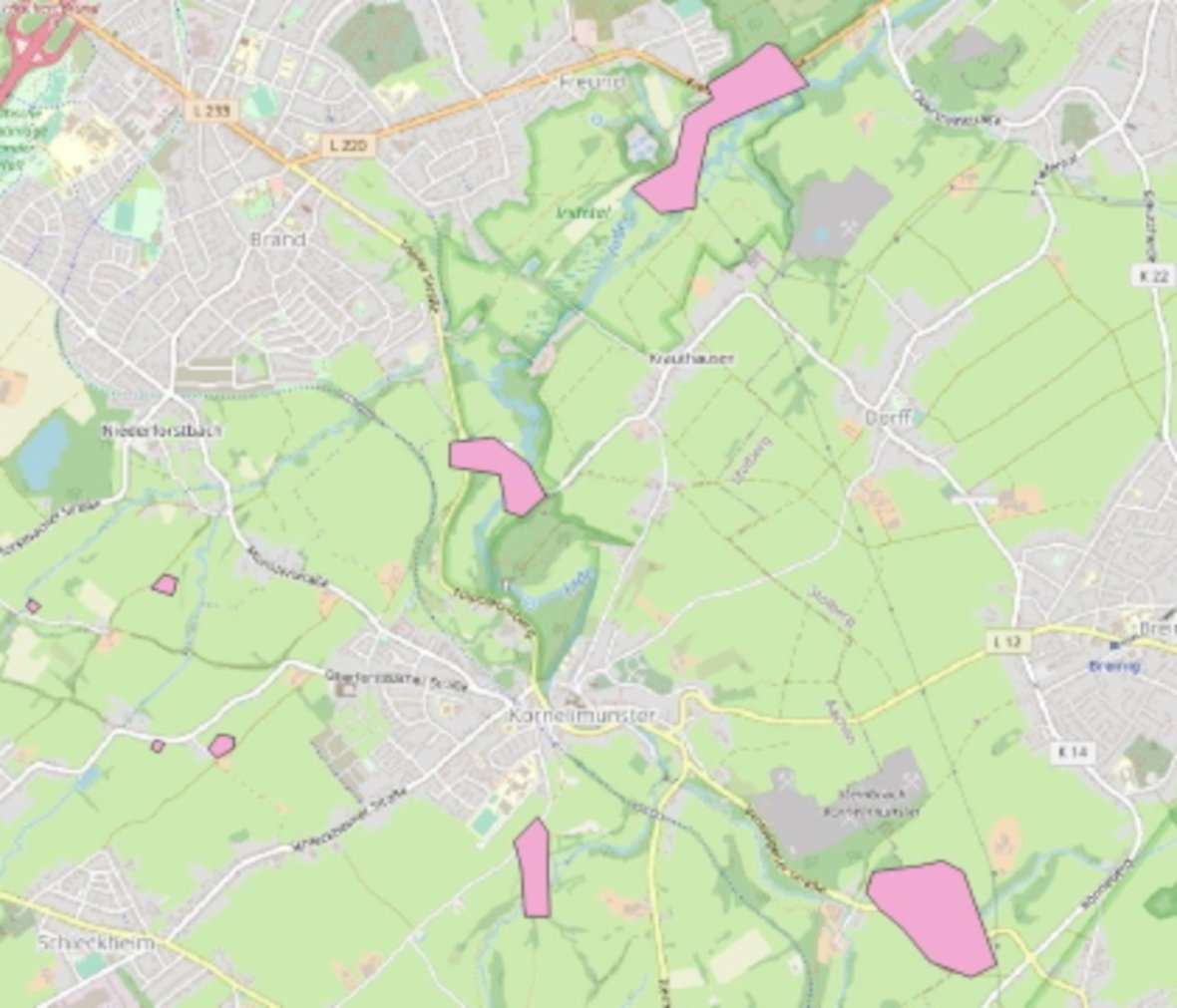

  • Uitbreiding rond Kornelimünster

    In het kader van de uitbreiding van de "witte vlekken" in het stadsgebied wordt binnenkort begonnen met het bouwgedeelte rond Kornelimünster. Op talrijke afzonderlijke locaties rond het stadscentrum zullen de betrokken eigenaren van onroerend goed in de gemarkeerde gebieden brieven ontvangen met het verzoek om toestemming voor de noodzakelijke installatiewerkzaamheden. Net als bij het hele project legt het bedrijf NetAachen ook hier glasvezelkabel aan naar de gebouwen. Omdat het werk in deze gebieden vaak in smalle landweggetjes moet worden uitgevoerd, vragen we je begrip voor de onvermijdelijke kortstondige belemmeringen.

  • Uitbreiding in de regio Horbach / 04/05/2020

    In de komende dagen worden de eigenaren van de geplande bouwgedeelten rond Horbach benaderd en om toestemming gevraagd voor het uitvoeren van installatiewerkzaamheden op hun eigendommen. In de komende weken zullen de werkzaamheden voor de glasvezeluitbreiding beginnen in de gemarkeerde gebieden die nog geen toegang hebben tot moderne bandbreedtes.

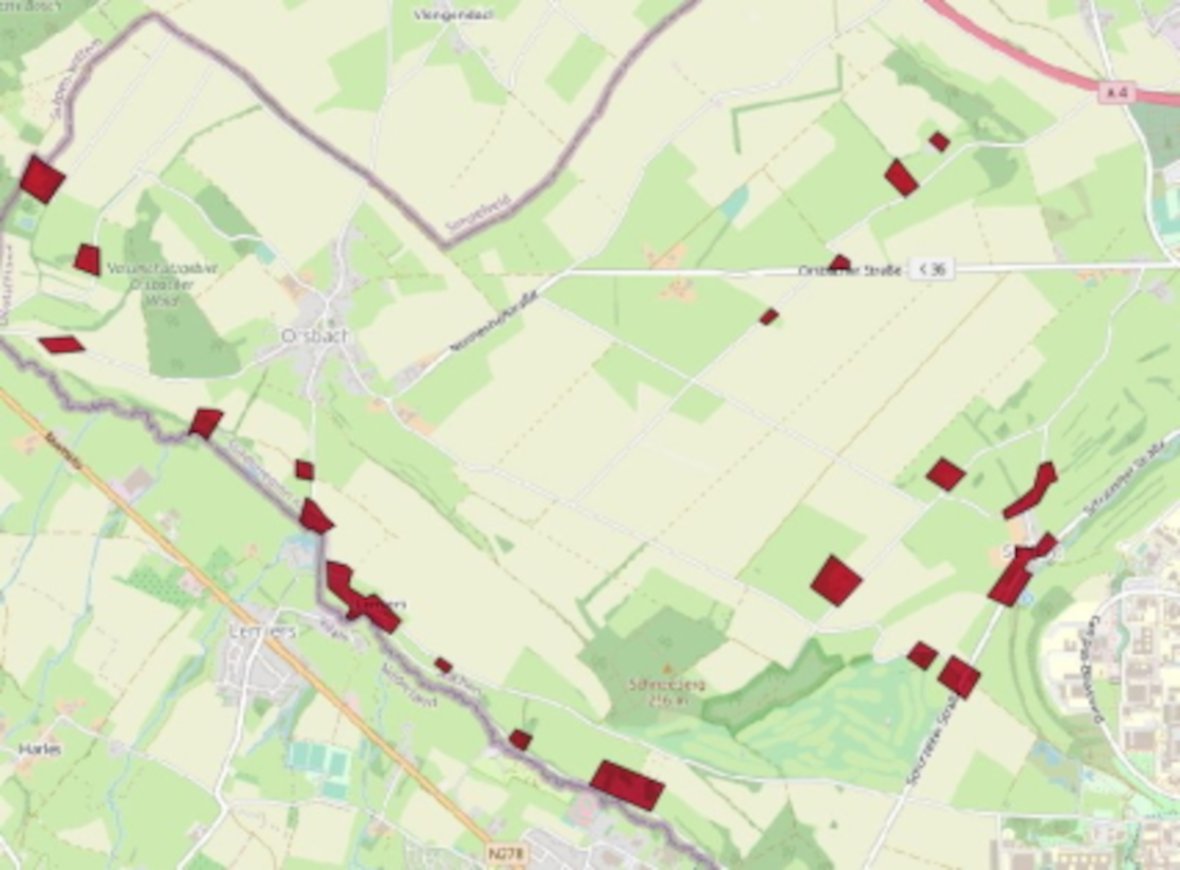

  • Uitbreiding in de regio Orsbach / 09/03/2020

    Sinds half februari zijn de eerste betonbouwwerkzaamheden begonnen in de bouwdelen rond Orsbach. De huishoudens in de gebieden Lemiers, Seffent en Vetschauer Berg worden opgewaardeerd. Naast de traditionele civiele techniek wordt hier ook gebruik gemaakt van sleuvengraverij, waarbij smalle sleuven in het asfalt worden gefreesd om de glasvezelkabels te leggen.

  • Eerste steenlegging voor breedbanduitbreiding in Aken / 13.02.2020

    Professor Dr. Andreas Pinkwart, minister van Economische Zaken, Innovatie, Digitalisering en Energie van NRW, burgemeester Marcel Philipp en directeur Andreas Schneider van NetAachen hebben vandaag officieel het startsein gegeven voor de uitbreiding van het glasvezelnetwerk in de stad met een gezamenlijke grondbreekceremonie op de kleine wandelparkeerplaats op de hoek van de Schurzelter Straße en de Schneebergweg.
    De breedbanduitbreiding zal nu beginnen in de gebieden Lemiers, Seffent en Vetschauer Berg, waarvoor al een bouwvergunning is afgegeven.

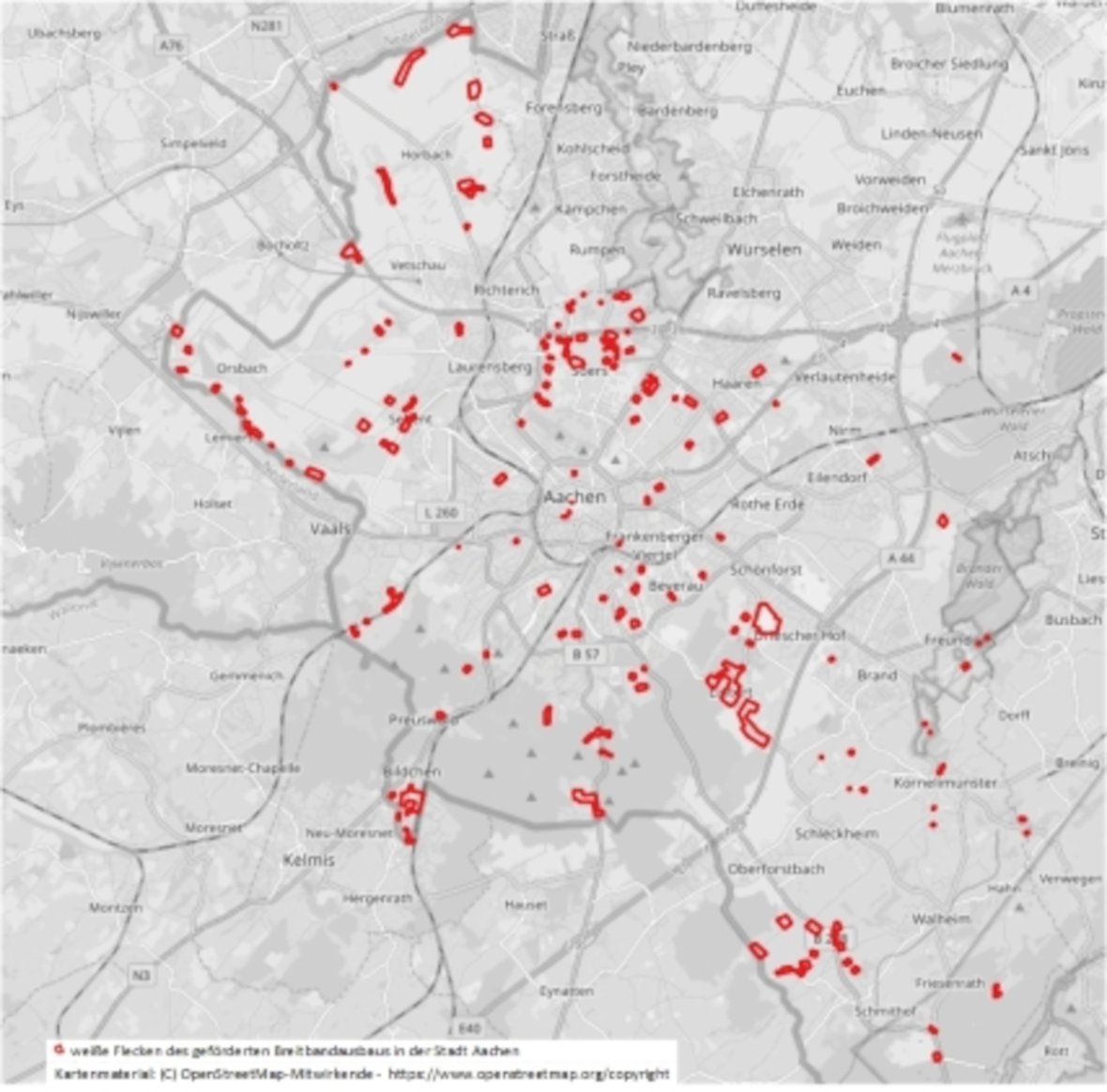

  • Gesubsidieerde uitbreiding breedband in de stad Aken / 17.12.2019

    Vergeleken met de rest van Duitsland heeft de stad Aken al een goed aanbod van moderne internetverbindingen. Toch zijn er huishoudens met onvoldoende of geen dekking met bekabelde breedbandverbindingen, vooral in de perifere gebieden van de stad.

    Daarom heeft de stad Aken alle huishoudens, scholen en commerciële bedrijven geïdentificeerd die een reguliere bandbreedte van <30 Mbit/s kunnen leveren en waarvoor geen enkele provider heeft aangegeven interesse te hebben in uitbreiding in de nabije toekomst.

    De stad Aken heeft met succes subsidie aangevraagd bij de federale en deelstaatregeringen voor de ongeveer 1100 huishoudens, scholen en bedrijven die zijn geïdentificeerd en de stadsbegroting draagt ook haar eigen deel bij. Na een uitgebreid aanvraagproces en een Europese aanbesteding voor het project werd de uitbreiding gegund aan NetAachen GmbH.

    De zeer kleinschalige uitbreidingsgebieden liggen verspreid over de hele stad en zijn verdeeld in 25 bouwfasen, die aan het einde van de projectperiode in juli 2021 klaar zullen zijn. De uitbreiding wordt uitsluitend uitgevoerd met glasvezeltechnologie tot in het gebouw (FTTH/FTTB).

    Als onderdeel van deze maatregel zal 70 km aan civieltechnische werkzaamheden worden uitgevoerd en zal meer dan 200 km aan glasvezelkabels worden aangelegd. De totale investering bedraagt ongeveer 7 miljoen euro.

    De werkzaamheden beginnen begin januari 2020 in het bouwdeel Lemiers, iets later gevolgd door Seffent en het Vetschauer Berg-gebied.

    Je wordt hier geïnformeerd zodra de planning voor het verdere verloop van de bouwwerkzaamheden definitief is.

    Eigenaren van de panden die voor uitbreiding in aanmerking komen, worden door NetAachen vooraf uitgebreid geïnformeerd en indien nodig om toestemming gevraagd voor de werkzaamheden aan het pand.

    Meer informatie over federale breedbandfinanciering vind je hier.

Ondersteund door

Lay-out 1

Neem contact met ons op

Geen medewerkers gevonden.

Hulp met toegankelijkheid

  • Algemeen

    We streven ernaar onze website toegankelijk te maken. Details hierover vind je in onze toegankelijkheidsverklaring. Je kunt ons suggesties voor verbetering sturen via ons"Meld een belemmering" feedbackformulier.

  • Lettergrootte

    Gebruik de volgende toetsencombinaties om de lettergrootte aan te passen:

    Groter

    Ctrl
    +

    Kleiner

    Ctrl
  • Toetsenbordnavigatie

    Gebruik TAB en SHIFT + TAB om door volgende/vorige links, formulierelementen en knoppen te navigeren.

    Gebruik ENTER om links te openen en met elementen te werken.
