Nieuw kinderdagverblijf Stettiner Straße 2021

Nieuwbouw van een kinderdagverblijf voor vier groepen, bekroond als "Energie-efficiënt utiliteitsgebouw NRW".

Dit project is voltooid.
Algemeen aanzicht van het gebouw

Gelegenheid en doel

Er stond een paviljoengebouw van één verdieping op het terrein aan de Stettiner Strasse 16, dat werd gebruikt als kinderdagverblijf voor 1 groep. Nu staat er een nieuw gebouw van twee verdiepingen met 4 groepen ter vervanging van het oude gebouw. Tijdens de bouw is het kinderdagverblijf verplaatst naar de basisschool aan de Schwalbenweg.

  • Kerngegevens

    • Oplevering nieuw gebouw 2021
    • Kinderdagverblijf voor 4 groepen (70 plaatsen met 20 plaatsen voor kinderen jonger dan 3, 50 plaatsen voor kinderen ouder dan 3)
    • Efficiënt gebruik van daglicht dankzij oriëntatie op het zuiden
    • Hoge energie-efficiëntie (warmtepomp, ventilatiesysteem met warmteterugwinning en PV-systeem)
    • Netto kameroppervlak NRF: ca. 703 m²
    • Start realisatie: Winter 2018
    • Voltooiingsdatum: zomer 2020
    • Benodigde middelen: € 3,02 miljoen
    • Architecten: Herkrath + Herkrath Architekten PartGmbB, Aken
  • Awards 2025 als energie-efficiënt niet-residentieel gebouw

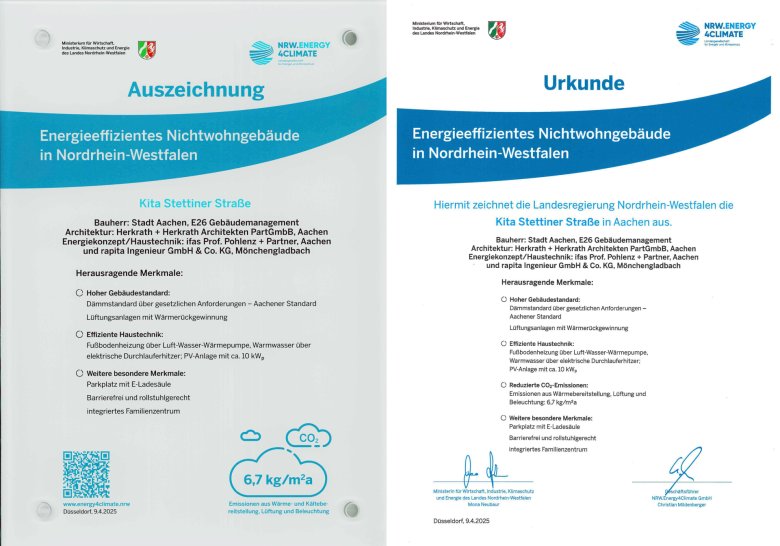

    Onderscheiding en certificaat voor kinderdagverblijf Stettiner Straße
    Onderscheiding en certificaat voor kinderdagverblijf Stettiner Straße
    Uitreiking van de prijs, van links naar rechts: Gabriele Hajok (Hoofd Facility Management), mevrouw Herkrath (Herkrath + Herkrath Architekten PartGmbB), Jens Hausschild (Hoofd Facility Management), Leonidas Papadopoulos (Projectmanager Facility Management), de heer Petersdorff (Ministerie MWIKE NRW) Silke Krebs (Staatssecretaris Ministerie MWIKE NRW), Heiko Thomas (Afdeling Milieu Stad Aken)
    Uitreiking van de prijs, van links naar rechts: Gabriele Hajok (Hoofd Facility Management), mevrouw Herkrath (Herkrath + Herkrath Architekten PartGmbB), Jens Hausschild (Hoofd Facility Management), Leonidas Papadopoulos (Projectmanager Facility Management), de heer Petersdorff (Ministerie MWIKE NRW) Silke Krebs (Staatssecretaris Ministerie MWIKE NRW), Heiko Thomas (Afdeling Milieu Stad Aken)

Bouwplaats foto's

  • 21.05.2022 Inwijdingsceremonie

    Welkom
    Stockfoto
    Het kinderdagverblijf was kleurrijk versierd voor de inwijdingsceremonie.
    Het kinderdagverblijf was kleurrijk versierd voor de inwijdingsceremonie.
  • 2020 Foto's van voltooiing

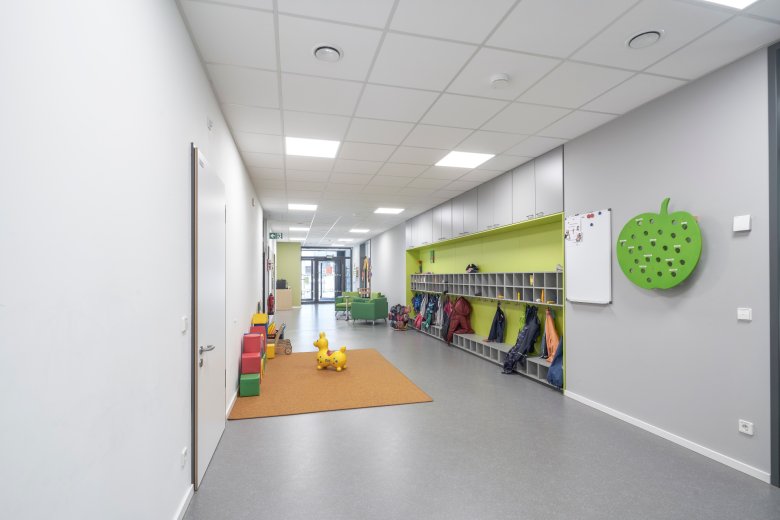

    Kita_Stettiner_Str_c_A_Horsky_2021 (14)
    Kita_Stettiner_Str_c_A_Horsky_2021 (13)
    Kita_Stettiner_Str_c_A_Horsky_2021 (12)
    Kita_Stettiner_Str_c_A_Horsky_2021 (9)
    Kita_Stettiner_Str_c_A_Horsky_2021 (10)
    Kita_Stettiner_Str_c_A_Horsky_2021 (11)
    Kita_Stettiner_Str_c_A_Horsky_2021 (8)
    Kita_Stettiner_Str_c_A_Horsky_2021 (15)
    Kita_Stettiner_Str_c_A_Horsky_2021 (4)
    Kita_Stettiner_Str_c_A_Horsky_2021 (3)

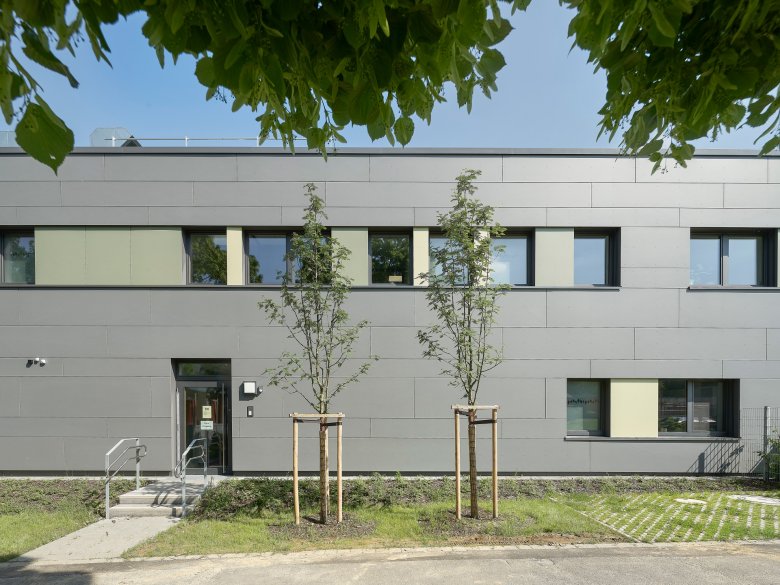

    Kita_Stettiner_Str_c_A_Horsky_2021a
    Kita_Stettiner_Str_c_A_Horsky_2021
    Voltooiingsfoto's door A. Horsky
  • Januari 2021

    Eingang_Fertig_c_E26_2021_03
  • December 2020

    De nieuwe beplanting is voltooid.
    De nieuwe beplanting is voltooid.
  • November 2020

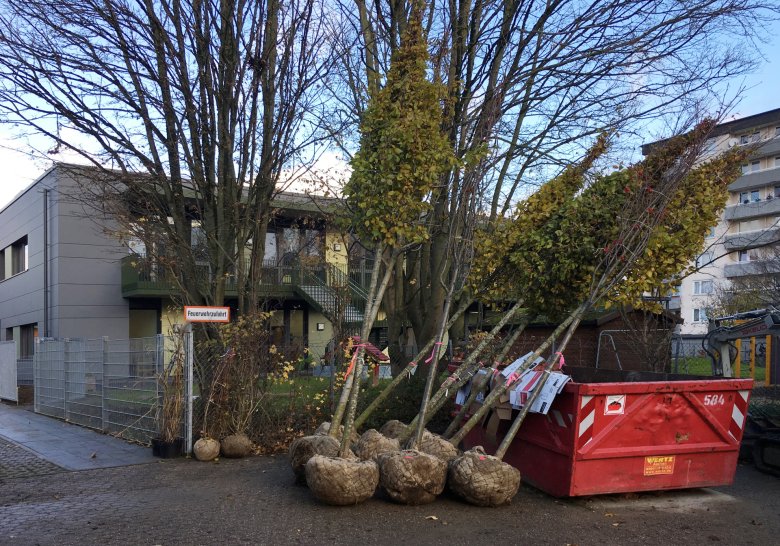

    De planten werden geleverd.
    De planten werden geleverd.
  • Oktober 2020

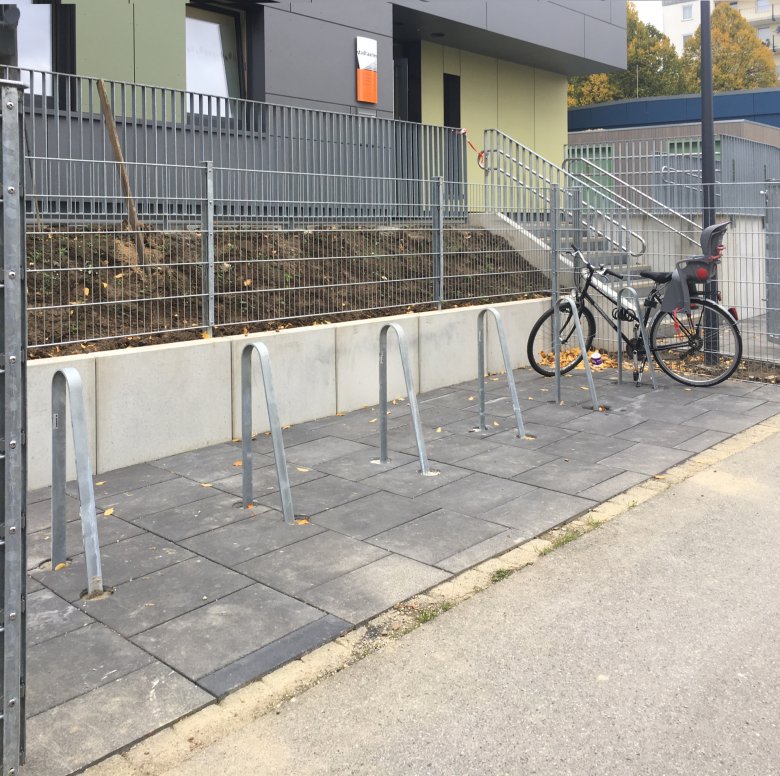

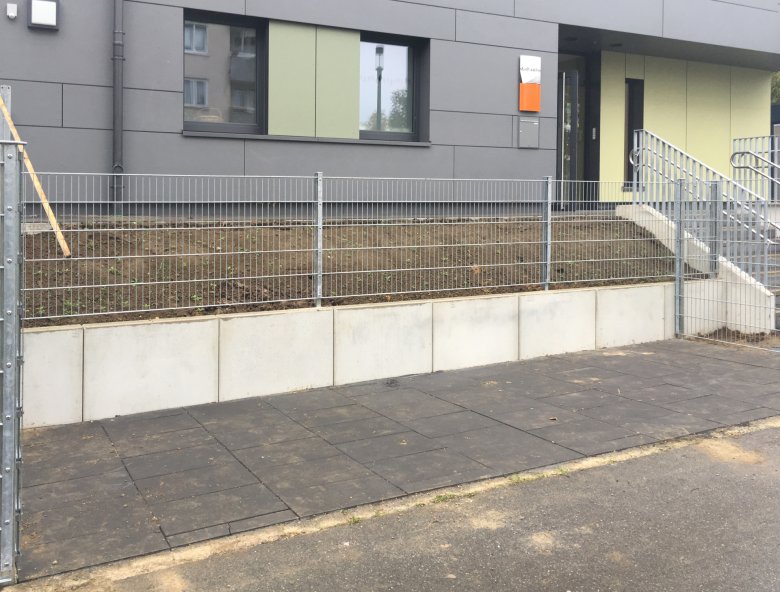

    De fietsenrekken zijn geleverd en geïnstalleerd.
    De fietsenrekken zijn geleverd en geïnstalleerd.
    De fietsenstalling is voltooid.
    De fietsenstalling is voltooid.
    Zaun_Außenanlage_c_E26_2020_10

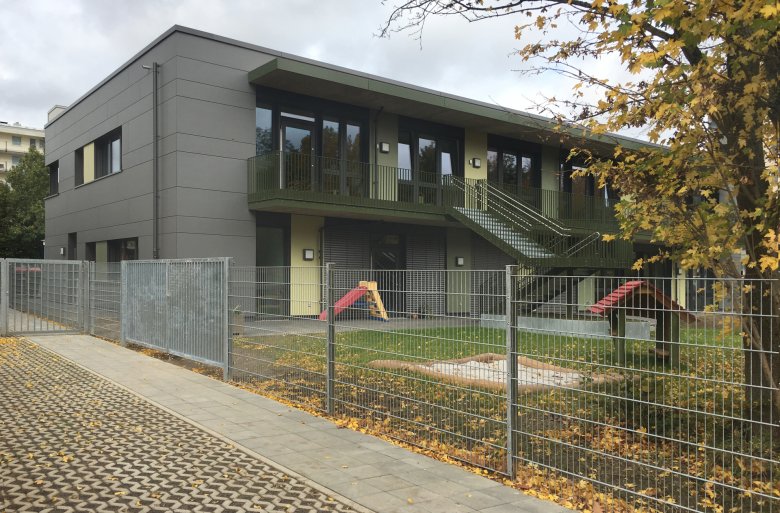

    Het hek en de leuningen zijn geïnstalleerd.
    Het hek en de leuningen zijn geïnstalleerd.
  • September 2020

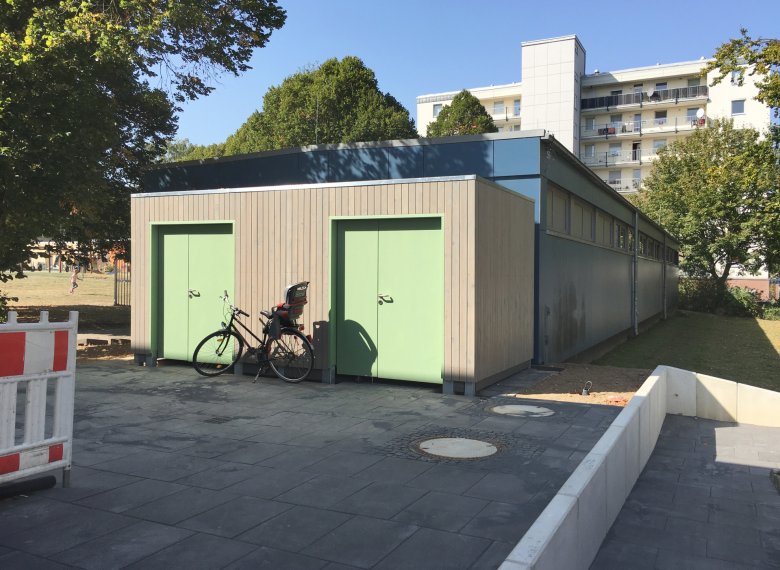

    Het buitenopslaggebouw werd geleverd en gemonteerd.
    Het buitenopslaggebouw werd geleverd en gemonteerd.

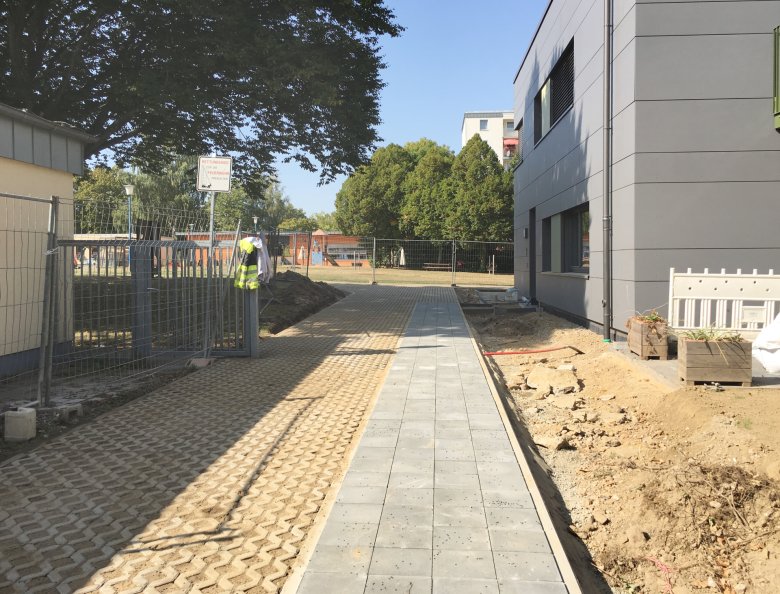

    De doorgang voor de brandweer is voltooid.
    De doorgang voor de brandweer is voltooid.

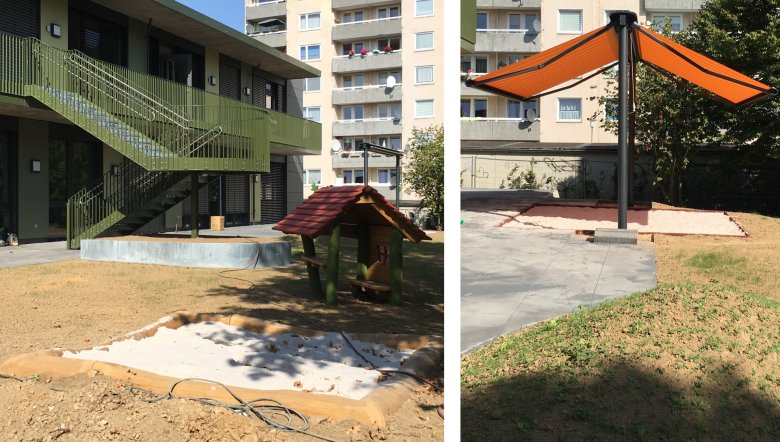

    Het speelhuisje en de zandbak voor het U3-gebied zijn af. Het zonnescherm voor de zandbak is geleverd en geïnstalleerd.
    Het speelhuisje en de zandbak voor het U3-gebied zijn af. Het zonnescherm voor de zandbak is geleverd en geïnstalleerd.

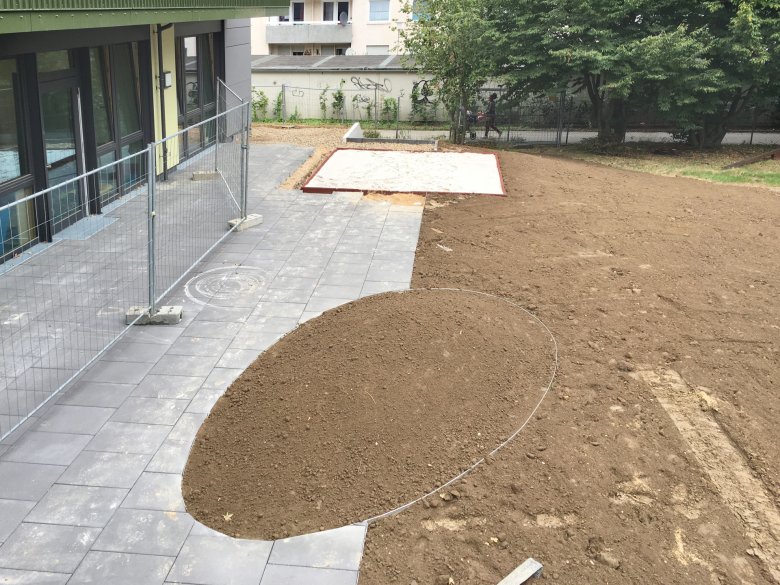

    Het buitenwerk vordert. De zandbak is voltooid.
    Het buitenwerk vordert. De zandbak is voltooid.

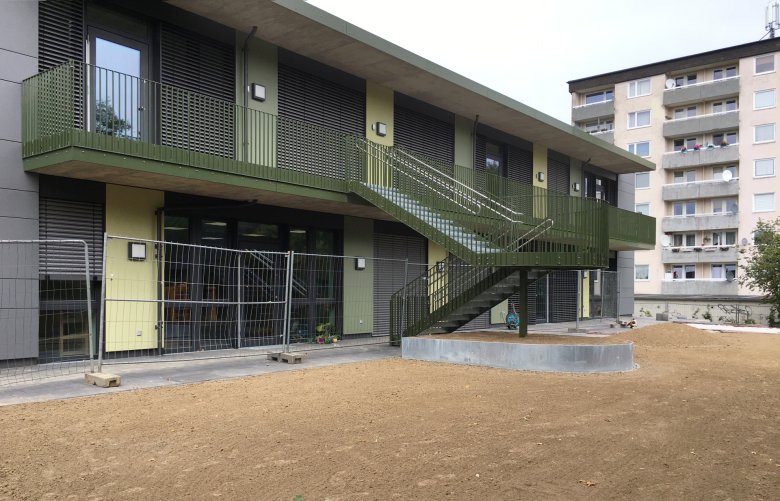

    De bouw van de buitenfaciliteiten vordert.
    De bouw van de buitenfaciliteiten vordert.

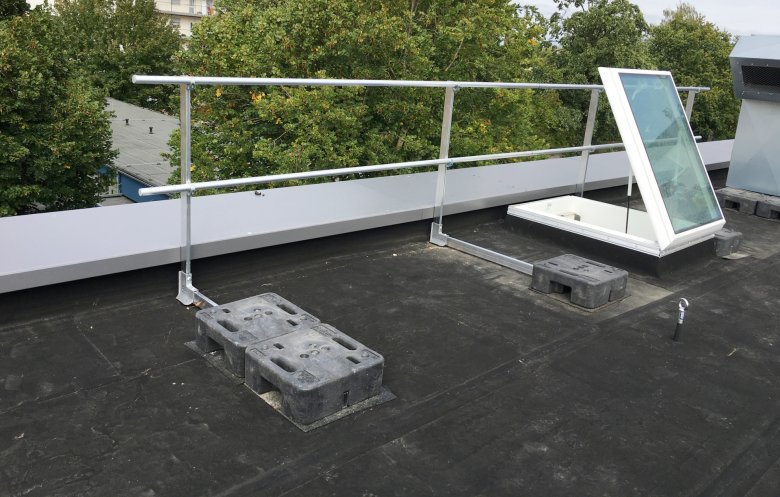

    Het valbeveiligingssysteem op het dak werd geïnstalleerd.
    Het valbeveiligingssysteem op het dak werd geïnstalleerd.

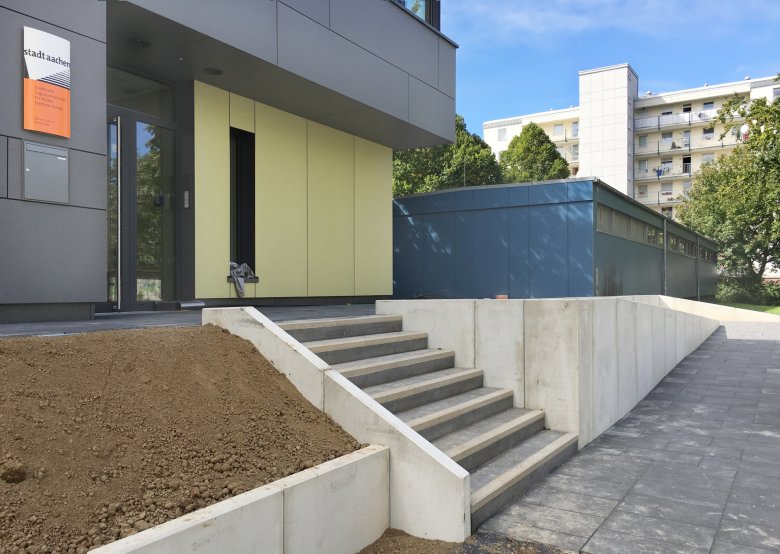

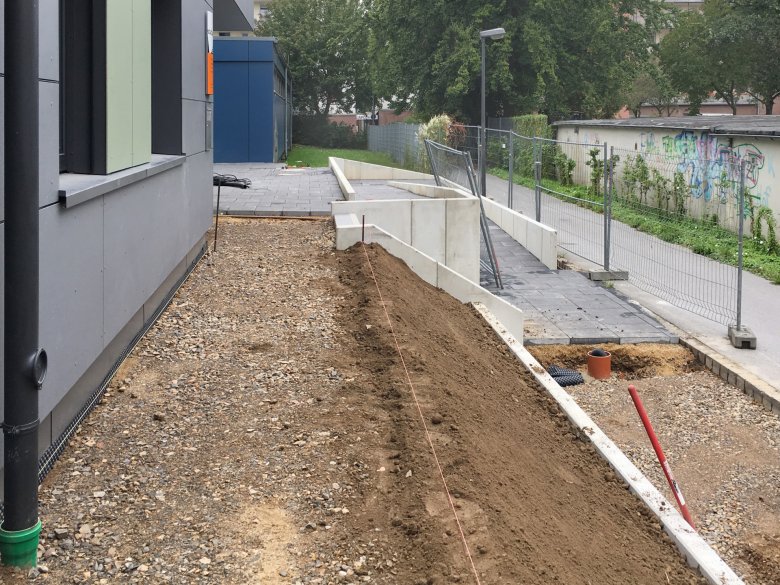

    De helling is klaar.
    De helling is klaar.
    Het werk aan de hellingbaan en de ingang vordert.
    Het werk aan de hellingbaan en de ingang vordert.
  • Augustus 2020

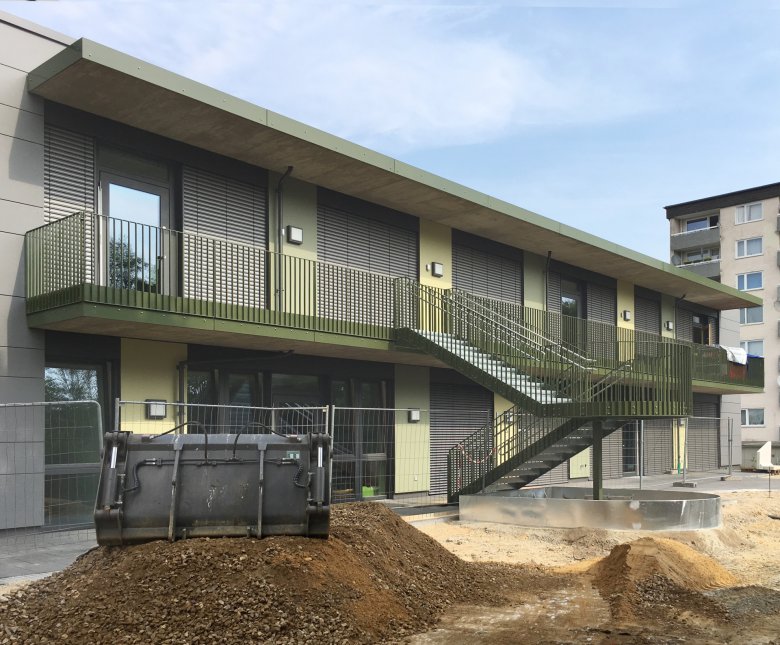

    Treppe_Baggerschaufel_c_E26_2020_08
    Het buitenwerk vordert. De hellingbaan wordt gebouwd.
    Het buitenwerk vordert. De hellingbaan wordt gebouwd.
  • Juli 2020

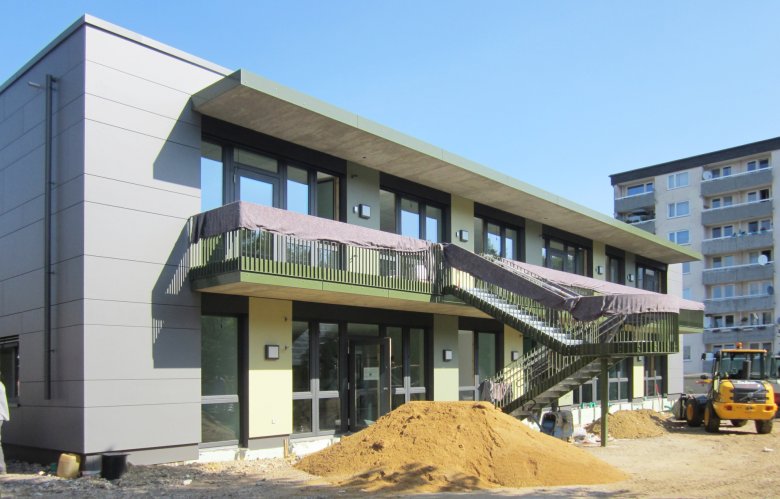

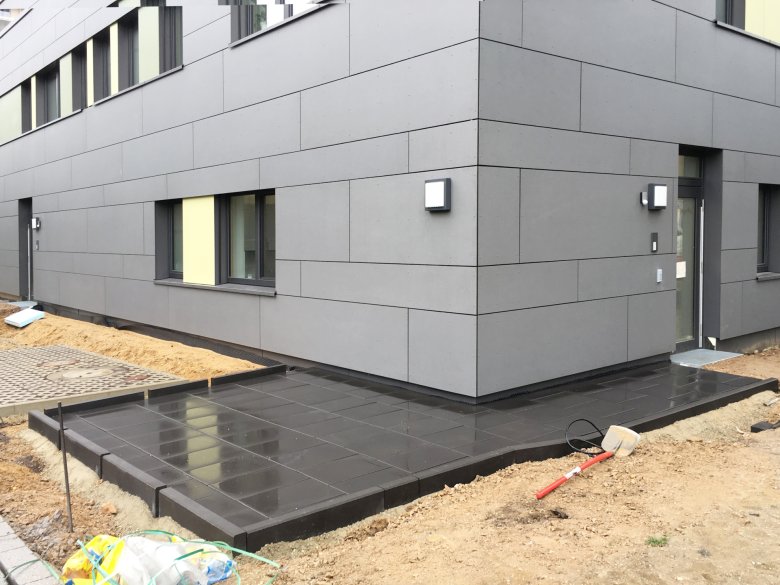

    Het buitenwerk vordert.
    Het buitenwerk vordert.

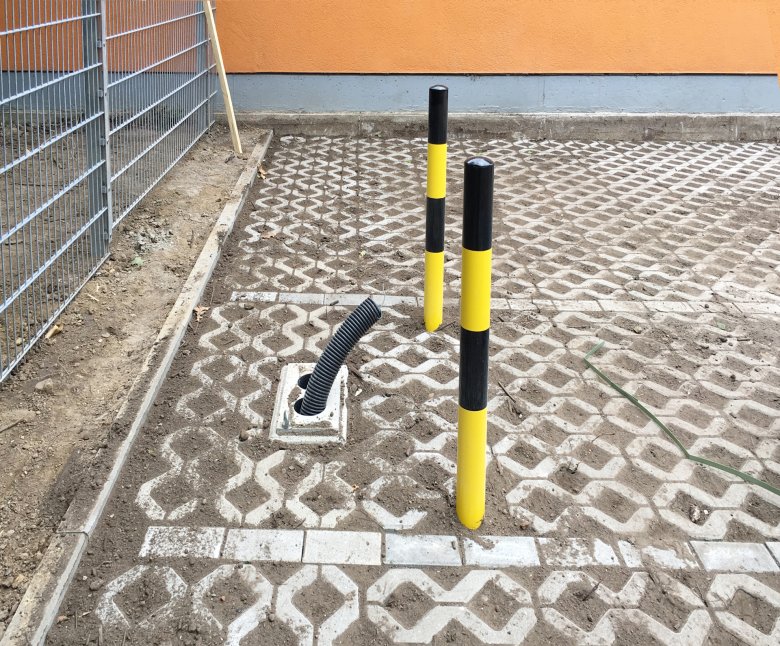

    De voorbereidingen voor de e-pijler zijn afgerond.
    De voorbereidingen voor de e-pijler zijn afgerond.
    Het KiTa-bord is geïnstalleerd
    Het KiTa-bord is geïnstalleerd

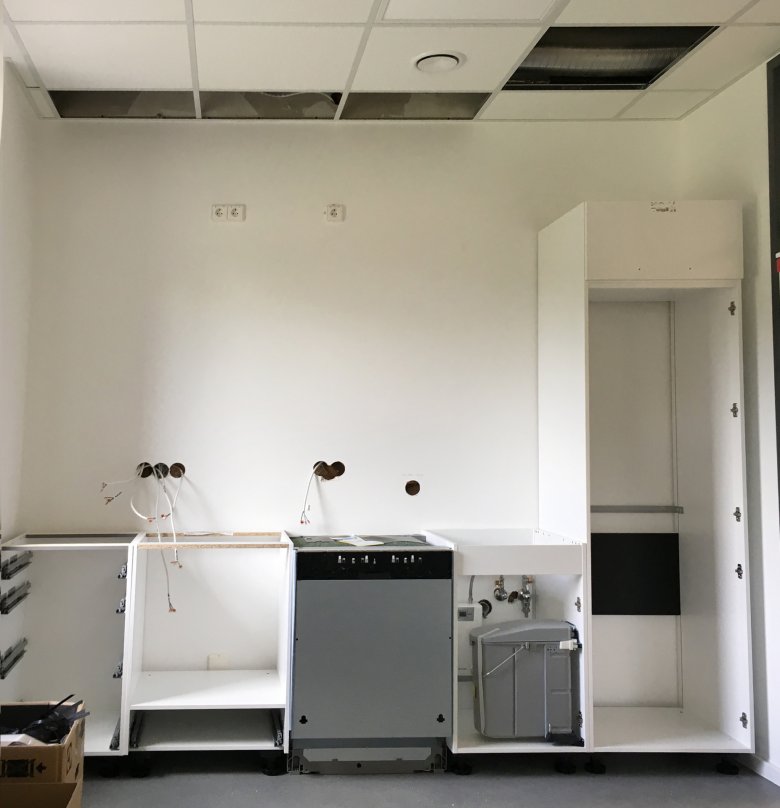

    De personeelskeuken is voltooid.
    De personeelskeuken is voltooid.

    De garderobes zijn klaar.
    De garderobes zijn klaar.
    Gaderobe_Vortgeschritten_c_E26_2020_07

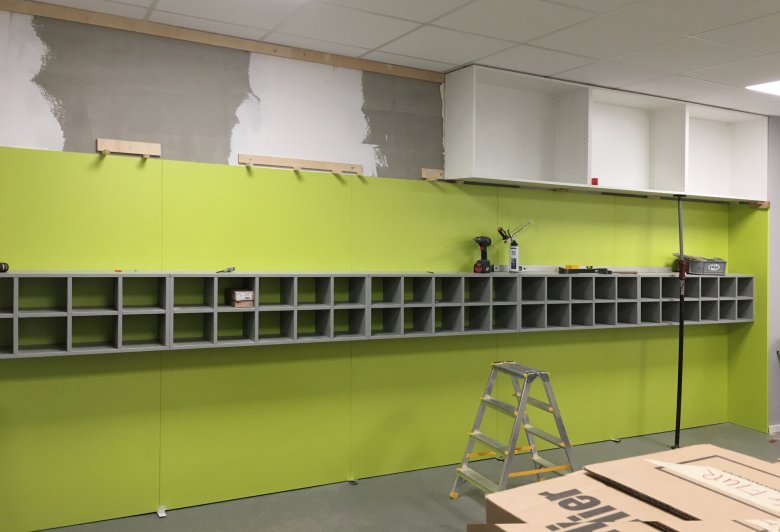

    De kasten zijn geleverd en worden nu geïnstalleerd.
    De kasten zijn geleverd en worden nu geïnstalleerd.
  • Juni 2020

    Het buitenwerk is begonnen.
    Het buitenwerk is begonnen.

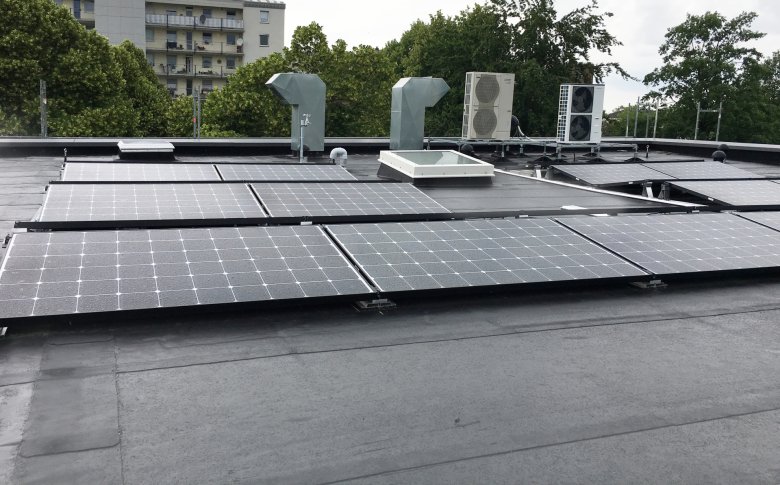

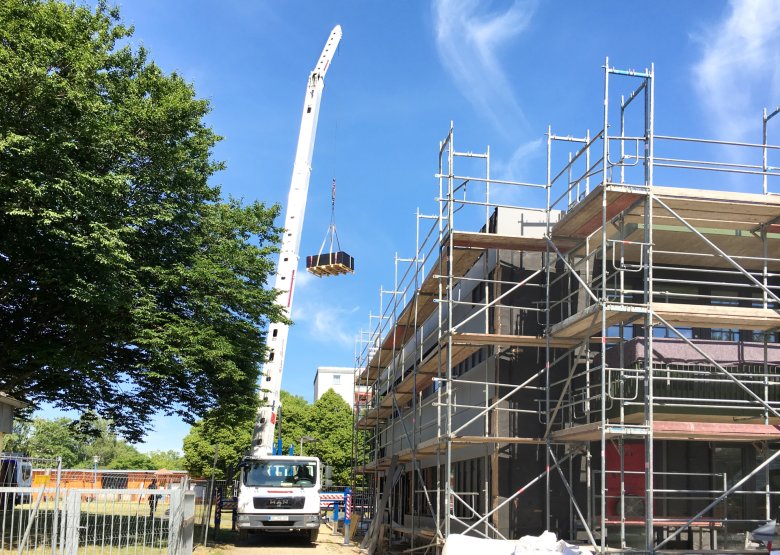

    Het PV-systeem is geïnstalleerd.
    Het PV-systeem is geïnstalleerd.
    Het PV-systeem werd geleverd
    Het PV-systeem werd geleverd
    De personeelskeuken is geleverd en wordt nu geïnstalleerd.
    De personeelskeuken is geleverd en wordt nu geïnstalleerd.

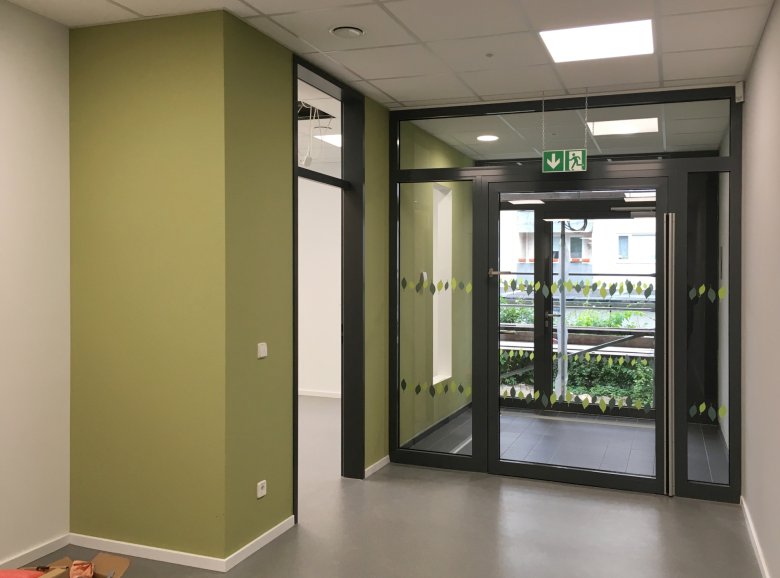

    De groepsruimten zijn klaar.
    De groepsruimten zijn klaar.
    Mehrzweckraum_Fenster_c_E26_2020_06
    Mehrzweckraum_Tür_Innen_c_E26_2020_06

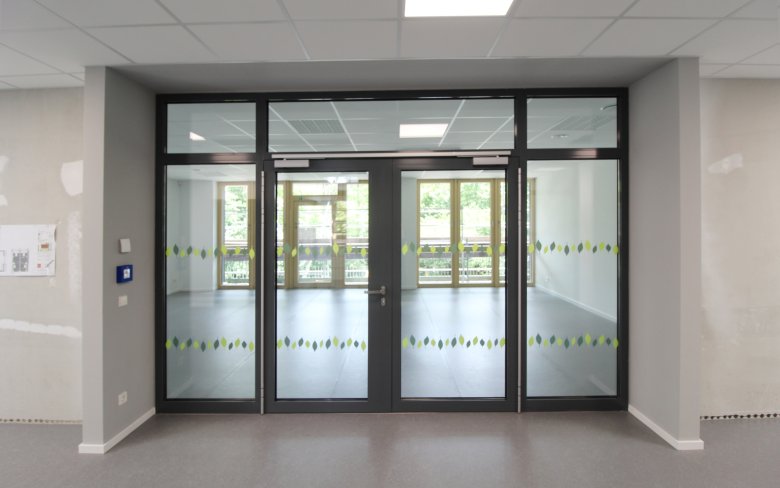

    De multifunctionele ruimte is voltooid.
    De multifunctionele ruimte is voltooid.
    De gangen zijn klaar voor de inrichting. De groepsruimten zijn klaar.
    De gangen zijn klaar voor de inrichting. De groepsruimten zijn klaar.
  • Mei 2020

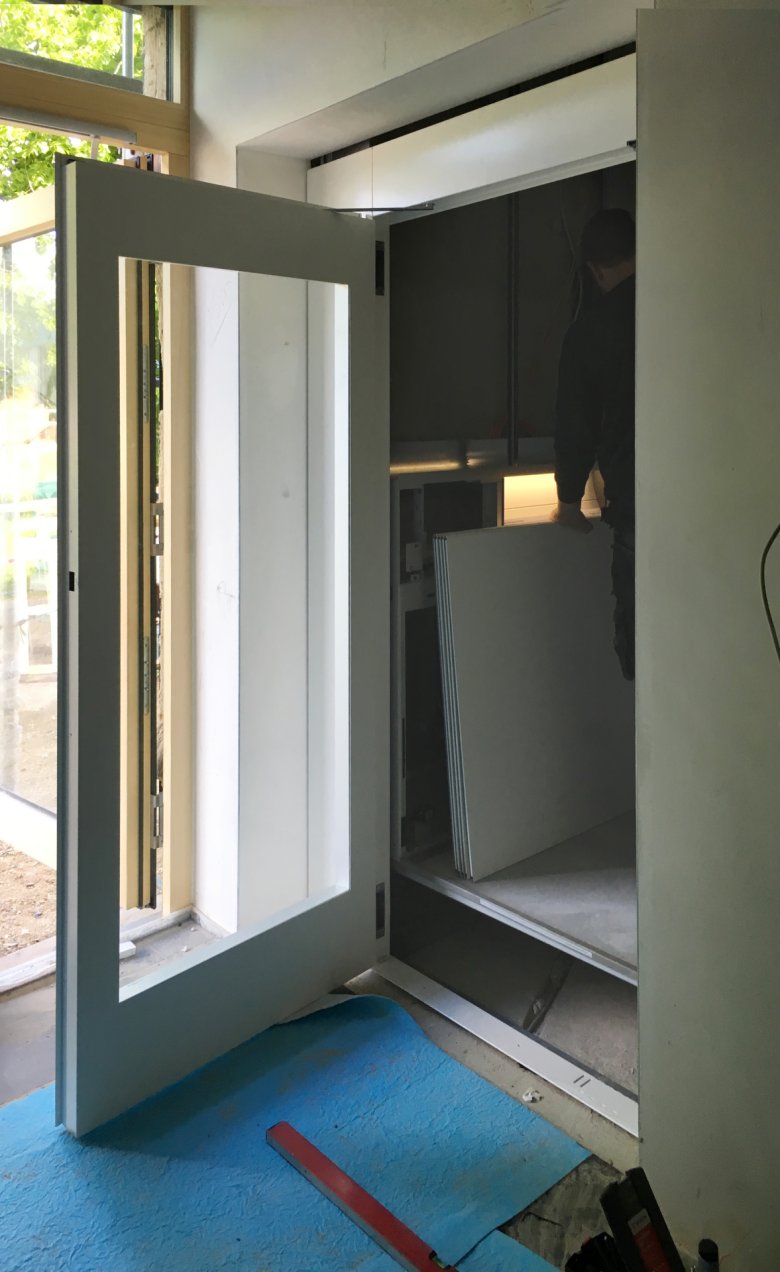

    Lift
    Lift

    De laatste elektrische installatie vindt plaats. De lampen zijn geïnstalleerd.
    De laatste elektrische installatie vindt plaats. De lampen zijn geïnstalleerd.

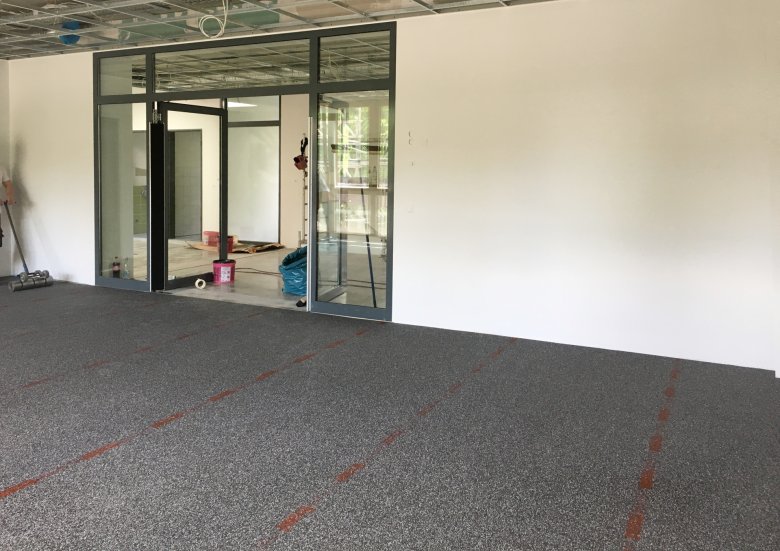

    De stootbeveiliging in de multifunctionele ruimte is geïnstalleerd.
    De stootbeveiliging in de multifunctionele ruimte is geïnstalleerd.

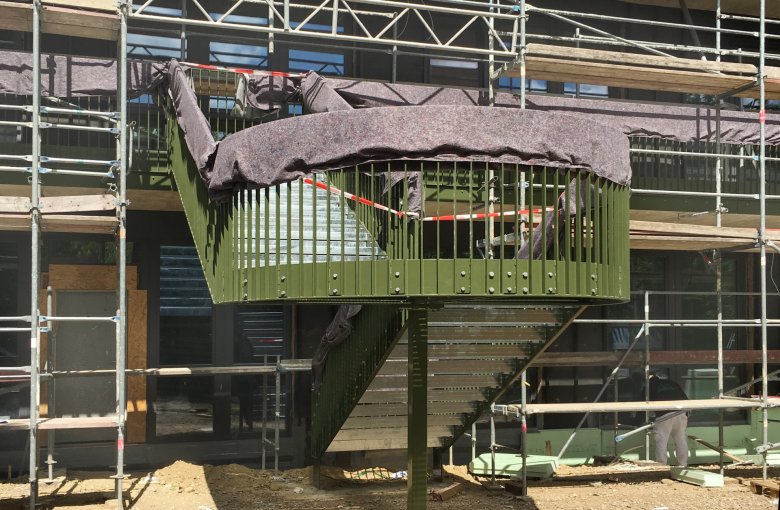

    De stalen trap is geleverd en geïnstalleerd.
    De stalen trap is geleverd en geïnstalleerd.

    De installatie van de gevel is begonnen.
    De installatie van de gevel is begonnen.

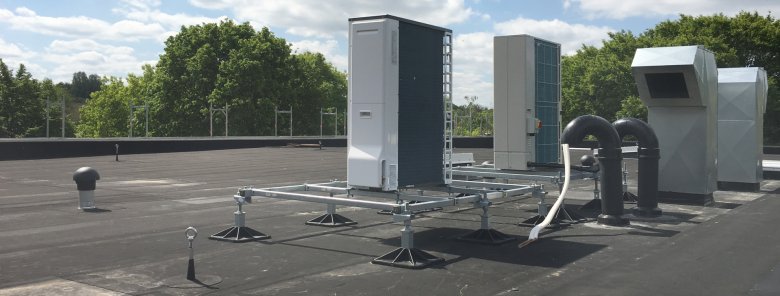

    De luchtafvoer- en luchttoevoerkanalen op het dak zijn geïnstalleerd.
    De luchtafvoer- en luchttoevoerkanalen op het dak zijn geïnstalleerd.
  • April 2020

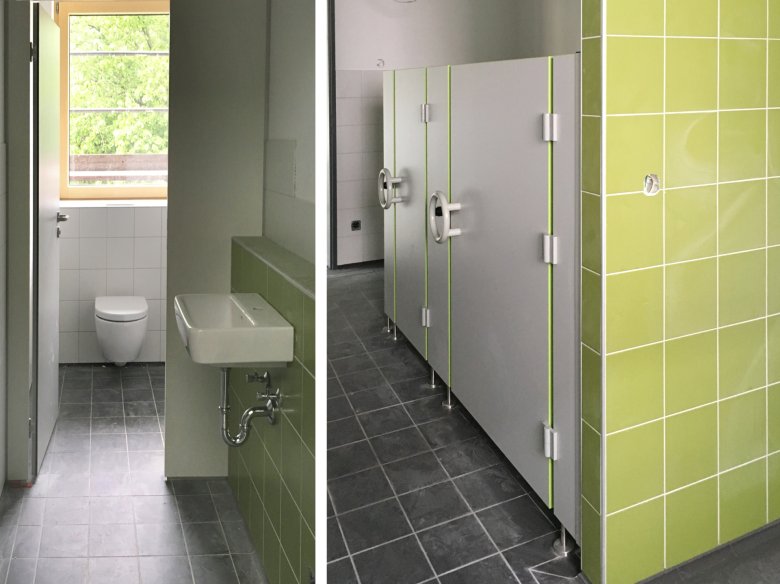

    De toiletwanden zijn geleverd en geïnstalleerd.
    De toiletwanden zijn geleverd en geïnstalleerd.

    Het schilderwerk vordert.
    Het schilderwerk vordert.
    De glazen ruiten zijn geleverd en geïnstalleerd.
    De glazen ruiten zijn geleverd en geïnstalleerd.

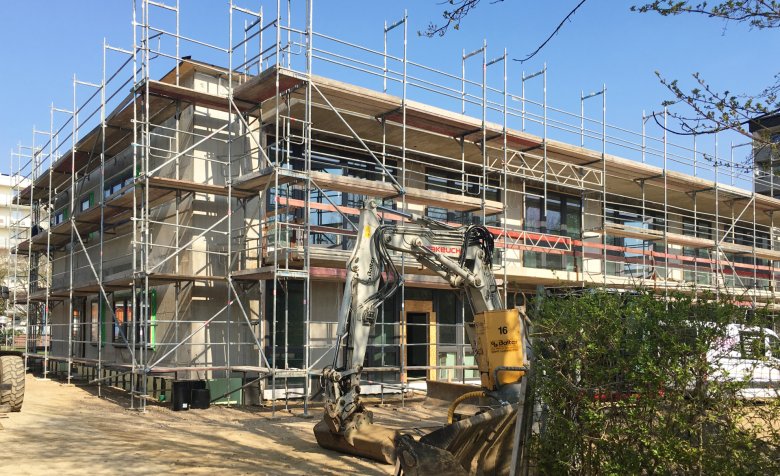

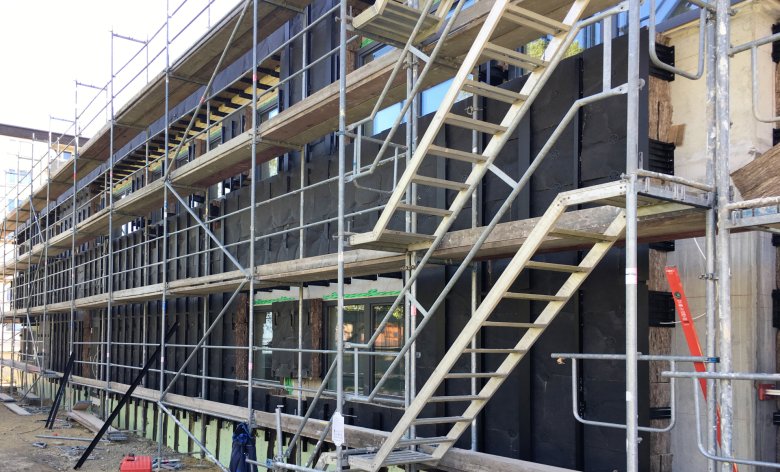

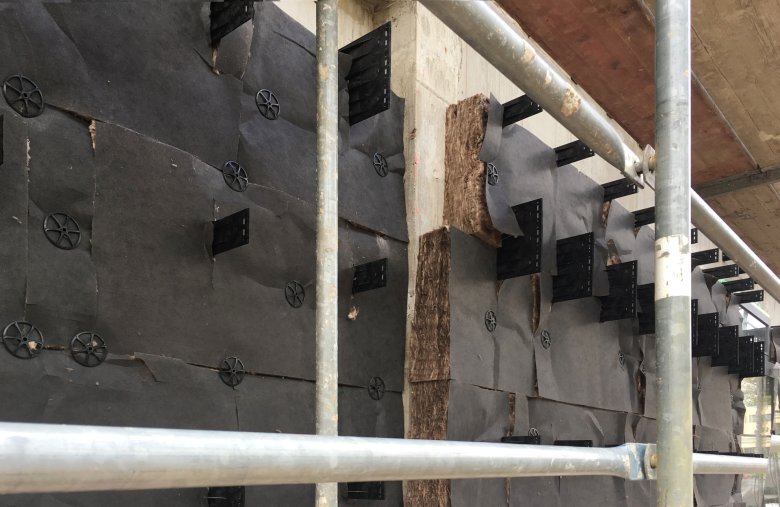

    Fassade_Demmung_fortgeschritten_c_E26_2020_04
    De gevelwerkzaamheden vorderen. De thermische isolatie voor de gevel is geleverd en geïnstalleerd.
    De gevelwerkzaamheden vorderen. De thermische isolatie voor de gevel is geleverd en geïnstalleerd.
    De steigers langs de gevel zijn opgebouwd. Het werk aan de onderbouw van de gevel is begonnen.
    De steigers langs de gevel zijn opgebouwd. Het werk aan de onderbouw van de gevel is begonnen.
  • Maart 2020

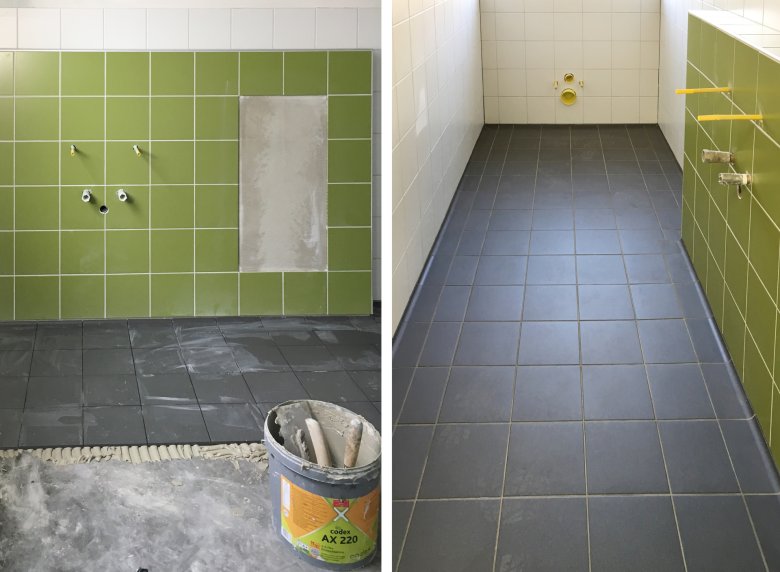

    Het tegelwerk vordert.
    Het tegelwerk vordert.

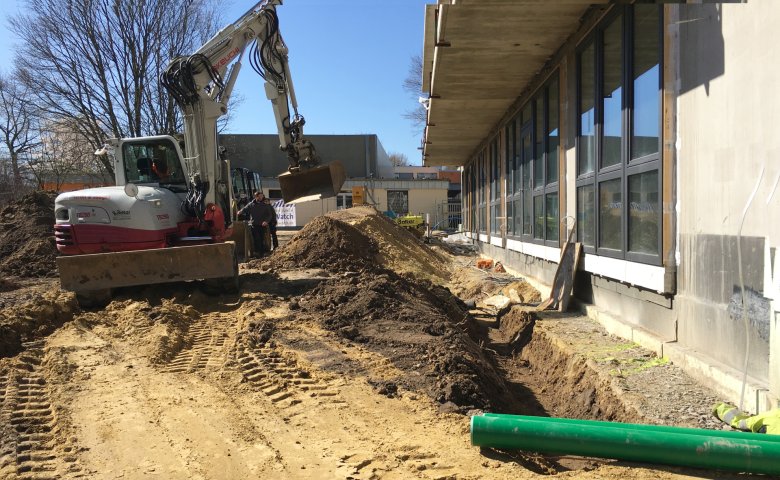

    Het afwateringswerk rond het gebouw is voltooid.
    Het afwateringswerk rond het gebouw is voltooid.
    De uitvoering van het TGA-medium is al gedeeltelijk voltooid.
    De uitvoering van het TGA-medium is al gedeeltelijk voltooid.
    Het aansluitingswerk voor de TGA-media vordert.
    Het aansluitingswerk voor de TGA-media vordert.
  • Februari 2020

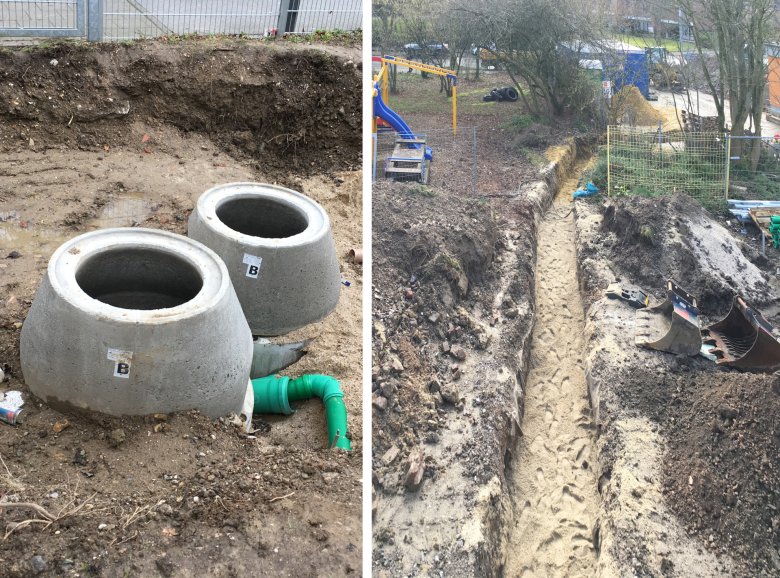

    Kanaalwerk
    Kanaalwerk

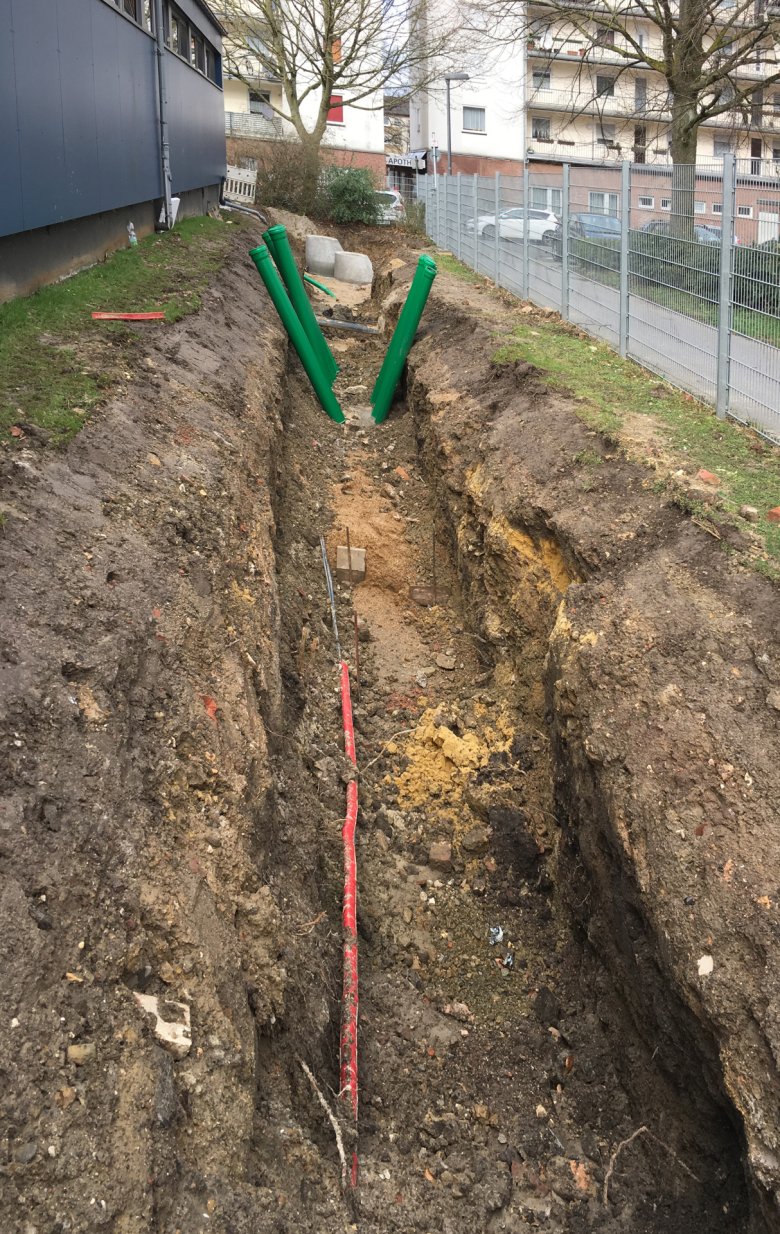

    De ontwikkeling van TGA-media vordert.
    De ontwikkeling van TGA-media vordert.
  • Januari 2020

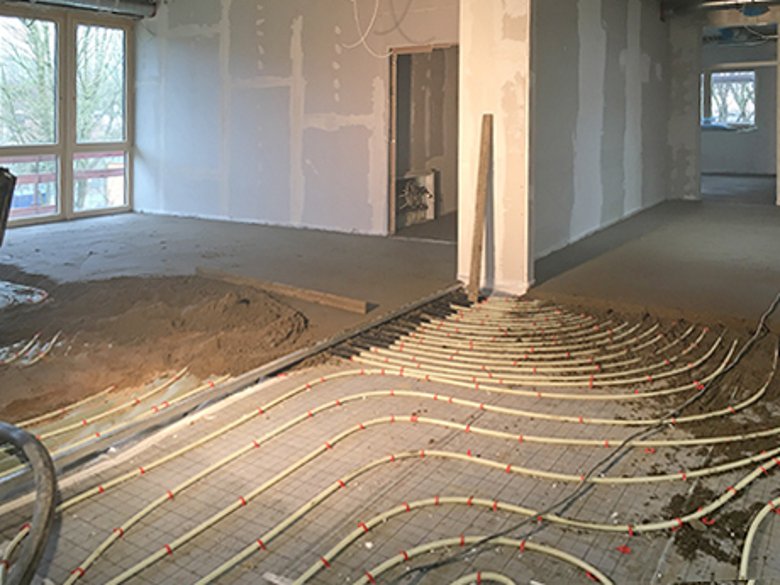

    De dekvloerwerkzaamheden op de bovenverdieping zijn begonnen.
    De dekvloerwerkzaamheden op de bovenverdieping zijn begonnen.

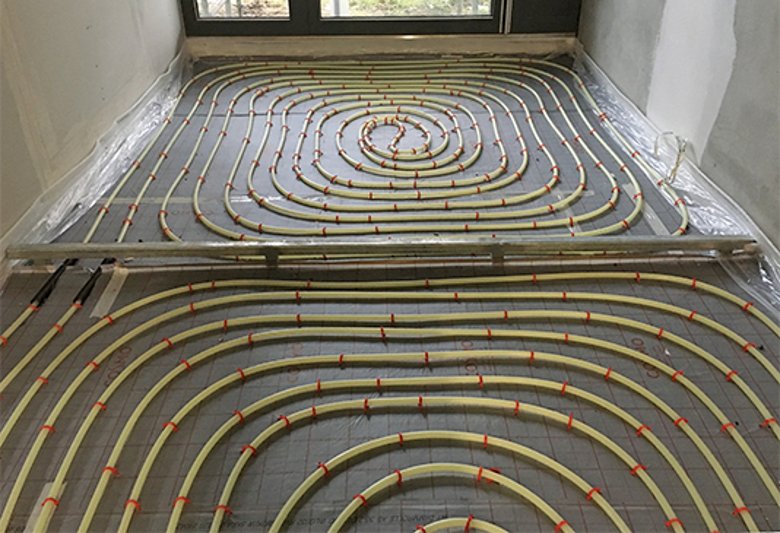

    Vloerverwarming ontwerp
    Vloerverwarming ontwerp

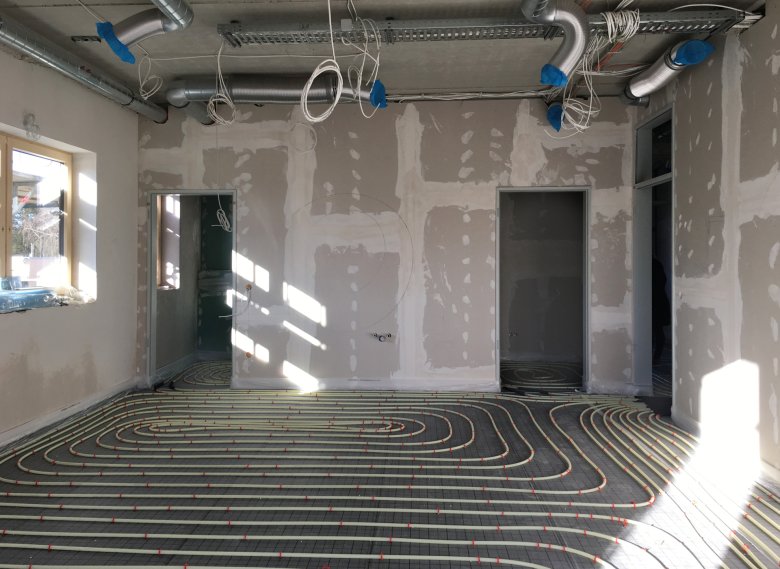

    De vloerverwarming op de begane grond is klaar.
    De vloerverwarming op de begane grond is klaar.
    De contactgeluidisolatie op de bovenverdieping is geïnstalleerd.
    De contactgeluidisolatie op de bovenverdieping is geïnstalleerd.

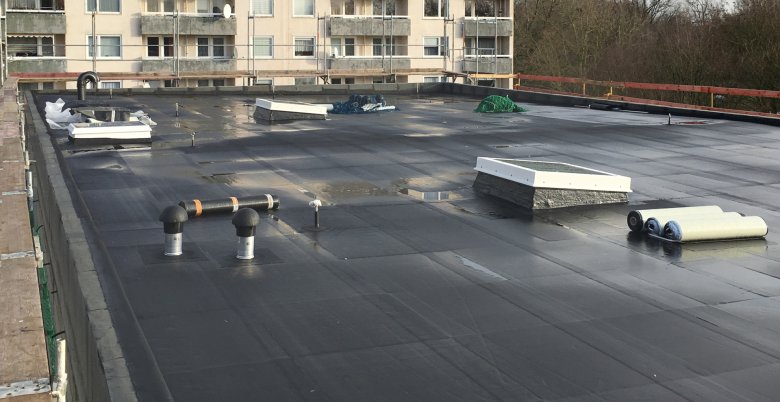

    Het dak is geïsoleerd.
    Het dak is geïsoleerd.
  • December 2019

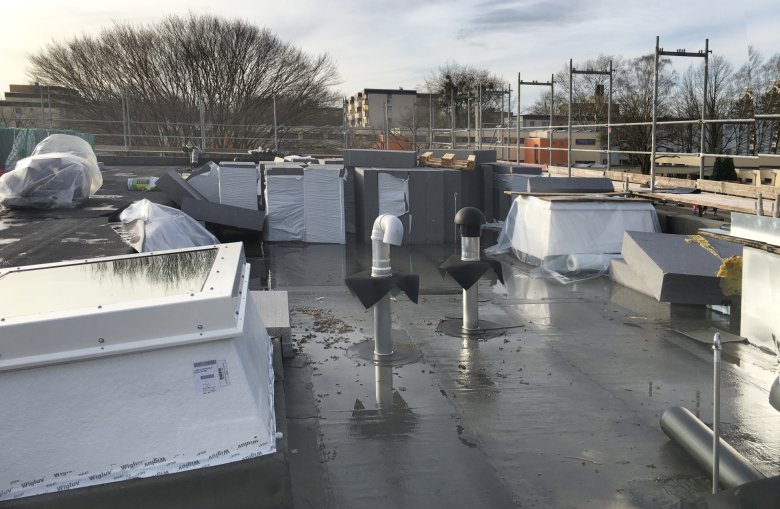

    De dakwerkzaamheden vorderen.
    De dakwerkzaamheden vorderen.
    De dakwerkzaamheden vorderen.
    De dakwerkzaamheden vorderen.

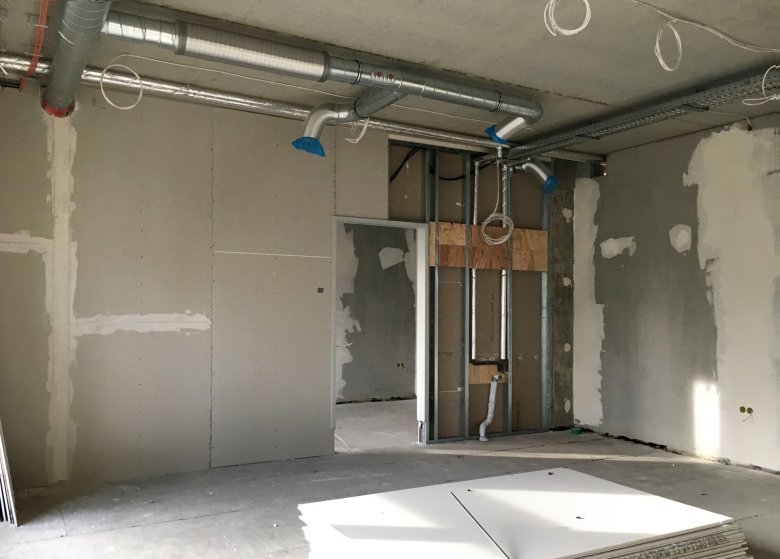

    TGA-buizen
    TGA-buizen

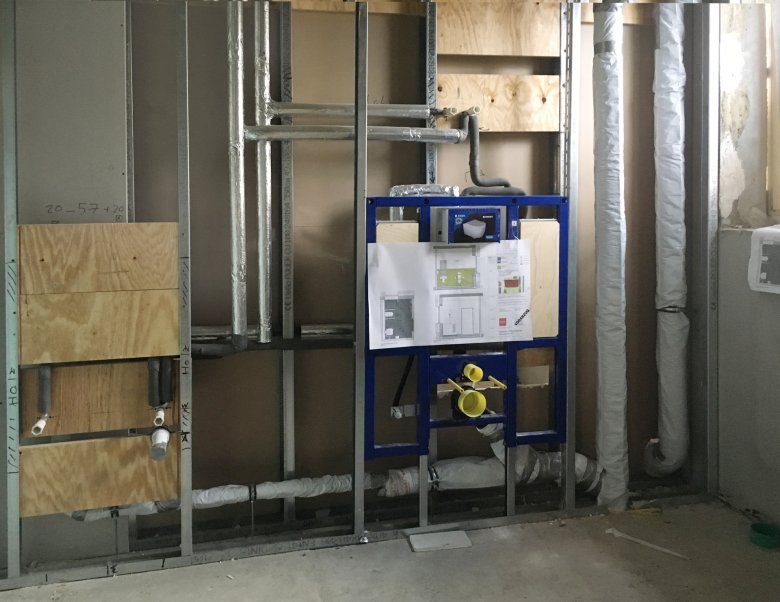

    Het TGA-werk vordert.
    Het TGA-werk vordert.
  • November 2019

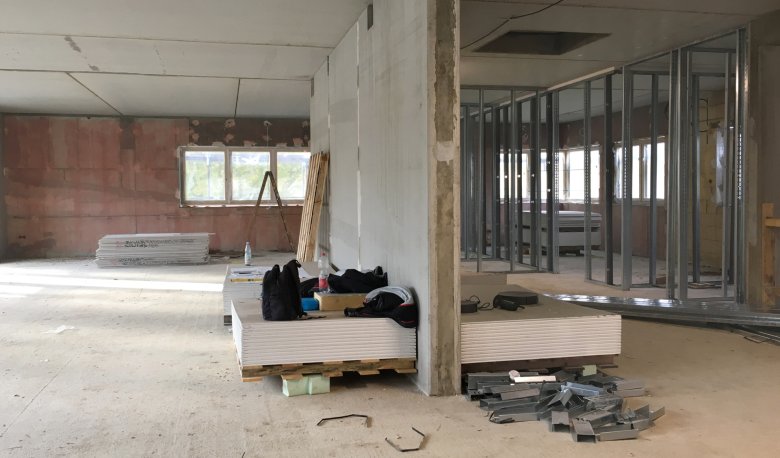

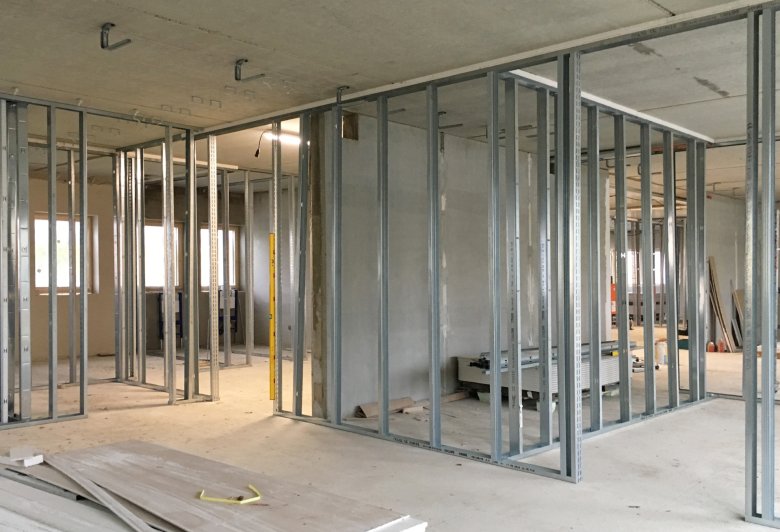

    Trockenbau_c_E26_2019_11
    Het pleister- en gipswerk binnen is begonnen.
    Het pleister- en gipswerk binnen is begonnen.
  • Oktober 2019

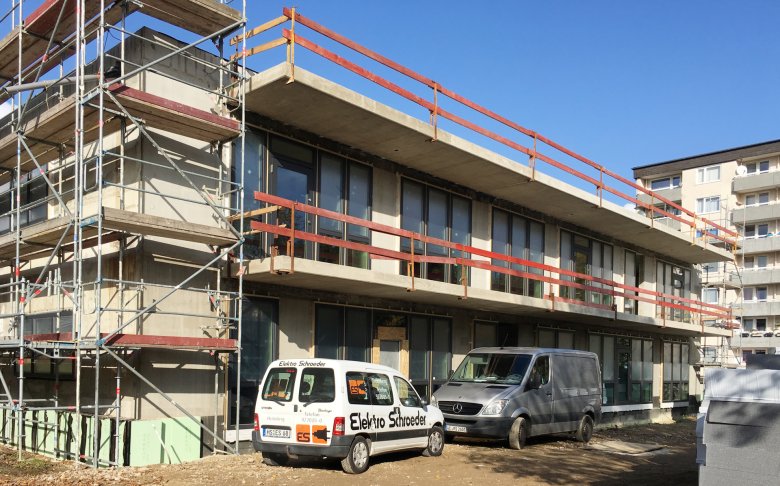

    Fenster_Innenanicht_OG_c_E26_2019_10

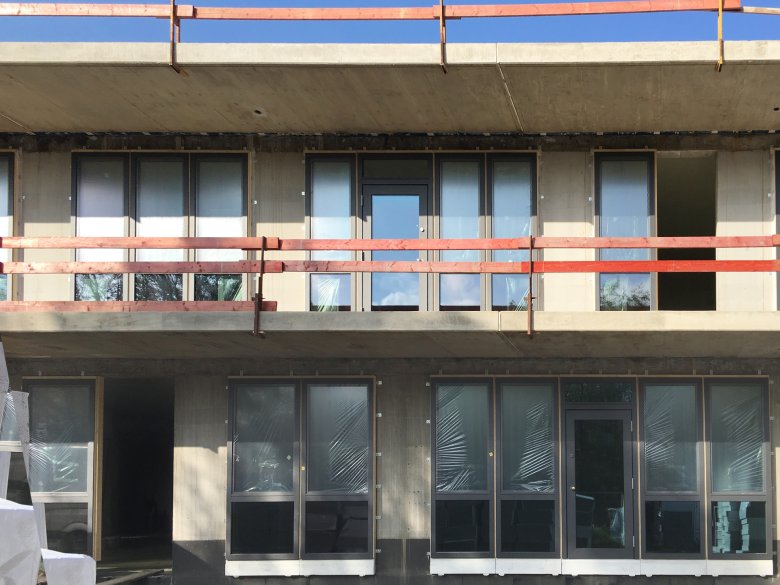

    Fenster_Frontal_c_E26_2019_10

    De ramen zijn geleverd en geïnstalleerd.
    De ramen zijn geleverd en geïnstalleerd.

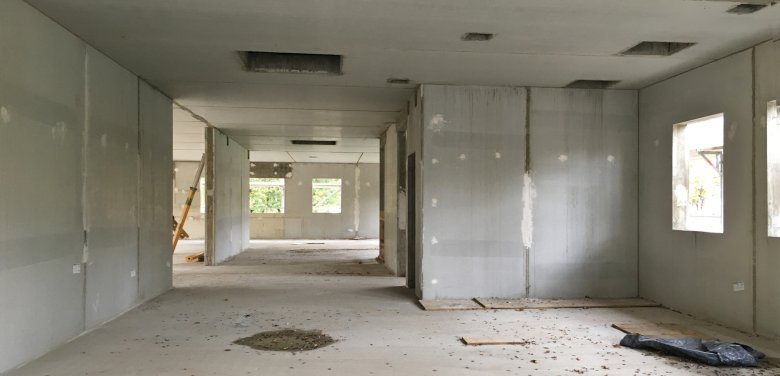

    Fertig_Rohbau_c_E26_2019_10

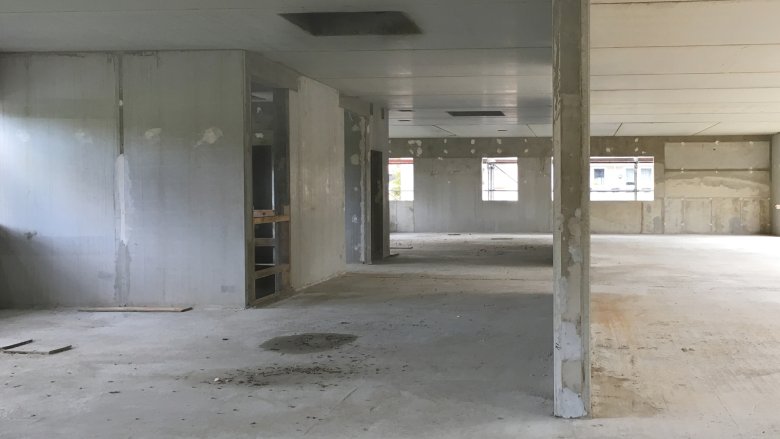

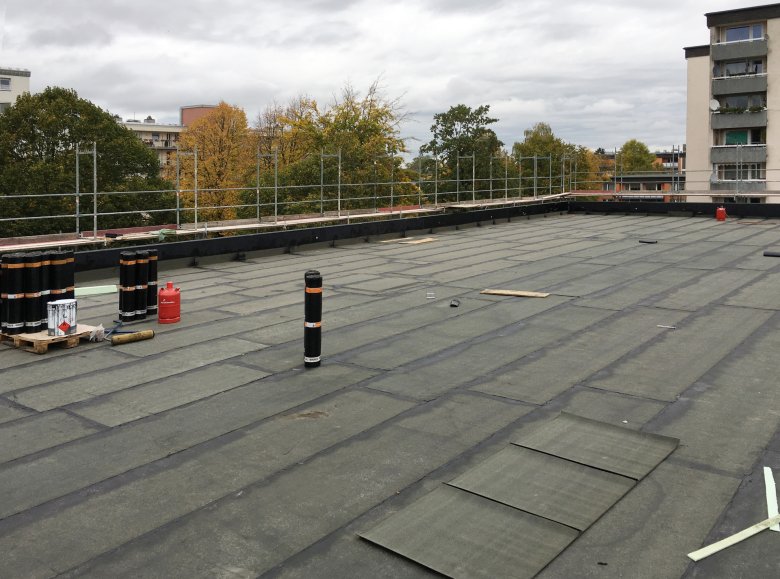

    Het omhulsel is voltooid.
    Het omhulsel is voltooid.
    Dakwerkzaamheden
    Dakwerkzaamheden
  • September 2019

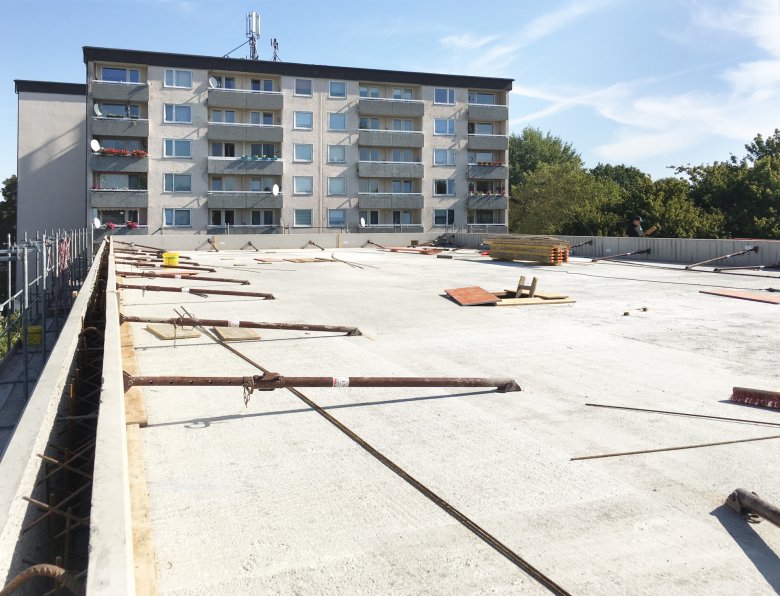

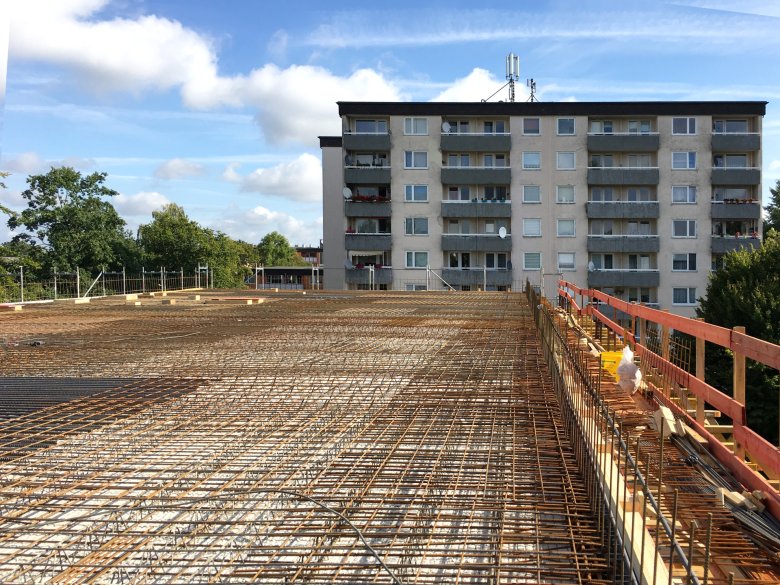

    De bovenste verdieping is gebetonneerd.
    De bovenste verdieping is gebetonneerd.

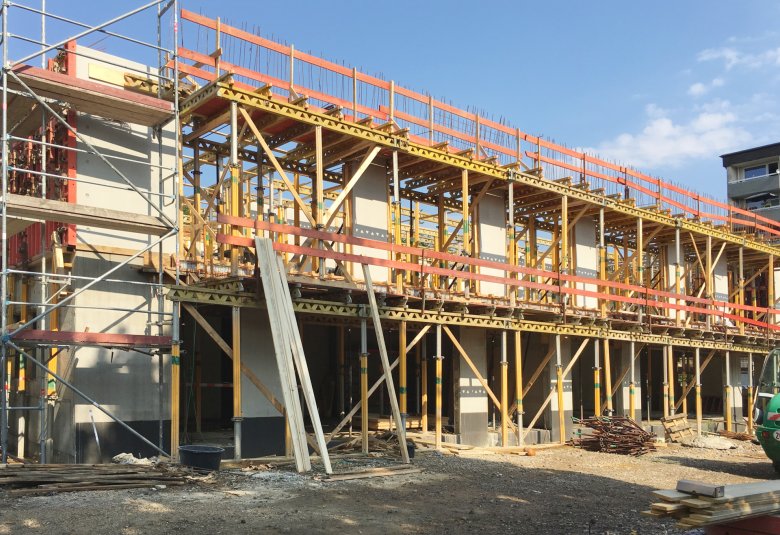

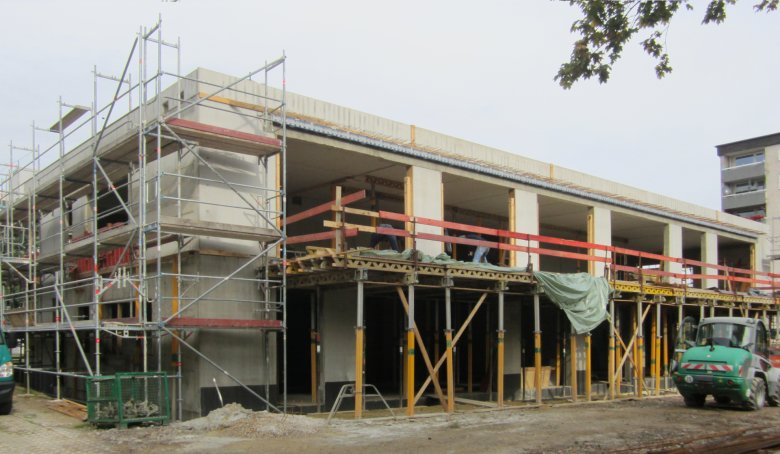

    Het balkon is gedeeltelijk betonnen. Je kunt het balkon met de steiger zien.
    Het balkon is gedeeltelijk betonnen. Je kunt het balkon met de steiger zien.
    Versterking dak boven begane grond
    Versterking dak boven begane grond

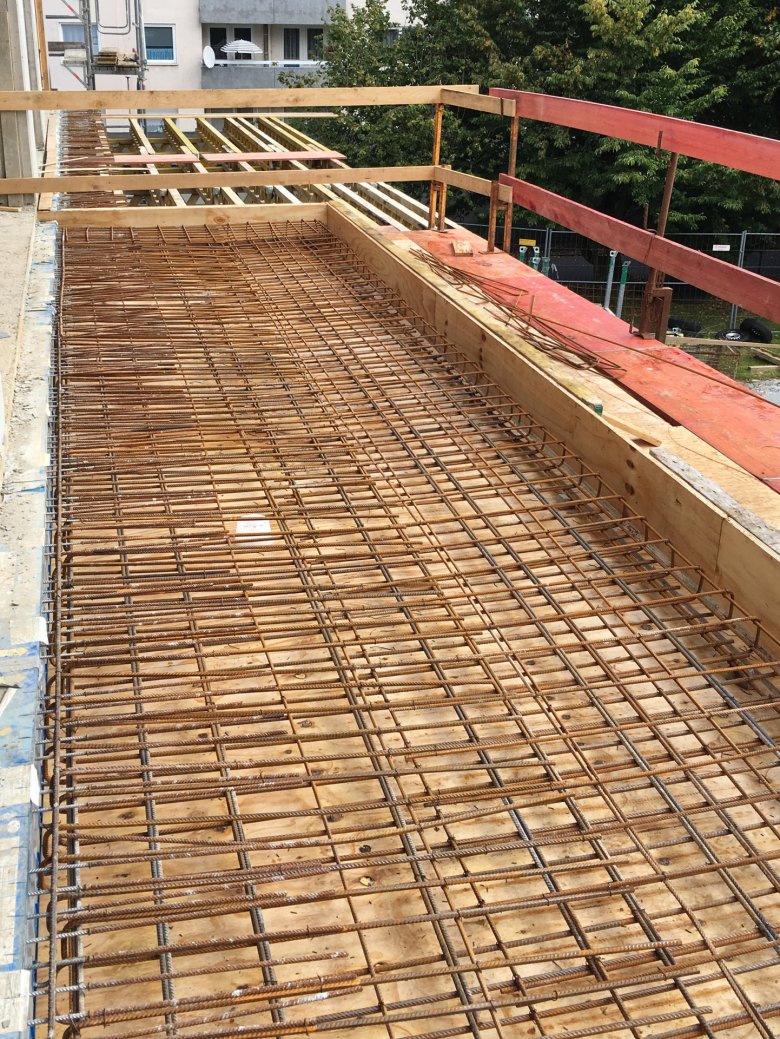

    De versterking van het balkon wordt uitgevoerd.
    De versterking van het balkon wordt uitgevoerd.

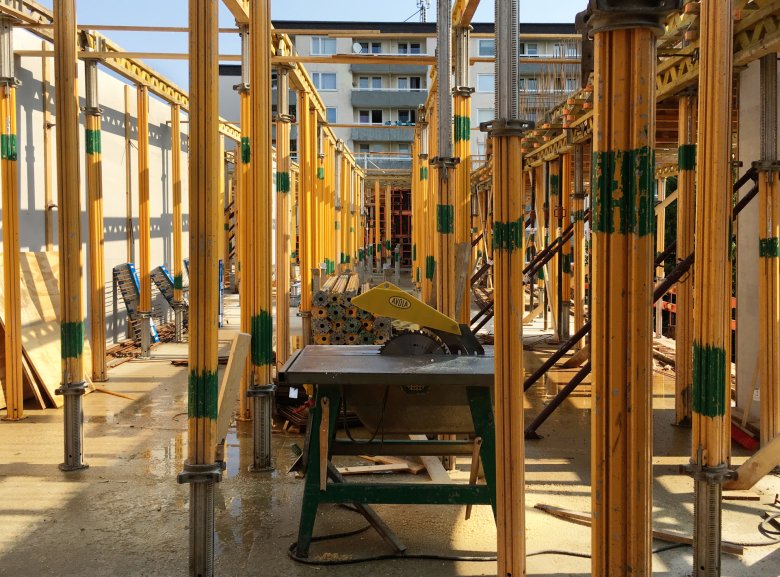

  • Augustus 2019

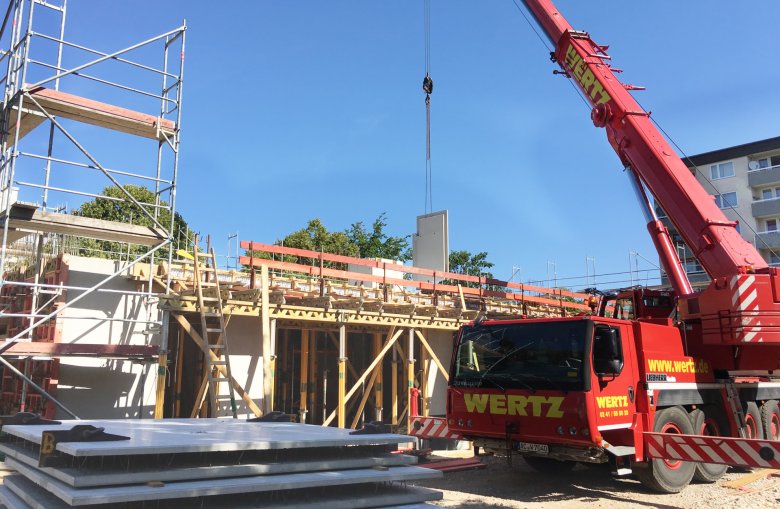

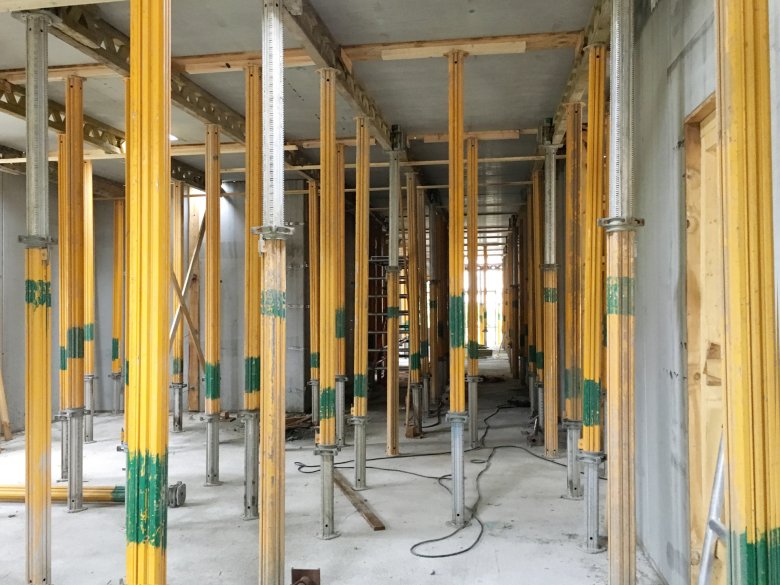

    De filigraanmuren op de bovenverdieping zijn geleverd en geplaatst.
    De filigraanmuren op de bovenverdieping zijn geleverd en geplaatst.
    De steunen voor de filigraanplafonds boven de bovenverdieping zijn voorbereid.
    De steunen voor de filigraanplafonds boven de bovenverdieping zijn voorbereid.
  • Juli 2019

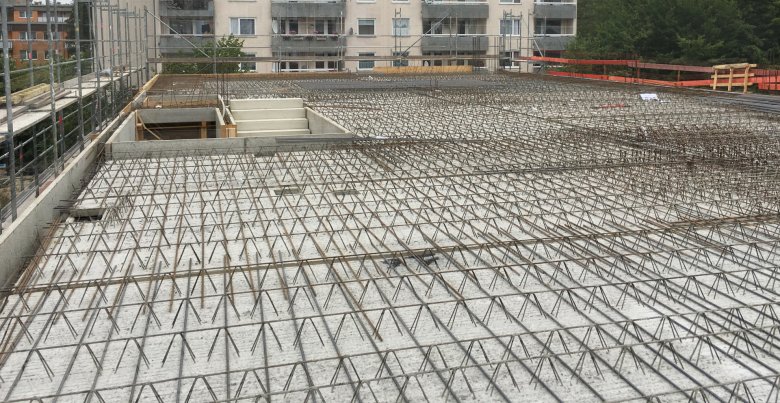

    Het plafond boven de begane grond is gebetonneerd.
    Het plafond boven de begane grond is gebetonneerd.

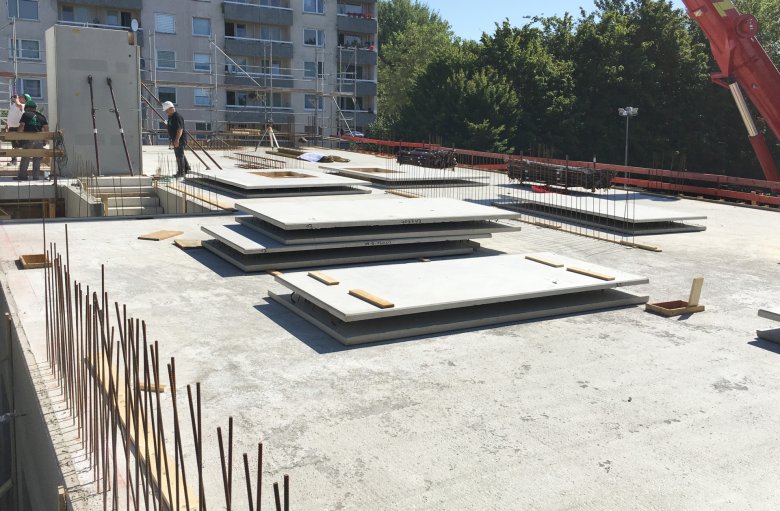

    De filigraanwanden voor de bovenverdieping zijn geleverd en worden nu geïnstalleerd.
    De filigraanwanden voor de bovenverdieping zijn geleverd en worden nu geïnstalleerd.
    Versterking OG
    Versterking OG

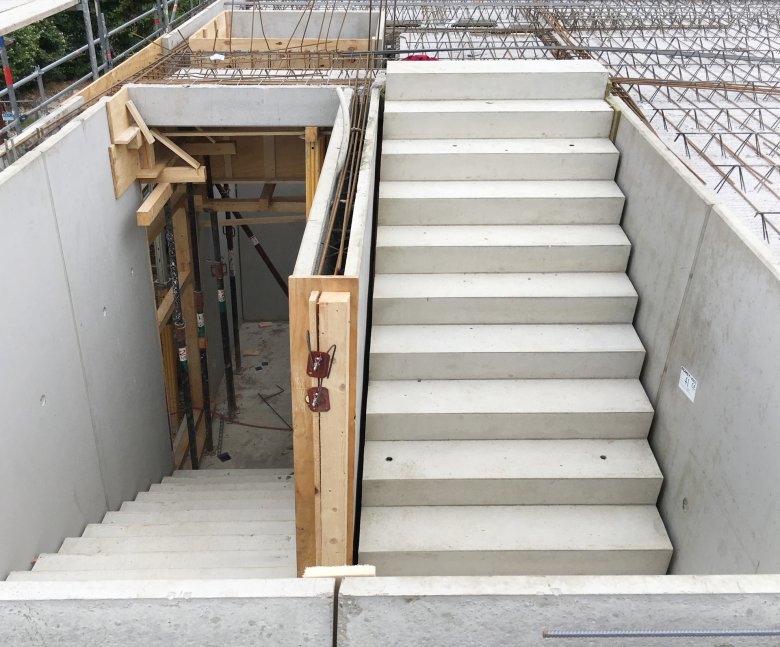

    De trap van gewapend beton op de begane grond is geleverd en geïnstalleerd.
    De trap van gewapend beton op de begane grond is geleverd en geïnstalleerd.
    Het filigraanplafond boven de begane grond is geleverd en geïnstalleerd.
    Het filigraanplafond boven de begane grond is geleverd en geïnstalleerd.

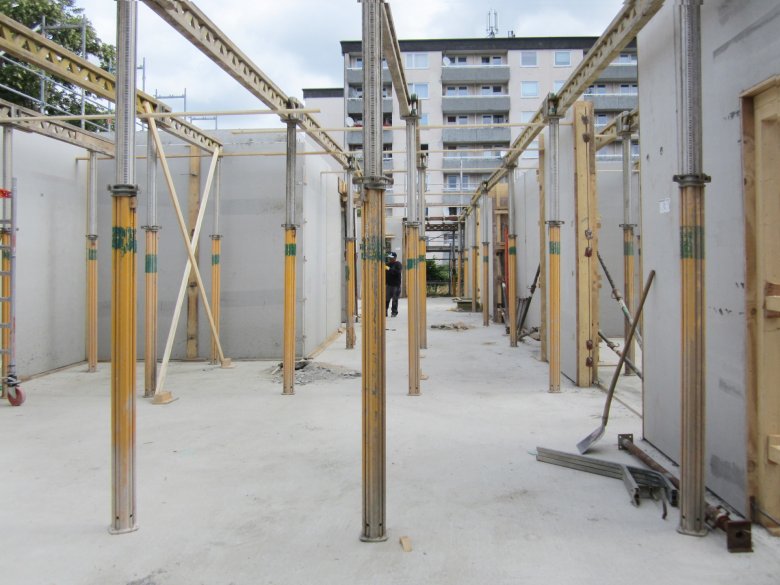

    De steigers voor de prefab plafonds boven de begane grond zijn geplaatst. De in het werk gestorte betonnen muren op de begane grond zijn in beton gegoten.
    De steigers voor de prefab plafonds boven de begane grond zijn geplaatst. De in het werk gestorte betonnen muren op de begane grond zijn in beton gegoten.
  • Juni 2019

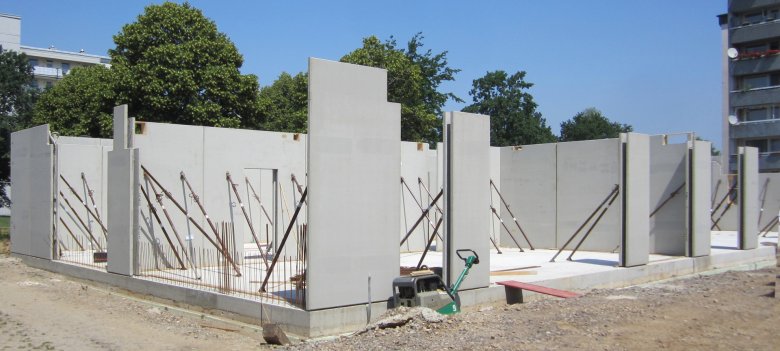

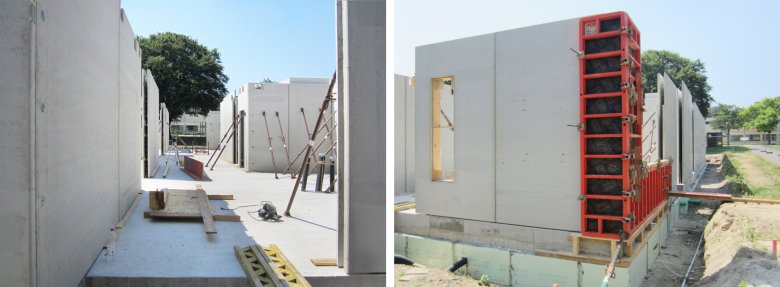

    Filigranwände_Erdgeschoss_c_E26_2019_06

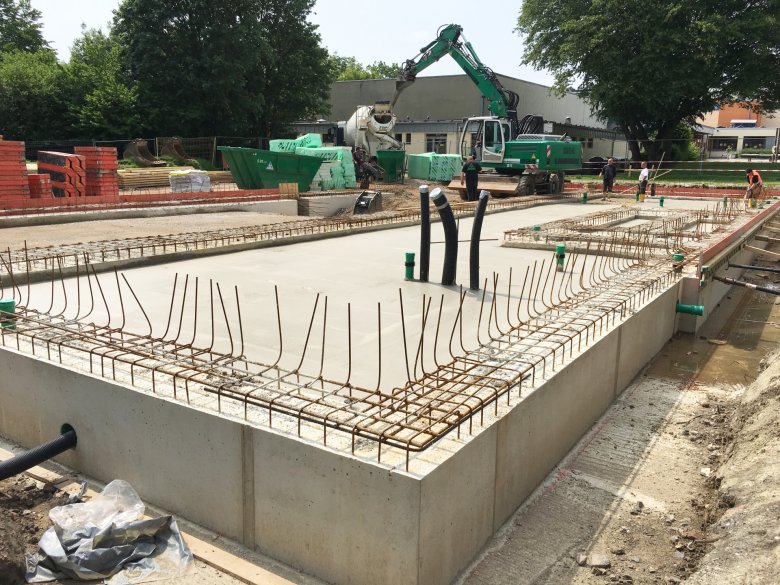

    De vloerplaat is in beton gegoten. De perimeterisolatie is aangebracht. De filigraanwanden voor de begane grond zijn geleverd en geïnstalleerd.
    De vloerplaat is in beton gegoten. De perimeterisolatie is aangebracht. De filigraanwanden voor de begane grond zijn geleverd en geïnstalleerd.
    De zuiverheidslaag is voltooid.
    De zuiverheidslaag is voltooid.
  • Mei 2019

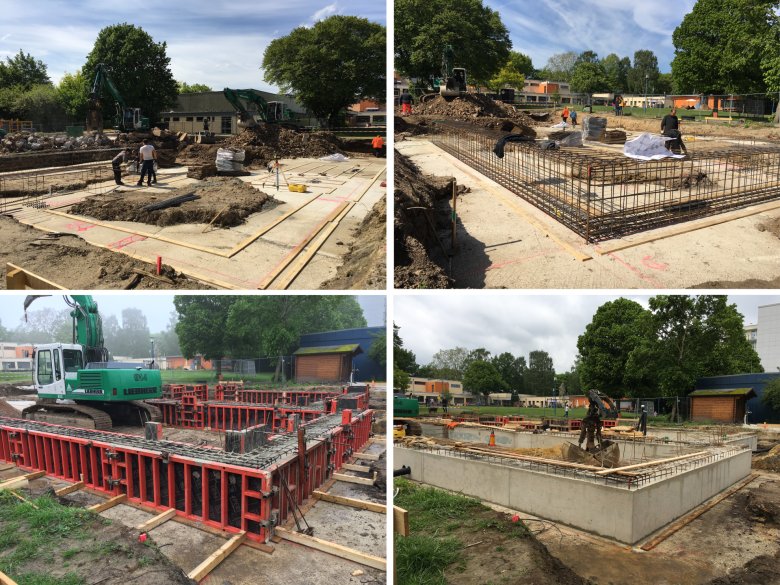

    De ventilatie voor de strokenfunderingen wordt geleverd. De bodemafdichtingen worden geïnstalleerd en de strokenfunderingen worden gelabeld. De strokenfunderingen worden bekist en gebetonneerd. Het werk aan de strokenfunderingen vordert. De strokenfunderingen zijn gedeeltelijk bekist.
    De ventilatie voor de strokenfunderingen wordt geleverd. De bodemafdichtingen worden geïnstalleerd en de strokenfunderingen worden gelabeld. De strokenfunderingen worden bekist en gebetonneerd. Het werk aan de strokenfunderingen vordert. De strokenfunderingen zijn gedeeltelijk bekist.

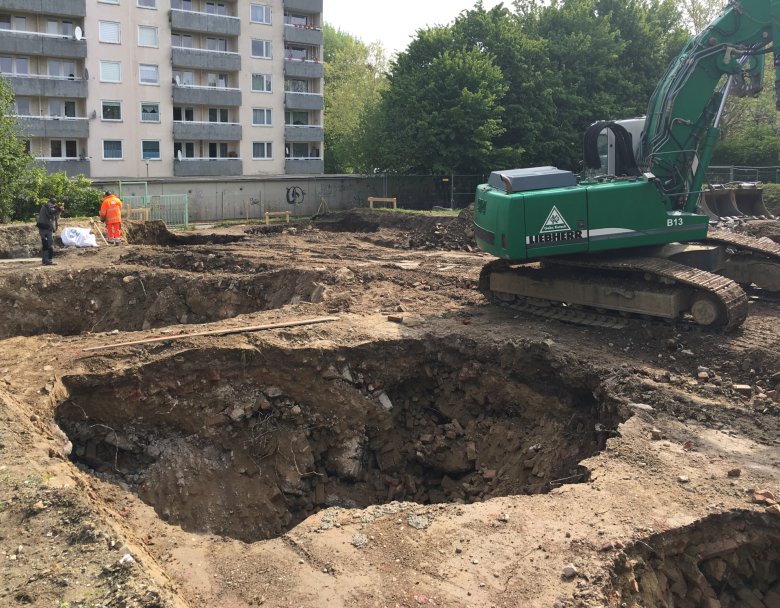

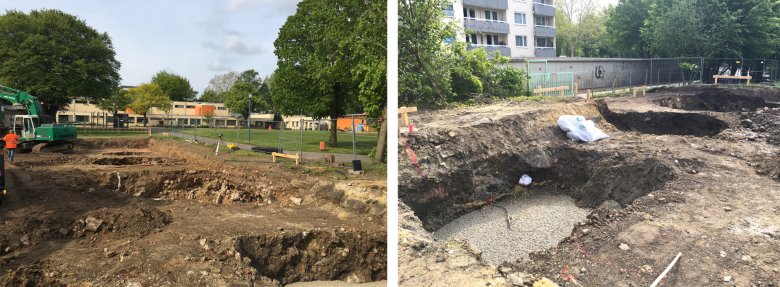

    De grondwerkzaamheden voor de fundering vorderen.
    De grondwerkzaamheden voor de fundering vorderen.
    De grondwerkzaamheden voor de fundering vorderen.
  • April 2019

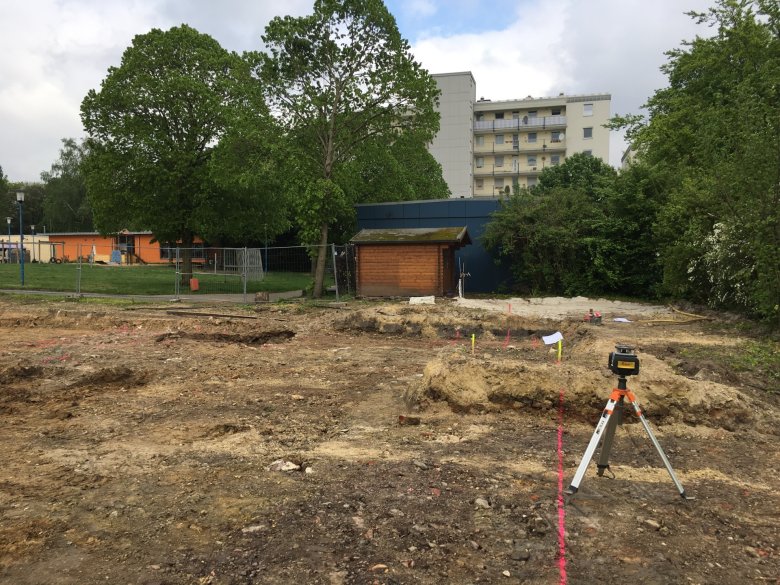

    De grondwerkzaamheden zijn begonnen. De landmeters hebben de ruwe afbakening voltooid.
    De grondwerkzaamheden zijn begonnen. De landmeters hebben de ruwe afbakening voltooid.
    Er zijn veel betonnen funderingen in de grond gevonden.
    Er zijn veel betonnen funderingen in de grond gevonden.
  • December 2018 Sloopwerkzaamheden

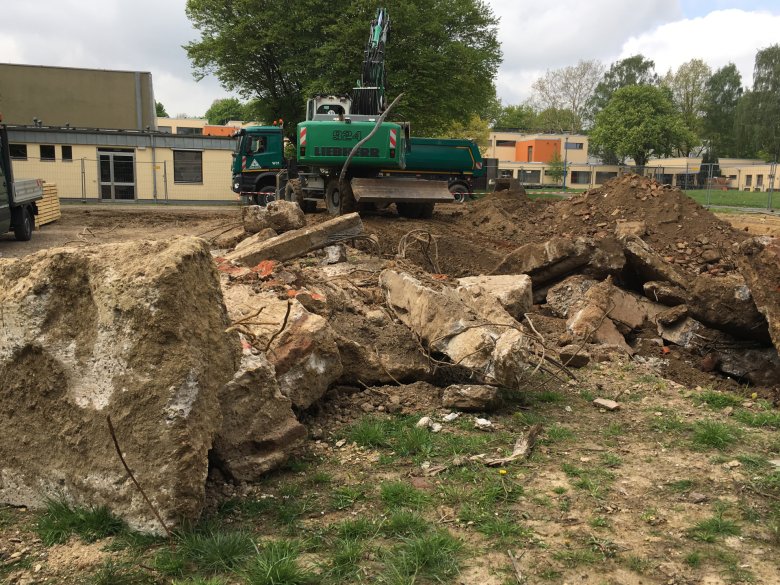

    Het sloopwerk is voltooid.
    Het sloopwerk is voltooid.
    De sloopwerkzaamheden vorderen.
    De sloopwerkzaamheden vorderen

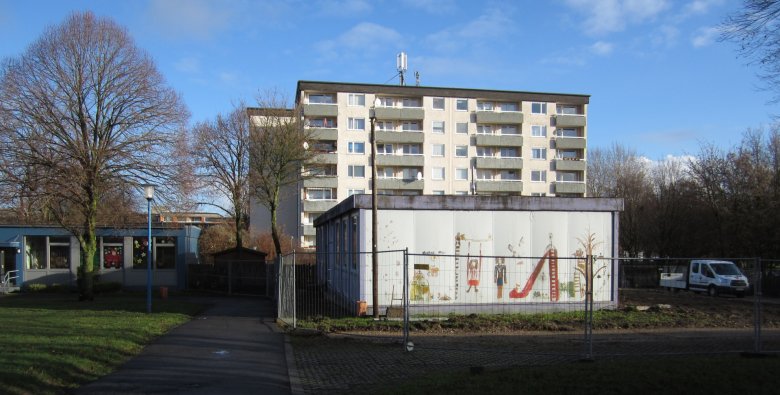

    Opzetten van de bouwplaats en begin van de ontmanteling
    De bovenverdieping werd voltooid.
    Uitrusting voor bouwterreinen
    Uitrusting voor bouwterreinen

Concept

Het nieuwe gebouw komt op dezelfde locatie als het paviljoen en vormt de zuidelijke grens van het schoolplein. De groepsruimten zijn gericht op de buitenspeelruimte, terwijl de functionele en personeelsruimten naar het schoolplein zijn gericht. Een brede centrale speelgang verbindt de ruimtes en creëert extra speelplekken. Daarnaast zorgt een aparte trap met een vluchtbalkon voor toegang en veiligheid.

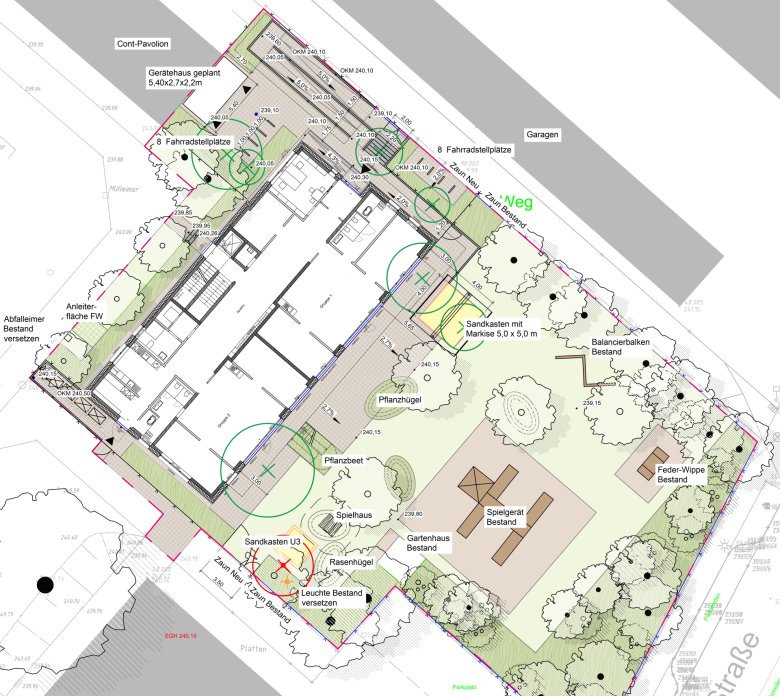

Open ruimte planning
Open ruimte planning

Energieconcept

Het energieconcept van het nieuwe gebouw is gebaseerd op een combinatie van moderne technologieën voor een efficiënte en duurzame energievoorziening. Een uitgebreid ventilatiesysteem met warmteterugwinning zorgt voor een gezond binnenklimaat met een laag energieverbruik. Dit wordt aangevuld door een lucht/water warmtepomp met vloerverwarming, die efficiënte verwarming mogelijk maakt. Daarnaast draagt een fotovoltaïsch systeem op het dak bij aan milieuvriendelijke elektriciteitsopwekking en ondersteunt zo de energiebehoefte van het kinderdagverblijf.

Meer projectinformatie

  • Kamerprogramma

    Er zijn in totaal 4 groepen met de volgende groepsvormen:

    • Groepsvorm II (0-3 jaar): 2 groepen op de begane grond
    • Groepsvorm III (3-6 jaar): 2 groepen op de bovenverdieping

    In overeenstemming met DVO KiBiz wordt 160m² voor een Ü3-groep en 185m² voor een U3-groep erkend voor herfinanciering van de huur. Dit resulteert in een maximale totale bruikbare oppervlakte van 690 m² voor de geplande groepstypen.
    Het compacte ontwerp maakt het mogelijk om een therapieruimte te realiseren als aanvulling op het door de LVR gespecificeerde ruimteprogramma.

  • Aanzichten en doorsneden

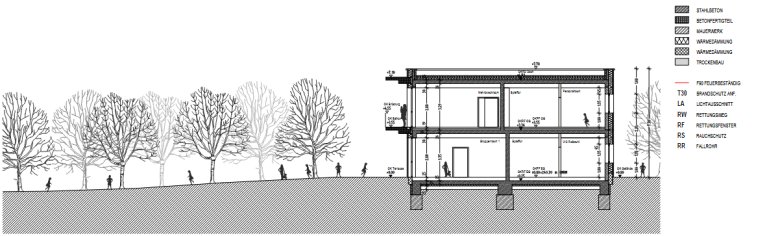

    Lengtedoorsnede Doorsnede A-A
    Lengtedoorsnede Doorsnede A-A

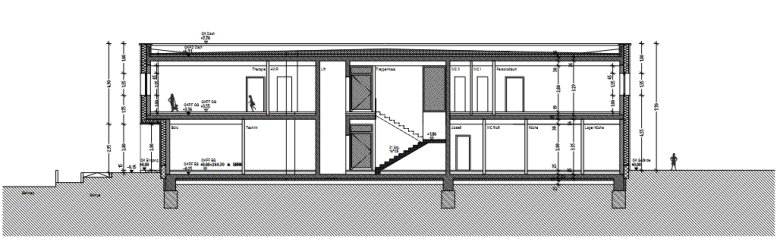

    Doorsnede doorsnede B-B
    Doorsnede doorsnede B-B

    Uitzicht noord-west
    Uitzicht noord-west

    Uitzicht zuidoost
    Uitzicht zuidoost

    Uitzicht zuid-west
    Uitzicht zuid-west

    Uitzicht noordoost
    Uitzicht noordoost
  • Modelfoto's

    Model foto2

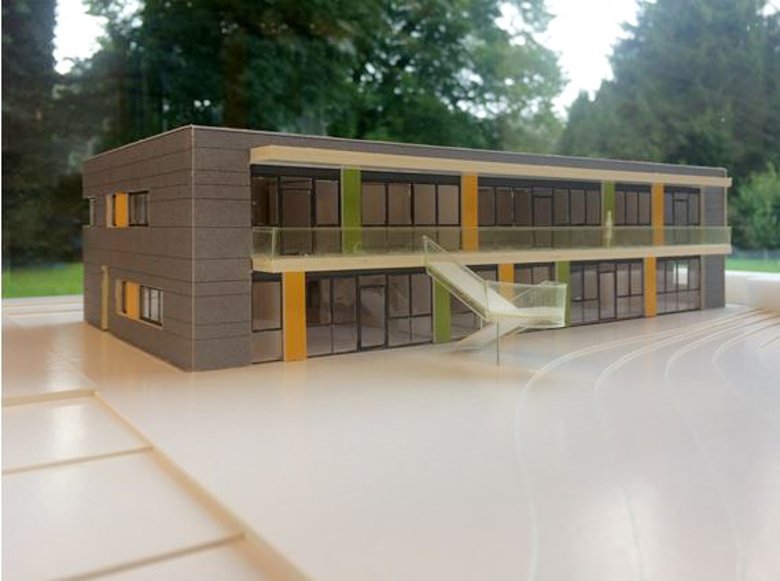

    Model foto1

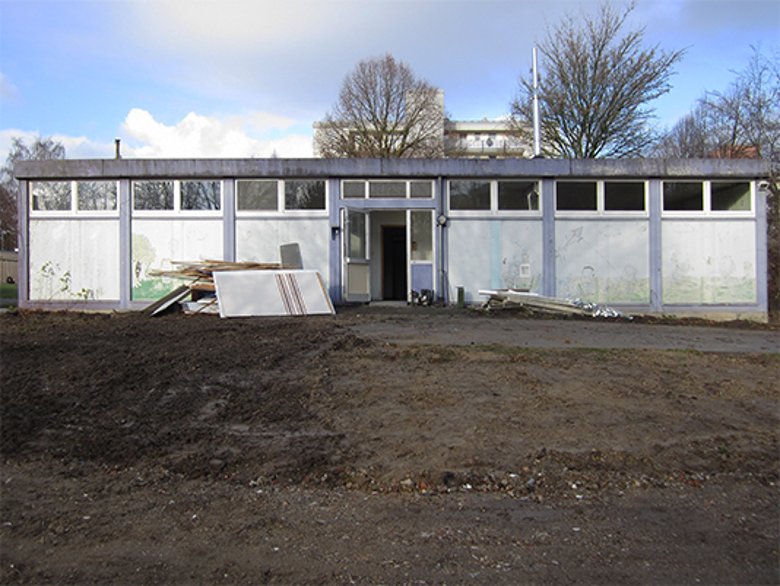

  • As-built foto van gesloopt paviljoen

    Stockfoto
    Stockfoto

Hulp met toegankelijkheid

  • Algemeen

    We streven ernaar onze website toegankelijk te maken. Details hierover vind je in onze toegankelijkheidsverklaring. Je kunt ons suggesties voor verbetering sturen via ons"Meld een belemmering" feedbackformulier.

  • Lettergrootte

    Gebruik de volgende toetsencombinaties om de lettergrootte aan te passen:

    Groter

    Ctrl
    +

    Kleiner

    Ctrl
  • Toetsenbordnavigatie

    Gebruik TAB en SHIFT + TAB om door volgende/vorige links, formulierelementen en knoppen te navigeren.

    Gebruik ENTER om links te openen en met elementen te werken.
