Nieuw buitenzwembad gebouw Hangeweiher

Nieuw gebouw met kleedkamers, sanitaire voorzieningen, kantoor, sociale en leefruimtes

Actueel: Nieuwbouwfoto's juni 2025

In de tijdbalk van de projectfasen bevindt dit project zich in de bouwfase.
Vooruitzichten voor nieuw buitenzwembad

Gelegenheid en doel

Het openluchtzwembad Hangeweiher is het enige openluchtzwembad in Aken en omgeving en is een onmisbare vrijetijdsvoorziening voor de stad Aken. Om het voortbestaan van het verouderde buitenbad te garanderen, zijn de zwembadfaciliteiten en de bijbehorende zwembadtechniek al in de 1e en 2e bouwfase gerenoveerd.

Het bestaande buitenzwembadgebouw was een te groot gebouwencomplex met verschillende, niet onbelangrijke structurele en constructieve gebreken. Om het volledig om te vormen tot een modern buitenzwembad dat voldoet aan de eisen van deze tijd, wordt er een nieuw vervangend gebouw neergezet, inclusief een nieuwe entree en kassa, nadat het oude gebouw is gesaneerd en ontmanteld.

  • Kerngegevens

    • Start realisatie 2023
    • Geschatte voltooiingsdatum: 2026
    • Netto vloeroppervlak: ongeveer 550m²
    • Bruto volume: ca. 2.900m³
    • Architecten: Kaiser Schweitzer Architecten

Bouwplaats foto's

  • Juni 2025

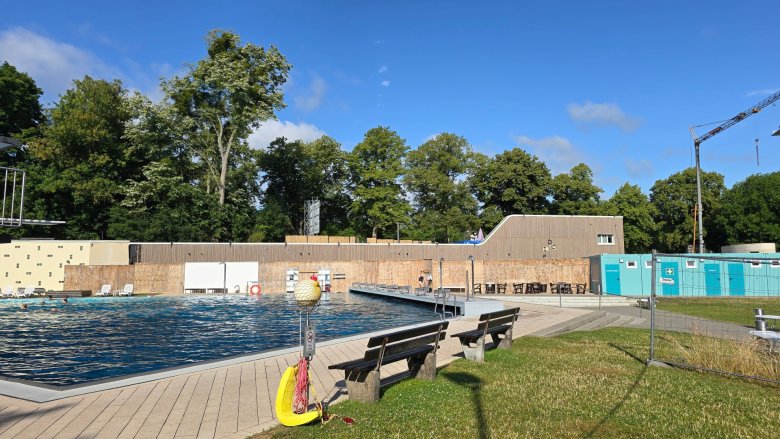

    Het uitzicht vanuit het buitenzwembad, de steigers zijn al afgebroken.
    Het uitzicht vanuit het buitenzwembad, de steigers zijn al afgebroken.

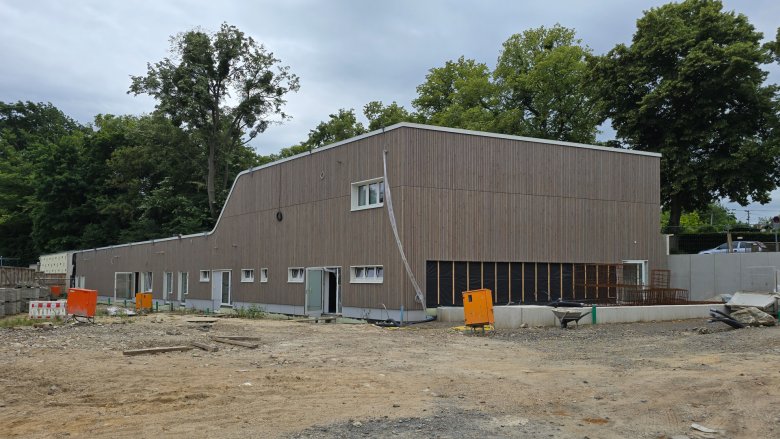

    De houten gevel aan de kant van het buitenzwembad is voltooid en de steigers zijn verwijderd.
    De houten gevel aan de kant van het buitenzwembad is voltooid en de steigers zijn verwijderd.

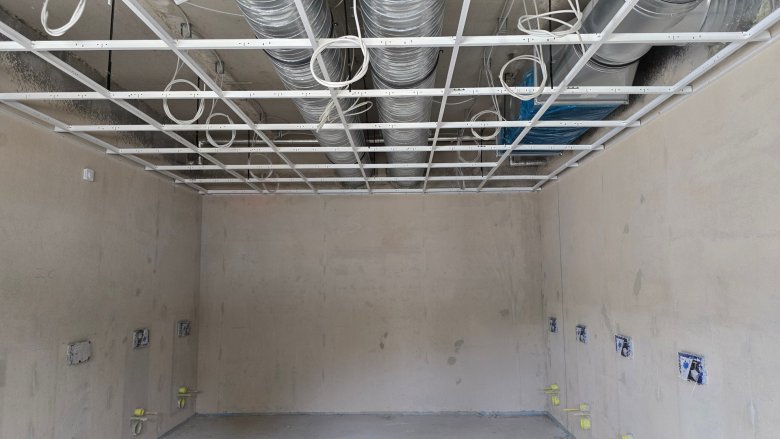

    De verlaagde plafond- en wandinstallaties in het damestoilet
    Installatie van verlaagd plafond met technische installaties in WC Dames

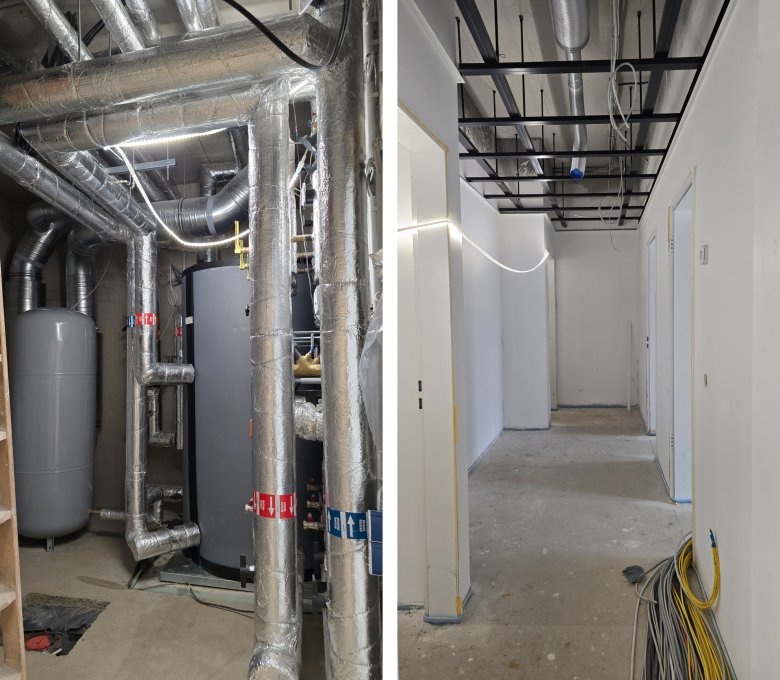

    Links op de foto is de technische ruimte, rechts het verlaagde plafond in de personeelsruimte.
    Links op de foto de technische ruimte, rechts installatie van verlaagd plafond met technische installaties in de personeelsruimte

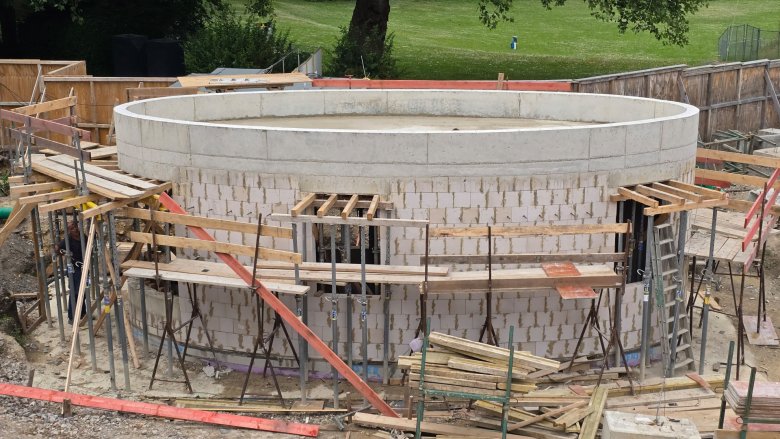

    De ovale kassa, een meesterlijk staaltje vakmanschap.
    Schelpconstructie van de ovale kassa - een meesterwerk van vakmanschap

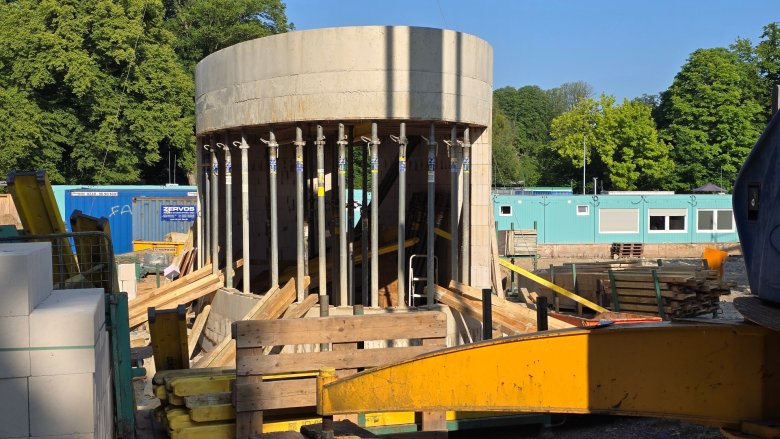

    Het omhulsel van het ovale loketgebouw.
    Het omhulsel van het ovale loketgebouw.

  • Mei 2025

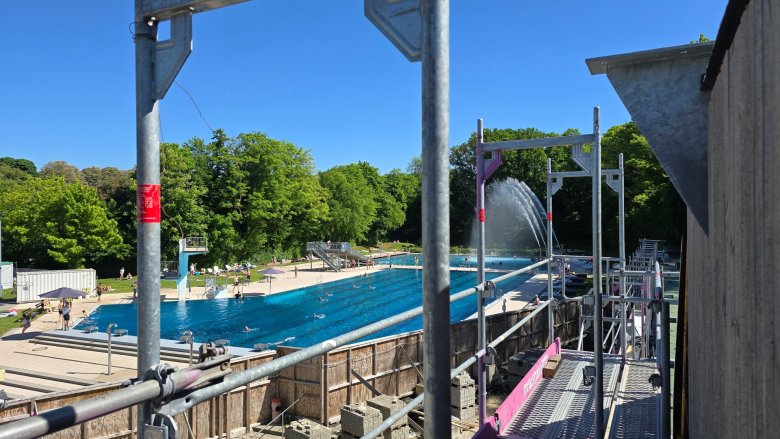

    De activiteiten op de bouwplaats en in het buitenzwembad lopen parallel.
    De activiteiten op de bouwplaats en in het buitenzwembad lopen parallel.
    De nieuwe poorten naar het park zijn geïnstalleerd.
    De nieuwe poorten naar het park zijn geïnstalleerd.
    Geëgaliseerde muren en technische installaties onder het plafond
    Geëgaliseerde muren en technische installaties onder het plafond

    Het metselwerk van de ronde plattegrond van de kassa is voltooid.
    Het metselwerk van het ovale grondplan van de kassa is voltooid.
    Het metselwerk aan de kassa vordert...
    Het metselwerk aan de kassa vordert...

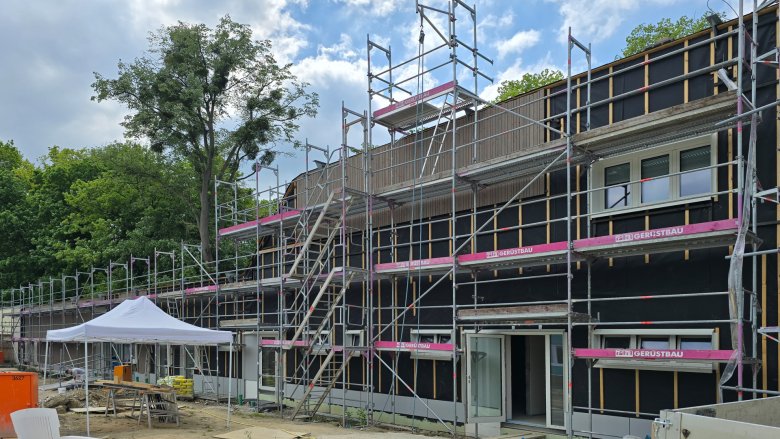

    Werk aan de houten gevel
    Werk aan de houten gevel

  • April 2025

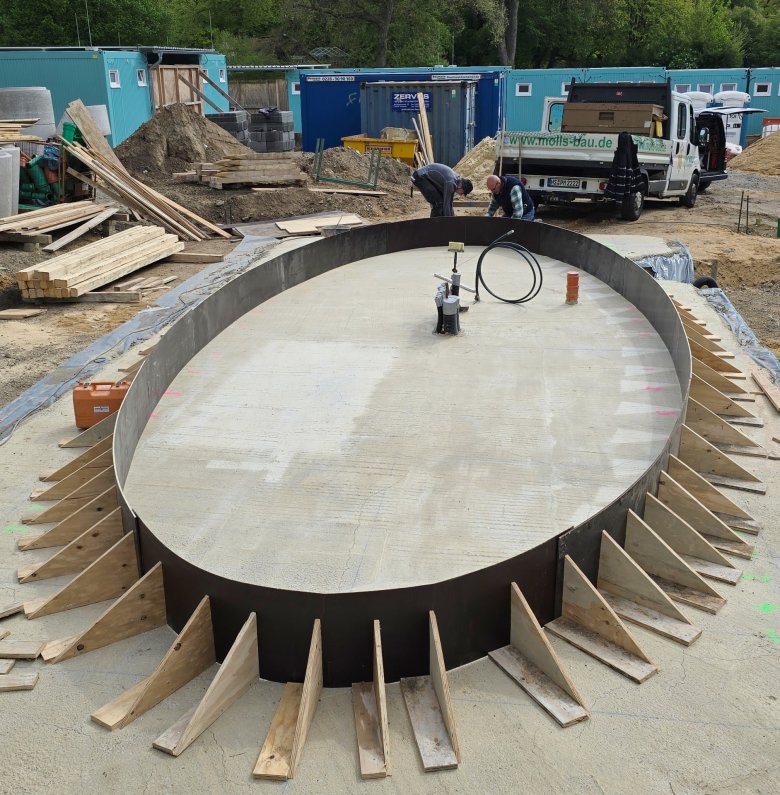

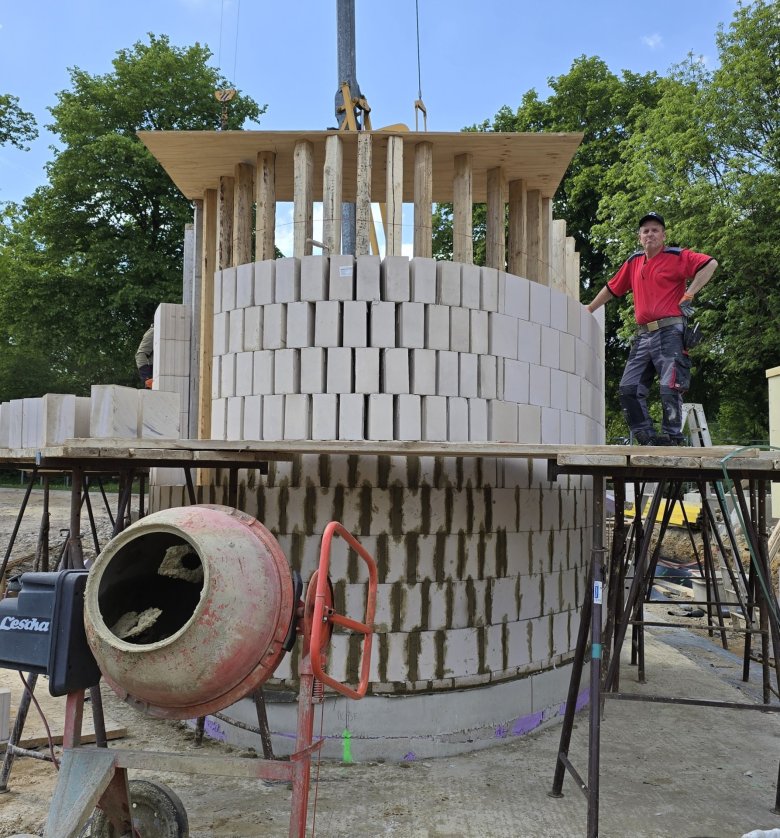

    Constructiewerkzaamheden aan de kassa
    Constructiewerkzaamheden aan de kassa

    De kantoorflat werd voltooid.
    De kantoorflat werd voltooid.

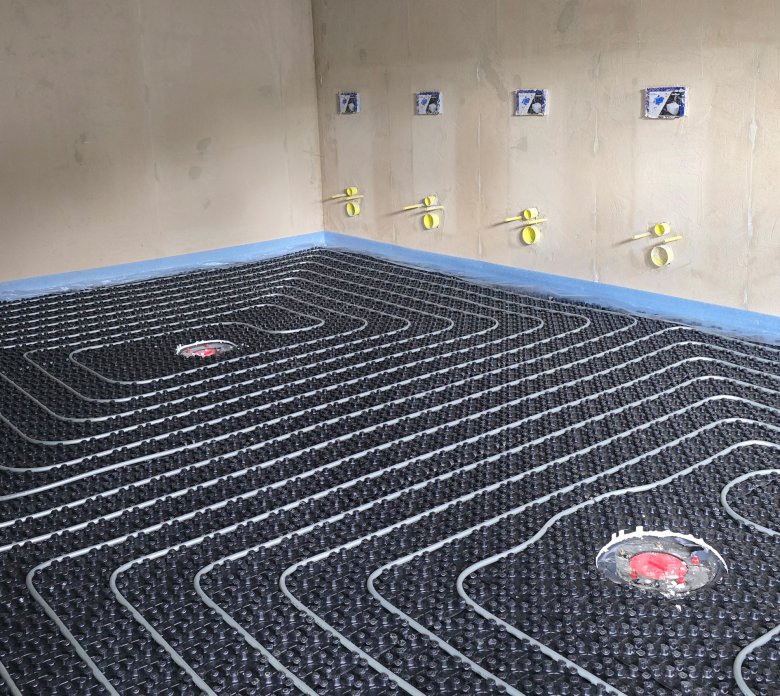

    Er wordt gewerkt aan de vloerverwarming in de toiletruimtes.
    Er wordt gewerkt aan de vloerverwarming in de toiletruimtes.

  • Maart 2025 Stukadoorswerk

    Het voorbereidende werk voor het pleisterwerk in de doucheruimte is voltooid.
    Het voorbereidende werk voor het pleisterwerk in de doucheruimte is voltooid.

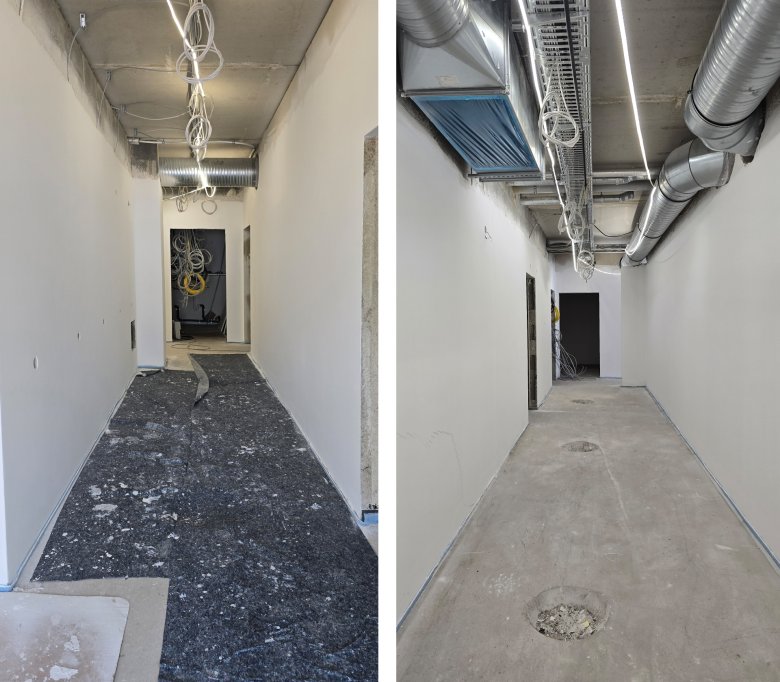

    Op de foto zie je voorbereidend pleisterwerk in de gang en pleisterwerk in de personeelskamer.
    Op de foto zie je voorbereidend pleisterwerk in de gang en pleisterwerk in de personeelskamer.

  • December 2024

    De substraatlaag van het groendak is gemaakt.
    De substraatlaag van het groendak is gemaakt.

    De dekvloer in de flat is gelegd.
    De dekvloer in de flat is gelegd.
  • Oktober 2024

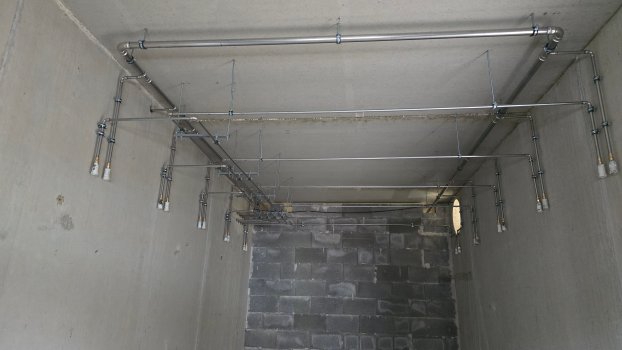

    De douche-installaties.
    De douche-installaties.

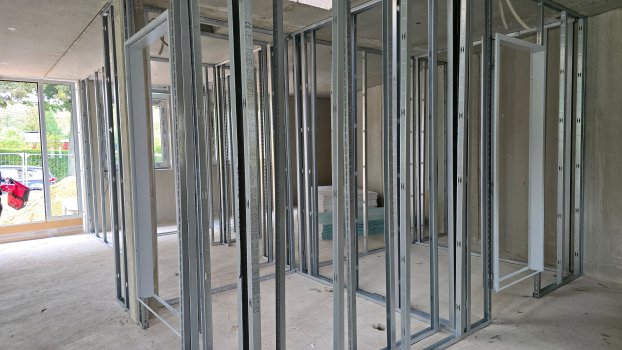

    De gipsplaat onderconstructie in de flat is geïnstalleerd.
    De gipsplaat onderconstructie in de flat is geïnstalleerd.

  • Juni tot augustus 2024: Bouw Shell

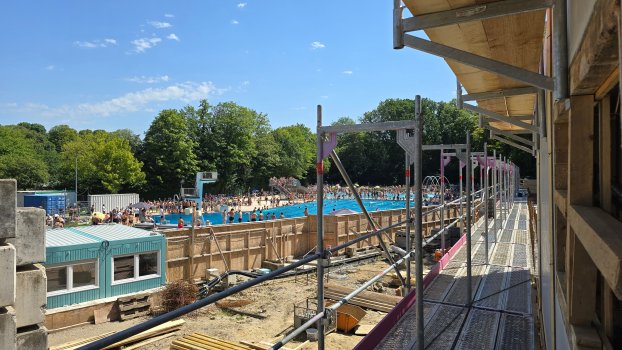

    Het buitenzwembad is open ondanks de grote bouwwerkzaamheden.
    Het buitenzwembad is open ondanks de grote bouwwerkzaamheden.

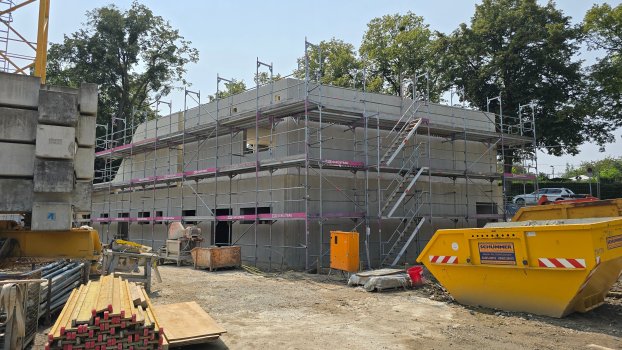

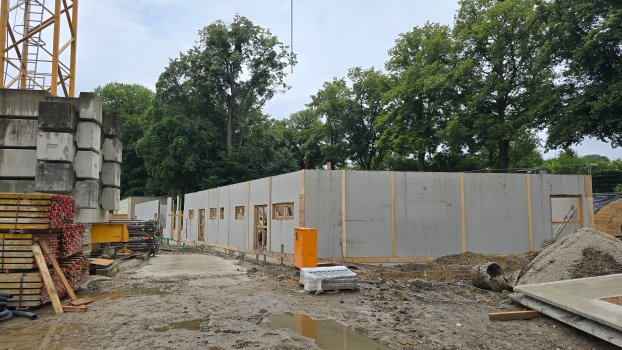

    Muren bovenverdieping
    Muren bovenverdieping
    De muren op de begane grond zijn gebouwd.
    De muren op de begane grond zijn gebouwd.

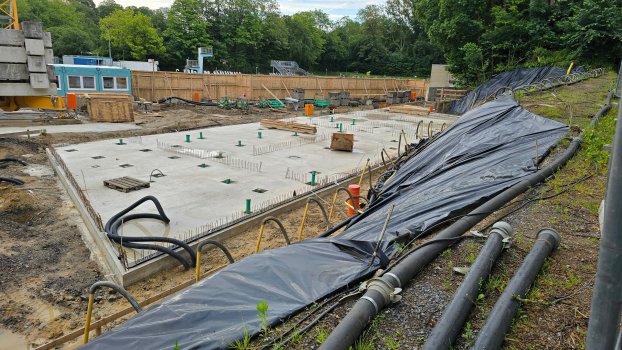

    Grondplaat
    Grondplaat
  • Maart 2024: Start van de ruwbouwwerkzaamheden

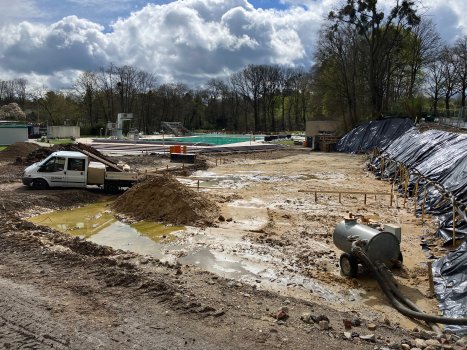

    Start van de ruwbouw
    Start van de ruwbouw

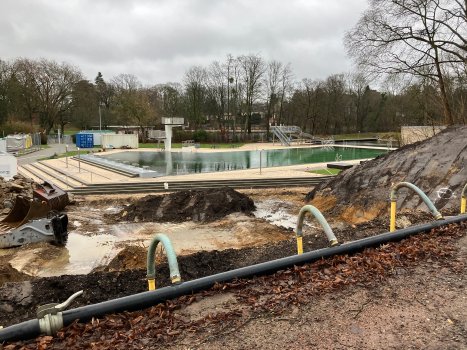

    Bouwplaats in de regen
    Bouwplaats in de regen
  • November 2023: Ontmanteling

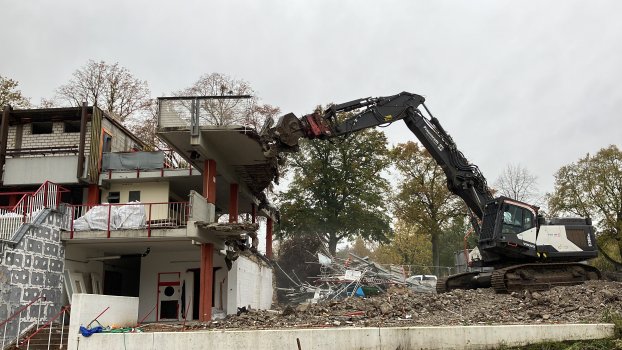

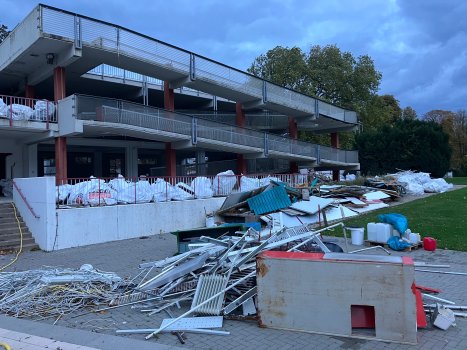

    De sloopmaterialen sorteren
    De sloopmaterialen sorteren
    Demontagewerkzaamheden met zwaar materieel
    Demontagewerkzaamheden met zwaar materieel
  • Stockfoto's

    Inventarisatie luchtfoto's
    Inventarisatie luchtfoto's
    Bestaand beeld van het hellingsysteem

Concept

Er komt een compact nieuw gebouw met slechts één of twee verdiepingen.

Massieve constructie en groendak:
Gebruikmakend van de topografie van het terrein nestelt het massieve constructiegebouw met zijn houten gevel zich zodanig in de helling aan de straatzijde dat het groendak op de begane grond het landschap voortzet.

Energiedak:
Aan de straatkant is het enige zichtbare deel van het gebouw de flat voor het sanitairbeheer, waarvan het groene dak aan de noordkant wordt begrensd door het "energiedak" van lichtdoorlatende fotovoltaïsche modules.

Ingangsgebied:
Het "energiedak" markeert het ingangsgebied met de kassa eronder vanwege het hellende terrein van de weg Am Hangeweiher.

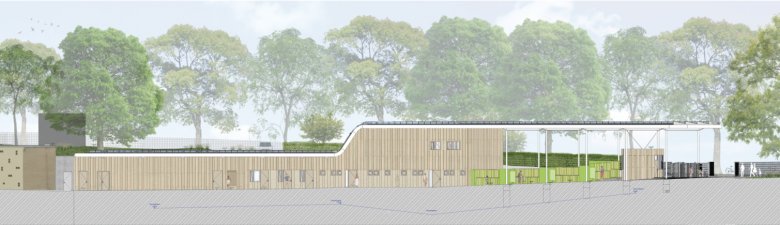

Longitudinaal zicht
Longitudinaal zicht

Projectinformatie

  • Toepassingen

    Begane grond:
    Op de begane grond is er een rolstoeltoegankelijke ruimte, kleedkamers, sanitaire voorzieningen, douches, kantoren en sociale ruimtes voor medewerkers en opslag. Alle functionele ruimtes zijn drempelvrij.

    Bovenverdieping:
    Voor de bovenverdieping is een flat gepland voor het sanitairbeheer. Een "energiedak" van fotovoltaïsche elementen kenmerkt het gereorganiseerde entreegebied met een nieuw loket en bedekt de kleedkamers in de open lucht met kluisjes tussen het loket en het gebouw.

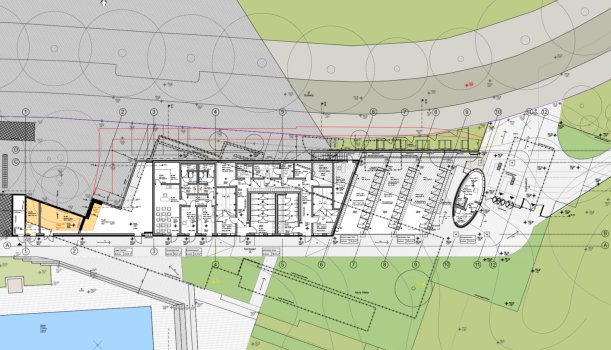

    Plattegrond begane grond
    Plattegrond begane grond
    Toezicht op het dak
    Toezicht op het dak
  • Buitenfaciliteiten

    Zonneweide en voorplein:
    Omdat het geplande gebouw dichter bij de weg wordt gebouwd en kleiner is dan het oude gebouw, wordt de zonneweide iets groter. Het voorplein voor de kassa wordt heringericht met tactiele strips en verlichting, en er komen moderne kaartautomaten op een decentrale locatie.
    Naast toegang voor kinderwagens en rolstoelen bij de kassa zorgen tourniquets met elektronische toegangscontrole voor een snelle toegang tot het buitenzwembad.

    Fietsparkeerplekken:
    Er worden nieuwe, extra fiets- en bakfietsparkeerplekken gemaakt langs de straat naast het gebouw.

  • Kerngegevens

    • Netto kameroppervlak NRF: ongeveer 550 m²
    • Bruto kubieke capaciteit BRI: ca. 2.900 m³
    • Begin van de uitvoering: september 2023
    • Geschatte voltooiingsdatum: 2025
    • Architecten: Kaiser Schweitzer Architecten
    • Benodigde middelen: ongeveer € 6,8 miljoen
    • Financieringsprogramma: € 1.485.000 via het federale programma "Renovatie van gemeentelijke voorzieningen op het gebied van sport, jeugd en cultuur" van het federale ministerie van Volkshuisvesting, Stedelijke Ontwikkeling en Bouw.
  • Tekeningen

    Plattegrond
    Plattegrond
    Straatbeeld
    Straatbeeld

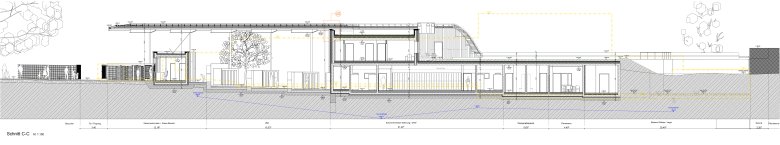

    Lengtesnede
    Lengtesnede
    Noordaanzicht
    Noordaanzicht
    Dwarsdoorsnede
    Dwarsdoorsnede
    Longitudinaal zicht
    Longitudinaal zicht
    Plattegrond begane grond
    Plattegrond begane grond

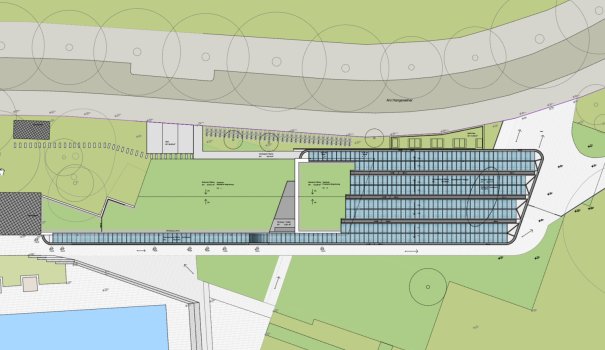

    Toezicht op het dak
    Toezicht op het dak

Promotie

Het project wordt gefinancierd met € 1.485.000 via het federale subsidieprogramma "Renovatie van gemeentelijke voorzieningen op het gebied van sport, jeugd en cultuur" van het federale ministerie van Volkshuisvesting, Stedelijke Ontwikkeling en Bouw.

Sponsor

Hulp met toegankelijkheid

  • Algemeen

    We streven ernaar onze website toegankelijk te maken. Details hierover vind je in onze toegankelijkheidsverklaring. Je kunt ons suggesties voor verbetering sturen via ons"Meld een belemmering" feedbackformulier.

  • Lettergrootte

    Gebruik de volgende toetsencombinaties om de lettergrootte aan te passen:

    Groter

    Ctrl
    +

    Kleiner

    Ctrl
  • Toetsenbordnavigatie

    Gebruik TAB en SHIFT + TAB om door volgende/vorige links, formulierelementen en knoppen te navigeren.

    Gebruik ENTER om links te openen en met elementen te werken.
