Entrée Super C
Diese Seite wurde automatisch übersetzt. Es kann daher zu Abweichungen oder Ungenauigkeiten im Text kommen. Verbindlich ist ausschließlich die Originalfassung. Rechtsansprüche aus Inhalten der übersetzten Version sind ausgeschlossen.

Promotion des "taches blanches" par la ville d'Aix-la-Chapelle

  • Financeurs : Etat fédéral 50%, Land NRW 40%, ville d'Aix-la-Chapelle 10%.
  • Objectif de l'aide : fournir la fibre optique à toutes les adresses avec moins de 30 Mbit/s en téléchargement (FTTB)
  • Objet de l'aide : couvrir le déficit de rentabilité
  • Début du projet : 2018
  • Procédure de reconnaissance de marché : 2019
  • Travaux de construction : 2020-2023
  • Mise en service : 29/12/2023
  • Fin du projet : 2024
  • Période d'affectation : 7 ans
  • Répartition : 8 clusters avec plusieurs phases de construction
  • Longueur du nouveau tracé : plus de 70 kilomètres
  • Longueur de fibre optique nouvellement créée : plus de 215 kilomètres
  • Nouvelles connexions en fibre optique : 589 connexions à domicile pour environ 1100 foyers et 75 entreprises & demandeurs institutionnels comme les établissements d'enseignement, les hôpitaux, etc.
  • Montant de la subvention : environ 7,5 millions d'euros

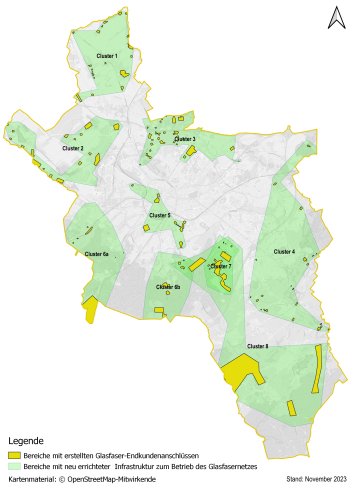

Carte des clusters et des étapes de construction

Avancement du projet

  • Mise en service symbolique du déploiement subventionné de la fibre optique / 17/06/2024

    Après trois ans de travaux, la mise en service symbolique de l'extension subventionnée de la fibre optique à Haaren a été célébrée : (de gauche à droite) Michael Gayer (NetAC), Stefan Döhler (ville d'Aix-la-Chapelle), la maire Sibylle Keupen, Andreas Schneider (NetAC), Dieter M. Begaß (ville d'Aix-la-Chapelle) et Tim Rothenbücher (ville d'Aix-la-Chapelle).

    En présence du maire Sibylle Keupen, de représentants de la coordination Gigabit au sein du département municipal Économie, Science, Ville numérique et Europe, ainsi que de représentants de NetAachen GmbH, la mise en service symbolique de l'extension subventionnée de la fibre optique à Haaren a été célébrée aujourd'hui dans le cadre du programme de financement des taches blanches. Le nouveau quartier à cet endroit était l'un des derniers "points blancs", une zone avec une faible connexion Internet, dans la zone urbaine d'Aix-la-Chapelle. Après trois ans de travaux, le projet est déjà terminé depuis décembre dernier. La mise en service symbolique devrait maintenant envoyer un signal clair à la région qu'Aix-la-Chapelle est connectée à l'avenir.

    Une infrastructure de fibre optique complète est l'un des investissements les plus importants pour le site d'Aix-la-Chapelle et se trouve au cœur de la numérisation. Elle permet des applications modernes telles que les services de cloud, les vidéoconférences ainsi que l'Internet des objets (IoT). Une connexion Internet fiable et rapide est essentielle pour rester compétitif et fournir des performances de pointe. En même temps, un réseau de fibres optiques performant est aussi la base des nouvelles normes de téléphonie mobile comme la 5G. Mais le travail à distance, l'apprentissage en ligne et la télémédecine ne sont pas non plus possibles sans une connexion Internet stable et rapide.

    Le projet, réalisé par NetAachen, a été financé par le gouvernement fédéral, le Land de Rhénanie-du-Nord-Westphalie et la ville d'Aix-la-Chapelle. Le maire Sibylle Keupen a souligné l'importance de cette extension pour la région et a déclaré : "La ville d'Aix-la-Chapelle a absolument besoin d'une infrastructure moderne pour ses plans de smart city. En effet, pour un site économique, technologique et scientifique comme Aix-la-Chapelle, une infrastructure de fibre optique complète constitue la base de la numérisation et du développement".

    L'objectif du projet, dont le montant s'élevait à environ 7,5 millions d'euros, était de fournir la fibre optique à toutes les adresses disposant de moins de 30 Mbit/s en téléchargement. Au cours des trois années de travaux, 589 raccordements ont été construits pour environ 1 000 foyers, 75 entreprises et institutions, et environ 70 kilomètres de tracé et plus de 215 kilomètres de fibre optique ont été créés. Andreas Schneider, directeur général de NetAachen GmbH, a salué la bonne coopération avec la ville d'Aix-la-Chapelle et a remercié les habitants* pour leur patience et leur compréhension. L'argent a suffi, a-t-il expliqué, quelques adresses de plus que prévu ont même été couvertes.

    L'achèvement du projet marque une étape importante pour Aix-la-Chapelle sur la voie d'une couverture totale en fibre optique. "À Aix-la-Chapelle, nous avons plus de 80% de connexions gigabit, dont environ 28% par fibre optique et en plus Internet via le câble. Nous sommes donc plutôt bien placés", a expliqué Stefan Döhler, coordinateur Gigabit de la ville d'Aix-la-Chapelle.

    L'objectif de l'Etat est de couvrir toute la ville d'Aix-la-Chapelle avec la fibre optique d'ici 2030. Cependant, il manque actuellement environ 35 000 connexions, a expliqué Dieter M. Begaß, directeur du département municipal de l'économie, des sciences, de la ville numérique et de l'Europe. C'est pourquoi, à l'avenir, le programme de soutien des taches grises de l'Etat fédéral devrait aider à équiper les zones non rentables pour l'économie privée et ne disposant pas de connexions gigabit avec la technologie de fibre optique la plus moderne.

  • Mise en service du réseau de fibre optique subventionné / 29/12/2023

    Après avoir terminé toutes les nécessités de construction, techniques et commerciales pour la connexion aux systèmes de NetAachen, le réseau de fibre optique financé par le gouvernement fédéral, le land et la ville d'Aix-la-Chapelle a été mis en service avec succès le 29 décembre 2023. Les habitants* et les entreprises peuvent désormais accéder à des services numériques super rapides via des connexions de données fiables. Le nouveau réseau de fibres optiques offre des taux de transmission allant jusqu'à 1.000 mégabits ou 1 gigabit par seconde, voire plus si nécessaire.

    L'infrastructure en fibre optique est un investissement essentiel qui nous permet de jeter les bases de l'avenir numérique de notre ville. Il s'agit d'une étape importante pour faire d'Aix-la-Chapelle l'une des villes intelligentes de premier plan, pour relever les défis d'un paysage technologique en constante évolution et pour renforcer considérablement la compétitivité et la qualité de vie dans toutes les régions d'Aix-la-Chapelle. C'est pourquoi le développement de la fibre optique se poursuit avec détermination, même après l'achèvement réussi du projet. Actuellement, des discussions prometteuses ont lieu avec plusieurs entreprises de télécommunications qui sont intéressées par un développement à grande échelle et financé par le secteur privé à Aix-la-Chapelle.

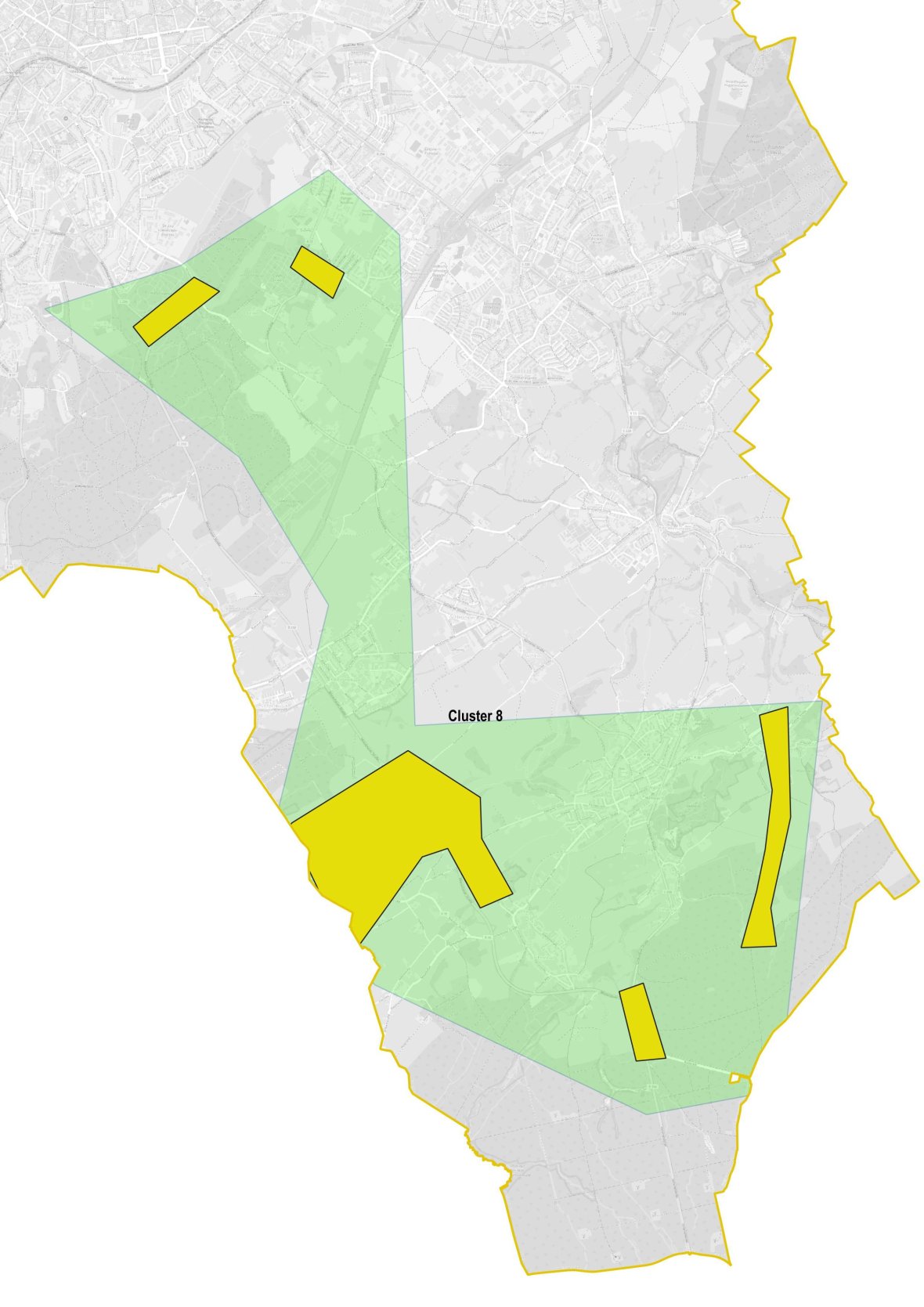

  • Déploiement de la fibre optique terminé dans le sud d'Aix-la-Chapelle - Cluster 8 / 30.09.2023

    Le cluster 8 comprenait à l'origine trois localités, deux autres sites dans la zone nord du cluster 6 ont été ajoutés par la suite. Le tracé de l'extension a une longueur de 9 km de nouveau tracé et 2 km d'utilisation de la conduite existante, ce qui a permis de connecter 63 bâtiments supplémentaires au réseau de fibres optiques de NetAachen. En raison de l'utilisation prédominante du forage dirigé, aucune mesure particulière n'a été nécessaire pour protéger les arbres.

    Vert : clusters avec l'infrastructure nécessaire nouvellement construite pour faire fonctionner le réseau de fibres optiques
    Jaune : zones avec des raccordements de détail en fibre optique construits

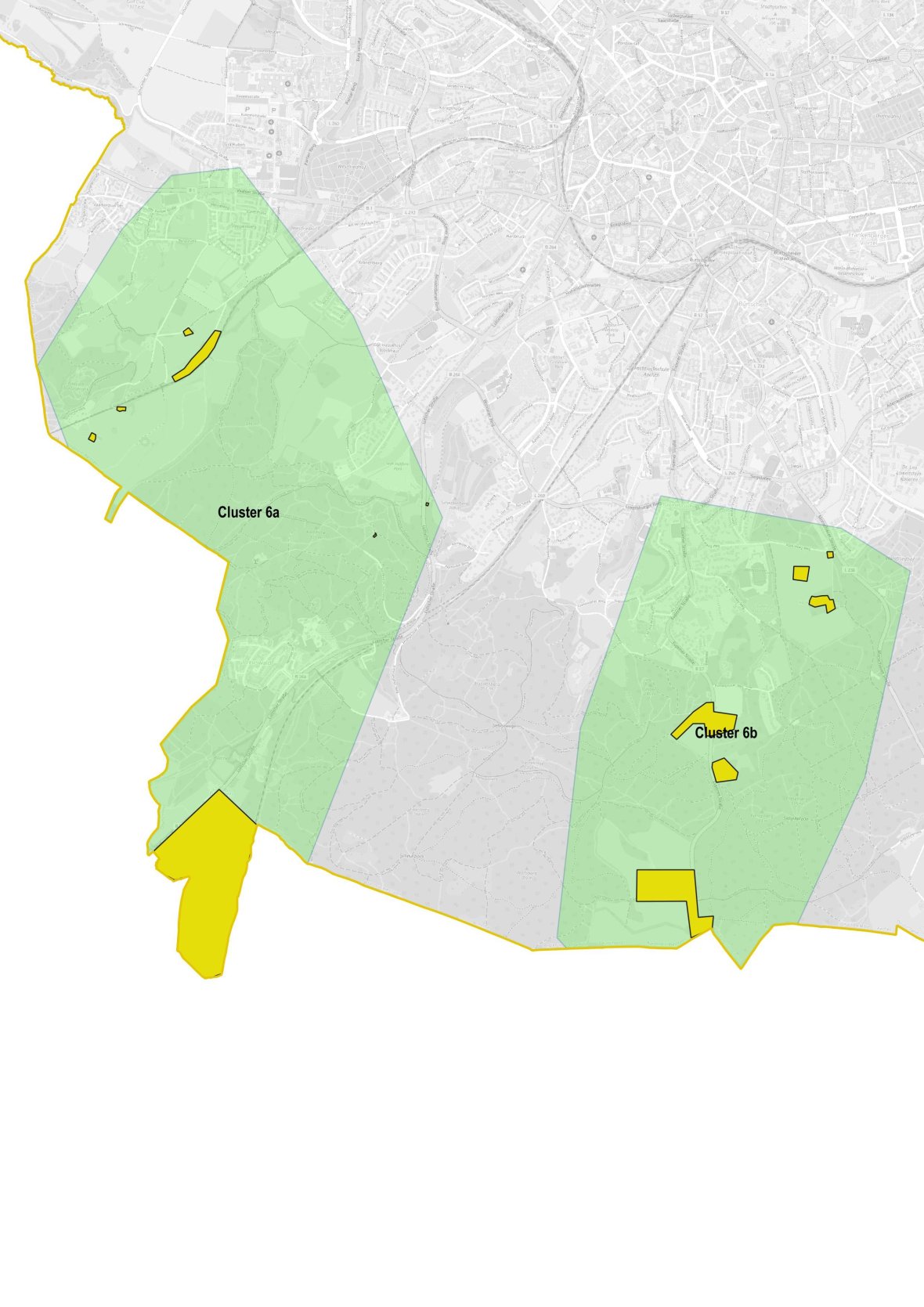

  • Déploiement de la fibre optique terminé dans l'ouest d'Aix-la-Chapelle - Cluster 6 / 30.08.2023

    Le génie civil du cluster 6, financé par le gouvernement fédéral, le Land de Rhénanie-du-Nord-Westphalie et la ville d'Aix-la-Chapelle, a été achevé. Ce cluster de développement se trouve à l'ouest d'Aix-la-Chapelle et s'étend jusqu'à la frontière belge. Un tracé de frontière dans la rue a nécessité une demande de permis de construire auprès de la commune de La Calamine, qui a été accordée rapidement.
    Ainsi, 91 raccordements supplémentaires ont pu être réalisés, ceux-ci ont été desservis par un tracé d'extension nouvellement créé de 12 km, de plus, 3 km de tuyau existant ont été utilisés pour la connexion.

    Vert : clusters avec l'infrastructure nécessaire nouvellement construite pour faire fonctionner le réseau de fibres optiques
    Jaune : zones avec des raccordements de détail en fibre optique construits

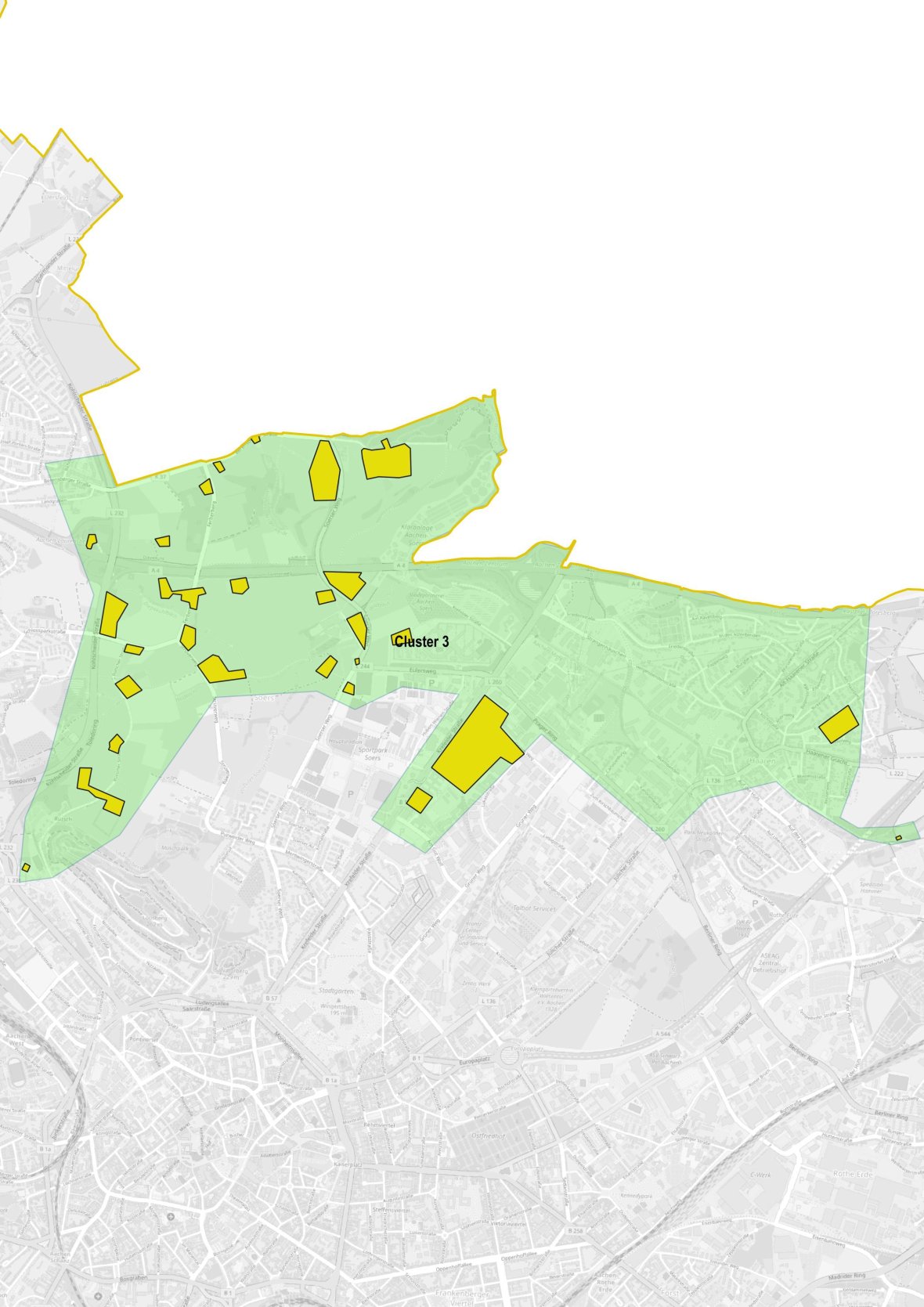

  • Déploiement de la fibre optique achevé dans le nord-est d'Aix-la-Chapelle - Cluster 3 / 28/06/2023

    Dans le cadre du projet de soutien financé par le gouvernement fédéral, le Land et la ville d'Aix-la-Chapelle, près de 140 connexions domestiques en fibre optique supplémentaires ont été créées sur environ 10 km de nouveaux tracés, dans les localités de Berensberg, Haaren et dans la zone de Krefelder Straße. Pour traverser des infrastructures sensibles, des cours d'eau ou des zones d'une grande importance archéologique, différents contrats ont été nécessaires ainsi que le respect des conditions correspondantes.

    Vert : clusters avec l'infrastructure nécessaire nouvellement construite pour faire fonctionner le réseau de fibres optiques
    Jaune : zones avec des raccordements de détail en fibre optique construits

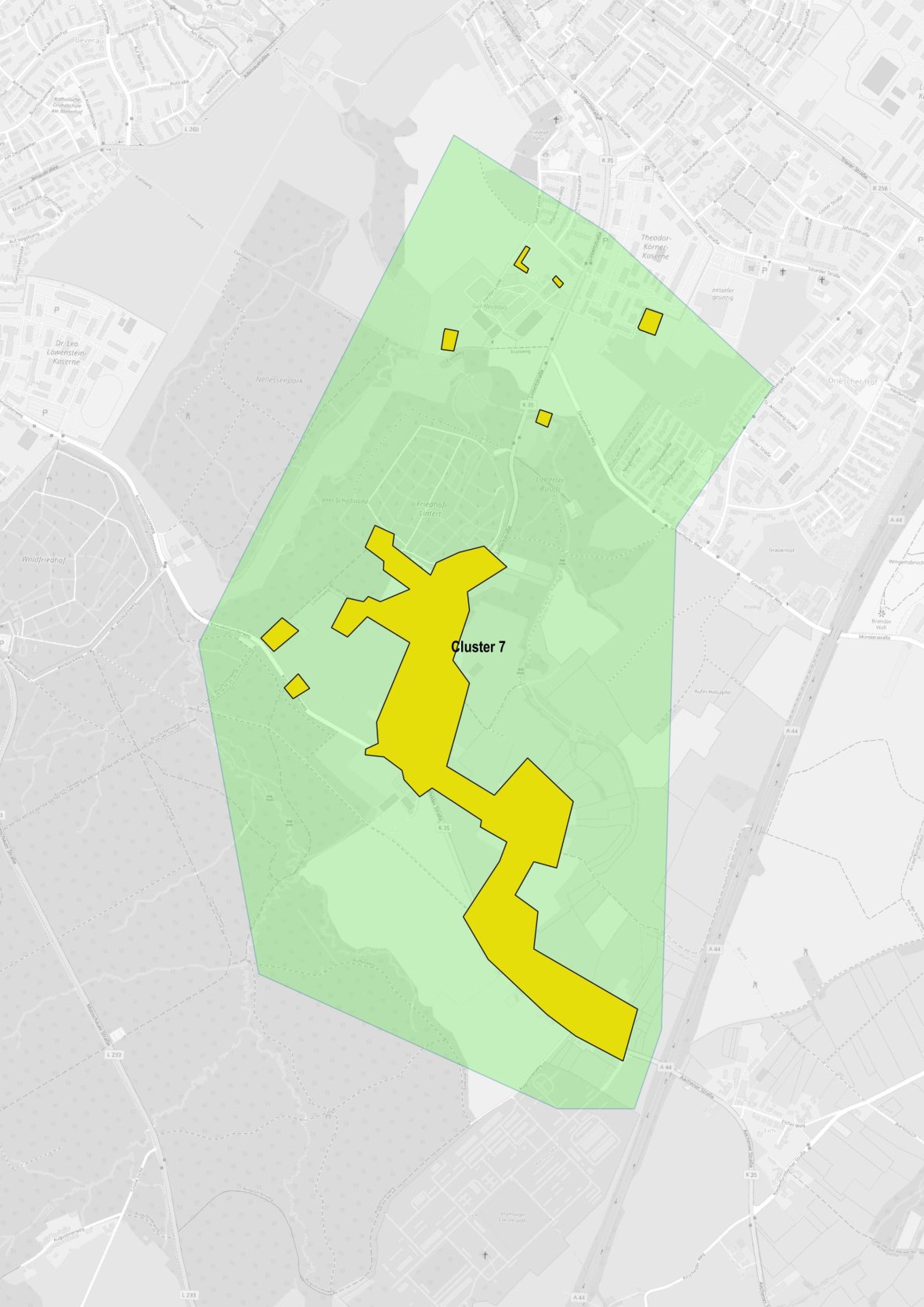

  • Déploiement de la fibre optique achevé dans le sud-est d'Aix-la-Chapelle - Cluster 7 / 31/12/2022

    Près de 100 autres bâtiments à Forster Linde, Lintert et Kreuzerdriesch ont été équipés d'une infrastructure en fibre optique moderne et à l'épreuve du temps dans le cadre du projet de soutien financé par le gouvernement fédéral, le Land et la ville d'Aix-la-Chapelle. Pour cela, de nouveaux tracés d'une longueur totale d'environ 6 500 mètres ont été créés. En plus d'une construction ouverte et de forages de rinçage, la nature du sol a conduit à l'utilisation de foreuses spéciales pour la roche sur certains tronçons. D'autres particularités de cette zone ont nécessité un suivi archéologique ainsi qu'une évaluation pour le déminage des munitions.

    Vert : clusters avec l'infrastructure nécessaire nouvellement construite pour faire fonctionner le réseau de fibres optiques
    Jaune : zones avec des raccordements de détail en fibre optique construits

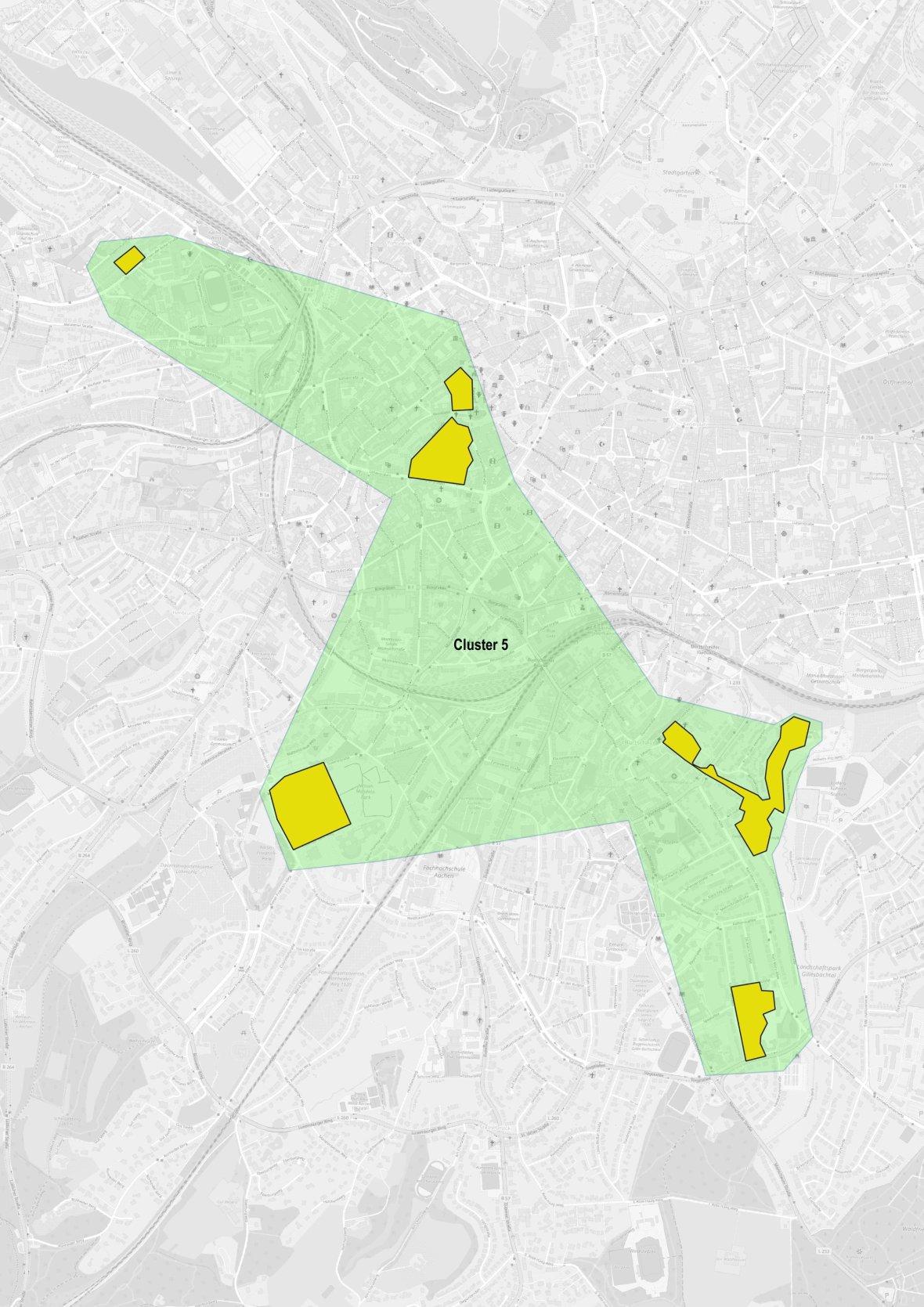

  • Déploiement de la fibre optique achevé dans le secteur du centre-ville - Cluster 5 / 30/09/2022

    Le cluster 5, situé à l'ouest et au sud du centre-ville, a également été achevé par NetAachen GmbH grâce aux subventions pour la large bande de l'État fédéral, du Land et de la ville d'Aix-la-Chapelle. Ce cluster s'est concentré sur la connexion de 9 écoles avec la fibre optique, ce qui leur permettra de répondre aux exigences toujours croissantes de l'infrastructure numérique à l'avenir. Trois des écoles sont situées dans la vieille ville classée monument historique, ce qui signifie que l'expansion a été réalisée avec une attention particulière et sous des conditions strictes, telles qu'un suivi archéologique constant. Les exigences de protection des arbres, qui ont été renforcées dans le contexte du changement climatique, ont également été prises en compte. Ces arbres du centre-ville, ou les espaces verts en général, sont un élément essentiel et précieux pour le climat de la ville. La plupart des tuyaux existants ont pu être utilisés pour l'alimentation des pansements bruts, et environ 900 mètres de nouveau tracé ont été construits.

    Vert : clusters avec l'infrastructure nécessaire nouvellement construite pour faire fonctionner le réseau de fibres optiques
    Jaune : zones avec des raccordements de détail en fibre optique construits

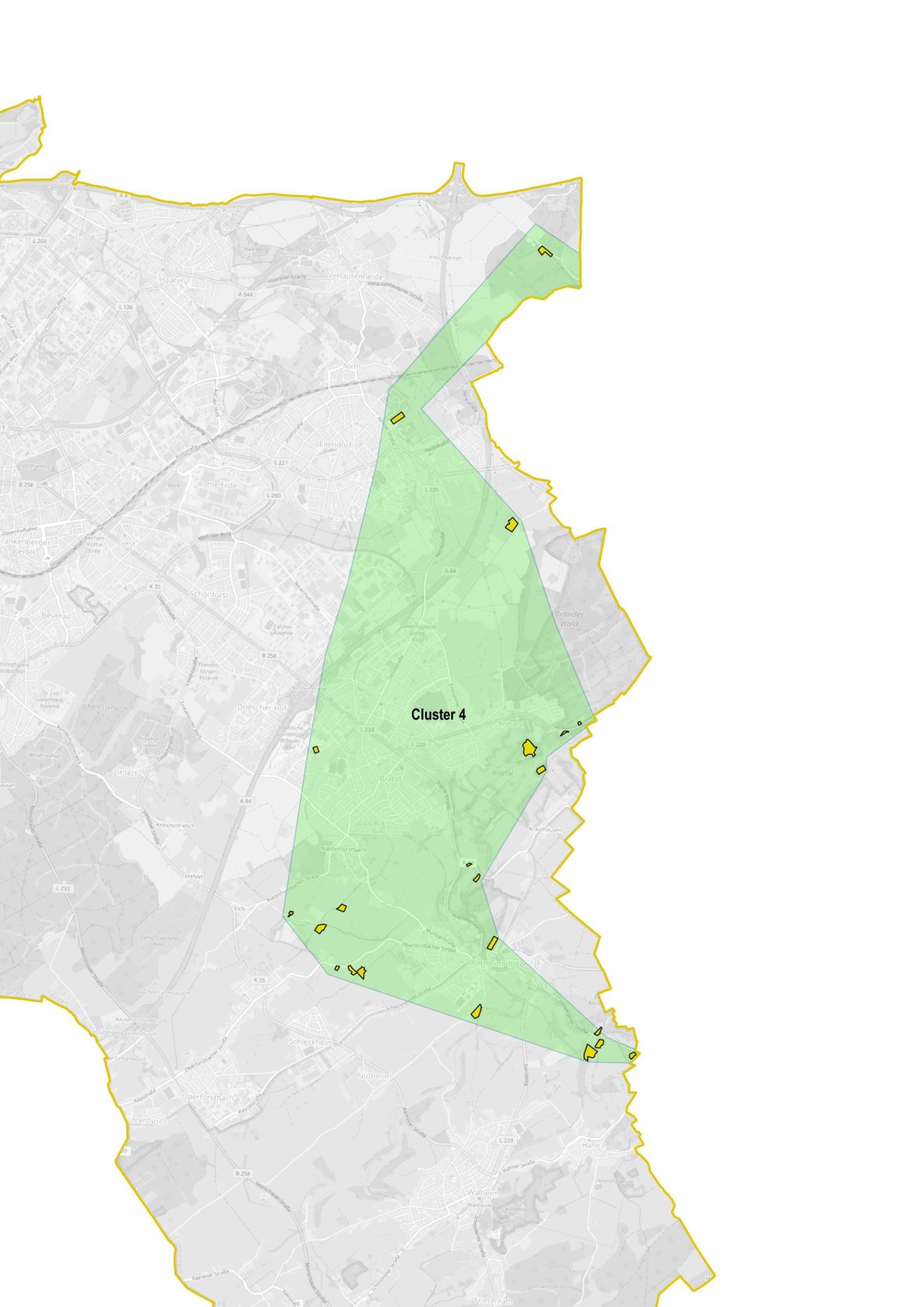

  • Déploiement de la fibre optique terminé dans l'est d'Aix-la-Chapelle - Cluster 4 / 20.09.2022

    Nous sommes heureux d'annoncer que le cluster 4 de développement de la fibre optique situé dans la zone est de la ville a été achevé par NetAachen GmbH. Grâce au développement de la large bande subventionné par l'État fédéral, le Land de Rhénanie-du-Nord-Westphalie et la ville d'Aix-la-Chapelle, les établissements d'enseignement, les citoyens et les commerçants peuvent désormais profiter de connexions en fibre optique rapides et à l'épreuve du temps dans ces quartiers. Pour atteindre les adresses parfois très éloignées, plus de 8200 mètres de fibre optique ont été posés.

    Vert : clusters avec l'infrastructure nécessaire nouvellement construite pour faire fonctionner le réseau de fibres optiques
    Jaune : zones avec des raccordements de détail en fibre optique construits

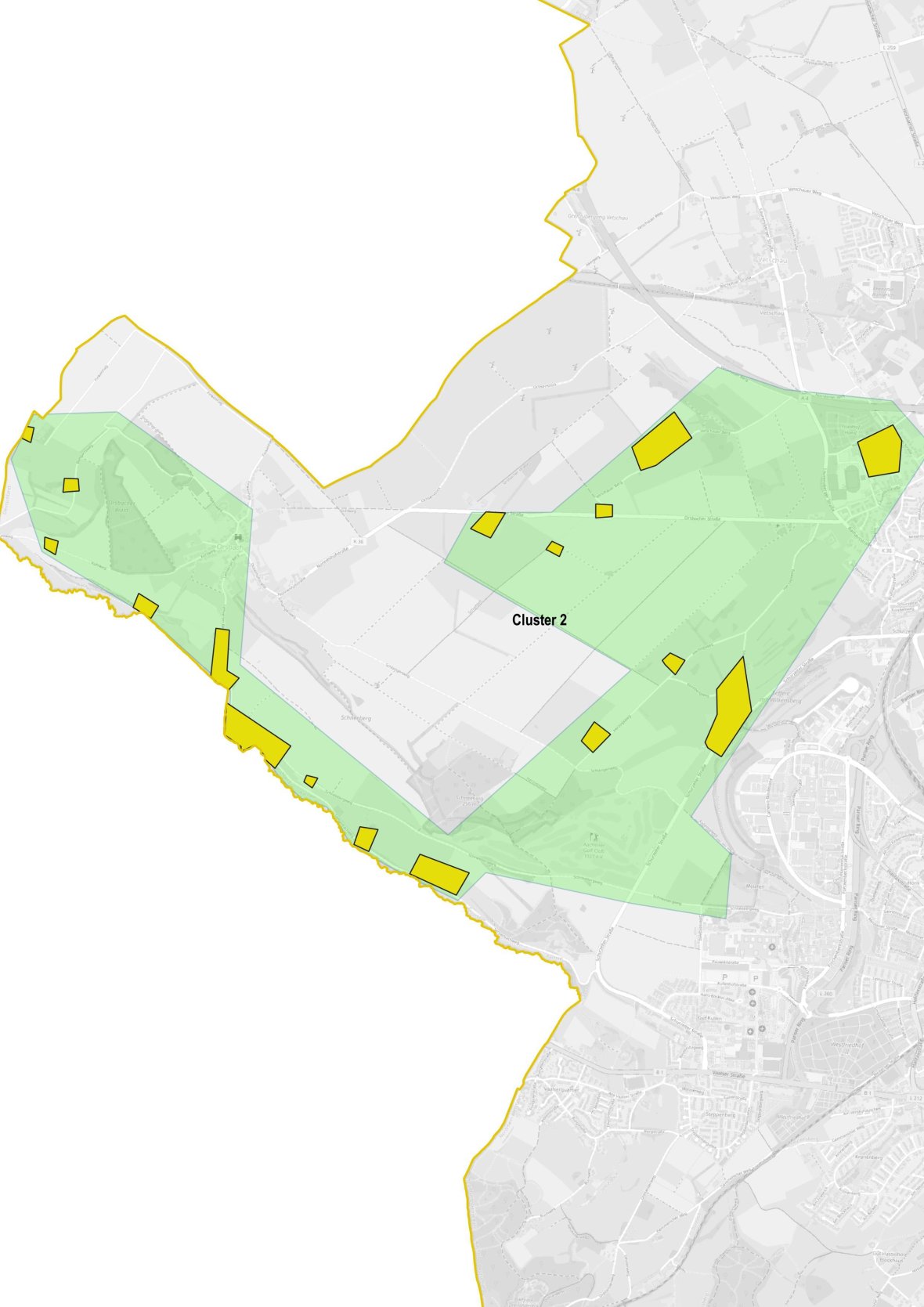

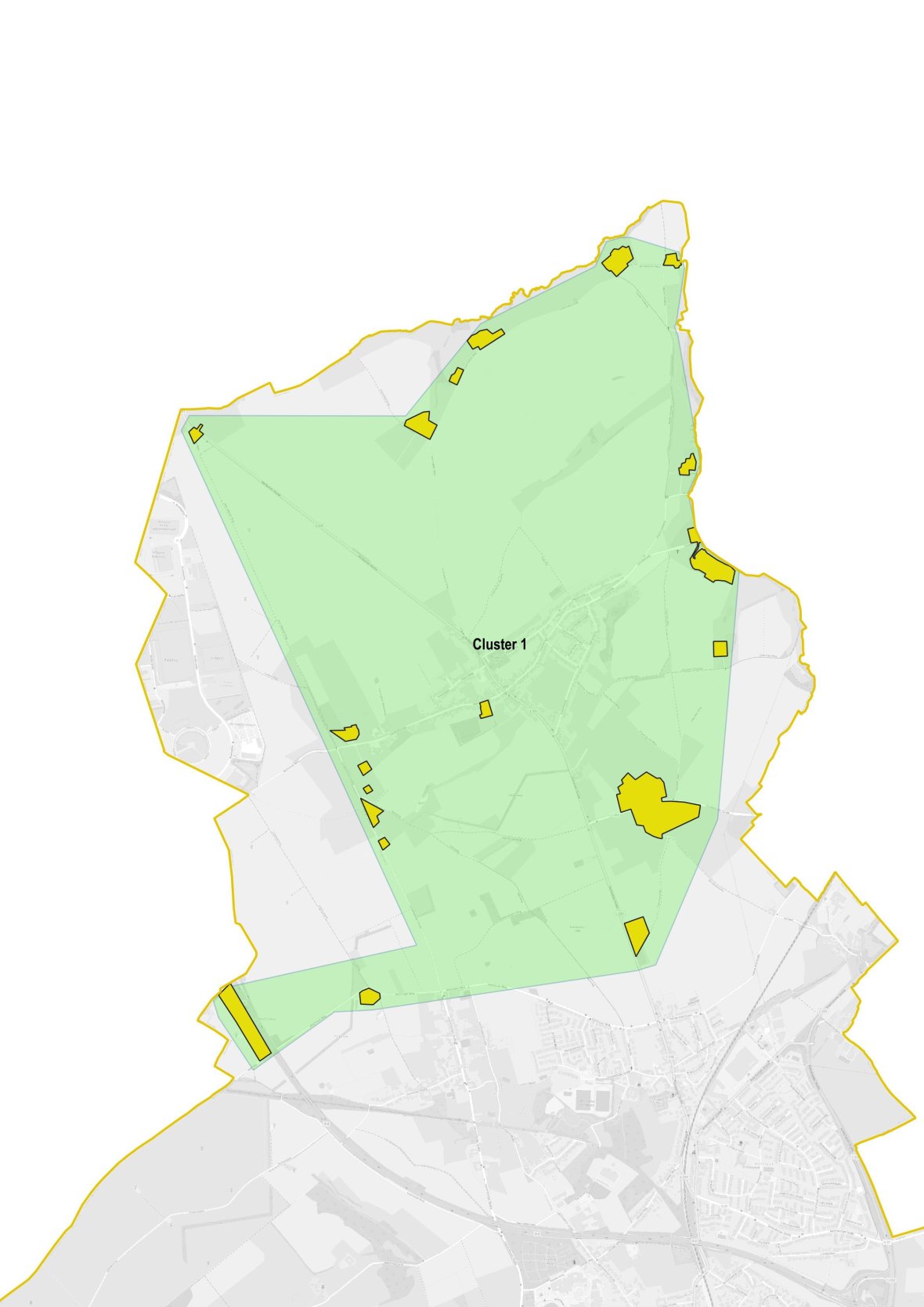

  • Déploiement de la fibre optique achevé dans le nord d'Aix-la-Chapelle - Cluster 1 + 2/ 08/10/2021

    Grâce à l'expansion du haut débit subventionnée par l'État fédéral, le Land de Rhénanie-du-Nord-Westphalie et la ville d'Aix-la-Chapelle, environ 150 propriétés situées au nord de la zone urbaine d'Aix-la-Chapelle, pour lesquelles aucun opérateur de réseau n'a signalé d'intérêt économique propre pour une expansion dans un avenir proche, ont été connectées au réseau de fibres optiques de NetAachen GmbH.

    Nous sommes heureux que les habitants et les commerçants des zones d'extension terminées autour de Horbach, Vetschau, Richterich, Laurensberg, Orsbach et Seffent disposent désormais d'une bande passante allant jusqu'à 1000 Mbit/s au lieu de moins de 30 Mbit/s auparavant.

    Vert : clusters avec l'infrastructure nécessaire nouvellement construite pour faire fonctionner le réseau de fibres optiques
    Jaune : zones avec des raccordements de détail en fibre optique construits

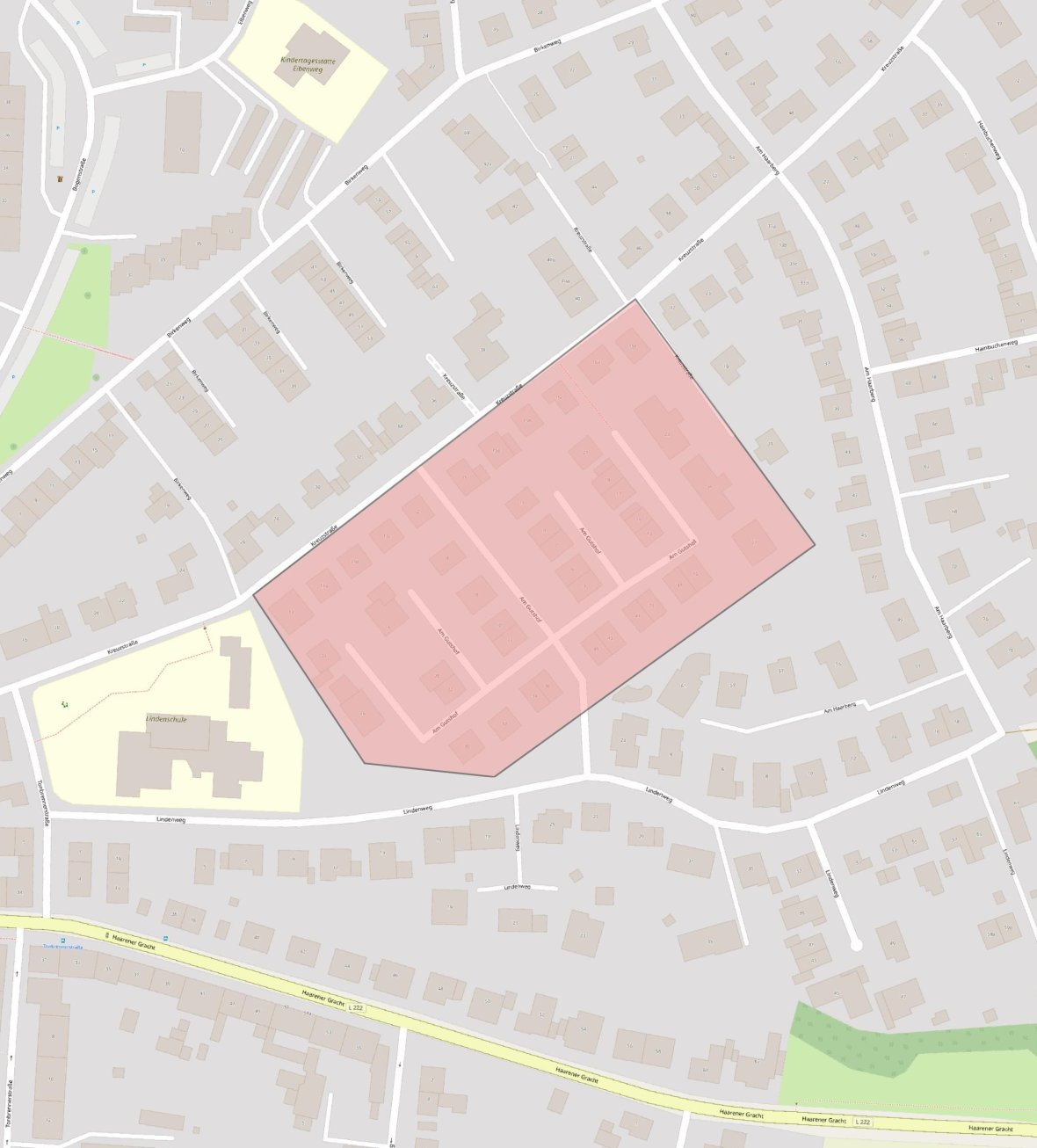

  • Extension à Haaren - "Am Gutshof" / 16.06.2021

    Longtemps attendu et souvent demandé : le développement de la nouvelle zone de construction "Am Gutshof" au-dessus de l'école de tilleuls commencera bientôt après plusieurs retards inattendus, tous les propriétaires concernés ont été informés. En tant que presque seul îlot mal desservi dans le secteur de Haaren, cette zone sera désormais équipée de la fibre optique. En raison de l'étroitesse et des nombreuses surfaces pavées dans cette zone, les perturbations dues aux activités de construction sont malheureusement inévitables. Nous ne pouvons que te demander de faire preuve de compréhension pour les éventuels inconvénients.

  • Extension dans la zone de la Soers / 17.05.2021

    Après un effort de planification considérable, l'expansion dans la zone de Soers, Ferberberg et Zum Blauen Stein va bientôt commencer. Tous les propriétaires concernés par l'extension subventionnée de la fibre optique ont maintenant été contactés. En raison des sites individuels partiellement dispersés, des travaux de câblage sont nécessaires sur de longues distances. Nous nous excusons donc, en particulier aux endroits étroits de la Rütscher Staße et du Ferberberg, pour les perturbations momentanées de la circulation. Cependant, étant donné que l'entreprise de génie civil chargée des travaux utilisera en grande partie la méthode du forage dirigé, les répercussions devraient être limitées.

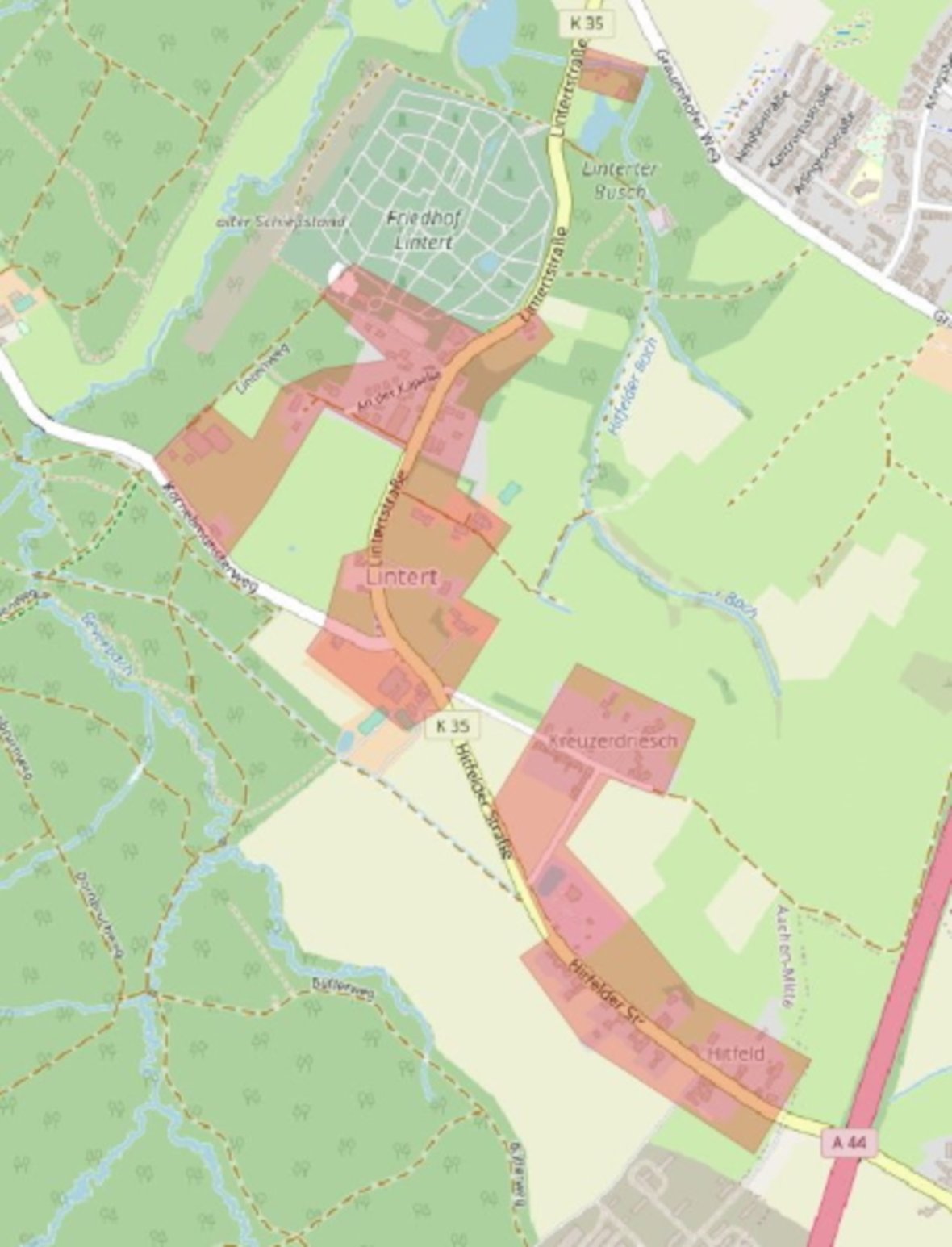

  • Extension dans la zone de Hitfeld

    Ces jours-ci, les propriétaires des zones marquées dans la zone de Hitfeld recevront des lettres de notre part, qui sont mal desservis en ce qui concerne leur connexion Internet et qui peuvent donc bénéficier d'une connexion en fibre optique financée par des fonds publics. Ces lettres contiennent un formulaire par lequel tu autorises l'entreprise NetAachen à effectuer les travaux nécessaires sur ta propriété. Selon l'état actuel, les travaux commenceront en avril et se termineront fin août 2021. Nous vous demandons dès à présent de faire preuve de compréhension pour les travaux nécessaires sur les rues et les trottoirs.

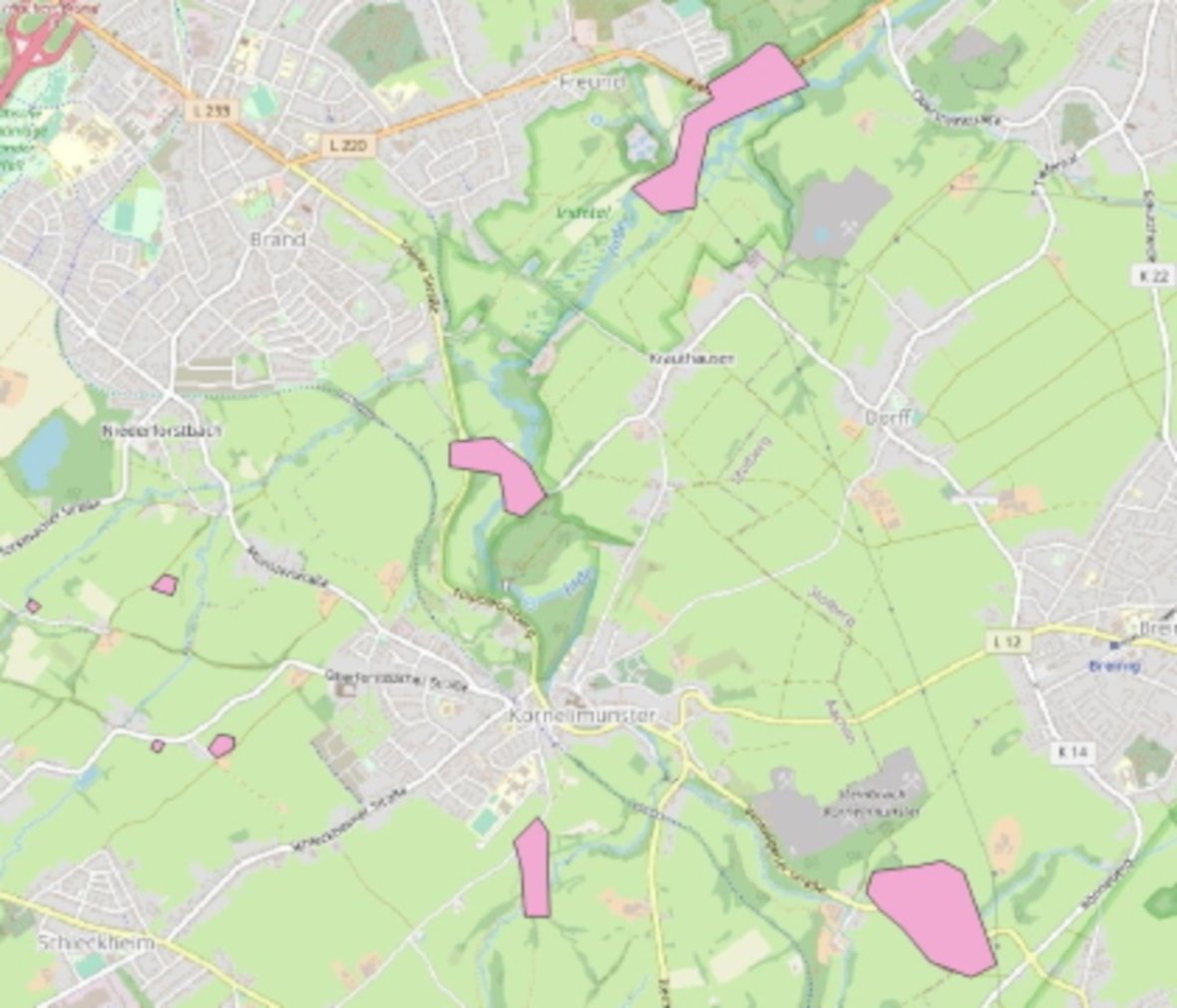

  • Extension autour de Kornelimünster

    Dans le cadre de l'aménagement des "zones blanches" de la zone urbaine, les travaux vont bientôt commencer dans la section autour de Kornelimünster. Dans de nombreuses situations individuelles autour du centre du village, les propriétaires concernés dans les zones marquées recevront des lettres leur demandant l'autorisation de procéder aux travaux d'installation nécessaires. Comme pour l'ensemble du projet, l'entreprise NetAachen installe la fibre optique jusque dans les bâtiments. Comme il est souvent nécessaire de travailler dans des chemins de terre étroits dans ces zones, nous vous demandons de faire preuve de compréhension pour les inévitables perturbations de courte durée.

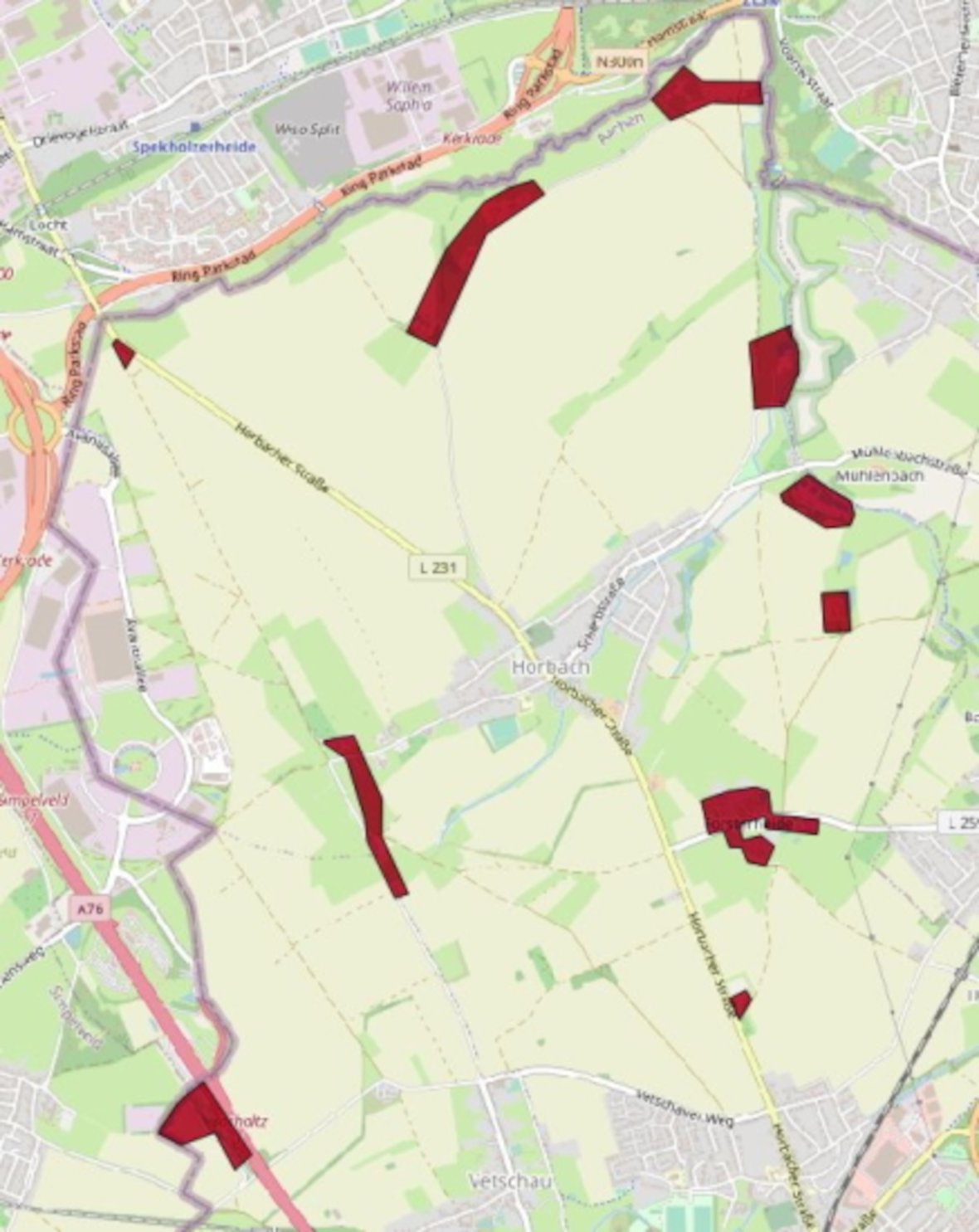

  • Extension dans le secteur de Horbach / 04.05.2020

    Ces jours-ci, les propriétaires des sections de construction prévues autour de Horbach recevront un courrier leur demandant l'autorisation d'effectuer des travaux d'installation sur leurs terrains. Dans les prochaines semaines, les travaux de déploiement de la fibre optique commenceront dans les zones marquées qui n'ont pas encore pu disposer d'une couverture avec une largeur de bande moderne.

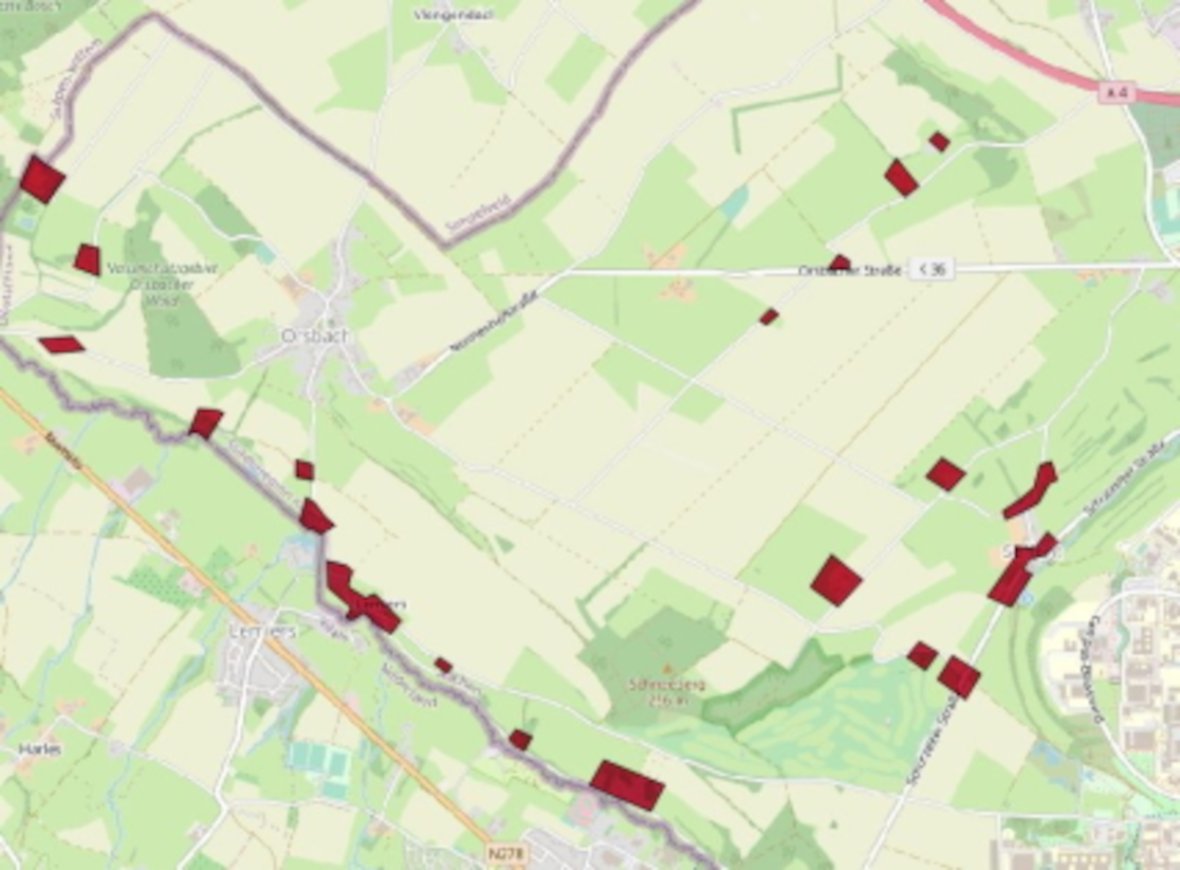

  • Extension dans le secteur d'Orsbach / 09.03.2020

    Depuis la mi-février, les premiers travaux de construction concrets sont en cours dans les sections autour d'Orsbach. Les foyers de la zone de Lemiers, Seffent et Vetschauer Berg seront aménagés. Outre les travaux de génie civil classiques, on utilise également le tranchage, qui consiste à creuser des fentes étroites dans l'asphalte afin d'y installer les câbles à fibres optiques.

  • Premier coup de pioche pour le développement du haut débit à Aix-la-Chapelle / 13/02/2020

    Aujourd'hui, le professeur Andreas Pinkwart, ministre de l'économie, de l'innovation, de la numérisation et de l'énergie de la Rhénanie-du-Nord-Westphalie, le maire Marcel Philipp et le directeur général de NetAachen Andreas Schneider ont officiellement lancé l'extension du réseau de fibre optique dans la ville en donnant ensemble le premier coup de pioche sur le petit parking de randonnée de la Schurzelter Straße/le coin de Schneebergweg.
    L'extension du réseau à large bande commence désormais par les zones de Lemiers, Seffent et Vetschauer Berg, pour lesquelles un permis de construire a déjà été délivré.

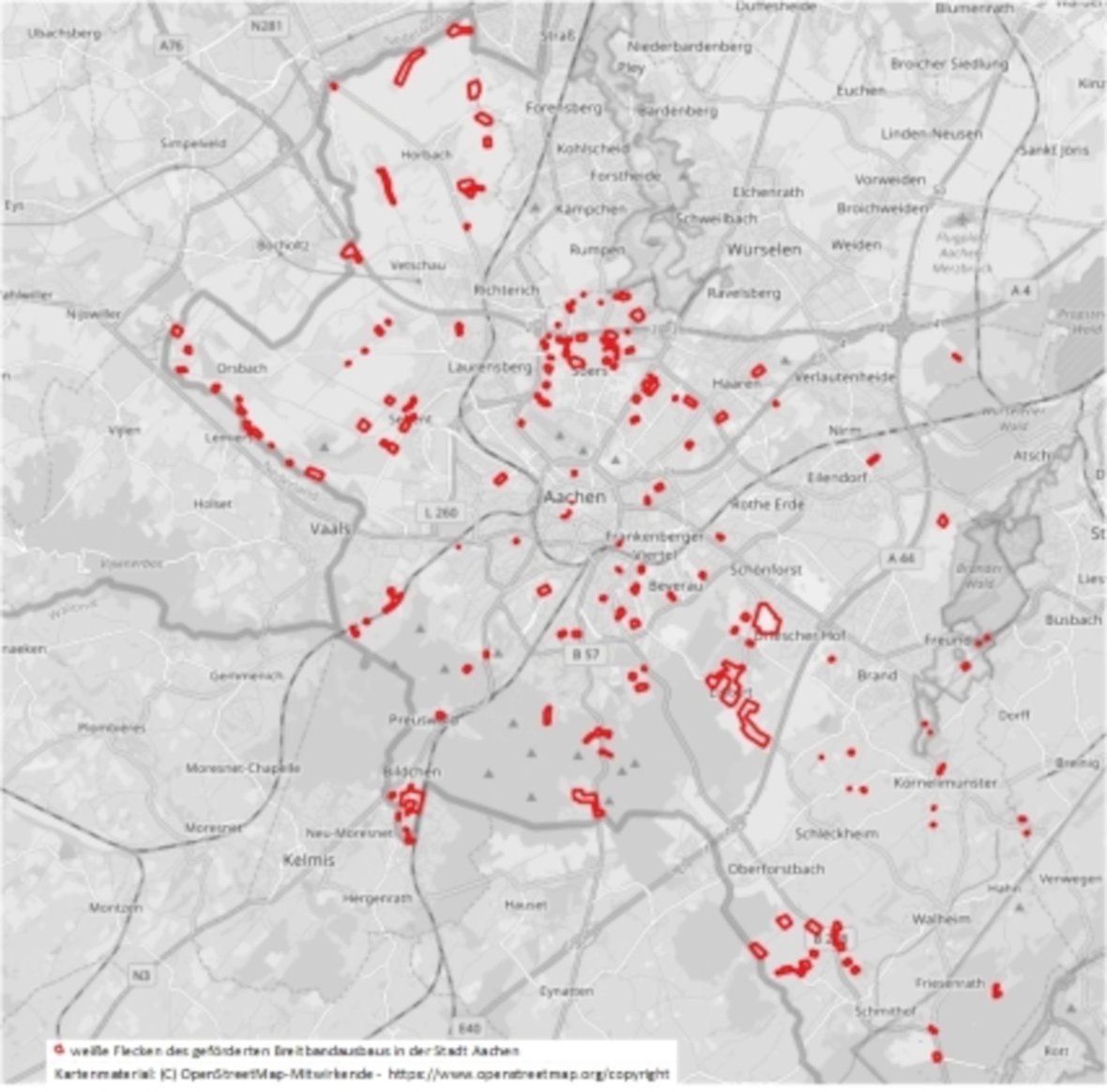

  • Développement du haut débit subventionné dans la zone urbaine d'Aix-la-Chapelle / 17/12/2019

    La ville d'Aix-la-Chapelle dispose déjà d'une bonne couverture en matière de connexions Internet modernes par rapport à l'ensemble de l'Allemagne. Néanmoins, dans les zones périphériques de la ville, certains foyers ne disposent pas d'une connexion haut débit câblée suffisante, voire pas de connexion du tout.

    C'est pourquoi la ville d'Aix-la-Chapelle a fait identifier tous les foyers, écoles et entreprises qui peuvent disposer d'une bande passante régulière <30Mbit/s et pour lesquels aucun fournisseur d'accès n'a signalé d'intérêt économique pour une extension dans un avenir proche.

    Pour les quelque 1100 foyers, écoles et entreprises identifiés, la ville d'Aix-la-Chapelle a demandé avec succès une subvention auprès de l'État fédéral et du Land, et le budget de la ville apporte également une contribution propre. Après une procédure de demande étendue et un appel d'offres européen, l'extension a été confiée à NetAachen GmbH.

    Les zones de déploiement très petites sont réparties dans toute la zone urbaine et ont été divisées en 25 sections de construction qui seront traitées jusqu'à la fin du projet en juillet 2021. Le développement se fait exclusivement en technologie de fibre optique jusqu'au bâtiment (FTTH/FTTB).

    Dans le cadre de cette mesure, 70km de génie civil seront réalisés et plus de 200km de fibre optique seront installés. Le montant de l'investissement s'élève à environ 7 millions d'euros.

    Les travaux commenceront début janvier 2020 dans la section Lemiers, suivie un peu plus tard par Seffent et la zone Vetschauer Berg.

    Dès que les horaires pour la suite des travaux seront fixés, tu en seras informé ici.

    Les propriétaires des biens immobiliers prévus pour l'extension seront informés en détail par NetAachen au préalable et, le cas échéant, ils demanderont l'autorisation d'effectuer les travaux sur leur terrain.

    Tu trouveras plus d'informations sur le soutien fédéral à la large bande ici.

Soutenu par

Mise en page 1

Contact

Aucun collaborateur trouvé.

Aide à l'accessibilité

  • Généralités

    Nous nous efforçons de rendre nos sites Web accessibles à tous. Tu trouveras des détails à ce sujet dans notre déclaration sur l'accessibilité. Tu peux nous faire part de tes suggestions d'amélioration via notre formulaire de feedback"Signaler une barrière".

  • Taille de la police

    Pour ajuster la taille de la police, utilise les combinaisons de touches suivantes :

    Plus grand

    Ctrl
    +

    Petit

    Ctrl
  • Navigation sur le clavier

    Utilise TAB et SHIFT + TAB pour naviguer à travers les liens suivants / précédents, les éléments de formulaire et les boutons.

    Utilise ENTER pour ouvrir des liens et interagir avec des éléments.
